Двухэтажный жилой дом
Содержание
Объемно-планировочное и
конструктивное решение
Ведомость объемов работ
Выбор основных методов производства
работ
Выбор основных строительных машин и
механизмов
Ведомость трудоемкости и затрат
машинного времени
Описание технологии и организации производства
работ и техники безопасности по технологической карте
Описание календарного плана
Описание графика движения рабочих
Описание графика поступления и
расхода материалов
Описание графика движения машин и
механизмов
Расчет ТЭП по календарному плану
Описание строй генплана
Расчет опасных зон работы механизмов
Расчет площадей открытых складов
Расчет временных зданий и сооружений
Расчет диаметра временного
водопровода
Расчет мощности временного
электроснабжения
Расчет ТЭП строй генплана
Охрана окружающей среды
Литература
Объемно-планировочное и конструктивное решение
Проектом предусмотрено строительство
двухэтажного жилого дома, который представляет собой бескаркасное с продольными
несущими стенами. Здание прямоугольной формы размерами в осях 24000х15000 мм, с
подвалом и чердаком.
Высота этажа принята 2,8 м, высота подвала 2,6
м. Коммуникации и входы жилого дома и подвала изолированы.
Стены кирпичные с утеплителем с наружной
стороны, фундамент ленточный из сборных железобетонных блоков и подушек, плиты
перекрытия и покрытия железобетонный многопустотные, окна и двери деревянные,
лестницы из сборных железобетонных маршей и площадок, крыша двух скатная с
наслонными стропилами и кровлей из стальных оцинкованных листов.
Ведомость объёмов работ
Наименование
работ.
|
Ед.
изм.
|
Количество
|
Эскиз
|
Формула
|
1.срезка
растительного грунта
|
м2
|
1699,8
|
10 10 10 10
|
S=(A+20)·(B+20) S=(31,2+20)·(13,2+20)=1699,8
|
2.окончательная планировка
площадки.
|
м2
|
1699,8
|
|
-//-
|
3.Разработка
грунта экскаватором: а) в транспорт: б) на вымет:
|
М3
|
741,31 224,55
|
|
b=15,4,а=33,4,hвр=0,1,m
=0,25 H=1,8 с=а+2·m·H=33,4+2·0,25·1,8=34,3 d=b+2·m·H=15,4+2·0,25·1,8=16,3
Vтр=13,2·31,2·1,8=741,31 Vмех=Hмех/6(a·b+c·d+(a+с)·(b+d))=1,8/6(514,36+559,09+67,7·31,7)=965,86м3
На
вым=Vмех-Vсоор=965,86-741,31=224,55
|
4.разработка
грунта в ручную:
|
М3
|
46,66
|
|
Vвр=(a-1)*(b-1)*hвр=32,4·14,4·0,1=46,66
|
5.обратная
засыпка пазух
|
м3
|
218,01
|
|
V=l·g·h
|
6.уплотнение
грунта обратной засыпки пазух
|
м2
|
1090,05
|
|
Vупл=Vоз/0.2
|
7.монтаж
фундаментных подушек массой до: а)1 б)2
|
шт.
|
40 49
|
|
По
проекту
|
8.монтаж
ФБС m до: а)1 б)1,5
|
шт.
|
160 196
|
|
По
проекту
|
9.устройство
монолитных участков: Установка опалубки
|
м2
|
37,2
|
|
S = a·b
|
10.
Укладка бетонной смеси
|
м3
|
3,72
|
|
V
= a·b·h
|
11.Разборка
опалубки
|
м2
|
37,2
|
|
S = a·b
|
12.горизонтальная
гидроизоляция (2слоя рубероида)
|
м2
|
53,28
|
|
S=a·b
|
13.вертикальная
гидроизоляция (битумом за два раза)
|
м2
|
168,72
|
|
S=a·b
|
14.монтаж
плит перекрытия и покрытия :S= 7,56м2 3,6 м2
|
шт.
|
160 40
|
По проекту
|
|
15.Сварочные
работы
|
м
|
120
|
|
N·0,6
|
16.монтаж
лестниц в подвал: Основание из бетона
|
м3
|
0,3
|
|
По
проекту
|
17.Кирпичная
кладка
|
м3
|
1,8
|
|
По
проекту
|
18.Сборные
ж/б ступени
|

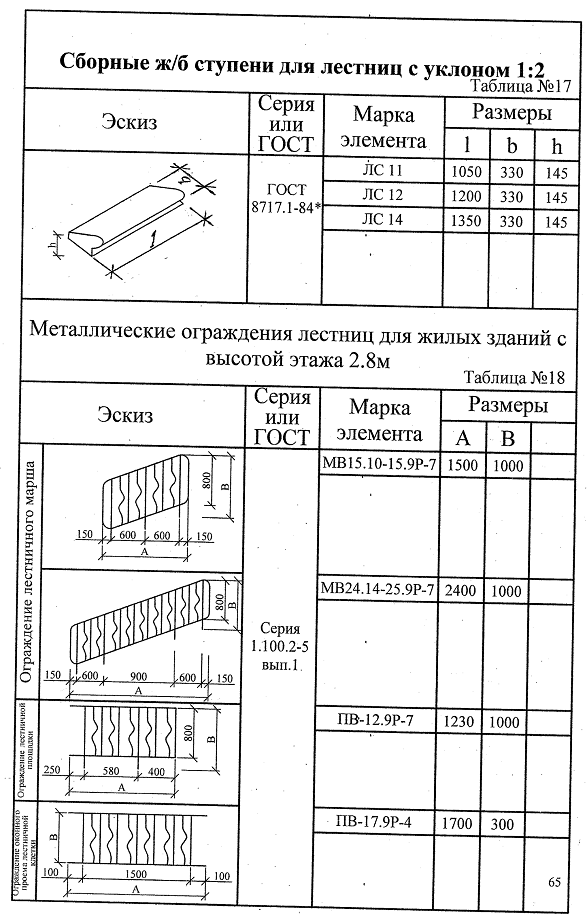

шт.
|
9
|
|
По
проекту
|
19.Заливка
швов плит перекрытия и покрытия
|
м
|
846
|
|
По
проекту
|
20.Устройство
монолитных участков в перекрытие: Устройство опалубки
|
м2
|
153,84
|
|
S=a·b
|
21.Укладка
бетонной смеси
|
М3
|
33,84
|
|
V
= a·b·h
|
22.Разборка
опалубки
|
м2
|
153,84
|
|
S=a·b
|
|
|
|
|
|
|
Подсчёт объёма каменной кладки
Ось
стены.
|
Длина
стены.
|
Отметка
|
Высота
стены м.
|
Формула
для подсчёта S стены.
|
Площадь
м2
|
Толщина
стены. м
|
Объём
кладки м3
|
|
|
от
|
До
|
|
|
стены
|
Проёмов
|
Стены
за вычетом проёмов
|
|
|
А
|
19,98
|
-0,3
|
13,2
|
13,5
|
S=l·h
|
269,73
|
45,6
|
224,13
|
0,51
|
114,31
|
Б
|
16,9
|
-0,3
|
13,2
|
13,5
|
S=l·h
|
228,15
|
86,4
|
141,75
|
0,51
|
72,29
|
В
|
32,08
|
-0,3
|
12
|
12,3
|
S=l·h
|
394,58
|
90.72
|
303,86
|
0,38
|
115,47
|
Г
|
15,6
|
-0,3
|
13,2
|
13,5
|
S=l·h
|
210,6
|
36
|
174,6
|
0,51
|
89,05
|
Д
|
21,38
|
-0,3
|
13,2
|
13,5
|
S=l·h
|
288,63
|
45,6
|
243,03
|
0,51
|
123,95
|
1
|
14,08
|
-0,3
|
13,2
|
13,5
|
S=l·h
|
190,08
|
0
|
190,08
|
0,51
|
96,94
|
2
|
12,88
|
-0,3
|
12
|
12,3
|
S=l·h
|
158,42
|
16,8
|
141,62
|
0,38
|
53,82
|
3
|
12,88
|
-0,3
|
12
|
12,3
|
S=l·h
|
158,42
|
16,8
|
141,62
|
0,38
|
53,82
|
4
|
14,08
|
-0,3
|
12
|
12,3
|
S=l·h
|
173,18
|
0
|
173,18
|
0,38
|
65,81
|
5
|
12,88
|
-0,3
|
12
|
12,3
|
S=l·h
|
158,42
|
16,8
|
141,62
|
0,38
|
53,82
|
6
|
12,88
|
-0,3
|
12
|
12,3
|
S=l·h
|
158,42
|
16,8
|
141,62
|
0,38
|
53,82
|
7
|
14,08
|
-0,3
|
13,2
|
13,5
|
S=l·h
|
190,08
|
0
|
190,08
|
0,51
|
96,94
|
Перегородки
|
336
|
0.00
|
2,8
|
2,8х5
|
S=l·h
|
940,8
|
-
|
940,8
|
0,12
|
112,9
|
Ведомость объёмов работ. Надземная часть
Наименование
работ.
|
Ед.
изм.
|
Количество
|
Эскиз
|
Формула
|
1
|
2
|
3
|
4
|
5
|
23.кирпичная
кладка: а) б=0,51 б) б=0,38
|
м3
|
593,48 396,56
|
|
По
проекту
|
24. кладка
перегородок б=0,12м
|
м2
|
940,8
|
|
По
проекту
|
25.монтаж
перемычек.
|
1пр-оём
|
241
|
По проекту
|
|
26.подача
кирпича.
|
шт.
|
441176
|
|
По проекту
|
27.подача
раствора.
|
м3
|
275,75
|
|
По
проекту
|
28.установка
и перестановка подмостей.
|
м3
|
990,04
|
|
По
проекту
|
31.монтаж
лестничных маршей
|
шт.
|
14
|
|
По
проекту
|
32.Монтаж
лестничных площадок
|
шт.
|
14
|
|
По
проекту
|
34.ограждение
лестничных маршей.
|
м
|
34,8
|
По проекту
|
|
39.заполнение
оконных проёмов S до: 0,6 м2 1,5 м2 1,8 м2 2,85м2
|
м2
|
10,08 24 43,2 91,2
|
По проекту
|
|
40.заполнение
дверных проёмов S до: 1,47 м2 1,58 м2 1,68 м2 2,1м2
|
м2
|
11,76 37,92 241,92 52,5
|
По проекту
|
|
Кровельные
работы.
|
41.
Очистка основания от мусора
|
м2
|
336,96
|
|
По
проекту
|
42.
Просушка поверхности
|
м2
|
336,96
|
|
По
проекту
|
м2
|
336,96
|
|
По
проекту
|
44.Устройство
пароизоляции
|
м2
|
336,96
|
|
По
проекту
|
45.Устройство
утеплителя (минвата)
|
м2
|
336,96
|
|
По
проекту
|
46.
Устройство цементно-песчаной стяжки
|
м2
|
336,96
|
|
По
проекту
|
47.Устройство
крыши
|
м2
|
376,9
|
|
По
проекту
|
48.Устройство
кровли
|
м2
|
376,9
|
|
По
проекту
|
Штукатурные
работы.
|
49.Подготовка
поверхности
|
м2
|
4191,51
|
|
По
проекту
|
50.Обрызг
на стены
|
м2
|
4191,51
|
|
По
проекту
|
51.Нанесение
грунта на стены
|
м2
|
4191,51
|
|
По
проекту
|
52.Нанесение
накрывочного слоя
|
м2
|
4191,51
|
|
По
проекту
|
53.Затирка
накрывочного слоя
|
м2
|
4191,51
|
|
По
проекту
|
54.Штукатурка
потолков по бетону
|
м2
|
1105,8
|
|
По
проекту
|
55.Штукатурка
откосов
|
м2
|
80
|
|
По
проекту
|
Малярные
работы.
|
56.Окраска
потолков водоэмульсия
|
м2
|
1105,8
|
|
По
проекту
|
57.Окраска
стен водоэмульсия
|
м2
|
489,6
|
|
По
проекту
|
58.Окраска
стен эмалью
|
м2
|
1281,76
|
|
По
проекту
|
Устройство
полов.
|
59.
Устройство теплоизоляции
|
м2
|
269,24
|
|
По
проекту
|
60.устройство
пароизоляции
|
м2
|
269,25
|
|
По
проекту
|
61.устройство
цементно-песчаной стяжки .
|
м2
|
1105,8
|
|
По
проекту
|
62
. устройство керамического пола
|
м2
|
121
|
|
По
проекту
|
63.устройство
паркетного пола
|
м2
|
624
|
|
По
проекту
|
64.
Устройство линолеумного пола
|
м2
|
332
|
|
По
проекту
|
65.Устройство
мозаичного пола
|
м2
|
305,24
|
|
По
проекту
|
66.
Устройство бетонной подготовки
|
м2
|
276,44
|
|
По
проекту
|
67.Устройство
гидроизоляции (поливинилхлорид)
|
м2
|
276,44
|
|
По
проекту
|
68.
устройство защитного цементно-песчаного слоя
|
м2
|
276.44
|
|
По
проекту
|
69.устройство
защитного слоя из бетона
|
м2
|
276,44
|
|
По
проекту
|
Отмостка.
|
70.укладка
асфальта- бетона
|
м3
|
8,88
|
По проекту
|
|
71.Отделка
фасада
|
м2
|
1012,32
|
|
По
проекту
|
Выбор основных методов производства работ
. Земляные работы. В состав земляных
работ входят: планировка бульдозером ДЗ 18 на базе трактора Т 100, разработка
грунта экскаватором ЭО - 3322 с ёмкостью ковша Vк
= 0,4 м3 в транспорт и отвал, разработка грунта в ручную на глубину 0,1 м,
обратная засыпка пазух бульдозером, а также уплотнение пазух пневмотрамбовками.
. Кладка стен и перегородок. Кладка стен
и перегородок ведется из обычного керамического кирпича. Кладка наружных и
внутренних стен трех рядная без расшивки швов по натянутой шнуровке, способ
укладки кирпича вприсык с подрезкой. Перегородки армируют через три ряда
металлической лентой. Кладку ведут звенья «тройка», каменщик ведет кладку, а
подсобник укладывает раствор, и второй подает кирпич и раствор.
. Монтажные работы. Монтажные работы
ведутся по цементному раствору М100. Ведется по способу: Строповка - Подъем и
установка - Временное закрепление - Выверка - Растроповка - Окончательное
закрепление. Несущие перемычки монтируются краном, а рядовые вручную с
соответствующим операнием на стены. Многопустотные плиты монтирую краном,
пустоты заделывают легким или тяжелым бетоном на глубину 120 мм, а швы заделываются
раствором. Монтаж лестничных маршей и площадок ведется по ходу кирпичной
кладки. Во время строительства устанавливаются временные перила из арматуры.
Все монтируемые конструкции проверяют на соответствие размеров.
. Устройство крыши и кровли. После
завершения монтажа плит верхнего этажа, их очищают от пыли и грязи. Затем
устраивают цементно-песчаную стяжку толщиной 20мм. Затем расстилают
пароизоляцию из полиэтиленовой пленки. После этого раскладываются
минераловатные плиты, теплоизоляционный слой составляет 200мм. По верху
утеплителя вновь устраивается цементно-песчаная стяжка. Крыша состоит из
наслонных стропил, прогонов, мауэрлатов, подкосов, лежень и стояк. Кровля из
оцинкованной стали по обрешетки из досок.
. Установка окон и дверей. Деревянные
дверные заполнения устанавливают в процессе или после возведения стеновых
ограждений. Коробки прикрепляют к антисептированным пробкам в кладке с помощью
шурупов или заостренных ершей. Вместо конопачения щелей между коробкой и стеной
их заполняют монтажной пеной - макрофлекс.
. Водная окраска. Водная окраска ведется
водоэмульсионным составом. Перед окраской выполняется подготовка поверхности
состоящая из: Очистка поверхности - Грунтовка очищенной поверхности -
Заполнение трещин и раковин - Очистка и обеспыливание поверхности -
Окрашивание. Окраску выполняют валиками и кистями.
. Масляная окраска. Масляная окраска
ведется эмалью. Перед окраской выполняется подготовка поверхности состоящая из:
Очистка поверхности - Сглаживание поверхности - Расшивка или заполнение трещин
- Проолифливание - Частичное подмазывание - Шлифовка подмазанных мест -
Проолифливание подмазанных мест - Первое окрашивание - Второе окрашивание.
Окраску выполняют валиками и кистями.
Полы. Перед устройством полов на первом этаже
укладывается утеплитель и цементно-песчаной стяжки, а в сантехнических узлах
пароизоляция. Керамический пол: керамические плитки укладывают на прослойку из
цементно-песчаного раствора толщиной 10мм. Основание очищают - смачивают водой
- размечают положение рядов - устанавливают маячные плитки - между ними
укладывают маячные ряды - укладывают плитки всей полосы. Через 2 - 3 дня швы
заливают раствором и для удаления его остатков поверхность пола протирают
влажными опилками. Линолеумные полы: настилают на поверхность с неровностями не
превышающие 2мм, основание высушивается - шлифуют - грунтуют - нанесение клея -
приклеивание. Бетонные полы укладывают полосами с уплотнением.
. Отмостка. Отмостка устраивается из
асфальтобетона по основанию из уплотненного гравия.
Выбор крана
. Определяем требуемую грузоподъемность крана по
формуле:
Q= mгр
+mэ+moc,
где
Q= 7+0+0,1=7,1
. Требуемая высота подъёма крюка башенного крана
определяется по формуле:
,
где; h0-проектная
высота опор монтируемого
элемента над уровнем стоянки крана.(м)
hз - запас по высоте
требующийся по
условиям монтажа (не менее 0,5-1м.)
hэ - высота элемента
в монтируемом
положении(м)
hс - высота
строповки (м)
Нкр = 6,4 + 1 + 0,3 + 2,5 =10,2м

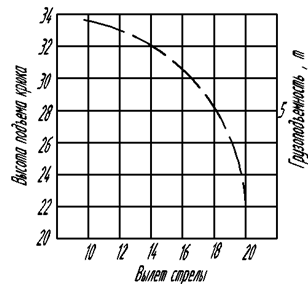

3. Требуемый вылет крюка определяется по
формуле:
, где
а - ширина кранового пути;
b - расстояние от
крайнего пути до ближайшей выступающей части здания( не менее 1 м)
с - расстояние от центра тяжести наиболее
удалено от крана элемента до выступающей части здания со стороны крана;
Выбираем башенный кран КБ-503, длина стрелы - 25
метров
Выбор экскаваторов с ТЭО
Для производства работ по технологическим
параметрам предложено 2 экскаватора обратная лопата.
Группа грунта -I
, Vгр.=965,86 м3
Подбираем по ЕНиР №2 для разработки грунта в
котловане два экскаватора:
. Одноковшовый экскаватор с обратной
лопатой ЭО-5051 с гидравлическим приводом Vк
= 0,5 м3.
. Одноковшовый экскаватор с обратной
лопатой ЭО-3322 с гидравлическим приводом Vк
= 0,4 м3.) ЭО - 5051 Vк
= 0,5 м3) ЭО - 3322 Vк
= 0,4 м3
) Определяем сменную производительность
работы экскаватора с погрузкой в автотранспорт:
) Определяем сменную производительность
экскаватора при работе на вымет:
) Определяем время разработки котлована
экскаватором:
3) Определяем эксплуатационную
себестоимость работы экскаватора:
Вывод: принимаем экскаватор ЭО - 3322 с ёмкостью
ковша Vк = 0,4 м3, т. к.
его эксплуатация дешевле.
Ведомость трудозатрат и затрат машинного времени
жилой здание сооружение водопровод
Наименование
работ
|
Обоснование
по ЕНиР
|
Объём
работ
|
Затраты
труда
|
Затраты
маш. вр.
|
Состав
звена или бригады
|
|
|
|
Едизм
|
Кол-во
|
Нвр
ч\час
|
Нвр
ч\дн
|
Нвр
м\час
|
Нвр
м\см
|
|
|
Нулевой
цикл.
|
|
1
|
2
|
3
|
4
|
5
|
6
|
7
|
8
|
9
|
|
1.Срезка
растительного слоя грунта бульдозером ДЗ-28
|
§Е
2-1-35
|
1000
м2
|
1,54
|
1,5
|
0,9
|
1,5
|
0,9
|
Машинист
6 раз.-1 чел.
|
|
2
планировка площадки ДЗ-18
|
§Е
2-1-35
|
1000
м2
|
1,54
|
0,24
|
0,5
|
0,3
|
0,3
|
Машинист
6 раз.-1 чел.
|
|
3.Механизированная
разработка грунта экскаватором ЭО-3322 с погрузкой в транспорт
|
§Е
2-1-10 т 7,п 2,з
|
100
м3
|
10,8
|
4,1
|
3,8
|
4,1
|
3,8
|
Машинист
6 раз.-1 чел.
|
|
3.1.Механизированная
разработка грунта экскаватором ЭО-3322 на вымет
|
§Е
2-1-10 т 7,п 2,б
|
100
м3
|
2,24
|
3,3
|
0,92
|
3,3
|
0,92
|
Машинист
6 раз.-1 чел.
|
|
4.Ручная
доработка грунта
|
§Е
2-1-47т1 п 1,д
|
1
м3
|
46,66
|
1,9
|
11,08
|
|
|
Землекоп
2 раз.-1ч
|
|
5.обратная
засыпка: пазух: бульдозером
|
§Е2-1-34
т1,п. 3д
|
100
м3
|
2,18
|
0,45
|
0,12
|
0,45
|
0,12
|
Машинист
6р-1ч
|
|
6.уплотнение
грунта обратной засыпки: Пазух:
|
§E2-1-59
т.3 п.2а
|
100м2
|
10,9
|
1,9
|
2,59
|
-
|
-
|
Землекоп3р-1ч
|
|
7.монтаж
фундаментных подушек массой до: до1 т до 2 т
|
§Е4-1-1
т.2 п.2а,б/т.2 п.3аб
|
1
эл.
|
|
Монтажник
2,3,4-по 1 чел. Машинист 6р-1чел.
|
|
|
|
|
40
|
0,63
|
3,15
|
0,21
|
1,05
|
|
|
|
|
|
49
|
0,78
|
4,78
|
0,26
|
1,59
|
|
|
8.монтаж
ФБС массой до:
|
§E4-1-3 Т.2
П.2 а, б П.3 а, б
|
1 эл.
|
|
Монтажник
4,3,2-по 1 чел./машин- ист. 6р-1чел.
|
|
1
т
|
|
|
160
|
0,45
|
9
|
0,15
|
3
|
|
|
1,5 т
|
|
|
196
|
0,66
|
13,94
|
0,22
|
4,65
|
|
|
9.установка
опалубки
|
§Е4-1-34
т.2 п 3а
|
1м2
|
37,2
|
0,4
|
1,86
|
|
|
Плотник
- 4р-1ч. 2р-1ч
|
|
10.укладка
бетонной смеси
|
§Е4-1-49
т2 п2а
|
1м3
|
37,2
|
0,23
|
1,07
|
|
|
Бетонщик-
4р-1ч. 2р-1ч
|
|
11.разборка
опалубки
|
§4-1-34
т2 п3б
|
1м2
|
37,2
|
0,1
|
0,47
|
|
|
Плотник
3р-1ч. 2р-1ч
|
|
12.Горизонтальная
гидроизоляция (2 слоя рубероида).
|
§Е3-2
т.1 п.2а
|
100м2
|
0.53
|
8,3
|
0,55
|
|
|
Каменщик-
3р-1
|
|
13.Вертикальная
гидроизоляция (битум за 2 раза).
|
§Е11-37
т.1 п.4а
|
100м2
|
1,69
|
8,5
|
1,8
|
|
|
Гидроизоли-ровшики
4р-1,2р-1
|
|
14.монтаж
плит перекрытия над подвалом (S до м2) До 7,56 м2 До 3,6 м2
|
§Е4-1-7
т.1 П.3а,б
|
1
эл.
|
|
Монтажни
- киконструк-ций 4р-1,3р-2,2р-1.машинист 6р-1
|
|
|
|
|
160
|
0,72
|
14,4
|
0,18
|
3,6
|
|
|
|
|
|
40
|
0,72
|
3,6
|
0,18
|
0,9
|
|
|
15.сварочные
работы
|
§22-1
т1 п2в
|
10м
|
12
|
6
|
9
|
|
|
Электросварщик
4р-1ч
|
|
16.основание
из бетона
|
§4-1-53
т1 п1б
|
1м3
|
0,3
|
2,2
|
0,08
|
|
|
Бетонщик
4р-1ч. 2р-1ч
|
|
17.кирпичная
кладка
|
1м3
|
1,8
|
3,3
|
0,74
|
|
|
Каменщик
4р-1ч. 3р-1ч
|
|
18.монтаж
сборных Ж/б ступеней
|
§Е4-1-10
т.1 п.7а,б
|
1эл.
|
9
|
0,92
|
1,04
|
0,23
|
0,26
|
Монтажник
4,3,2-по 1 чел./машин- ист. 6р-1чел.
|
|
19.заливкка
плит перекрытия над подвалом.
|
§Е4-1-26
т.1 п.3б
|
100м
|
8,46
|
6,4
|
6,77
|
-
|
-
|
Монтажник
конструкций 4р-1.3р-1
|
|
20.установка
опалубки
|
§Е4-1-34
т.2 п 3а
|
1м2
|
153,84
|
0,4
|
7,69
|
|
|
Плотник
- 4р-1ч. 2р-1ч
|
|
21.укладка
бетонной смеси
|
§Е4-1-49
т2 п2а
|
1м3
|
33,84
|
0,23
|
0,97
|
|
|
Бетонщик-
4р-1ч. 2р-1ч
|
|
22.разборка
опалубки
|
§4-1-34
т2 п3б
|
1м2
|
153,84
|
0,1
|
1,92
|
|
|
Плотник
3р-1ч. 2р-1ч
|
|
23.кирпичная
кладка стен. б =0,51м б=0,38м
|
§Е3-3
т.3 п.3б,5б
|
1м3
|
|
Каменщик
3р-2,4р-1 3р-2.
|
|
|
|
|
593,48
|
2,8
|
207,72
|
-
|
-
|
|
|
|
|
|
396,56
|
3,2
|
158,62
|
-
|
-
|
|
|
24.кладка
перегородок: б=0,12м
|
§Е3-12
т.1 п.3а
|
1м2
|
940,8
|
0,51
|
59,98
|
-
|
-
|
Каменщик
4р-1,2р-1
|
|
25.монтаж
перемычек
|
§Е3-16
т.1 п.1а,б
|
1пр.
|
241
|
0,45
|
13,56
|
0,15
|
4,52
|
Каменщик
-4,3,2-1чел. Крановщик 6р-1ч.
|
|
26.подача
кирпича
|
§Е1-6
т.2 п.4б,г
|
1000шт
|
441,176
|
1,23
|
67,83
|
0,615
|
33,92
|
Такелажник
2р-2,маш 5р
|
|
27.подача
раствора
|
§Е1-6
т.2 п.10в,г
|
1
м3
|
275,75
|
1,77
|
61,01
|
0,89
|
30,68
|
Такелаж.2р-2
маш. 5р-1
|
|
28.Установка
и перестановка подмостей.
|
§3-20
т3 п.1а,б
|
10м3
|
99,004
|
5,5
|
68,07
|
|
|
Плотник
4р-1ч, 2р-1ч, Подсобный рабочий 1р-1ч
|
|
29.Монтаж
лестничных маршей Площадок
|
§
4-1-10 т1 п8а,б
|
1
эл.
|
14
14
|
1,4
1,4
|
2,45
2,45
|
0,35
0,35
|
0,61
0,61
|
Монтажник
4р-2ч, 3р-1ч, 2р-1ч Машинист 6р-1ч
|
|
30.Ограждение
лестничных маршей
|
§Е4-1-11
т1 п1а
|
м
|
34,8
|
0,37
|
1,61
|
|
|
Монтажник
4р-1ч Электросварщик 3р-1ч
|
|
31.монтаж
плит перекрытия над этажами S до: 9 м2 7,2 м2 5,76 м2
|
§Е4-1-7
т.1 п.3а,б
|
1
эл.
|
64
|
0,72
|
5,76
|
0,18
|
1,44
|
Монтажник-4р-2ч.
3р-2ч. 2р-1ч. Крановщик 6р-1ч.
|
|
|
|
|
44
|
0,72
|
3,96
|
0,18
|
0,99
|
|
|
|
|
|
18
|
0,72
|
1,62
|
0,18
|
0,4
|
|
|
32.монтаж
плит покрытия S до: 9 м2 7,2 м2 5,76 м2
|
§E4-1-7
т.1 п.3а,б
|
1
эл.
|
16
|
0,72
|
1,44
|
0,18
|
0,36
|
|
|
|
|
|
10
|
0,72
|
0,9
|
0,18
|
0,23
|
|
|
|
|
|
9
|
0,72
|
0,81
|
0,18
|
0,2
|
|
|
33.заливка
швов плит перекрытия и покрытия.
|
§Е4-1-26
т.1 п.3б
|
100м
|
7,72
|
6,4
|
6,17
|
-
|
-
|
Монтажник
4р-1ч.3р-1ч
|
|
34.сварочные
работы
|
§22-1
т1 п2в
|
10м
|
11,76
|
6
|
8,82
|
|
|
Электросварщик
4р-1ч
|
|
33.установка
опалубки
|
§Е4-1-34
т.2 п 3а
|
1м2
|
35,3
|
0,4
|
1,77
|
|
|
Плотник
- 4р-1ч. 2р-1ч
|
|
35.укладка
бетонной смеси
|
§Е4-1-49
т2 п2а
|
1м3
|
7,5
|
0,23
|
2,16
|
|
|
Бетонщик-
4р-1ч. 2р-1ч
|
|
36.разборка
опалубки
|
§4-1-34
т2 п3б
|
1м2
|
35,3
|
0,1
|
0,44
|
|
|
Плотник
3р-1ч. 2р-1ч
|
37.заполнение
оконных проёмов: 0,6м2 1.5 м2 1,8 м2 2,85 м2
|
§Е6-13
т.1п.2в,г 4в,г 6в,г
|
100м2
|
0,1
|
|
|
|
|
Машинист
5р-1 Плотник 4р-1 2р-1
|
|
|
|
0,24
|
25
|
0,75
|
12,5
|
0,38
|
|
|
|
|
0,43
|
20
|
1,08
|
20
|
1,08
|
|
|
|
|
0,91
|
14,8
|
1,68
|
7,4
|
0,84
|
|
38.заполнение
дверных проёмов: 1,47м2 1,58м2 1,68 м2 2,1м2
|
§Е6-13
т.1п.2в,г 4в,г 7в,г
|
100м2
|
0,12
|
|
|
|
|
Машинист
5р-1 Плотник 4р-1 2р-1
|
|
|
|
0,38
|
22
|
1,05
|
11
|
0,52
|
|
|
|
|
2,42
|
20
|
6,05
|
10
|
3,03
|
|
|
|
|
0,53
|
13.4
|
0.89
|
6.7
|
0.44
|
|
Крыша
и кровля
|
|
39.очистка
основания от мусора
|
§Е7-4
т1 п2д
|
100м2
|
3,37
|
0,41
|
0,17
|
|
|
Кровельщик
3р-1ч, 2р-1ч
|
|
40.просушивание
поверхности
|
§Е7-4
т1 п3д
|
100м2
|
3,37
|
8,6
|
3,6
|
|
|
Кровельщик
4р-1ч
|
|
41.
Стяжка цементно-песчаная
|
§7-15
т1 п9в
|
100м2
|
3,37
|
6,8
|
2,86
|
|
|
Изолировщик
4р-1ч, 3р-1ч, 2р-1ч
|
|
42.
пароизоляция
|
§7-13
т1 п1г
|
100м2
|
3,37
|
6,7
|
2,82
|
|
|
Изолировщик
3р-1ч, 2р-1ч
|
|
43.
утеплитель (минвата)
|
§7-14
т1
|
100м2
|
3,37
|
7,6
|
3,2
|
|
|
Изолировщик
3р-1ч, 2р-1ч
|
|
44.
Стяжка цементно-песчаная
|
§7-15
т1 п9в
|
100м2
|
3,37
|
6,8
|
2,86
|
|
|
Изолировщик
4р-1ч, 3р-1ч, 2р-1ч
|
|
45.устройство
крыши
|
§Е6-9
т1 п1а
|
100м2
|
3,77
|
29,2
|
13,76
|
|
|
Плотник
4р-1ч, 3р-1ч, 2р-2ч
|
|
46.устройство
крыши (оцинковка)
|
§5-1-20
т1 п1в
|
100м2
|
3,77
|
|
|
|
|
Кровельщик
4р-1ч, 3р-1ч, 2р-1ч
|
|
Штукатурные
работы.
|
|
47.подготовка
поверхности
|
§Е8-1-1
т.2 п.1а
|
100м2
|
41,92
|
16
|
83,84
|
|
|
Штукатур
3р-1ч
|
|
48.нанесение
обрызга
|
§Е8-1-2
т.2 п.1а
|
100м2
|
41,92
|
4
|
20,96
|
4,8
|
25,15
|
Штукатур
4р-2ч 3р-2ч 2р-1ч Машинист раствора насоса 3р-1ч
|
|
49.нанесение
грунта
|
§Е8-1-2
т.2 п.3а
|
100м2
|
41,92
|
9,6
|
50,3
|
4,8
|
25,15
|
Штукатур
4р-2 2р-1 3р-2 Машинист раствора насоса 3р-1ч
|
|
50.затирка
поверхности
|
§Е8-1-2
т.1 п.5,а
|
100м2
|
41,92
|
16
|
83,84
|
|
|
Штукатур
3р-1ч
|
|
51.штукатурка
откосов
|
§Е8-1-3
т1 п2а
|
1м2
|
80
|
2
|
20
|
|
|
Штукатур
3р-1ч 4р-1ч
|
|
52.штукатурная
обработка бетонной поверхности(потолок)
|
§Е8-1-5
т.1 п.3б
|
1м2
|
1105,8
|
0,3
|
41,47
|
-
|
-
|
Штукатур
3р-1
|
|
Водоэмульсионная
окраска.
|
|
53.
окрашивание (потолков)
|
§Е8-1-15
т5 п19г
|
100м2
|
11,06
|
3,1
|
4,29
|
|
|
Маляр
5р-1
|
|
54.
окрашивание (стены)
|
§Е8-1-15
т5 п19б
|
100м2
|
4,9
|
2,5
|
1,53
|
|
|
Маляр
4р-1
|
|
55.Окрашивание
стен эмалью
|
§Е8-1-15
т.5 п.25б
|
100м2
|
12,82
|
2,2
|
3,53
|
-
|
-
|
Маляр
5р-1, 4р-1
|
|
Полы.
|
|
56.устройство
теплоизоляции
|
§Е11-41
т1 п2а
|
1м2
|
269,24
|
0,36
|
12,12
|
-
|
-
|
Теплоизоляровщик
4р-1, 3р-1 2р-1
|
|
57.устройство
пароизоляции
|
§Е11-40
т1 п2а
|
100м2
|
2,69
|
10,5
|
3,53
|
-
|
-
|
Гидроизолировщик
4р-1, 3р-1,2р-1
|
|
58.устройство
цементно-песчаной стяжки
|
§Е19-43
т1 п1а
|
100м2
|
11,06
|
23
|
31,8
|
-
|
-
|
Бетонщик
3р-2
|
|
59.устройство
керамического пола
|
§Е19-19
т1 п3а
|
1м2
|
121
|
0,95
|
14,37
|
-
|
-
|
Облицовщик
плиточник 4р-1, 3р-1
|
|
60.устройство
паркета мозаичного
|
§Е19-8
т.1 п.1а
|
1м2
|
624
|
0,41
|
31,98
|
-
|
-
|
Паркетчик
3р-1
|
|
61.устройство
линолеумного пола
|
§Е19-11
т.1 п.1а
|
1м2
|
332
|
0,23
|
9,55
|
-
|
-
|
Облицовщик-синтетическими
материалами 4р-1 3р-1
|
|
62.устройство
мозаичного пола
|
§Е19-29
т.1 п.1а
|
1м2
|
305,24
|
0,93
|
35,48
|
-
|
-
|
Облицовщик-мозаичник
4р-1 2р-1
|
|
63.устройство
бетонной подготовки
|
§Е19-38
т.1 п.1а
|
100м2
|
2,76
|
7,5
|
2,59
|
-
|
-
|
Бетонщик
3р-1 2р-1
|
|
64.устройство
защитного цементно-песчаного слоя
|
§Е19-43
т.1 п.1а
|
100м2
|
2,76
|
23
|
7,94
|
-
|
-
|
Бетонщик
3р-2
|
|
65.устройство
защитного бетонного слоя
|
§Е19-38
т.1 п.1а
|
100м2
|
2,76
|
7,5
|
2,59
|
-
|
-
|
Бетонщик
3р-1 2р-1
|
|
Отмостка.
|
|
66.устройство
отмостки
|
§Е19-39
т.1 п.1а
|
100м2
|
0,09
|
1,5
|
0,02
|
-
|
-
|
Бетонщик
3р-1 2р-1
|
|
Отделка
фасада.
|
|
67.устройство
фасадной плитки
|
§8-1-40
т1 п1а
|
100м2
|
10,12
|
47,54
|
60,14
|
|
|
Облицовщик
3р-2, 2р-2
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
|
Описание технологии и организации производства
работ и техники безопасности по технологической карте
Описание календарного плана
Календарный план строительства выполнен на
ведение работ, начиная с подготовительного периода до сдачи объекта в
эксплуатацию. Календарный план состоит из двух частей - расчетной и
графической. В расчетной части определены объемы работ, трудозатраты и
продолжение их выполнения. В графической части показано совмещение работ во
времени и пространстве. При совмещении работ учитывались технические требования
и требования техники безопасности. Планируемый срок строительства объекта 5
месяцев.
Описание графика движения рабочих
На основании календарного плана составлен график
движения рабочих. График равномерно возрастает и убывает, он не имеет резких
скачков и впадин.
Описание графика завоза и расхода материала
На основании календарного плана составлен график
завоза и расхода материалов. Завоз материалов выполняется с учетом трех
дневного запаса на складе. Показано время завоза и расхода материала на время
строительства.
Описание графика движения машин и механизмов
График движения машин и механизмов составляется
на основании календарного плана и планируется из расчета среднесуточной
потребности в них.
Расчет ТЭП по календарному плану
. Нормативный срок строительства Тн=198
дн.
. Фактический срок строительства Тф=110
дн.
. Суммарная трудоемкость работ Q=1438,41
чел-дн.
. Коэффициент продолжительности
строительства kпрод=0,51
. Коэффициент сменности kсм=1,25
. Коэффициент совмещенности kсов=1,25
. Коэффициент не равномерности движения
рабочих kнр=1,16
Описание строй генплана
Строй генплан площадью 4940 м2 выполнен на
основной цикл строительства. С генплана перенесены все существующие здания,
дороги и проектируемое здание. Строительная площадка ограждена по периметру.
Выполнена привязка башенного крана, установка подкрановых путей и их длинна.
Определены опасные зоны крана, расположение существующего водоснабжения и ЛЭП.
Рассчитаны и выбраны временные здания. Временные
здание рассчитаны на максимальное количество рабочих по графику движения
рабочих в процентном соотношение: рабочих - 85%, ИТР - 12%, обслуживающий
персонал - 3%. Временные здания расположены вне опасной зоны, с наветренной
стороны по розе ветров не далее 50м от рабочего места. С противопожарными
разрывами, к каждому зданию оборудованы проходы.
Расчет складов производился по трехдневному
запасу материалов и конструкций. Склад открытого типа площадью 288 м2.
