Введение

1. Характеристика предприятия

. Характеристика выполненных работ

2.1 Дорожные работы

2.2 Земляные работы

.3 Бетонные работы

3. Охрана труда, техника безопасности, пожарная безопасность

3.1 Охрана труда. Общие положения

3.2 Техника безопасности при производстве земляных работ

.3 Техника безопасности при производстве бетонных работ

3.4 Проверка техники безопасности на предприятии

3.5 Правила пожарной безопасности на предприятии

4. Анализ оплаты труда на предприятии

Заключение

Список литературы

Введение

Цели практики - закрепление знаний, полученных студентами в процессе обучения в университете на основе глубокого изучения работы предприятия, учреждения и организации, а также овладение производственными и управленческими навыками; знакомство с современными технологиями, механизмами, конструкциями и материалами. Получение навыков студентов по специальности ПГС являются ознакомление студентов с технологическими процессами проектирования, изготовления и монтажа строительных конструкций, участие в общестроительных работах, а также освоение какой-либо строительной профессии, приобретение практических производственных взаимоотношений.

Основные задачи:

1.       Углубить и укрепить знания, полученные при изучении специальных теоретических курсов, в том числе по дисциплине - металлические конструкции.

2.       Ознакомиться с новыми методами монтажа и организации производства, с новыми видами техники, применяющимися а строительстве, в том числе, с прогрессивным программным обеспечением применяемом при проектировании и изготовлении строительных конструкций.

Место прохождения практики: Общество с ограниченной ответственностью "Стройгарант"

Адрес: ул. Комсомольская, д. 5д, г. Новый Уренгой,  ЯНАО, Тюменская обл., Россия, 629300  ООО "Стройгарант".

Должность: подсобный рабочий 2-го разряда.

Сроки прохождения практики: 7.07.2011 - 6.09.2011

Общестроительные работы производились непосредственно на технологической площадке УКПГ-2в, установка комплексной подготовки газа, расположенной на Заполярном нефтегазоконденсатном месторождении НГКМ (Ямало-Ненецкий автономный округ (ЯНАО) Тазовский район ).

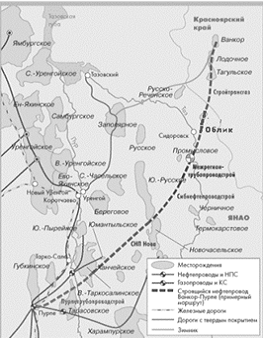

Рис. 1. Карта газоконденсатных месторождений ЯНАО

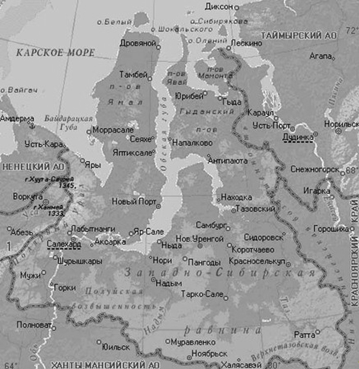

Рис. 2. Карта ЯНАО

Установка комплексной подготовки газа УКПГ-2В, расположенная на Заполярном нефтегазоконденсатном месторождении НГКМ построена по проектам ОАО "ВНИПИгаздобыча". Ее производительность - 6,5 млрд куб. м газа и 1,3 млн т газового конденсата в год. Газ добывается из 61 скважины. Ввод установки положил начало добыче газа из валанжинских залежей месторождения.


ОАО "ВНИПИгаздобыча" - ведущая проектная организация нефтегазового комплекса России, специализирующаяся на выполнении проектно-изыскательских, геологических, научно-исследовательских работ для строительства новых, расширения, реконструкции и технического перевооружения действующих объектов: газовых, газонефтеконденсатных месторождений, газотранспортных систем, подземных хранилищ газа, предприятий по переработке углеводородного сырья. Осуществляет авторское сопровождение запроектированных объектов на всех этапах жизненного цикла объектов. В настоящее время ОАО "ВНИПИгаздобыча", являясь дочерним акционерным обществом ОАО "Газпром", более 90% объемов работ выполняет по заказам Газпрома, обеспечивая проектной документацией значительную часть вводимых в строй объектов добычи газа и углеводородного сырья. ВНИПИгаздобыча является автором проектов обустройства гигантов отечественной газовой индустрии - Уренгойского, Заполярного, Песцового, Юбилейного газоконденсатного месторождений.

Заказчиком УКПГ 2В является Газпром добыча Ямбург (до февраля 2008 г. "Ямбурггаздобыча") - общество с ограниченной ответственностью, стопроцентная дочерняя компания ОАО "Газпром". Владеет лицензиями на разработку пяти месторождений: Ямбургского, Заполярного, Тазовского, Южно-Парусового и Северо-Парусового (последние три - готовятся к разработке). На долю газодобывающей компании (2006 г.) приходится около 40 % природного газа, производимого Газпромом, или около 10 % - добываемого в мире.

1. Характеристика предприятия

Общество с ограниченной ответственностью "Стройгарант" - субгенподрядная компания производственного холдинга Стройгазконсалтинг, основана в 2001г. Основные виды деятельности ООО "Стройгарант":

·              строительство зданий и сооружений I и II уровня сложности;

·              геодезические работы, выполняемые на строительных площадках;

·              подготовительные работы;

·              земляные работы;

·              каменные работы;

·              устройство бетонных и железобетонных конструкций;

·              монтаж бетонных и железобетонных конструкций;

·              монтаж деревянных конструкций;

·              монтаж лёгких ограждающих конструкций;

·              изоляционные работы;

·              кровельные работы;

·              благоустройство территории;

·              осуществление функций генерального подрядчика;

·              отделочные работы;

·              устройство полов;

·              санитарно-технический работы;

·              аботы по устройству наружных инженерных сетей и коммуникаций;

·              работы по устройству внутренних инженерных систем и оборудования;

·              специальные работы в грунтах;

·              специальные бетонные работы;

·              свайные работы;

·              монтаж стальных конструкций;

·              защита конструкций, технологического оборудования и трубопроводов;

·              транспортное строительство;

·              работы по строительству наружных инженерных сетей и коммуникаций;

·              работы по строительству внутренних инженерных сетей и оборудования;

·              работы, связанные с повышенной опасностью промышленных производств и объектов;

·              монтаж технологического оборудования;

·              пусконаладочные работы;

·              производство работ по монтажу, ремонту и обслуживанию средств обеспечения пожарной безопасности зданий и сооружений.

ООО "Стройгарант" имеет большой опыт возведения промышленных и гражданских объектов. С 2007 г. по настоящее время компания ведёт обустройство Заполярного нефтегазоконденсатного месторождения, выполняет общестроительные работы и монтаж инженерных систем на технологических площадках УКПГ-2в и УКПГ-1. ООО "Стройгарант" хорошо известно в г. Новом Уренгое, предприятие построило и сдало в эксплуатацию ряд важных для города объектов социально-культурного назначения. Стройгазконсалтинг - это холдинг, в состав которого входят управляющая компания и производственные предприятия. Сегодня он ведёт обустройство газоконденсатных месторождений, осуществляет масштабное строительство и капитальный ремонт линейных магистральных трубопроводов, автомобильных дорог и объектов производственной и социальной инфраструктуры в различных регионах страны. Общая численность специалистов, работающих на предприятиях холдинга, превышает 30 тысяч человек. Парк машин и механизмов насчитывает более 10 000 единиц техники лучших мировых производителей. Постоянное совершенствование системы управления, высокое качество работ, применение новых технологий и современных строительных материалов позволяют Стройгазконсалтингу неизменно оставаться одним из лидеров строительной индустрии России. Общество с ограниченной ответственностью "Стройгазконсалтинг" было основано в 1994 г. Его бессменный руководитель Зияд Манасир, сам будучи инженером-технологом нефтяной и газовой промышленности, сумел сплотить коллектив единомышленников, способных на высоком профессиональном уровне решать управленческие задачи и выполнять для нефтегазовой отрасли весь комплекс строительно-монтажных работ. Начав с возведения отдельных зданий и сооружений, за несколько лет Стройгазконсалтинг прошёл путь от небольшой фирмы до крупной строительной компании, работающей с такими заказчикам как Федеральное дорожное агентство Министерства транспорта Российской Федерации, ОАО "ЛУКОЙЛ", Nord Stream AG. Сегодня Стройгазконсалтинг - это холдинг, объединивший управляющую компанию и производственные предприятия. К его основным видам деятельности относятся:

• Строительство, ремонт и реконструкция:

·              объектов по обустройству месторождений

·              объектов транспорта нефти и нефтепродуктов, газа и газового конденсата

·              автомобильных дорог

·              объектов промышленного и гражданского назначения

• Гидравлические и пневматические испытания трубопроводов, осушка полости и консервация трубопроводов азотом

• Материально-техническая комплектация объектов

• Производство строительных материалов и оборудования

строительный земляной бетонный труд

Рис. 3. Корпоративная структура Стройгазконсалтинг

. Характеристика выполненных работ

2.1 Дорожные работы

В процессе прохождения производственной практики основную часть рабочего времени мы занимались выполнением дорожных работ. Строительство дорог ведется по новой технологии, разработанной саратовским ОАО "ВНИПИгаздобыча" и доработанной дорожным институтом Тюмени. По данной технологии на заранее спланированное бульдозером основание укладывается объемная ячеистая георешетка. Основанием служит песчаная насыпь. Георешетка представляет собой конструкцию из полимерных или синтетических лент, скрепленных между собой в шахматном порядке. Она перераспределяет внешние нагрузки на поверхность большей площади. Ячейки георешетки ограничивают горизонтальное перемещение частиц грунта. Всё это ведёт к увеличению несущей способности грунта. Полимерное покрытие георешетки защищает её от механических повреждений и ультрафиолетового излучения, обеспечивая прочность и длительность использования. Ячейки георешетки засыпаются грунтом. Поверх решетки насыпается слой грунта (в нашем случае песок) до 40 см толщиной с тщательной планировкой под проектную отметку.

Рис. 4. Георешетка уложенная на основание

Далее укладываются геотекстильные полотна "Дорнит". Геотекстиль - нетканый, тканый или вязаный материал, полотно, обладающее высокой прочностью и другими полезными свойствами. Нетканый геотекстиль получают из полипропилена или полиэфира (иногда - с добавлением волокон растительного или животного происхождения), иглопробивным способом или путем термического или химического скрепления нитей. Тканый геотекстиль (геоткань) - получают путем переплетения нескольких нитей (чаще под прямым углом). Вязаный геотекстиль (геотрикотаж) - петлевым переплетением. В зависимости от способа производства, меняются свойства геотекстиля и область его применения. Производится иглопробивным способом из полипропилена. Дорнит - это одна из разновидностей геотекстиля, - отечественный нетканый геотекстиль. Производится иглопробивным способом из полипропилена. Характерен этот материал тем, что не гниет, в нем не заводятся плесень и грибки, насекомые и грызуны, сквозь него не прорастают корни растений. Он химически стоек, инертен к воздействиям химических соединений в грунтовой воде и почвах. Этот материал хорошо пропускает воду, но не заиливается и не забивается частицами грунта. Дорнит хорошо выдерживает большие нагрузки, при использовании в качестве армирующего материала практически не деформируется. Стоек к раздирам и прокалываниям. Изотропен - имеет равные свойства во всех направлениях. При разрывах удлиняется на 40-50%, то есть продолжает выполнять свои функции. Срок его службы - не менее 25 лет. Он сохраняет свои свойства в диапазоне температур от - 60 до + 100 градусов С. Можно скреплять дорнит и механическим, и термическим способом. Дорнит выпускают в рулонах. шириной 1,6-5,3 м, длиной 50-150 м, разной плотности, от 90 до 800 г/кв м. В дорожном строительстве дорнит используют для разделения слоев. Его использование позволяет существенно сократить затраты на щебень и песок, которых потребуется значительно меньше. Дорнит не дает смешиваться грунту и насыпному основанию, увеличивает несущую способность дорожного полотна, препятствует образованию колеи и трещинообразованию в дорожном покрытии. По сравнению с другими геотекстилями дорнит обладает большей устойчивостью к повреждениям в процессе укладки.

Рис. 5. Укладка геотекстиля "Дорнит" под дорожные плиты. Укладка плит.

Поверх уложенного геотекстиля производится отсыпка тонким слоем цемента для поверхностной защиты основания от влаги. В завершение производится укладка непосредственно дорожных плит с помощью стрелового крана. Строповка происходила по схеме четырехветвевого стропа - за монтажные петли. При производстве работ применялись плиты дорожные предварительно напряженные размерами 6000х2000х140. Плиты дорожные обладают отличными свойствами прочности. Даже в районах с низкими температурами, могут их выдерживать без изменения своих качеств. Применение плит дорожных дает большой ряд преимуществ, основной это повышение износостойкости и увеличение сроков службы дорожного покрытия. Железобетонные плиты дорожные - это самый экономичный вариант из всех существующих для быстрой и качественной постройки временных и постоянных дорог, устройства строительных площадок как в городских проектах так и в загородном строительстве, способных выдержать движение тяжелой грузовой техники.

Рис. 6. Технические характеристики дорожной плиты

Плиты, установленные в исходное положение, свариваются между собой через накладку в месте примыкания монтажных петель. Межплиточные швы, где необходимо, очищаются от камней и песка, далее замоноличиваются цементно-песчаным раствором. Заливка идёт на 10 см от низа плиты. Оставшиеся 4 см заливают расплавленным битумом для гидроизоляции швов.

2.2 Земляные работы

Земляные работы проводились при строительстве дорог при тщательной планировке площадки под проектную отметку. Участок территории разбивался на квадраты 6х6 м. По углам квадратов вбивались колышки. С помощью нивелира на колышки наносились маячки для обозначения проектных отметок. В квадрате с известными отметками натягиваются нити по диагоналям и по сторонам, чтобы видеть необходимый уровень. Далее вручную при помощи совковых лопат уровень площадки подгоняется под проектный. Также нами выполнялись работы по укреплению откосов насыпи при помощи специального материала называемого биоматом. Биоматы делают по специальной технологии. Материалы для биоматов подбираются исходя из особенностей района применения и их назначения. Биоматы используют для восстановления растительного и почвенно-грунтового слоя на участках в рамках рекультивации, для защиты от эрозии и укрепления поверхностей от оврагообразования в рамках инженерной защиты участка. Объектами применения биоматов выступают откосы насыпей автодорог и площадок, склоны, трассы трубопроводов и другие территории с нарушением почвенно-растительного слоя. Как показывает практика, семена посеянных трав на склонах быстро сдуваются ветром, или смываются поверхностными водами еще до их прорастания и укоренения. Поэтому для формирования равномерного по площади и красивого растительного покрова необходим ежегодный дополнительный посев семян в течение 2-4 лет. Но стоит отметить, что грунтовая поверхность в течение времени создания устойчивого почвенно-растительного грунта не защищена от возникновения эрозийных процессов. При этом, приоритетной задачей выступает качественная, быстрая и эффективная реконструкция или строительство возводимых объектов с минимальными материальными затратами, необходимы простые в применении, экономически и технически выгодные материалы. В этом случае для защиты откосов наиболее эффективным материалом является биомат. Применение биоматов дает возможность восстановить почвенно-растительный слой за один летний сезон без укладки плодородного почвенного слоя и последующего досева растений в течение следующих лет, что значительно упрощает проведение строительных работ и уменьшает их стоимость. В период развития и укоренения растений, биомат осуществляет все защитные функции, исключая эрозионные процессы. В течение последующих 2-3 лет, к моменту формирования равномерного травостоя с обширной корневой системой, которая углубляясь в почву, связывает ее и образует дернину, неразлагаемая синтетическая часть основы биомата сохраняется в виде армирующего почву слоя, а биоразлагаемая часть биомата усваивается в почве. Такой дерновый покров имеет высокую механическую прочность, как по вертикали, так и по горизонтали. Так же, водный режим склоновых почв заметно улучшается, так как травяной покров выступает в качестве биологического дренажа, значительно увеличивая устойчивость откосов к эрозии. По принципу своей работы, в этом смысле, биомат не уступает таким синтетическим материалам, как георешетки и геосетки. Притом биомат в отличие от георешеток и геосеток проще в укладке и дешевле. Георешетки и геосетки в отношении надежности не обеспечивают высокой степени защиты поверхности грунтов от эрозии, так как их ячейки заполняют торфогрунтовой смесью или минеральным грунтом, которые вымываются из ячеек и приводят к дальнейшему размыванию грунтовой поверхности. Биомат, уложенный на грунтовую поверхность, выступает в качестве фильтра, который не позволяет водным потокам производить вынос грунтовых частиц.

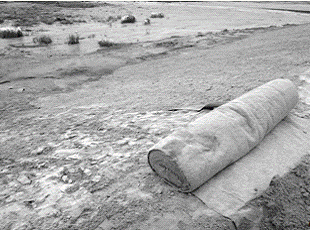

Рис. 7. Биомат перед раскатыванием по откосу

Технология производства работ при укладке биоматов: В целях обеспечения более плотного прилегания биоматов к грунтовой поверхности, участок укладки рекомендуется подготовить - выполнить местную планировку поверхности и удалить комки грунта размером более 80-100 мм. Стыковка отдельных полос биомата осуществляется путем укладки полос внахлест друг на друга. Величина нахлеста составляет 50-100 мм. После укладки производится присыпка биоматов песчаным или мелкокомковатым суглинистым грунтом. Толщина присыпки составляет 1-3 см. При необходимости возможно крепление биоматов по краям и в местах нахлеста анкерными Г-образными колышками или П-образными скобами из тонкой стальной арматуры или проволоки диаметром 4-8 мм, длиной 20-40 см (в зависимости от плотности грунтов). Шаг расстановки колышков и скоб составляет 1-3 м. Наиболее благоприятное время для укладки биомата начало весеннее-летнего периода, после схода снежного покрова и оттаивания слоя сезонного промерзания, при температуре воздуха +5°С и выше. Укладку биомата в период перехода среднесуточной температуры через О°С {обычно осень и весна) производить без полива, в сухую погоду (отсутствие осадков). Укладку биомата при температурах воздуха от -5°С до -1QX производить в соответствии с настоящей инструкцией (с обязательной присыпкой песчаным или мелкокомковатым суглинистым грунтом.) При работах в аномально засушливые периоды рекомендуется осуществлять разовые поливы уложенных биоматов.

Рис. 8. Раскатывание биомата по откосу

Рис. 9. Крепление биомата скобами

Рис. 10. Засыпка биоматов грунтом

В местах, где планировка откосов была труднодоступна для строительной техники, эти работы производились вручную, например, под магистральными газопроводами. Планировка аналогична работам при выравнивании площадок под проектную отметку, но в данном случае уклон больше.

2.3 Бетонные работы

Нами были выполнены такие бетонные работы как замоноличивание межплиточных швов. Готовый раствор подвозился к месту производства работ автобетоносмесителем и подавался в корыто, откуда вручную его разносили и заливали в швы между плитами. Помимо заливки швов мы занимались устройством монолитных участков дорожного покрытия в местах, где укладка полноразмерных дорожных плит была невозможна. Мы самостоятельно устанавливали опалубку из подручных материалов, для армирования участков укладывали арматурную сетку, выполненную из стержней арматуры периодического профиля диаметром 8 мм, скрепленных между собой вязальной проволокой с использованием специальных крючков.

Рис. 11. Установка армирующей сетки

Рис. 12. Инструменты для вязки арматуры проволокой

В бетонные работы также входила заливка бетонных оснований и установка закладных деталей под стойки камер видеонаблюдения. Для этого в грунте выкапывалась выемка кубической формы с ребром примерно 50 см. В неё заливался раствор и устанавливалась закладная деталь в виде двух Т-образно сваренных швеллеров. Раствор подвозился автобетоносмесителем, а на место укладывался вручную.

. Охрана труда, техника безопасности, пожарная безопасность

3.1 Охрана труда. Общие положения

При устройстве на работу нами был прослушан вводный инструктаж. Данный вид инструктажа по охране труда преподается всем категориям сотрудников вне зависимости от их образования и стажа работы, проводится с командированными специалистами, временными работниками, студентами и др. Инструктаж проводит штатный инженер по охране труда или независимый специалист. Подготовка персонала производится по программам, разработанным на предприятии с учетом особенностей производства. Согласование и утверждение методик осуществляется руководителем организации и представителем профсоюзного комитета.

При вводном инструктаже затрагиваются следующие положения.

1.       Общие сведения о предприятии, особенностях условий труда на производстве. Коллектив информируется об основных положениях Федерального Закона РФ № 181-ФЗ от 17 июля 1999 года.

2.       Положения трудового договора. Коллектив информируется о временных рамках рабочих смен, порядке расследования и оформления несчастных случаев и возможности возникновения профессиональных заболеваний. Доводятся сведения о том, как осуществляется охрана труда несовершеннолетних и женщин. Также предоставляется информация о возможности выплаты льгот и компенсаций.

.        Охрана труда и организация его безопасности на предприятии. Доводится информация об органах ведомственного и государственного надзора за состоянием охраны труда, правилах и положениях внутреннего трудового распорядка и ответственности за их нарушение.

.        Правила поведения работников на территории производственных и вспомогательных помещений. Приводится план расположения цехов, мастерских, подсобных помещений. Коллектив информируется о правилах пожаробезопасности, способах предотвращения возгораний, взрывов и аварий во время выполнения работ.

.        Организация обучения безопасности труда с учетом опасных и вредных факторов, характерных для данного производства. Коллектив обучается методам предупреждения профессиональных заболеваний и несчастных случаев. Доводится информация о средствах коллективной защиты, системе предупреждающих знаков, действиях при срабатывании тревожной сигнализации. Объясняются положения по предотвращению травм при работе с электрическим напряжением.

.        Использование средств индивидуальной защиты (СИЗ). Доводится информация о видах СИЗ, порядке и нормах их выдачи и сроках эксплуатации.

.        Оказание первой помощи пострадавшим. Сотрудники информируются о порядке действий при возникновении аварии, несчастного случая на участке. Разбираются обстоятельства и причины происшествий при работе на производстве вследствие нарушения требований безопасности труда.

Согласно СНиП 12-04-2002 БЕЗОПАСНОСТЬ ТРУДА В СТРОИТЕЛЬСТВЕ Часть 2. Строительное производство приняты следующие общие положения касательно техники безопасности труда:

·        При строительстве объектов должны быть приняты меры по предупреждению воздействия на работников опасных и вредных производственных факторов. При их наличии безопасность труда должна обеспечиваться на основе решений, содержащихся в организационно-технологической документации (ПОС, ППР и др.), по составу и содержанию соответствующих требованиям СНиП 12-03, настоящих норм и правил и других нормативных документов.

·        До начала строительства объекта генподрядная организация должна выполнить подготовительные работы по организации стройплощадки, необходимые для обеспечения безопасности строительства, включая:

устройство ограждения территории стройплощадки при строительстве объекта в населенном пункте или на территории организации;

освобождение строительной площадки для строительства объекта (расчистка территории, снос строений), планировку территории, водоотвод (при необходимости понижение уровня грунтовых вод) и перекладку коммуникаций;

устройство временных автомобильных дорог, прокладку сетей временного электроснабжения, освещения, водопровода;

завоз и размещение на территории стройплощадки или за ее пределами инвентарных санитарно-бытовых, производственных и административных зданий и сооружений;

устройство крановых путей, мест складирования материалов и конструкций.

Окончание подготовительных работ должно быть принято по акту о выполнении мероприятий по безопасности труда, оформленному согласно СНиП 12-03.

·        Производство работ на строительном объекте следует вести в технологической последовательности согласно содержащемуся в ПОС календарному плану (графику) работ. Завершение предшествующих работ является необходимым условием для подготовки и выполнения последующих. При необходимости совмещения работ должны проводиться дополнительные мероприятия по обеспечению безопасности выполнения совмещенных работ.

·        Производство строительно-монтажных работ на территории действующего предприятия или строящегося объекта необходимо осуществлять при выполнении мероприятий, предусмотренных актом-допуском, оформление которого следует осуществлять согласно СНиП 12-03.

Указанные мероприятия принимаются на основе решений, разработанных в ПОС и ППР, и включают:

установление границы территории, выделяемой подрядчику для производства работ;

определение порядка допуска работников подрядной организации на территорию организации;

проведение необходимых подготовительных работ на выделенной территории;

определение зоны совмещенных работ и порядка выполнения там работ.

·        При совместной деятельности на строительной площадке нескольких подрядных организаций, включая граждан, занимающихся индивидуальной трудовой деятельностью, генеральный подрядчик осуществляет контроль за состоянием условий труда на строительном объекте. В случае возникновения на объекте опасных условий, вызывающих реальную угрозу жизни и здоровья работников, генподрядная организация должна оповестить об этом всех участников строительства и предпринять необходимые меры для вывода людей из опасной зоны. Возобновление работ разрешается генподрядной организацией после устранения причин возникновения опасности.

3.2 Техника безопасности при производстве земляных работ

3.2.1 Подготовительные работы

Перед началом выполнения строительно-монтажных работ на территории организации генеральный подрядчик (субподрядчик) и администрация организации, эксплуатирующая (строящая) этот объект, обязаны оформить Акт-допуск для производства строительно-монтажных работ на территории (организации) согласно СНиП 12-03-2001 по форме приложения В. Генеральный подрядчик или арендодатель при выполнении работ на производственных территориях с участием субподрядчиков или арендаторов обязаны:

·              Осуществлять их допуск на производственную территорию с учетом выполнения требований Акта-допуска.

·              Обеспечить выполнение общих для всех организаций мероприятий охраны труда и координацию действий субподрядчика и арендаторов в части выполнения мероприятий по безопасности труда согласно Акту-допуску и Графику выполнения совмещенных работ.

Окончание подготовительных работ должно быть принято по Акту о соответствии выполненных внеплощадочных и внутриплощадочных подготовительных работ требованиям безопасности труда и готовности объекта к началу строительства согласно СНиП 12-03-2001 по форме приложения И. На выполнение работ в зонах действия опасных производственных факторов, возникновение которых не связано с характером выполняемых работ, должен быть выдан Наряд-допуск на производство работ в местах действия опасных и вредных факторов согласно СНиП 12-03-2001 по форме приложения Д. Перечень мест производства и видов работ, где допускается выполнять работы только по наряду-допуску, должен быть составлен в организации с учетом ее профиля. Примерный перечень мест (условий) производства и видов работ, на выполнение которых необходимо выдавать наряд-допуск, СНиП 12-03-2001, приложение Е:

·              Выполнение работ с применением грузоподъемных кранов и других строительных машин в охранных зонах воздушных линий электропередачи, газонефтепродуктопроводов, складов легковоспламеняющихся или горючих жидкостей, горючих или сжиженных газов.

·              Выполнение любых работ в колодцах, шурфах, замкнутых и труднодоступных пространствах.

·              Выполнение земляных работ на участках с патогенным заражением почвы (свалки, скотомогильники и т.п.), в охранных зонах подземных электрических сетей, газопровода и других опасных подземных коммуникаций.

·              Осуществление текущего ремонта, демонтажа оборудования, а также производство ремонтных или каких-либо строительно-монтажных работ при наличии опасных факторов действующего предприятия.

·              Выполнение работ на участках, где имеется или может возникнуть опасность со смежных участков работ.

·              Выполнение работ в непосредственной близости от полотна или проезжей части эксплуатируемых автомобильных и железных дорог.

·              Выполнение газоопасных работ.

Наряд-допуск выдается:

·              непосредственному руководителю работ лицом, уполномоченным приказом руководителя организации. Лицо, выдавшее наряд-допуск, обязано осуществлять контроль за выполнением мероприятий по обеспечению безопасности производства работ;

·              на срок, необходимый для выполнения заданного объема работ.

В случае возникновения в процессе производства работ опасных или вредных производственных факторов, не предусмотренных нарядом-допуском, работы следует прекратить, наряд-допуск аннулировать и возобновить работы только после выдачи нового наряда-допуска. Перед началом работ руководитель работы обязан:

·              ознакомить работников с мероприятиями по безопасности производства работ;

·              оформить инструктаж с записью в наряде допуске.

3.2.2 Опасные и вредные производственные факторы при выполнении земляных работ

·              обрушающиеся горные породы (грунты);

·              падающие предметы (куски породы);

·              движущиеся машины и их рабочие органы, а также передвигаемые ими предметы;

·              расположение рабочих мест вблизи перепада по высоте 1,3 м и более;

·              повышенное напряжение в электрической цепи, замыкание которой может произойти через тело человека;

·              химические опасные и вредные производственные факторы.

Безопасность земляных работ обеспечивается выполнением решений по охране труда, содержащихся в организационно-технологической документации (проекты организации строительства, проекты производства работ и др.):

·              определение безопасной крутизны незакрепленных откосов котлованов, траншей (далее - выемки) с учетом нагрузки от машин и структуры грунта;

·              определение конструкции крепления стенок котлованов и траншей;

·              выбор типов машин, применяемых для разработки грунта и мест их установки;

·              дополнительные мероприятия по контролю и обеспечению устойчивости откосов в связи с сезонными изменениями;

·              определение мест установки и типов ограждений котлованов и траншей, а также лестниц для спуска работников к месту работ.

3.2.3 Организация земляных работ

Производство земляных работ осуществляется по наряду - допуску согласно СНиП 12-03-2001по форме приложения Д, и под непосредственным наблюдением руководителя работ:

·              В охранной зоне кабелей высокого напряжения, действующего газопровода, других коммуникаций работы производятся под наблюдением работников организации, эксплуатирующих эти коммуникации, после получения письменного разрешения от организации, эксплуатирующей эти коммуникации

·              На участках с возможным патогенным заражением почвы (свалки, кладбище, скотомогильники и т.п.) - после получения письменного разрешения от органа санитарного надзора

.2.4 Организация рабочих мест при выполнении земляных работ

При размещении рабочих мест в выемках их размеры должны обеспечивать размещение оборудования, а также проходы на рабочих местах и к рабочим местам ширину в свете не менее 0,6 м. Выемки, разрабатываемые в местах возможного нахождения людей (на улицах, проездах, во дворах населенных пунктов), ограждаются защитными ограждениями. На ограждении устанавливаются предупредительные надписи, а в ночное время - сигнальное освещение. Для прохода людей через выемки устанавливаются переходные мостики в соответствии с требованиями СНиП 12-03- 2001. Для прохода на рабочие места в выемки устанавливаются трапы или маршевые лестницы шириной не менее 0,6 м с ограждениями или приставные лестницы (деревянные - длиной не более 5 м). Производство работ, связанных с нахождением работников в выемках с вертикальными стенками без крепления в песчаных, пылевато-глинистых и талых грунтах выше уровня грунтовых вод и при отсутствии вблизи подземных сооружений, допускается при их глубине не более:

·              1,0 м - в не слежавшихся насыпных и природного сложения песчаных грунтах;

·              1,25 м - в супесях;

·              1,5 м - в суглинках и глинах.

Перед допуском работников в выемки глубиной более 1,3 м, ответственное лицо проверяет состояние откосов, надежность крепления стенок выемки. Допуск работников в выемки с откосами, подвергшимися увлажнению, разрешается только после тщательного осмотра лицом, ответственным за обеспечение безопасности производства работ. Выемки, разработанные в зимнее время, при наступлении оттепели должны быть осмотрены. Разработка роторными и траншейными экскаваторами в связных грунтах (суглинках и глинах) выемок с вертикальными стенками без крепления допускается на глубину не более 3 м. В этих случаях спуск работников в траншеи не допускается. В местах, где требуется пребывание работников, устраиваются крепления или разрабатываются откосы.

3.2.5 Порядок производства земляных работ

Разработка грунта в непосредственной близости от действующих подземных коммуникаций допускается только при помощи лопат, без помощи ударных инструментов. Применение землеройных машин в местах пересечения выемок с действующими коммуникациями, не защищенными от механических повреждений, разрешается по согласованию с организациями-владельцами коммуникаций. Земляные работы должны быть приостановлены в случае обнаружения не указанных в проекте коммуникаций, подземных сооружений или взрывоопасных материалов. Устанавливать крепления необходимо в направлении сверху вниз по мере разработки выемки на глубину не более 0,5 м. Верхняя часть креплений должна выступать над бровкой выемки не менее чем на 15 см. Разборку креплений в выемках следует вести снизу вверх по мере обратной засыпки выемки, если иное не предусмотрено ППР. Разрабатывать грунт в выемках "подкопом" не допускается. Извлеченный из выемки грунт необходимо размещать на расстоянии не менее 0.5 м от бровки этой выемки. Автомобили-самосвалы при разгрузке на насыпях, а также при засыпке выемок следует устанавливать не ближе 1м от бровки естественного откоса. Места разгрузки автотранспорта определяются регулировщиком. При работе экскаватора не разрешается производить другие работы со стороны забоя и находиться работникам в радиусе действия экскаватора плюс 5 м. При механическом ударном рыхлении грунта не допускается нахождение работников на расстояние ближе 5 м от мест рыхления. Запрещается разработка грунта бульдозером и скреперами при движении на подъем или под уклон, с углом наклона более указанного в паспорте машины. Не допускается проведение землеройных работ машинами на расстоянии менее 1 м, а клин-молота и подобных механизмов - менее 5 м от трассы кабеля, если эти работы не связаны с раскопкой кабеля. В случае электропрогрева грунта напряжение источника питания не должно быть выше 380 В. Прогреваемый участок грунта необходимо оградить, установить на ограждении знаки безопасности, а в ночное время осветить. Расстояние между ограждением и контуром прогреваемого участка - не менее 3 м. Не допускается пребывание работников и других лиц на прогреваемом участке! Линии временного электроснабжения к прогреваемым участкам грунта выполняются изолированным проводом, а после каждого перемещения электрооборудования и перекладки электропроводки следует измерить сопротивление изоляции мегаомметром.

3.3 Техника безопасности при производстве бетонных работ

При подаче, укладке и уходе за бетоном, заготовке и установке арматуры, а также установке и разборке опалубки необходимо предусматривать мероприятия по предупреждению воздействия на работников следующих опасных и вредных производственных факторов, связанных с характером работы: расположение рабочих мест вблизи перепада по высоте 1.3м и более; конструкции, передвигаются, и грузы; обрушение незакрепленных конструкций и грузов; падение выше размещенных материалов и инструмента; опрокидывание машин, падение их частей; повышенное напряжение в электрической цепи, замыкание которого может пройти через тело человека. При наличии опасных производственных факторов безопасность монтажных работ должна быть обеспечена на основании выполнения последующих решений, содержащихся в организационно-технической документации по охране труда: определение марки крана, места установки и опасных зон при его работе; определение средств механизации для транспортировки, подачи и укладки бетонной смеси; определения несущей способности и разработки проекта опалубки, а также последовательности ее установки и порядка разборки; обеспечение безопасности рабочих мест на высоте;  разработка мероприятий и средств по уходу за бетоном в холодное и теплое время года. При монтаже опалубки, а также установки арматурных каркасов следует руководствоваться следующими требованиями. На захватке, где ведутся монтажные работы, не допускается выполнение других работ и нахождение посторонних лиц. При возведении здания запрещается выполнять работы, связанные с нахождением людей в одной захватке, над которой производится перемещение, монтаж, установка и временное закрепление элементов конструкций. Монтаж конструкций здания следует начинать, как правило с пространственно-устойчивой части. Монтаж конструкций каждого выше размещенного этажа многоэтажного здания следует производить после закрепления всех установленных монтажных элементов по проекту и достижения бетоном несущих конструкций прочности, указанной в ППР. Монтаж лестничных маршей и площадок здания должен осуществляться одновременно с монтажом конструкций здания. На смонтированных лестничных маршах следует незамедлительно устанавливать ограждения.
