Введение

. Архитектурно-строительный раздел

1.1 Генплан. Благоустройство территории

.2 Объемно-планировочное решение

.3 Архитектурно-конструктивное решение

.4 Наружная и внутренняя отделка

.5 Инженерные коммуникации

.6 Теплотехнический расчет ограждающих конструкций

2. Расчетно-конструктивный раздел

2.1 Расчет фундамента

.2 Расчет монолитного участка

3. Технологический раздел

3.1 Технологическая карта на нулевой цикл

4. Организационный раздел

4.1 Характеристика условий строительства

.2 Методы выполнения строительно-монтажных работ

.3 Расчет численности персонала

.4 Обоснование потребности и выбор типов зданий и сооружений

.5 Расчет потребности в ресурсах

5. Безопасность жизнедеятельности

5.1 Мероприятия по охране окружающей среды

.2 Охрана труда при выполнении работ нулевого цикла

6. Экологический раздел

6.1 Мероприятия по предотвращению загрязнения почвы при строительстве

.2 Учет электромагнитных полей при проектировании жилого здания

Заключение

Список использованных источников

ВВЕДЕНИЕ

На сегодняшний день особенно актуальной для городов с миллионным населением является проблема нехватки жилищного фонда в пользующихся популярностью у жителей, но уже перенаселенных микрорайонах. Единственным выходом из сложившейся ситуации является строительство многоквартирного жилого дома <#"902727.files/image001.gif">

Рисунок 1.1 - Деталь отмостки

Наружная кромка отмосток в пределах прямолинейных участков не должна иметь искривлений по горизонтали и вертикали более 10.

Озеленение территории. Для оптимизации параметров окружающей среды произведено озеленение территории, прилегающей к зданию. Зеленые насаждения регулируют температурно-влажностный режим, скорость движения воздуха, снижают уровень шума, в теплое время года защищают от излишней инсоляции зоны отдыха, очищают воздух от пыли и газа. Наряду с выразительностью застройки и пластикой малых архитектурных форм природные условия оказывают важное влияние на общее эстетическое восприятие. Озеленение помогает подчеркнуть архитектурные конструкции, служит прекрасным фоном для малых архитектурных форм садово-парковых скульптур, используется в качестве живой изгороди, разделительных полос.

Основными видами зеленых насаждений, используемыми в пределах данной территории, являются газоны, клумбы, деревья и кустарники.

Посадка деревьев на территории, примыкающей к зданию, производится в сентябре-октябре.

Посадка цветников и газонов производится в ближайший посадочный период (весной, после окончания заморозков) после ввода объекта в эксплуатацию.

Согласно работы по озеленению следует производить после устройства подземных сетей и сооружений, освобождения территории от подлежащих сносу строений, окончания вертикальной планировки участка строительства и устройства дорог и проездов.

Ассортимент деревьев и кустарников, используемых для озеленения в проекте. В связи с тем, что деревья и кустарники по-разному переносят чрезмерную освещенность и затененность, действие вредных газов, а также имеют различную скорость роста, высоту, прозрачность и форму кроны проектом приняты следующие решения по озеленению территории:

для защиты от загазованности и шума перекрестка магистральных улиц и территории автозаправочной станции предусмотрена живая изгородь из деревьев (береза плакучая), газоустойчивых и теневыносливых; для улучшения эстетического восприятия промышленной территории, а также защиты от пыли, газов, шума предусмотрена посадка смешанных групп деревьев (клен) и стригущегося кустарника (снежноягодник) вдоль границы с заводом; существующие посадки деревьев (береза бородавчатая) вдоль ул. Горького сохранены; на открытых и хорошо инсолируемых участках высаживаются деревья и кустарники светолюбивые и служащие для защиты от перегрева площадок для отдыха;

вдоль транзитных дорожек высаживается хорошо стригущийся и переносящий плотную посадку кустарник (жасмин, барбарис); травяной покров представлен обыкновенным и партерным газонами; для цветочного оформления зоны отдыха используются однолетние и многолетние композиции.

Посадке растительности должны предшествовать работы по подготовке почвы, при отсутствии которой производится расстилка растительного грунта. Для обогащения почвы в нее вносят удобрения, содержащие минеральные вещества. Подготовка посадочных мест для высадки деревьев и кустарников должна производиться заранее с тем, чтобы посадочные места возможно дольше могли подвергаться атмосферному воздействию и солнечному облучению.

Чтобы газон был высокого качества - ровный, густой, без выпадов, почву под него тщательно готовят. Толщина плодородного слоя должна быть не менее 20 см, вносятся органические и минеральные удобрения. На переувлажненных участках под плодородный слой почвы кладут гравий слоем 10 см для создания дренажного слоя. Для весеннего посева почву под газон готовится осенью, чтобы за зиму она могла равномерно осесть. Засевается газон смесью трав. Используются злаковые травы с мелкими нежными листьями: мятлик луговой, овсяница красная, полевица белая и обыкновенная, райграс пастбищный.

Глубина обработки почвы под посадку газонов и цветников составляет 16-20см. После подготовки почвы производят разбивку цветника. На поверхность земли с помощью специальных шаблонов кирпичной крошкой наносят рисунок контуров будущего цветника.

Цветочная рассада должна быть здоровой, не переросшей, симметрично развитой, хорошо окоренившейся, с нормально развитой корневой системой, без механических повреждений и не зараженной вредителями и болезнями.

Кроме того, цветочная рассада должна удовлетворять следующим условиям:

а)растения не должны быть вытянутыми и переплетенными между собой;

б)двулетники должны обладать симметричной сильной розеткой листьев;

в)многолетники как полученные от деления, так и выращенные из семян должны иметь хорошо развитую корневую систему и не менее трех-четырех почек иди стебельков.

Высадка цветов должна производиться утром или к концу дня. В пасмурную погоду высадка цветов может производиться в течение всего дня. Цветы должны высаживаться во влажную землю.

Расстояние между кустарниками при посадке живой изгороди предусмотрено в пределах 0,7-1,0м в ряду.

Ямы для посадки стандартных саженцев деревьев и кустарников и саженцев с комом должны иметь глубину 75-90 см, для саженцев со стержневой корневой системой - 80-100 см. Стандартные саженцы следует высаживать в ямы диаметром 60-80 см. Размер ям для посадки саженцев с комом должен быть на 0,5 м больше наибольшего размера кома. Поврежденные корни и ветви растений перед посадкой должны быть срезаны. При посадке саженцев в нижнюю часть посадочных ям и траншей должен засыпаться растительный фунт. Саженцы после посадки должны быть подвязаны к установленным в ямы кольям. Высаженные растения должны быть обильно политы водой.

Ямы и траншеи, в которые будут высаживаться растения с комом, должны быть засыпаны растительным фунтом до низа кома. При посадке растений с упакованным комом упаковку следует удалять только после окончательной установки растения на место.

Саженцы хвойных пород следует высаживать только зимой при температурах не ниже -25° С и ветре не более 10 м/с.

Живые изгороди нуждаются в регулярной формировочной стрижке или систематической обрезке, являющейся непременной частью процесса ухода за растениями.

Для вертикального озеленения беседки используются вьющиеся растения, в качестве которых применяются многолетние лианы с декоративной листвой. Их необходимо расположить под озеленяемой плоскостью. Уход за вьющимися растениями состоит в периодической обрезке кроны, если такая необходимость возникает. Удаляют обычно сухие и поврежденные плети, а также ту часть зеленой массы, которая поднимается на стены перехода. Очень важно при этом минимально обрезать толстые многолетние побеги, так как трудно предположить, какую часть зеленой массы они образуют выше места среза. Обрезку вьющихся растений обычно проводят весной, еще до начала движения соков.

Искусственное освещение - один из важнейших элементов благоустройства территории. Оно служит для решения утилитарных, информационных, сигнальных и архитектурно-художественных задач в темное время суток, обеспечивая видимость для пешеходов и транспортных средств, ориентацию на территории жилой застройки, формирование художественного восприятия застройки. Освещение в жилой застройке должно предусматривать два режима функционирования - вечерний и ночной.

Для пешеходных и транспортных коммуникаций в пределах жилой застройки нормируется средняя горизонтальная освещенность: для пешеходных аллей, дорог и тротуаров - не менее 4 лк; внутренних и служебно-хозяйственных проездов, автостоянок, хозяйственных площадок и площадок для мусоросборников - не менее 2 лк; для прогулочных дорожек и площадок отдыха - не менее 1 лк.

Выбор осветительных приборов и установок эксплуатирующими организациями должен производится с учетом обеспечения нормированных показателей освещенности и создания комфортных зрительных условий для пешеходов и водителей на улицах и проездах, открытых стоянках автомобилей и площадках для отдыха взрослого населения, на пешеходных дорожках. Освещение не должно мешать. Оно должно обладать определенными декоративно-художественными качествами при освещении зеленых насаждений, малых форм, при организации подсветки фасадов зданий, скульптур и других элементов благоустройства.

Осветительные установки должны быть сомасштабны человеку и по дизайну вписываться в архитектурную среду жилой застройки.

Оборудование территории малыми архитектурными формами. Содержание и облик зеленых пространств дополняют различные сооружения, которые принято называть малыми архитектурными формами. Они насыщают собой пространство, придают территории законченный вид.

Содержание малых архитектурных форм должно предусматривать их нормальную эксплуатацию. Садово-парковая мебель, малые архитектурные формы и оборудование должны иметь хороший внешний вид: окрашены, содержаться в чистоте, и находится в исправном состоянии. Их цветовое решение должно вносить жизнерадостный колорит и разнообразие.

.2 Объёмно-планировочное решение здания

Данный дипломный проект разработан для строительства многоэтажного жилого дома по ул. Самойло в г. Вологде, согласно заданию на дипломное проектирование.

Строительство многоэтажного жилого дома проектировалась в соответствии с действующими нормами и правилами.

На первом этаже дома расположены административные помещения. Эвакуация людей с этажа обеспечена по внутренней центральной лестнице имеющий выход наружу, и выходы через центральные двери. Высота этажа 3,000 м.

На втором и последующих этажах расположены индивидуальные квартиры. Эвакуация людей с этажа обеспечена по внутренней центральной лестнице имеющий выход наружу, и с металлической пожарной лестнице, которая находится с бокового фасада. Высота этажа 3,000 м.

В чердачном помещении следует располагать подсобные помещения, не предусмотренные для пребывания людей. Высота используемого пространства 2,500 м.

Технический этаж предназначен для устройства инженерных коммуникаций и складских помещений. Высота тех. этажа 2,500 м, вход в подвал со стороны лестниц.

Здание имеет II степень огнестойкости, II класс капитальности.

Таблица 1.1 - Показатели объемно-планировочного решения

Показатели

Ед.изм

Значения

Площадь квартир

м2

1477

Общая площадь квартир

м2

2363,2

Площадь жилого здания

м2

3323,3

Площадь застройки

м2

1190

Строительный объем

м3

14675

Высота этажа

м

3,0

Размеры в плане

м

59,3x21,3

1.3 Архитектурно-конструктивное решение здания

Пространственную жёсткость здания обеспечивается за счёт перекрытия внутренних и наружных стен и жёсткий диск перекрытий ЖДП образованный из сборных ж/б плит и установкой анкеров.

Ленточные фундаменты выполнены из сборных железобетонных блоков. Спецификация сборных железобетонных блоков представлена в графической части. Горизонтальная гидроизоляция выполняется из двух слоев рубероида РДМ-350 ГОСТ 10923-76 на битумной мастике МБК-Г 55 ГОСТ 2889-80 выполнена по всему периметру стен. Вертикальная обмазочная гидроизоляция выполняется из горячей битумной мастики обмазкой за 2 раза.

Основные несущие конструкции здания - это наружные и внутренние кирпичные стены, выполненные из полнотелого кирпича типа КРУ 100/1400/25 ГОСТ 530-2012. Внутренние стены выполнены сплошными толщиной 380 мм; наружные стены толщиной 770 мм выполнены с эффективным утепляющим слоем, согласно теплотехническому расчету. Перегородки кирпичные толщиной 120 мм выполняются из полнотелого кирпича 530-80.

Конструкция стен выполнена с утеплителем толщиной 120 мм. Перемычки сборные железобетонные брусковые.

Конструкция крыши - стропильная, состоит из стропильных ног, стоек, подкосов, ригелей, обрешетки и оцинкованной стали, утепление покрытия выполняется в уровне чердачного перекрытия и по стропильным конструкциям. Толщина утеплителя 200 мм.

Стропила запроектированы из пиленого лесоматериала хвойных пород с влажностью древесины не более 20% (древесина I I сорта)

Настил, доски карнизного щита изготовить из пиленого лесоматериала хвойных пород.

Пороки древесины: гниль, червоточина, сучки, трещины по плоскости скалывания, особо в зонах соединений не допускаются.

Не допускаются сердцевина в элементах, работающих на растяжение при изгибе.

Стропила, элементы вальмы и разжелобка по длине подрезаются окончательно с одной или с двух сторон, по месту непосредственно на монтаже конструкции крыши.

Элементы стропил, соприкасающиеся с кирпичной кладкой, тщательно антисептировать и изолировать прокладкой из двух слоёв гидроизола.

Крепление деревянных элементов производить на гвоздях, болтах и скобах.

Все элементы стропил до отправки на объект должны быть тщательно обработаны антипиренами и антисептиками.

В случае поступления на строительную площадку конструкций, не пропитанных в заводских условий, последние подвергаются поверхностной пропитке огнезащитным антисиптирующим экологически чистым, однокомпонентным составом «Триз» по (ТУ 1526-002-50631177-2000)

Основанием под мягкую кровлю является деревянный настил. Стыки настила располагать разбежку. Деревянный настил устраивается из досок толщиной 22 мм с зазором 150 мм между ними.

Сплошной настил устраивается по краю крыши для укладки свесов и настенных желобов на ширину 1200 мм. по вальмам доски укладываются на ширину до 600 мм в каждую сторону от его оси; по коньку и рёбрам укладывают по четыре доски (доски обрезные).

Полы на первом этаже - керамические с утеплителем “ROCKWOOL”, на втором и последующих этажах - линолеумные на теплой основе.

Жилой дом обеспечивается следующими инженерными коммуникациями: холодной и горячей водой, электроснабжением, газом, телефонные линии.

Входные группы. Основные несущие конструкции входной группы- это наружные кирпичные стены, выполненные из полнотелого кирпича типа КРУ 100/1400/25 ГОСТ 530-2012.

.4 Наружная и внутренняя отделка здания

Фасады оштукатуриваются цементно-песчаным раствором с последующей шпатлёвкой и окраской стен на два раза. Наружные двери запроектированы - металлические заводского изготовления, окна - деревянные из клееного бруса с двойным стеклопакетом, перила - хромированные, алюминиевые заводского изготовления, металлические части ограждений крыльца и перил, эвакуационных лестниц окрашиваются по сурику черной масляной краской.

Внутренняя поверхность кирпичных стен оштукатуривается улучшенной штукатуркой. Стены по всей высоте шпатлюются и оклеиваются обоями или окрашиваются. Перегородки из кирпича затираются цементным раствором под шпаклевку и в последующем окрашиваются водоэмульсионными составами. Стены помещений санузлов и душевых облицовываются глазурованной плиткой на высоту 3,0м. Карниз и плинтус в этих помещениях - керамические.

Потолки помещений шпатлюются и окрашиваются за 2 раза. Конструкции и типы полов показаны в экспликации полов . В помещениях с мокрым и влажным режимом (санузлы) полы делаются с гидроизоляцией. Внутренние оконные и дверные откосы окрашиваются масляной краской за два раза.

Отделочные работы производятся после устройства кровли и прокладки всех коммуникаций.

.5 Инженерное оборудование

Теплоснабжение. В качестве источника теплоснабжения принята котельная по ул. Горького 99а. Точка подключения теплосеть в подвале здания ул. Самойло, 21а. Температурный график теплосети 150-170 С0.

Для теплоснабжения здания приняты трубы стальные электросварные диаметром 89*3,0 мм по ГОСТ 10704-91 с изоляцией скорлупами из пенополиуретана с покровным слоем из стеклопластика рулонного РСТ по ТУ 2296-014-00204961-99.

Трубопроводы теплосети прокладываются в непроходном ж/б канале марки КЛ.

В тепловом узле предусмотрен учет тепловой энергии счетчиком КМ 5-2.

Ввод теплосети в здание предусмотрен герметичным согласно серии 5.905-26.01.

Отопление. Проект отопления и вентиляции жилого дома ул. Самойло в г. Вологда разработан в соответствии с требованиями СП 60.13330.2012 «Отопление, вентиляция и кондиционирование воздуха». Актуализированная редакция СНиП 41-01-2003.

Расчетная температура наружного воздуха- минус 32 С0.

Теплоноситель в системах отопления -вода с параметрами 95-700С.

Система отопления однотрубная , тупиковая с нижней разводкой с П- образными стояками из стальных труб.

Нагревательные приборы -чугунные радиаторы МС-140.

Вентиляция. Системы вентиляции жилой части здания и офисов запроектированы раздельные приточно-вытяжные с естественным побуждением. Вытяжка из верхней зоны через кирпичные каналы. Приток неорганизованный через неплотности и открывание дверей.

Газоснабжение. Расход газа на жилой дом составляет 7 м3/ч.Газ используется на пищеприготовление. Точка подключения к сетям -подземный газопровод низкого давления диаметром 89 мм. по ул.Некрасова,48.

Проектируемый газопровод принят из труб стальных, электросварных по ГОСТ 10704-91 Ду=40 3,5 . Соединение труб на сварке , изоляция весьма усиленная . Материалы применяемые для защиты подземных газопроводов от коррозии , должны соответствовать ГОСТ 9602-89. Материал для защиты покрытий надземного газопровода в соответствии СНиП 2.04.08.-87

Выход газопровода из земли на стену здания осуществляется в гильзе. Отключающее устройство и ИФС предусмотрено при подъеме газопровода на стену дома на высоте 1,8м. от земли.

Телефонизация жилого дома предусмотрена от телефонного шкафа, установленного в жилом доме N 47 по ул. Некрасова. Проектируемый телефонный кабель ТППзп 100*2*0,4,прокладывается в существующей и проектируемой телефонной канализации.

Телевидение. Для приема телепередач на кровле устанавливается телеантенна. Монтаж телевизионной сети производится кабелем марки РК75-4-15.

Водоснабжение. Источник водоснабжение - городской водопровод диаметром 150 мм по ул. Самойло.

Водопотребление составляет 19,8 куб.м/сут. Располагаемый напор 23 м. В водомерном узле установлен водомер марки ВСХ-40, для учета воды. Ввод выполняется из чугунных труб диаметром 100мм. по ГОСТ 9583-75*.

Канализация. Сброс стоков - в городскую канализационную сеть в дворовой части по ул. Самойло диаметром 150 мм. Смотровые колодцы приняты из сборных ж/б элементов по типовому проектному решению 902-09 22.84

Пожаротушение осуществляется от двух наружных существующих пожарных гидрантов на ул.Малая Сибирская.

.6 Теплотехнический расчет

Сопротивление теплопередачи существующей конструкции стен не удовлетворяет требованиям СНиП, следовательно, требует устройства дополнительной теплоизоляции. Утепление осуществляется между лицевым и внутренним слоями, а также с внутренней стороны стены.

Наружные ограждающие стены существующего здания выполнены из красного кирпича с толщиной стены 770 мм, в процессе реконструкции утеплены плитным утеплителем «ROCKWOOL», толщиной 80 мм., с последующим оштукатуриванием. С внутренней стороны выполнена штукатурка.

Теплотехнический расчет наружной стены t=770мм

Исходные данные:

Тип работ: новое строительство;

Время строительства: с 1 января 2000г.;

Тип здания: жилое;

Тип конструкции: наружная стена;

Температура внутреннего воздуха: 21,0 °C;

Место проектирования: Российская Федерация, Вологодская область, Вологда

Средняя температура наиболее холодной пятидневки, обеспеченностью 0.92: -32,0 °C

Средняя температура отопительного периода (tоп) -4,1 °C

Продолжительность отопительного периода (Zоп) 231 сут.

Градусо-сутки отопительного периода (ГСОП) 5798,10 °C*сут.

Данные по слоям:

Слой №1:Штукатурка

расчетный коэффициент теплопроводности 0,930:

толщина слоя: 20 мм

Слой №2:Кирпичная кладка

расчетный коэффициент теплопроводности 0,810:

толщина слоя: 510 мм

Слой №3:Утеплитель

(РАСЧЕТНЫЙ СЛОЙ)

расчетный коэффициент теплопроводности 0,050:

толщина слоя: 120мм, принимаем 120мм.

Слой №4:Кирпичная кладка

расчетный коэффициент теплопроводности 0,810:

толщина слоя: 120 мм

Слой №5:Штукатурка

расчетный коэффициент теплопроводности 0,930:

толщина слоя: 20 мм

Расчетное сопротивление конструкции (Ro): 3,43 м2*°C/Bт

Требуемое сопротивление исходя из санитарно-гигиенических условий (Ro_тр): 1,52 м2*°C/Bт

Требуемое сопротивление исходя из условий энергосбережения (Ro_тр): 3,43 м2*°C/Bт

Теплотехнический расчет наружной стены t=380 мм

Исходные данные:

Тип работ: реконструкция;

Тип здания: административное;

Тип конструкции: наружная стена;

Температура внутреннего воздуха: 18,0 °C;

Место проектирования: Российская Федерация, Вологодская область, Вологда.

Средняя температура наиболее холодной пятидневки, обеспеченностью 0.92: -32,0 °C

Средняя температура отопительного периода (tоп) -4,1 °C

Продолжительность отопительного периода (Zоп) 231 сут.

Градусо-сутки отопительного периода (ГСОП) 5105,10 °C*сут.

Данные по слоям:

Слой №1:

Штукатурка (цементно-песчаный раствор)

расчетный коэффициент теплопроводности 0,930:

толщина слоя: 20 мм

Слой №2:

КГО

расчетный коэффициент теплопроводности 0,810:

толщина слоя: 380 мм

Слой №3:

ROCKWOOL(РАСЧЕТНЫЙ СЛОЙ)

расчетный коэффициент теплопроводности 0,041:

толщина слоя: 84 мм ,принимаем ROCKWOOL ФАСАД БАТТС 100мм.

Слой №4:

Штукатурка (цементно-песчаный раствор)

расчетный коэффициент теплопроводности 0,930:

толщина слоя: 20 мм

Расчетное сопротивление конструкции (Ro): 2,73 м2*°C/Bт

Требуемое сопротивление исходя из

санитарно-гигиенических условий (Ro_тр): 1,28 м2*°C/Bт

Требуемое сопротивление исходя из

условий энергосбережения (Ro_тр): 2,73 м2*°C/Bт

В соответствии с приведенными теплотехническими расчетами принимаем толщину утеплителя 100 мм.

Теплотехнический расчет чердачного перекрытия

Исходные данные:

Тип работ: новое строительство;

Время строительства: с 1 января 2000г.;

Тип здания: жилое;

Тип конструкции: перекр. чердачное (с кровлей из штучных материалов);

Температура внутреннего воздуха: 21,0 °C;

Место проектирования: Российская Федерация, Вологодская область, Вологда

Средняя температура наиболее холодной пятидневки, обеспеченностью 0.92: -32,0 °C

Средняя температура отопительного периода (tоп) -4,1 °C

Продолжительность отопительного периода (Zоп) 231 сут.

Градусо-сутки отопительного периода (ГСОП) 5798,10 °C*сут.

Данные по слоям:

Слой №1: Ж/б плита

расчетный коэффициент теплопроводности 2,040:

толщина слоя: 220 мм

Слой №2: Утеплитель

(РАСЧЕТНЫЙ СЛОЙ)

расчетный коэффициент теплопроводности 0,050:

толщина слоя: 207 мм

Слой №3: Цементно-песчаная корка

расчетный коэффициент теплопроводности 0,930:

толщина слоя: 50 мм

Расчетное сопротивление конструкции (Ro): 4,51 м2*°C/Bт

Требуемое сопротивление исходя из санитарно-гигиенических условий (Ro_тр): 2,03 м2*°C/Bт

Требуемое сопротивление исходя из

условий энергосбережения (Ro_тр): 4,51 м2*°C/Bт

2. Расчётно-конструктивный раздел

.1 Расчёт фундамента по оси «И», «У»

Исходные данные. Район строительства- г.Вологда, проектируемое здание переменной этажности, с чердаком и подвалом, полы, крыша стропильная, уклон 25, кровля гибкая черепица, внутренняя стена t=380., из кирпича сплошные, наружные стены t=770, отметка планировки -0.900, отметка пола подвала -2.800, грунтовые условия суглинок мягкопластичный.

Сбор нагрузок на 1м2 плиты междуэтажного перекрытия.

Рисунок 2.1 - Конструкция междуэтажного перекрытия

Таблица 2.1 - Сбор нагрузок на междуэтажное перекрытие, Па

Вид нагрузки

Подсчет

Норм. нагр.

γf

Расч. нагр.

Линолеум-5мм

ρ·t·10=1600·0,005·10

80

1,2

96

ЦПС-15 мм

ρ·t·10=2000·0,015·10

300

1,3

390

Зв-из слой-3мм

ρ·t·10=1600·0,003·10

48

1,3

62,4

Итого вес пола

1 + 2 + 3

428

-

548,4

Вес ж/б плиты

3121,71,13433,8

Итого постоянная

4+5

3549,7

-

3982,3

Временные перегородки

1366,7

1,1

1503,4

Временная полезная

Тб.8.3 (5)

1500

1,3

1950

а) длительная

Тб.8.3 (5)

525

1,3

682,5

б) кратковременн

8-8(а)

977

-

1267,5

Итого длит. дейст.

6+7+8(а)

5441,4

-

6168,17

Итого полная

6+7+8

6416,4

-

7435,67

Полная расчетная нагрузка на плиту перекрытия без учета собственного веса составляет: q = qкв.м- qс.в. = 7435,67 -3433,86= 4001,81 Па= 4кПа 4кПа, следовательно, плита относится к 4 группе по несущей способности, тогда марка плиты будет ПК63.15-4. Несущая способность плиты может составить 3, 4кПа.

Сбор нагрузок на горизонтальную проекцию покрытия, Па

Рисунок 2.2 - Конструкция покрытия

г. Вологда относится к 4 району по снеговой нагрузке, Sg=2,4кПа, при α=25° коэфф.

Таблица 2.2 - Сбор нагрузок на горизонтальную проекцию покрытия, Па

Вид нагр.

Подсчет

Норм. нагр

γf

Расч. нагр.

Металлочерепица- 0,5мм

43,661,245,78

Настил-32мм

133,31,1146,66

Стропила

-

500

1,1

550

Ит. пост.

1 + 2 + 3

633,3

-

696,66

Снеговая

So= 0,7Се·Сt·μ·Sg=0,7·1·1·1·2400

1680

-

2352

Ит. полная

4 + 5

2313,3

-

3048,6

Сбор нагрузок на 1м2 чердачного перекрытия, Па

Рисунок 2.3 - Конструкция чердачного перекрытия

Таблица 2.3 - Сбор нагрузок на 1м2 чердачного перекрытия, Па

Вид нагрузки

Подсчет

Норм. нагр.

γf

Цем.-песч. стяжка- 30мм

ρ× t×10=2000×0,03×10

600

1,3

780

Утеплитель URSA - 200мм

ρ× t×10=60×0,2×10

120

1,2

144

Рубироид-3мм

ρ× t×10=600×0,003×10

18

1,2

15

Вес ж/б плиты

3121,71,13433,8

Итого постоянная

1+ 2+ 3+ 4

3859,7

-

4372,862

Временная

Табл. 8.3 [5]

700

1,3

910

Итого полная

5 + 6

4559,7

-

5282,8

Вес стены и фундаментных блоков определяется по формуле:

Nстn= ρ·t·Hэт·10=1800·0,38·10,17·10=69562,8н/м;

Nблn= ρ·tбл·Hподв·10=2400·0,4·2,48·10=23808 н/м;

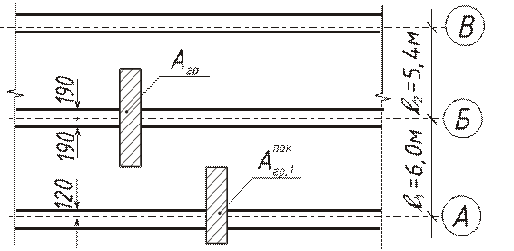

Рисунок 2.4 - Схема грузовой площадки

Грузовая площадь на фундамент по оси И равна:

= м;

=6,3 м;

Грузовая площадь на фундамент по оси «У» равна:

м;

=3,15 м;

м;

а=120мм=0,12м- привязка внутренней грани стены;

b=t-а=0,77-0,12=0,65 - привязка наружной грани стены,

св=0,8 - карнизный свес крыши.

Нагрузка на 1 погонный метр фундамента по оси «И» определяется по формуле:

Nn=qперn ·Агрпер·nэт+(qпокn+qчерn) ·Агрпок+Nстn+Nблn, кН/м.

Nn=6416,431·5,92·3+(2313,3+4559,7)·6,3+69562,8+23808=348563Н/м=250626,5Н/м=250,6кН/м;

N=qпер ·Агрпер·nэт+(gчерt· ψt2) Агрпер+(pпок+S· ψt2) Агрпок+ Nстn·ϒf+ Nблn·ϒf

N=7436·5,92·3+(4373+910·0,9)·5,92+(786+2352·0,9)·6,3+69562,8·1,1+23808·1,1=283795,52=283,79кН/м;

Нагрузка на 1 погонный метр фундамента по оси «У» определяется по формуле:

Nn=qперn ·Агрпер·nэт+(qпокn+qчерn) ·Агрпок+Nстn+Nблn, кН/м.

Nn=6416,431·3,03·3+(2313,3+4559,7)·4,6+69562,8+23808=348563Н/м=183311,9Н/м=183,3кН/м

Определение глубины заложения фундамента

dfn=1,5м для г. Вологды,

df=1,5·1=1,05м;

d=1,5+0,2=1,7м;

db=-0.9-(-2,8)= 1,9м;

d=1,9+0,5=2,4м.

Принимаем отметку подошвы с учетом раскладки блоков -3,720, тогда глубина заложения d=-0,9-(-3,72)=2,82м больше 2,4м.

Определение ширины подошвы фундамента по оси «И»

Рисунок 2.5 - Сечение фундамента

h1 + h2 =3м> d=2,82м ,

то основанием является грунт №2

Ширину подошвы

R0=210 , кПа;

d2=hcf+ hs =0,15-0,2+0,77=0,72 м;

hcf= 0,15 м - толщина пола подвала;

hs=0,77 толщина слоя грунта со стороны подвала, определяется по разнице отметок.

Предварительно ширина подошвы определяется из условия:

,м;

Принять предварительно ширину подошвы 1,2м.

Определяем расчетное сопротивление грунта R и уточняем ширину подошвы фундамента b .

Для этого определим средний удельный вес грунта над и под подошвой фундамента. Если основанием является грунт №2, то

;

;

;

Приведенная глубина заложения фундамента:

d1= hs+ hcf,м- ф.8[2],

где γcf- удельный вес конструкции пола подвала; для бетонных полов γcf=22-23кН/м3 ;

Определяем расчетное сопротивление грунта по ф. 7 [2]:

, кПа.

Уточняем ширину подошвы фундамента:

 м,

принимаем ФЛ10 с шириной подошвы b=1м

Пересчитываем R=316,37кПа

, кПа.

 принято верно.

Определяем ширину подошвы фундамента по оси «У»

 м,

принимаем ФЛ8 с шириной подошвы b=0,8м

Пересчитываем R=313,9кПа

, кПа.

 принято верно.

Определяем осадку по оси «И»

σод1 h1 ·γ2 (d-h1 )= 17,2·1,5+20,2(2,82-1,5)=52,464 кПа;

Осадочное давление

Ро =Р- σод =264,6-52,464=213,086 кПа;

Бытовое давление

σgii1 h1 ·γ2 ·h2= 17,2·1,5+20,2·1,5=56,1 кПа;

Разбиваем естественные слои грунта на элементарные

hi =0,4b=0,4·1=0,4м;

σg2gII + γ3 ·hi ·2=56,1+20,2·0,4·2=72,26 кПа;

σgIIg2+ γ3 ·hi ·3=72,26+21,9·0,4·3=98,54 кПа;

;

;

σgIII = σgIII + γw ·hi ·3=98,54+10·0,4·3=110,54кПа;

Природное давление на уровне 10 элементарного слоя

σ10 = σgIII + γ4 ·hi ·5=110,54+22,1·0,4·5=154,74кПа;

Таблица 2.4 - Осадочное давление в каждом элементарном слое

Наименование слоя

Nслоя

z,м

σ

Ασ= αPoσiΣσi

Суглинок мягкопластич Е=14МПа

0

0

52,5

0

1,000

213,08

200,4

200,4

1

0,4

56,1

0,8

0,881

187,73

Супесь пластичная Е=16МПа

2

0,8

72,3

1,6

0,642

136,8

162,26 119,22 90,66 72,45 60,09

504,7

3

1,2

2,4

0,477

101,6

4

3,2

0,374

79,69

5

4

0,306

65,2

6

4,8

0,258

54,97

Суглинок тугопластичн Е=14МПа

7

5,6

0,223

47,52

51,25 44,64 39,53 35,48

170,9

8

6,4

0,196

41,76

9

7,2

0,175

37,29

10

8

0,175

33,66

11

8,8

0,143

30,47

32,07

Осадка

см;

Предельно допустимая величина осадки не более нормы. Условие выполняется.

Расчет тела фундаментной плиты по оси «И»

Определить реактивный отпор грунта от расчетной нагрузки:

,кПа,

;

где γf=1,2- усредненный коэффициент надежности по нагрузке.

Определить консольный свес фундаментной плиты:

, м ,

где t- толщина фундаментных блоков. Под внутреннюю стену толщиной 380мм: t= 0,4м

;

Определить расстояние от центра рабочей арматуры до подошвы фундаментной плиты: а= 35мм

Определить рабочую высоту фундамента:

h0=h-а=300-35=265 мм.

Принимаем ФЛ10.24-2, группа 2, класс бетона В10.

Проверить прочность бетона на срез от действия поперечной силы:

σгр·с ≤ Rbt, h0 , кН.

314,7·0,3=94,4≤ 560·0,265=148,4кПа;

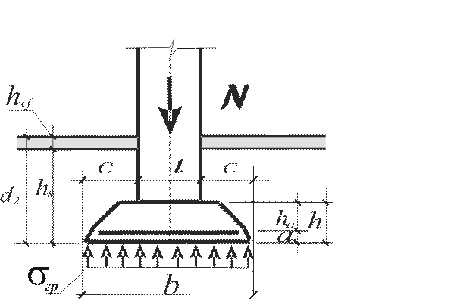

Рисунок 2.6 - Расчетная схема фундамента

Армирование фундамента

Плита ФЛ10.24-2 армируется сеткой С10.24-2 с рабочей арматурой класса А400, Rs=355МПа=35,5·104кПа, шаг S=100

Максимальный изгибающий момент у грани стены равен:

, кНм;

кНм;

Требуемая площадь рабочей арматуры фундамента:

, м2 ;

Рабочая поперечная арматура принята с шагом s=100мм= 0,1м, число стержней на 1 пог. метр:

 Имеем 10∅6А400 с Аs=283мм2 > Аsтр= 167мм2, достаточно.

.2 Расчет монолитного участка

Сбор нагрузок на 1м2

Вид нагрузки

Подсчет

Норм. нагр.

γf

Расч. нагр.

Линолеум-5мм

ρ·t·10=1600·0,005·10

80

1,2

96

ЦПС-15 мм

ρ·t·10=2000·0,015·10

300

1,3

390

Зв-из слой-3мм

ρ·t·10=1600·0,003·10

48

1,3

62,4

Итого вес пола

1 + 2 + 3

428

-

548,4

Керамзитовая засыпка

ρ·t·10=300·0,14·10

420

1,3

546

Вес монолитного участка

ρ·t·10=2500·0,14·10

3500

1,1

3850

Итого постоянная

4+5+6

4348

-

4944,4

Временная полезная

Тб.8.3 (5)

1500

1,3

1950

а) длительная

Тб.8.3 (5)

525

1,3

682,5

б) кратковременн

8-8(а)

977

-

1267,5

Итого длит. дейст.

7+8(а)

4873

-

5626,9

Итого полная

7+8

5848

-

6894,4

Определяем характер работы МУ

lg=4,2м;

lk=1,39м;

lg/lk = 4,2/1,39=3,02›2м МУ работает на изгиб в коротком направление.

Изгибающий момент:

lo=4,2;

М=qlo/8=6894,4·4,22/8=1,412кНм.

Определяем рабочую высоту балки

ho=h-a=0,14-0,03=0,11м;

a=3см;bтр=11,5МПа;s=355МПа-A400;

Rb=Rbтр·ϒb1=11,5·1=11,5МПа.

Определяем табличный коэффициент

Ао=М/ Rb·b·ho2= 15,2/ 11,5·103 ·1,23·0,112=0,0894‹αR=0,411 - η=0,955.

Определяем площадь рабочей арматуры

АSтр=М/ RS·η·ho= 15,2/ 35,5·104 ·0,955·0,11=4,08 см2;

Примем Ф8 шаг 120, п=12шт;

ф8А400, АS=5,8 см2›4,08 см2;

3. Технологический раздел

.1 Технологическая карта на нулевой цикл

Длина здания 59,3м, ширина 23,1 м. Под здание устраивают сборные ж/б фундаменты. Глубина заложения 3.720 м.

Толщина растительного слоя 0.2 м. Уровень грунтовых вод лежит ниже глубины заложения фундамента.

Технология и организация выполнения работ. Технологическая карта разработана на монтаж и устройство ленточного фундамента для многоквартирного жилого дома в г. Вологде с применением типовых сборных конструкций. Здание выполнено с продольными несущими стенами, имеет подвал. Размер дома в плане 59,3*23,1м, высота в коньке 20,5м. Масса наиболее тяжелого элемента фундамента - 1,96т.

Материалы - бетон для монолитных заделок класса В-10, раствор марки 100 и сборные конструкции доставляются на строительную площадку с заводов ЖБИ автотранспортом.

Грунт под подошвой фундамента - суглинок.

Монтажный механизм принят с учетом наличия его в строительной организации.

В состав работ рассматриваемых картой, входят:

Устройство песчаной подготовки под фундамент;

Выгрузка конструкций в зоне действия монтажного механизма;

Монтаж элементов фундамента;

Устройство монолитных заделок в фундаменте;

Гидроизоляция.

Монтажные работы выполняются комплексной бригадой из 8 человек на один кран.

Монтажники: 4р-1чел.

р-2чел.

2р-1чел.

Изолировщик: 4р-2чел.

Бетонщик: 4р-2чел.

Кран обслуживает машинист крана 6р.

Работы ведутся в одну смену в летнее время.

Технологическая карта разработана на основании рабочих чертежей.

Выбираем бульдозер ДЗ-18 на базе трактора Т-100 и экскаватор ЭО-3322А со следующими характеристиками: вместимость ковша 0.65м3, радиус копания 8.2 м, наибольшая высота разгрузки 5.2 м, наибольшая глубина копания 5 м.

Подбор крана и ведущих машин по техническим параметрам

Производительность экскаваторов определяется по методике или по норме машинного времени. Для экскаватора ЭО-3322А с объемом ковша 0.65 м3 для грунта II группы:

П=(Ед.изм. 8.2)/Нвр = 100 . 8.2/2,7 = 303,7 м3/см.

Подбор крана. Выбор крана для каждого монтажного потока производят по техническим параметрам. В потоке, для которого разрабатывают технологическую карту, выбор крана, кроме того, производят по экономическим параметрам.

Выбор крана начинают с уточнения массы сборных элементов, монтажной оснастки и грузозахватных устройств, габаритов и проектного положения конструкций в сооружении. На основании указанных данных определяют группу сборных элементов, которые характеризуются максимальными монтажными техническими параметрами. Для этих сборных элементов подбирают наименьшие требуемые технические параметры монтажных кранов.

Подбор крана для монтажа ленточного фундамента.

Подбор крана для монтажа элементов ленточного фундамента производится исходя из условия возможности крана монтировать блоки фундамента в середине котлована. Наиболее удаленная точка монтажа по оси «В».

Требуемая грузоподъемность крана:

Qкр≥ Qэ+ Qпр+ Qгр, , т;

гдеQэ- масса монтируемого элемента.

Qпр- масса монтажных приспособлений.

Qгр- масса грузозахватного приспособления.

Самый тяжелый элемент ФБС 24.6.6 - 1.96 т.

Строп 2х ветвевой 2СК-4 Qстр=28кг. Hстр=5,5 м.

Qкр≥ 1,960+0,028=2 т.

Расчет требуемых технических параметров стрелового самоходного крана.

Требуемая высота подъема стрелы:

Нст = h0+hз+hэ+hст+hп, м;

гдеh0 - превышение монтажного горизонта над уровнем стоянки крана, м.

hз - запас по высоте для обеспечения безопасности монтажа. ( не менее 1м.)

hэ - высота или толщина монтируемого элемента, м.

hст - высота строповки ( от верха элемента до крюка крана), м

hп - длина грузового полиспаста крана. ( принимается от 2 до 5 м.)

Нкр = 0+1+0,6+5,5+2=9,1м.

Lст.тр.=6,3+0,58+0,2+k+b/2=6,3+0,58+0,2+3+3,225/2=11,7м.

гдеk - расстояние от основания откоса котлована до ближайшей опоры крана

b - ширина крана.

Грунт - суглинок, глубина котлована 4,52 м., тогда k=3м.Принимаю кран МКГ -25БР

Таблица 3.1 - Технологические характеристики крана

Наименование показателей

Кран МКГ- 25БР

Длина основной стрелы,м

23,5

Грузоподъемность основного крюка,т

при вылете: наименьшем

17

наибольшем

3,2

Вылет крюка,м

основного: наименьший

2,9-5,25

 наибольший

14

вспомогательного: наименьший

6,9-12,8

 наибольший

19,5

Высота подъема крюка,м

основного, при вылете: наименьшем

23

 наибольшем

19

вспомогательного: наименьшем

26

 наибольшем

19

Габаритные размеры в транспортном положении,м

ширина

3,5-4,6

высота

1,9

длина гусениц

Определение объемов работ. Срезка растительного слоя

Независимо от формы земляных выемок растительный слой снимается по всей площади будущего здания, а также дополнительно вдоль здания по всему периметру с участков, предназначенных для устройства отмостки, постоянных и временных дорог, складских помещений и т.д. Снятие грунта осуществляется с перемещением его бульдозером в кавальеры вдоль двух крайних осей на расстояние 15 м от каждой

а) Определяем площадь очищаемой поверхности.

F = (A+30)(B+30), м2 ;

Где А,В - размеры здания в осях, м;

F = (59,3+30)(23,1+30) = 4500м2;

Срезанный грунт хранится в кавальерах

б) Объем перемещаемого грунта.

V = F . hр.сл , м3;

где hр.сл - толщина растительного слоя

V = 4500 . 0.2 = 900 м3

Объем одного кавальера:

V1= V/2=900/2=450 м3;

Расчет растительного слоя

Расчет растительного слоя объемом V1=450 м3;

Fкав= м2 , тогда

Lкав= м.

Определение параметров земляных сооружений

При определении размеров земляного сооружения необходимо учитывать размер фундаментов. Выбираем вариант отдельного котлована под каждый фундамент, т.к. этот вариант наиболее выгоден.

Подсчет объема земляного сооружения

Определяем геометрические размеры котлована, объем определяется по формуле расчета объема геометрического тела:

Vk = Hk. (A.B + C.D)/2=7400 м3;

где Hk - глубина котлована

A,B - ширина и длина котлована по дну

C,D - ширина и длина котлована по верху с учетом принятых откосов m=0.5;

C = 2mHk + А, D = 2mHk + В;

Рассчитываем добор грунта вручную:

Vдоб = 210*0,1 =210 м3;

Общий объем грунта с учетом добора:

Vоб = Vk+Vдоб.7400+210 = 7610 м3;

Подсчет объемов работ по обратной засыпке

Объем фундаментных блоков составляет:

Vф = 753,12 м3;

Объем грунта обратной засыпки ( Vоз ) определяется с учетом конструкций, установленных ниже дневной поверхности. Учитывая , что здание без подвала:

Vоз = (Vоб - Vф)/(1 + ко.р.);

где ко.р - коэффициент остаточного разрыхления. Для суглинистых грунтов = 0.015 .. 0.05 . Возьмем ко.р = 0.05;

Vоз = (1240 - 753,12)/(1 + 0.05.) = 460 м3;

Оставшийся грунт используем на планировку территории.

Технология и организация комплексно-механизированных работ по разработке котлована

При проектировании выемок открытым способом с разработкой грунта в них одноковшовыми экскаваторами необходимо определить параметры забоя экскаватора. Схемы и параметры забоя находятся в прямой зависимости от назначения земляного сооружения, его размеров и конфигурации в плане, от того, каким способом будет разработан грунт (в отвал, с погрузкой в транспорт), от параметров выбранных землеройных машин.

Разработку грунта отдельными котлованами будем вести проходками вдоль оси с разворотом в конце проходки и движением в обратную сторону, получается схема в виде зигзага.

Таблица 3.2 - Перечень технологической оснастки инструментов, инвентаря и приспособлений.

Наименование оснастки инструмента, инвентаря и приспособлений

Марка, ГОСТ, номер рабочего чертежа

Техническая характеристика

Назначение

Кол-во на звено шт.

1. 4-х ветьевой строп

2СК-4 ЦНИИСМТП Госстроя СССР N3484.11.100

Грузоподъемность- 4т

Для строповки конструкций

1

2. 2-х ветьевой строп

4СК-4 ЦНИИСМТП Госстроя СССР N 3484.11.100

Грузоподъемность - 4т

Для строповки конструкций

1

3. Лестница - стремянка

Трест Главлененград- строя

Для спуска в котлован

4

4. Шнур - причалка

ИОНТПС Минсельстроя

Для горизонтальности рядов блоков

10

5. Скоба - причальная

Минсельстрой СССР

Для крепления шнура - при- чалки к блокам

10

6. Ящик для раствора

Трест Минст- роя СССР

Емкость 0,2м3

5

7. Обноска

Для осей здания

14

Таблица 3.3-Перечень технологической оснастки инструментов, инвентаря и приспособлений.

Наименование оснастки инструмента, инвентаря и приспособлений

Марка, ГОСТ, номер рабочего чертежа

Техническая характеристика

Назначение

Кол-во на звено шт.

1. Растворная лопата

ГОСТ 3620-76

Для кладки блоков

2

2. Кельма для каменных работ

ГОСТ 9533-81

Для кладки блоков

2

3. Лом монтажный типа ЛМ-20

ГОСТ 1405-83

Для установки блоков в проектное положение

2

4. Метр складной металлический

206 УССР 4977

Для обмерочных работ

2

5. Рулетка в закрытом корпусе

3ПК3-20 АУТ/1 ГОСТ 7502-80

Для обмерочных работ

2

6. Шнур - разметочный отвес

ТУ 22-3949-77

Для укладки блоков по вертикали

2

7. Отвес строительный типа ОТ-600

ТУ 22-3949-77

Для проверки вертикальности

2

8. Угольник деревянный

ГОСТ 7948-80

Проверка углов кладки блоков

2

9. Уровень строительный типа УС-1

ГОСТ 9416-83

Проверка горизонтальности кладки блоков

2

10. Нивелир

НС-3

Определение отметок для выверки блоков и плит

1

11. Теодолит

Т-30 М

Разбивка осей здания

2

12. Металлический гребень

ТУ 22-4629-80

Для выравнивания раствора на постели

1

13. Металлический скребок

ТУ 22-4629-80

Для выравнивания раствора на постели

1

14. Кувалда типа К6

ГОСТ 11402

1

15. Топор строительный типа А-1

ГОСТ 18578-73

Для устройства опалубки

1

16. Молоток плотничный

ГОСТ 11042-83

Для устройства опалубки

1

17. Ножовка по дереву

ГОСТ 2615-84

Для устройства опалубки

1

18. Гвоздодер типа Л.Г.16

ГОСТ 1405-83

Для снятия опалубки

1

Таблица.3.4 - Перечень машин, механизмов и оборудования.

Наименование машин, механизмов и оборудования

Тип, марка

Технологическая характеристика

Назначение

Кол-во на звено

1. Кран на пневмоколесном ходу

МКГ-25БР

Грузоподъемность - 25т Стрела - 23,5м

Монтаж конструкций

1

2. Бульдозер

ДЗ - 18

На базе трактора Т-100

Земляные работы

1

3. Вибратор

И - 18

Частота колебаний 12000мин-1

Уплотнение бетонной смеси

1

4. Экскаватор

ЭО 4321

V = 0,65м3

Отрывка котлована

1

Организация и технология строительного процесса

К началу монтажа фундаментов на строительной площадке должны быть закончены планировочные работы, уложены коммуникации, устроены постоянные и временные дороги, завезены строительные детали, инвентарь, устроены временные сооружения, подведены вода и электроэнергия, освидетельствован и принят отрытый котлован, в необходимых местах установлены реперы с отметками и обносками с вынесенными на них осями здания.

Работы по монтажу конструкций фундамента ведутся краном на гусеничном ходу марки РДК-25 стрела 12,5 м., гусек 5м., грузоподъемностью 25 т. (см. выбор монтажного механизма). Кран движется по периметру котлована, ось движения крана определена из условия техники безопасности: опора крана не должна находиться в призме обрушения откоса грунта котлована.

В качестве строповочного приспособления принят двухветвевой строп 2СК-4 грузоподъемностью 4т.

Для спуска в котлован предусмотрены лестницы.

Перед укладкой фундаментных блоков-подушек на песчаные грунты основание под ними должно быть зачищено, если же грунт непесчаный, то должна быть осуществлена подсыпка песка толщиной 10см. После выверки отметок основания укладывают фундаментные подушки.

Угловые и маячные блоки в пределах монтажной захватки (не более 20м.) устанавливают с геодезической выверкой их положения по горизонтали и вертикали. Все остальные блоки между маячными и угловыми устанавливают по натянутой причалке.

После укладки всех фундаментных блоков в проектное положение пазухи между их обрезами и откосами траншей должны быть засыпаны и утрамбованы. Так как фундаментные блоки-подушки имеют трапецеидальную форму, то в местах сопряжения продольных и поперечных рядов образуются выемки, которые должны быть заполнены бетоном.

Перед установкой стен подвала верхнюю плоскость фундаментных блоков-подушек очищают от грунта насыпанного при планировке, после чего по ней устраивают армированный пояс и гидроизоляцию предусмотренную проектом. По завершении перечисленных работ переходят к монтажу стен подвала.

В начале укладывают на верх плит раствор растворной лопатой и разравнивают кельмой или специальным гребнем, образуя растворную пастель, на которую укладывают бетонный блок. Сначала укладывают блоки в углах здания, в местах пересечения стен и на прямых участках, через 15-20 м. - маячные блоки совмещая риски с осями здания при помощи теодолита, проверяют вертикальность - отвесом, горизонтальность - уровнем. После выверки маячных блоков с учетом допустимых отклонений в соответствии со СП 70.13330.2012 «Несущие и ограждающие конструкции». Актуализированная редакция СНиП 3.03.01-87 и данных ниже, натягивают по верху маячных блоков шнур - причалку и по шнуру укладывают на растворную пастель остальные блоки одного ряда. Установку блоков следует выполнять с соблюдением перевязки швов. Вертикальные и горизонтальные швы между блоками должны быть заполнены раствором и расшиты с двух сторон. Рядовые блоки следует устанавливать, ориентируя низ по обрезу блоков нижнего ряда, верх - по разбивочной оси. При установке стен подвала следует соблюдать следующее правило: плоскость стен ниже поверхности грунта выравнивают по внутренней стороне стен, а выше по наружной.

В процессе монтажа необходимо вести контроль качества с учетом допустимых отклонений в соответствии со СП 70.13330.2012 «Несущие и ограждающие конструкции». Актуализированная редакция СНиП 3.03.01-87. Контроль качества выполняется мастером или прорабом по видам операций.

Таблица 3.5 - Контроль качества

Операции, подлежащие контролю.

Контроль качества выполнения операций.

Прораб.

Мастером.

Состав.

Способы.

Время

Привлек службы.

а) состояние грунтов б) толщина песчаной подготовки в) правильность расположения котлована (привязка к разбивочным осям), отметка дна котлована г) отметка верха песчаной подготовки д) правильность складирования фундаментных блоков е) наличие паспортов на фундаментные конструкции, соответствие геометрических размеров блоков по проекту, наличие поверхностных дефектов.

Визуально. Визуально, метр стальной. визуально, нивелир, стальная рулетка. Визуально. Визуально, метр стальной, стальная рулетка.

До начала монтажа.

Геодезическая.

Разбивка осей фундаментов.

а) точность определения положения углов здания и их фиксирование, соответствия расстояния между осями сборных фундаментов проекту, разбивка осей вертикальных швов и мест установки блоков.  б) правильность натяжения проволочных осей наружных стен.

Теодолит, рулетка стальная. Теодолит.

До начала монтажа. До начала монтажа

Геодезическая. Геодезическая.

Установка фундаментных плит.

Установка фундам. плит.

а)правильность и надежность строповки,  б)точность установки, плотность опирания и примыкания в)соответствие отметок проектным

Визуально. Нивелир.

В процессе установки. После установки блоков

Геодезическая.

Установка фундам. блоков.

Установка фундам. блоков.

а)соответствие технологии монтажа проекту производства работ, точность установки.

Визуально.

В процессе установки.

Геодезическая.

Допустимые отклонения при монтаже ленточного фундамента:

. Отклонение отметки выравнивающего слоя песка ± 15мм.

.Смещение оси отдельных блоков-подушек ленточных фундаментов ± 10мм.

.Отклонения в отметках верхней опорной поверхности ± 5мм.

.Блоков стен подвала - смещение осей конструкций ± 10мм.

.Отклонение рядов блоков по горизонтали на 10м длины ±10мм.

.Толщина швов между блоками должна быть не более 20мм

.Отклонение в размерах проемов ±5мм.

По окончании монтажа фундаментов и стен подвала и стен подвала весь комплекс работ должен быть предъявлен технической комиссии для приемки.

Технико-экономические показатели по ППР

. Общая трудоемкость - 6750,7 чел. дн.

. Максимальное количество рабочих Rmax=20

. Среднее количество рабочих Rср.=Q/T=6750,7/372=18 чел.

. Коэффициент неравномерности движения рабочей силы α=20/18=1,1<15

5. Нормативная продолжительность строительства = 372 дня

. Фактическая продолжительность строительства = 344 дней

. Сокращение сроков строительства = 372-344=28 дня

Охрана труда. Безопасность при производстве монтажных работ

Основные причины травм при монтажных работах: несоблюдение технологической последовательности монтажа сборных конструкций, неисправность применяемых такелажных приспособлений и соответствующего оборудования для монтажных работ, отсутствие индивидуальных защитных средств, приспособлений и надзора за их применением.

К монтажным работам допускаются рабочие, прошедшие медицинский осмотр, вводный и другие инструктажи по охране труда. К самостоятельным работам по монтажу стальных и железобетонных конструкций допускаются рабочие, прошедшие обучение и получившие удостоверение на право производства работ.

Перед началом работы монтажник должен получить от мастера (прораба) инструктаж о безопасных способах выполнения полученного задания, быть в спецодежде и спецобуви, надеть каску, иметь предохранительные приспособления.

На строительно-монтажных объектах запрещается находиться без защитной каски. В случае нецелесообразности устройства лесов или подмостей при работе на высоте монтажник обязан пользоваться испытанным предохранительным поясом. При этой работе монтажник должен надеть предохранительный пояс, убедиться в его исправности, наличии на нем номера и даты последнего испытания, производимого через каждые шесть месяцев.

На участке (захватке), где ведутся монтажные работы, не допускается выполнение других работ и нахождение посторонних лиц. При возведении зданий и сооружений запрещается выполнять работы, связанные с нахождением людей в одной секции (участке, захватке), на этажах (ярусах), над которыми производится перемещение, установка и временное закрепление элементов сборных конструкций или оборудования. Способы строповки элементов конструкций и оборудования должны обеспечивать их подачу к месту установки в положении, близком к проектному.

Запрещается подъем сборных ж/бетонных конструкций, не имеющих монтажных петель или меток, обеспечивающих их правильную строповку и монтаж. Очистку подлежащих монтажу элементов конструкций от грязи следует производить до их подъема. Элементы монтируемых конструкций или оборудования во время перемещения должны удерживаться от раскачивания и вращения оттяжками.

Не допускается пребывание людей на элементах конструкций во время их подъема и перемещения. Во время перерывов в работе не допускается оставлять поднятые элементы конструкций на весу. Для перехода монтажников с одной конструкции на другую следует применять инвентарные лестницы, переходные мостики и трапы, имеющие ограждения. Не допускается переход монтажников по установленным конструкциям и их элементам, на которых невозможно установить ограждения, обеспечивающие ширину прохода 0,6 м без применения специальных предохранительных приспособлений (страховочного каната).

Не допускается выполнять монтажные работы на высоте в открытых местах при скорости ветра 15 м/с и более, при гололедице, грозе или тумане, исключающем видимость в пределах фронта работ. Работы по перемещению и установке вертикальных панелей и подобных им конструкций с большой парусностью следует прекращать при скорости ветра 10 м/с и более. Навесные монтажные площадки, лестницы и другие приспособления, необходимые для работы монтажников, следует устанавливать и крепить на монтируемых конструкциях до их подъема.

При производстве монтажных работ на действующем предприятии электросеть должна быть обесточена и заземлена, а оборудование и трубопроводы освобождены от взрывоопасных, горючих и вредных веществ.

До выполнения монтажных работ необходимо установить порядок обмена сигналами между лицом, руководящим монтажом и машинистом. Все сигналы подаются только одним лицом (бригадиром), кроме сигнала "Стоп", который подается любым работником, заметившим опасность.

При перемещении конструкций или оборудования расстояние между ними и выступающими частями смонтированного или других конструкций должно быть по горизонтали не менее 1 м, по вертикали - 0,5 м.

Навесные металлические лестницы высотой более 5 м должны оборудоваться устройствами для закрепления предохранительного пояса, ступени лестницы должны выдерживать нагрузку не менее 120 кг (1200 Н), а лестницы должны испытываться не реже 1 раза в год. Если нет устройства на металлических лестницах для закрепления предохранительного пояса, лестницы должны быть ограждены металлическими дугами с вертикальными связями и надежно прикреплены к конструкциям. Подъем рабочих по отвесным лестницам на высоту более 10 м допускается в том случае, если лестницы оборудованы площадками отдыха не реже, чем через каждые 10 м по высоте.

Грузовые крюки грузозахватных средств (стропов, траверс), применяемых при строительстве, должны иметь замыкающие устройства, предотвращающие самопроизвольное выпадение груза. Стропы и траверсы, а также тара должны подвергаться техническому осмотру лицом, ответственным за их исправное состояние, в сроки установленные требованиями Правил устройства и безопасной эксплуатации грузоподъемных кранов (1 раз в 10 дней), а прочая технологическая оснастка - не реже чем через каждые 6 месяцев. Результаты испытаний записываются в специальный журнал.

Рабочие проходы и рабочие места на высоте 1,3 м и более и расстоянии менее 2 м от границы перепада по высоте ограждаются временными ограждениями по ГОСТ 12.4.059. Верхолазными считаются работы, выполняемые на высоте более 5 м от поверхности земли, перекрытия или рабочего настила, над которыми производятся работы непосредственно с конструкций при их монтаже или ремонте. К самостоятельным верхолазным работам допускаются лица (рабочие и инженерно-технические работники) не моложе 18 лет, прошедшие медицинский осмотр и признанные годными, имеющие стаж верхолазных работ не менее одного года и тарифный разряд не ниже третьего.

4. Организационный раздел

.1 Характеристика условий строительства

Многоквартирный жилой дом строится в городе Вологда. Предусмотрено новое строительство. Среднемесячная температура в январе -10°С, в июле +15°С. Северный районный коэффициент к заработной плате равен 0,15. Нормативная продолжительность строительства для данного здания составляет 210 дней. Группа грунта - II. Имеются в наличие постоянные дороги и пути. Источник водоснабжения - городская сеть. Поставщиками основных строительных материалов и конструкций являются местные заводы - производители.

.2 Методы выполнения строительно-монтажных работ

Для выполнения земляных работ здание разбито на три захватки. На захватках производится отрывка котлованов. Для выполнения земляных работ используется экскаватор Э-651 с объемом ковша 0,65м³, а также автомобильный кран КС-4362 грузоподъемностью Q=16т и длиной стрелы Le = 20м для монтажа фундаментов. Для обратной засыпки котлованов применяется бульдозер ДЗ-18 на базе трактора Т100.

Для выполнения работ по возведению коробки здания, устройства кровли и отделочных работ здание разбивается на три секции, соответствующие захваткам. Но при этом каждая секция является на всю высоту здания. Для возведения коробки здания и устройства кровли применяют кран КБ КБ-100.3 Грузоподъемность:4-8 т; вылет стрелы: 12,5 - 25 м высота подъема 33-48 м

Все работы по возведению здания производятся в одну смену.

При выполнении работ необходимо соблюдать следующие требования по технике безопасности:

Земляные работы. До начала производства земляных работ в местах расположения действующих подземных коммуникаций должна быть разработаны и согласованы с организациями, эксплуатирующими эти коммуникации, мероприятия по безопасным условиям труда, а расположение подземных коммуникаций на местности обозначено соответствующими знаками и подписями;

разрабатывать грунт в котлованах и траншеях «подкопом» не допускается

перед допуском рабочих в котлованы или траншеи глубиной более 1,3м должна быть проверена устойчивость откосов или крепление стен;

погрузка грунта в автосамосвалы должна производиться со стороны заднего или бокового борта.

Каменные работы

при перемещении и подаче на рабочее место грузоподъемными кранами кирпича следует применять поддоны, исключающие падение кирпича при подъеме;

не допускается кладка наружных стен толщиной до 0,75м в положении стоя на стене;

уровень кладки после каждого перемещения подмащивания должен быть не менее чем на 0,7м выше уровня рабочего настила или перекрытия;

не допускается кладка стен зданий последующего этажа без установки несущих конструкций междуэтажного перекрытия, а также площадок и маршей в лестничных клетках.

Монтажные работы

на участке, где ведутся монтажные работы, не допускается выполнение других работ и нахождение посторонних лиц;

способы строповки элементов конструкции и оборудования должны обеспечивать их подачу к месту установки в положении близком проектному;

запрещается подъем сборных железобетонных конструкций, не имеющих монтажных петель;

не допускается пребывание людей на элементах конструкции и оборудования во время их подъема или перемещения;

во время перерывов на работе не допускается оставлять поднятые элементы на весу;

установленные в проектное положение элементы конструкции или оборудования должны быть закреплены так, чтобы обеспечивалось их геометрическая неизменность и устойчивость;

монтаж лестничных маршей и площадок зданий должен осуществляться одновременно с монтажом конструкций здания. На смонтированных лестничных маршах следует установить ограждения.

в процессе монтажа конструкций здания или сооружения монтажники должны находиться на ранее изготовленных конструкциях.

Кровельные работы

допуск рабочих к выполнению кровельных работ разрешается после осмотра прорабом или мастером совместно с бригадиром исправности несущих конструкций крыши и ограждений;

размещать на крыше материалы допускается только в местах, предусмотренных ППР, с принятием мер против их падения, в том числе от воздействия ветра;

элементы и детали кровель, в том числе компенсаторы в швах, защитные фартуки, звенья труб, сливы и т. п. следует подавать на рабочие места в заготовленном виде.

Отделочные работы

средства подмащивания, применяемые для штукатурных работ или малярных, в местах, под которыми ведутся другие работы или есть проход, должны иметь настил без зазоров;

места, над которыми производятся стекольные работы, необходимо ограждать;

до начала стекольных работ надлежит визуально проверить прочность и исправность оконных переплетов.

.3 Расчет численности персонала

Расчетная численность персонала определяется по формуле:

=1,06 × (Nосн.+Nнеосн.+Nитр.+Nмоп.+Nуч.);(чел.),

где 1,06 - коэффициент, учитывающий отпуска и не выходы по болезни; Nосн.- численность рабочих осн. производства;неосн.- численность рабочих неосн. производства;итр.- численность ИТР; Nмоп.- численность младшего обслуживающего персонала; Nуч.- численность учеников и практикантов.осн.= 32 (чел.) Nнеосн.= 0,25 × 32 = 8 (чел.)итр.=6-8%(Nосн.+Nнеосн.) = 0,08 × (32 + 8) = 4(чел.)моп.=4%(Nосн.+Nнеосн.) = 0,04 × (32 + 8) = 2(чел.)уч.=5%(Nосн.+Nнеосн.) = 0,05 × (32 + 8) = 2(чел.)=1,06 × (32 + 8 + 4 + 2 + 2) = 51 (чел.) Принимаем: N=51 человек.

.4 Обоснование потребности и выбор типов временных зданий и сооружений

Временными зданиями называют надземные подсобно- вспомогательные и обслуживающие объекты для обеспечения производства строительно-монтажных работ. Временные здания служат только на период строительства. Точный расчет потребности, правильный выбор типов зданий и рациональное их размещение предопределяет уровень затрат на временное строительство.

Таблица 4.3 Временные здания и сооружения

наименование зданий и сооружений

расчет численности персонала

норма на 1 человека

требуется

принято

всего

% одн. врем. исп.

Ед. изм.

количество

ед. изм.

количество

марка

количество

проходная

-

-

м2

6¸9

м2

3´3м2

1

контора прораба

2

100

м2

3¸5

м2

10

«Днепр» 6´3м²

1

мед. помещение

-

-

м2

12

м2

12

«Днепр» 6´3м²

1

помещ. для приема пиши

51

30

м2

1

м2

15,3

«Днепр» 6´3м²

1

помещ. для обогрева рабочих

51

100

м2

0,1

м2

5,1

«Днепр» 6´3м²

1

кладовая

-

-

м2

15

м2

15

«Днепр» 6´3м²

1

помещ. для сушки одежды

51

50

м²

0,2

м2

5,1

«Днепр» 6´3м²

1

гардероб с умывальными

51

70

м²

0,5

м2

17,85

«Днепр» 6´3м²

1

душевые

51

30

1 рожок

8 чел.4 м²

2 рожок

16ч.8 м2

«Днепр» 6´3м²

1

туалет

51

100

1 очко

20 чел. 2м2

3 очко

51 чел 6м2

3´3м2

1

Помещ. для гиг.жен.

-

-

м²

4,0

м2

4,0

1

Так как строительство ведется в условиях городской черты, то на строительной площадке размещаем только 1, 2, 4, 6, 10 помещения.

.5 Расчет потребности в ресурсах

Расчет потребности в воде. Вода на строительной площадке необходима:

для бытовых нужд;

для производственных нужд;

на случай пожара.

Требуемый расход воды на стройплощадке:

Р=Рпож.+1/2(Рбыт.произв), л/сек

Рпож.=10л/спри S=5 га (5000 м2) по строй генплану

Рбыт.быт.'+Рбыт.’’, где

Рбыт.’- расход воды на принятие душа;

Рбыт.’’- расход воды на умывание принятие пищи и др. нужды.

, л/сек,

где N - расчетная численность персонала строительства;

а - норма водопотребления на одного человека;

а = 80 л при наличие канализации;1 - коэффициент, учитывающий количество моющихся;1= 0,3;- работа душевой установки;= 0,75 часа

, л/сек,

где b - норма водопотребления на 1 человека в смену;= 20 л при наличии канализации;-коэффициент неоднородности воды;= 1,2;- число часов работы в смену.

 л/сек

, л/сек

Рбыт.= 0,28+0,026= 0,306, л/сек

, л/сек

где1,2- коэффициент на неучтенные потребности;

Σq- суммарный расход воды в смену на все производственные нужды;3- коэффициент неравномерности водопотребления; (k3= 1,4 ).

Расход воды: кирпичная кладка25 × 1743 = 44610 л

штукатурные работы8 × 3843,1 = 24912 л

устройство бетонного пола25 × 126 = 3150 л

åq = 44610 + 24912 + 3150 = 72672 л

Рпроизв= л/сек

Р=10+1/2(0,306+4,16)=12,23 л/сек

Диаметр временного водопровода:

Д=, мм

=2 м/с -скорость движения воды во временном водопроводе.

Д= мм

Принимаем по ГОСТ «Трубы водопровода» диаметр временного провода: Д=100м

Расчет потребности в электроэнергии. Электроэнергия на площадке используется:

силовых потребителей;

технологических нужд;

внутреннего и наружного освящений.

Требуемая мощность трансформаторов подстанций:

Ртрансф=, кВт

где 1,1- коэффициент, учитывающий потери в сети;

-сумма мощностей силовых установок;

-сумма мощностей аппаратов, участвующих в технологических процессах;

-сумма мощностей приборов внутреннего и наружного освещения;

к1, к2, к3, к4-коэффициенты сброса, учитывающие несовпадения нагрузок:

к1=0,5; к2=0,7; к3=0,8; к4=1

соsφ1; cosφ2- коэффициент мощности, зависящий от загрузки силовых потребителей: соsφ1=0,6; соsφ2=0,75

 Ртрансф= кВт

Трансформаторную подстанцию комплектуем двумя трансформаторами.

Таблица 4.4 Потребляем электроэнергии.

Наименование потребителя

Мощность, кВт

Технологические нужды Кран башенный Сварочный аппарат Внутреннее освещение Контора прораба Помещение для приёма пищи Кладовая  Гардероб, душевая, помещение для женщин Туалет

 50 10  0,100 0,060 0,060 0,180 0,060

Наружное освещение

Территории строительства (4 лампы по 500 Вт)

2

Итого:

12,45

Расчет временного водоснабжения. Часовой расход воды на выполнение СМР:

смр = 1,2 ∑ qi Vi кпсм;

где 1,2 - коэффициент на неучтенные расходы воды.

кп = 1,5 - коэффициент часовой неравномерности потребления воды,i - расход воды в смену; Vi - объем работ в смену в натуральных показателях; Тсм = 8,0 час.смр = 1,2 × 42 × 2 × 1,5 / 8 = 18,9 л/час

На хозяйственно - бытовые нужды:

Q х.б = NQк1 /t + Nв к2 / n;

где N = 32 человек - расчетное число рабочих.= 30л/час - расход воды на принятие душа

к1 = 0,4 - коэффициент, учитывающий число одновременно моющихся.= 0,75 час - продолжительность принятия душа

Q х.б = 32 × 30 × 0,4 / 0,75 + 2 × 0,5 / 8 = 513 л/час

Рпож=36000 л/час-на пожаротушение, т.к. площадь до 10 га.

Ррасч = Рпож + 0,5 × (Q х.б +Qсмр) = 36000 + 0,5 × (513 + 18,9) = 36266 л/час

Таблица 4.5 Годовой расход воды.

Наименование потребителей

Ед. изм

Объем

Кол. смен

Норма расхода

кп

Часовой расход

Малярные работы

м2

2693

1

1

1,5

20,05

Питьевая вода

Чел

51

1

10

1,3

153

Пожаротушение

36000

Расчетный секундный расход воды:расч = 36266/3600 = 10,07л/с скорость движения воды в трубах v = 2м/с

Принимается труба стальная бесшовная Ø 102мм ГОСТ 8732-78

Расчет снабжения сжатым воздухом. Потребность в сжатом воздухе:

расч = 1,1∑кqn

где q - расход сжатого воздуха механизмом- число однородных механизмов.

Используются:

вибратор глубинный q1=0,9м3/мин, n1=1

штукатурная станция СО-86Б q2= 1м3/мин, n2=1расч =1,1(0,9 × 1 + 1 × 1)=2,09 м3/мин.

Применяется станция ПКС-6М производительностью 6 м3/мин,

Марка компрессора К-6, тип двигателя ДВС.

Расчет потребности тепла. Необходимо для:

обогрева зданий и сооружений;

технологические нужды.

Q = (Q1 + Q2) × k1 × k2, где

Q1 - необходимое количество тепла на отопление зданий и сооружений;

Q2 - необходимое количество тепла на технологические нужды;

k1 - коэффициент, учитывающий потери, k1 = 1,15;

k2 - коэффициент на неучтенные расходы тепла, k2 =1,2.

Расход тепла на отопление

Q1 = a × g × V × (tв -tн), где

a - коэффициент, зависящий от температуры наружного воздуха, a = 1,2;

g - удельная тепловая характеристика зданий, g = 2,5 кДж/м3×час×град;

V - объем здания по наружному контуру;

tв и tн - соответственно расчётная температура внутреннего и наружного воздуха.

Q1 = 1,2 × 2,5 × 16427,5 × (20 - (-10)) = 1 478 475 Дж.

Общая потребность в тепле:

Q = (1 478 475 + 562 453) × 1,15 × 1,2 = 2816480,64 Дж

Расчет потребности в транспортных средствах

Требуемое количество машиносмен работы транспортных средств для доставки кирпича определяется:

, маш. см.

Для перевозки кирпича принимаем машину КАМАЗ-5511 с грузоподъемностью q=10 т. Принимаем кгр =1

где Q -количество перевозимого однородного груза, т;

Рсм - сменная производительность транспортной единицы, т/см

Рсм=nр q кгр =9 × 10 × 1 = 90 т/см

nр- количество рейсов в смену.

Где Т - продолжительность смены, час

t - продолжительность погрузочно-разгрузочных операций, час

l - расстояние перевозки, км

V - средняя скорость движения транспорта, км/ч- паспортная грузоподъемность машины;

кгр - коэффициент использования грузоподъемных машин.

Для возведения данного здания требуется 297400 шт. кирпича. Принимаем массу 1 кирпича=4,7 кг.

Q=297400 × 4,7/1000=1397,78 т.

Для перевозки кирпича принимаем 1 машину КАМАЗ-5511 с грузоподъемностью q=10 т. Принимаем кгр =1

Расчет потребности в складских помещениях

Складские площади требуются для хранения материалов, необходимых с учетом местных условий для поддержания непрерывности строительных процессов.

Необходимая площадь:

, где

q - необходимый запас материала;

r - норма хранения материала на 1м2 площади;

kп - коэффициент, учитывающий проходы на складе, kп = 0,5.

Необходимый запас материала:

, где

Q - количество однородного материала;

Т - продолжительность работ с применением данного материала;

n - норма запаса материала в днях;

k - коэффициент учитывающий перебои снабжения, k =1,2.

Кирпич

Фундаментные блоки:

Плиты покрытия:

Пиломатериалы:

Перемычки:

Оконные и дверные блоки:

Оконное стекло:

.6 Технико-экономические показатели

Таблица 4.6 Технико-экономические показатели

Строительный объем здания:

3825 м3

Нормативная трудоёмкость строительства:

3840 ч/дн

Планируемая трудоемкость строительства:

3615 ч/дн

Общая площадь здания:

1179

Трудоёмкость работ на 1 м3 здания:

1,05 чел.дн/м2

Трудоемкость работ на 1 м2 площади:

3,04 чел.дн/м2

Стоимость 1 м3 здания:

8,96 тыс. руб.

Стоимость 1 м2 площади:

29,08 тыс. руб.

Нормативная протяжённость строительства:

210 дней

Планируемая протяжённость строительства:

207,5 дней

5. БЕЗОПАСНОСТЬ жизнедеятельности

.1 Мероприятия по охране окружающей среды предусмотренные проектом

При строительстве.

Проектом приняты следующие мероприятия по охране окружающей среды

- для сбора твердых отходов предусмотрена бадья, которая вывозится машинами ;  - вокруг всего возводимого здания устраивается забор;

существующие декоративные зеленые насаждения, не попадающие под пятно застройки, подлежат максимальному сохранению;

При эксплуатации. Проектом приняты следующие мероприятия по охране окружающей среды отвод дождевых стоков с площадки застройки решается планом организации рельефа с последующим сбросом их в существующую ливневую канализацию.

хозяйственно-бытовые стоки отводятся системой хозяйственно-бытовой канализации в существующие городские сети;

для сбора твердых отходов предусмотрена площадка с установленными на ней мусороконтейнерами;

запроектирована установка урн для мелкого мусора;

площадка для отдыха предусматривается с покрытием из экологически благоприятного материала - плиточного покрытия;

принятыми в проекте водомерами предусмотрен учет потребляемой воды;

на газон укладывается слой растительной земли толщиной 0,2 м и засевается травосмесью из расчета из расчета 200 кг\га;

территория, свободная от застройки, озеленяется путем посадки саженцев деревьев и кустарников.

5.2 Мероприятия по охране труда при выполнении работ нулевого цикла

Мероприятия по охране труда при производстве земельных работ

До начала производства земляных работ в местах расположения действующих подземных коммуникаций должны быть разработаны и согласованы с организациям, эксплуатирующими эти коммуникации, мероприятия по безопасным условиям труда, а расположение подземных коммуникаций на местности обозначено соответствующими знаками или надписями.

Производство земляных работ в зоне действующих подземных коммуникаций следует осуществлять под непосредственным руководством прораба или мастера, а в охранной зоне кабелей, находящихся под напряжением, или действующего газопровода, кроме того, под наблюдением работников электро- или газового хозяйства.

При обнаружении взрывоопасных материалов земляные работы в этих местах следует немедленно прекратить до получения разрешения от соответствующих органов.

Перед началом производства земляных работ на участках с возможным патогенным заражением почвы (свалка, скотомогильники, кладбища и т.п.) необходимо разрешение органов Государственного санитарного надзора.

Места прохода людей через траншеи должны быть оборудованы переходными мостиками, освещаемыми в ночное время.

Грунт, извлеченный из котлована или траншеи, следует размещать на расстоянии не менее 0,5 м от бровки выемки.

Валуны и камни, а также отслоения грунта, обнаруженные на откосах, должны быть удалены.

Рытье котлованов и траншей с вертикальными стенками без креплений в нескальных и незамерзших грунтах выше уровня грунтовых вод и при отсутствии вблизи подземных сооружений допускается на глубину не более, м. 1,50 - в суглинках и глинах.

Производство работ в котлованах и траншеях с откосами, подвергшимися увлажнению, разрешается только после тщательного осмотра производителем работ (мастером) состояния грунта откосов и обрушения неустойчивого грунта в местах, где обнаружены "козырьки" или трещины (отслоения).

 Перед допуском рабочих в котлованы или траншеи глубиной более 1,3 м должна быть проверена устойчивость откосов.

Котлованы и траншеи, разработанные в зимнее время, при наступлении оттепели должны быть осмотрены, а по результатам осмотра должны быть приняты меры к обеспечению устойчивости откосов или креплений.

Прогреваемую площадь следует ограждать, устанавливать на ней предупредительные сигналы, а в ночное время освещать. Расстояние между ограждением и контуром прогреваемого участка должно быть не менее 3 м.

На участках прогреваемой площади, находящихся под напряжением, пребывание людей не допускается.

Погрузка грунта на автосамосвалы должна производиться со стороны заднего или бокового борта.

Односторонняя засыпка пазух у свежевыложенных подпорных стен и фундаментов допускается после осуществления мероприятий, обеспечивающих устойчивость конструкции, при принятых условиях, способах и порядке засыпки.

Мероприятия по охране труда и технике безопасности при производстве разгрузочных работ

Погрузочно-разгрузочные работы должны производиться, как правило, механизированным способом согласно требованиям настоящих норм и правил, ГОСТ 12.3.009-76 (СТ СЭВ 3518-81) и Правил устройства и безопасной эксплуатации грузоподъемных кранов.

При выполнении погрузочно-разгрузочных работ, связанных с использованием средств железнодорожного или автомобильного транспорта, следует, кроме того, соблюдать Правила по технике безопасности и производственной санитарии при погрузочно-разгрузочных работах на железнодорожном транспорте, утвержденных МПС, и Правила техники безопасности для предприятий автомобильного транспорта.

Площадки для погрузочных и разгрузочных работ должны быть спланированы и иметь уклон не более 5°.

В соответствующих местах необходимо установить надписи: "Въезд", "Выезд", "Разворот" и др.

Грузоподъемные машины, грузозахватные устройства, средства контейнеризации и пакетирования, применяемые при выполнении погрузочно-разгрузочных работ, должны удовлетворять требованиям государственных стандартов или технических условий на них.

Строповку грузов следует производить инвентарными стропами или специальными грузозахватными устройствами, изготовленными по утвержденному проекту (чертежу). Способы строповки должны исключать возможность падения или скольжения застропованного груза.

Установка (укладка) грузов на транспортные средства должна обеспечивать устойчивое положение груза при транспортировании и разгрузке.

При выполнении погрузочно-разгрузочных работ не допускается строповка груза, находящегося в неустойчивом положении, а также смещение строповочных приспособлений на приподнятом грузе.

При перемещении грузов, особенно в стеклянной таре, должны быть приняты меры к предупреждению толчков и ударов.

Погрузочно-разгрузочные операции с пылевидными материалами (цемент, известь, гипс и др.) необходимо выполнять механизированным способом. Ручные работы по разгрузке цемента, в виде исключения, разрешается выполнять при его температуре не выше 40°С.

Перед погрузкой или разгрузкой панелей, блоков и других сборных железобетонных конструкций монтажные петли должны быть осмотрены, очищены от раствора или бетона и при необходимости выправлены без повреждения конструкции.

При загрузке автомобилей экскаваторами или кранами шоферу и другим лицам запрещается находиться в кабине автомобиля, не защищенного козырьками.

При загрузке транспортных средств следует учитывать, что верх перевозимого груза не должен превышать габарита высоты проездов под мостами, переходами и в туннелях.

Разгрузка транспортных средств с эстакад, не имеющих отбойных брусьев, не допускается.

Мероприятия по охране труда и технике безопасности при производстве монтажных работ

На участке (захватке), где ведутся монтажные работы, не допускается выполнение других работ и нахождение посторонних лиц.

Способы строповки элементов конструкций и оборудования должны обеспечивать их подачу к месту установки в положении, близком к проектному.

Запрещается подъем сборных железобетонных конструкций, не имеющих монтажных петель или меток, обеспечивающих их правильную строповку и монтаж.

Очистку подлежащих монтажу элементов конструкций от грязи и наледи следует производить до их подъема.

Строповку конструкций и оборудования следует производить грузозахватными средствами, удовлетворяющими требованиям п. 7.4 и обеспечивающими возможность дистанционной расстроповки с рабочего горизонта в случаях, когда высота до замка грузозахватного средства превышает 2 м.

Элементы монтируемых конструкций или оборудования во время перемещения должны удерживаться от раскачивания и вращения гибкими оттяжками.

Не допускается пребывание людей на элементах конструкций и оборудования во время их подъема или перемещения.

Во время перерывов в работе не допускается оставлять поднятые элементы конструкций и оборудования на весу.

Установленные в проектное положение элементы конструкций или оборудования должны быть закреплены так, чтобы обеспечивалась их устойчивость и геометрическая неизменяемость.

Расстроповку элементов конструкций и оборудования, установленных в проектное положение, следует производить после постоянного или временного надежного их закрепления. Перемещать установленные элементы конструкций или оборудования после их расстроповки, за исключением случаев, обоснованных ППР, не допускается.

Не допускается нахождение людей под монтируемыми элементами конструкций и оборудования до установки их в проектное положение и закрепления.

При необходимости нахождения работающих под монтируемым оборудованием (конструкциями), а также на оборудовании (конструкциях) должны осуществляться специальные мероприятия, обеспечивающие безопасность работающих.

При производстве монтажных работ не допускается использовать для закрепления технологической и монтажной оснастки оборудование и трубопроводы, а также технологические и строительные конструкции без согласования с лицами, ответственными за правильную их эксплуатацию.

Углы отклонения от вертикали грузовых канатов и полиспастов грузоподъемных средств в процессе монтажа не должны превышать величину, указанную в паспорте, утвержденном проекте или технических условиях на это грузоподъемное средство.

Земляные работы. При выполнении земляных и других работ, связанных с размещением рабочих мест в выемках и траншеях, необходимо предусматривать мероприятия по предупреждению воздействия на работников следующих опасных и вредных производственных факторов, связанных с характером работы:

обрушающиеся горные породы (грунты);

движущиеся машины и их рабочие органы, а также передвигаемые ими предметы;

расположение рабочего места вблизи перепада по высоте 1,3 м и более;

повышенное напряжение в электрической цепи, замыкание которой может произойти через тело человека;

химически опасные и вредные производственные факторы.

При наличии опасных и вредных производственных факторов безопасность земляных работ должна быть обеспечена на основе выполнения содержащихся в организационно-технологической документации (ПОС, ППР и др.) следующих решений по охране труда:

определение безопасной крутизны незакрепленных откосов котлованов, траншей (далее - выемки) с учетом нагрузки от машин и грунта;

определение конструкции крепления стенок котлованов и траншей;

выбор типов машин, применяемых для разработки грунта и мест их установки;

дополнительные мероприятия по контролю и обеспечению устойчивости откосов в связи с сезонными изменениями;

определение мест установки и типов ограждений котлованов и траншей, а также лестниц для спуска работников к месту работ.

С целью исключения размыва грунта, образования оползней, обрушения стенок выемок в местах производства земляных работ до их начала необходимо обеспечить отвод поверхностных и подземных вод.

Место производства работ должно быть очищено от валунов, деревьев, строительного мусора.

Производство земляных работ в охранной зоне кабелей высокого напряжения, действующего газопровода, других коммуникаций, а также на участках с возможным патогенным заражением почвы (свалки, скотомогильники, кладбище и т.п.) необходимо осуществлять по наряду-допуску после получения разрешения от организации, эксплуатирующей эти коммуникации или органа санитарного надзора.

Производство работ в этих условиях следует осуществлять под непосредственным наблюдением руководителя работ, а в охранной зоне кабелей, находящихся под напряжением, или действующих газопроводов, кроме того, под наблюдением работников организаций, эксплуатирующих эти коммуникации.

Разработка грунта в непосредственной близости от действующих подземных коммуникаций допускается только при помощи лопат, без помощи ударных инструментов.

Применение землеройных машин в местах пересечения выемок с действующими коммуникациями, не защищенными от механических повреждений, разрешается по согласованию с организациями - владельцами коммуникаций.

В случае обнаружения в процессе производства земляных работ не указанных в проекте коммуникаций, подземных сооружений или взрывоопасных материалов земляные работы должны быть приостановлены, до получения разрешения соответствующих органов.

Организация рабочих мест

При размещении рабочих мест в выемках их размеры, принимаемые в проекте, должны обеспечивать размещение конструкций, оборудования, оснастки, а также проходы на рабочих местах и к рабочим местам шириной в свету не менее 0,6 м, а на рабочих местах - также необходимое пространство в зоне работ.

Выемки, разрабатываемые на улицах, проездах, во дворах населенных пунктов, а также в других местах возможного нахождения людей, должны быть ограждены защитными ограждениями с учетом требований государственных стандартов. На ограждении необходимо устанавливать предупредительные надписи, а в ночное время - сигнальное освещение.

Для прохода людей через выемки должны быть устроены переходные мостики в соответствии с требованиями СНиП 12-03.

Для прохода на рабочие места в выемки следует устанавливать трапы или маршевые лестницы шириной не менее 0,6 м с ограждениями или приставные лестницы (деревянные - длиной не более 5 м).

6. Экологический раздел

.1 Мероприятия по предотвращению загрязнения почвы при строительстве

Мероприятия по инженерной подготовке следует устанавливать с учетом прогноза изменения инженерно-геологических условий, характера использования и планировочной организации территории.

При разработке проектов планировки и застройки городских и сельских поселений следует предусматривать при необходимости инженерную защиту от затопления, подтопления, селевых потоков, снежных лавин, оползней и обвалов.

При проведении вертикальной планировки проектные отметки территории следует назначать исходя из условий максимального сохранения естественного рельефа, почвенного покрова и существующих древесных насаждений, отвода поверхностных вод со скоростями, исключающими возможность эрозии почвы, минимального объема земляных работ с учетом использования вытесняемых грунтов на площадке строительства.

Отвод поверхностных вод следует осуществлять со всего бассейна (стоки в водоемы, водостоки, овраги и т.п.) в соответствии со СНиП 2.04.03-85, предусматривая в городах, как правило, дождевую канализацию закрытого типа с предварительной очисткой стока.

Применение открытых водоотводящих устройств - канав, кюветов, лотков допускается в районах одно-, двухэтажной застройки и в сельских поселениях, а также на территории парков с устройством мостиков или труб на пересечении с улицами, дорогами, проездами и тротуарами.

На территории поселений с высоким стоянием грунтовых вод, на заболоченных участках следует предусматривать понижение уровня грунтовых вод в зоне капитальной застройки путем устройства закрытых дренажей. На территории усадебной застройки городов, в сельских поселениях и на территориях стадионов, парков и других озелененных территорий общего пользования допускается открытая осушительная сеть.

Указанные мероприятия должны обеспечивать в соответствии со СНиП 2.06.15-85 понижение уровня грунтовых вод на территории: капитальной застройки - не менее 2 м от проектной отметки поверхности; стадионов, парков, скверов и других зеленых насаждений - не менее 1 м.

На участках залегания торфа, подлежащих застройке, наряду с понижением уровня грунтовых вод следует предусматривать пригрузку их поверхности минеральными грунтами, а при соответствующем обосновании допускается выторфовывание. Толщина слоя пригрузки минеральными грунтами устанавливается с учетом последующей осадки торфа и обеспечения необходимого уклона территории для устройства поверхностного стока.

На территории микрорайонов минимальную толщину слоя минеральных грунтов следует принимать равной 1 м; на проезжих частях улиц толщина слоя минеральных грунтов должна быть установлена в зависимости от интенсивности движения транспорта.

Территории поселений, расположенных на прибрежных участках, должны быть защищены от затопления паводковыми водами, ветровым нагоном воды и подтопления грунтовыми водами подсыпкой (намывом) или обвалованием. Отметку бровки подсыпанной территории следует принимать не менее чем на 0,5 м выше расчетного горизонта высоких вод с учетом высоты волны при ветровом нагоне. Превышение гребня дамбы обвалования над расчетным уровнем следует устанавливать в зависимости от класса сооружений согласно СП 116.13330.2012 «Инженерная защита территорий, зданий и сооружений от опасных геологических процессов. Основные положения». Актуализированная редакция СНиП 22-02-2003 и СП 58.13330.2012 «Гидротехнические сооружения. Основные положения». Актуализированная редакция СНиП 33-01-2003

За расчетный горизонт высоких вод следует принимать отметку наивысшего уровня воды повторяемостью: один раз в 100 лет - для территорий, застроенных или подлежащих застройке жилыми и общественными зданиями; один раз в 10 лет - для территорий парков и плоскостных спортивных сооружений.

Для защиты существующей застройки в селеопасной зоне необходимо предусматривать максимальное сохранение леса, посадку древесно-кустарниковой растительности, террасирование склонов, укрепление берегов селеносных рек, сооружение плотин и запруд в зоне формирования селя, строительство селенаправляющих дамб и отводящих каналов на конусе выноса.

На участках действия эрозионных процессов с оврагообразованием следует предусматривать упорядочение поверхностного стока, укрепление ложа оврагов, террасирование и облесение склонов. В отдельных случаях допускается полная или частичная ликвидация оврагов путем их засыпки с прокладкой по ним водосточных и дренажных коллекторов.

Территории оврагов могут быть использованы для размещения транспортных сооружений, гаражей, складов и коммунальных объектов, а также устройства парков.

В городских и сельских поселениях, расположенных на территориях, подверженных оползневым процессам, необходимо предусматривать упорядочение поверхностного стока, перехват потоков грунтовых вод, предохранение естественного контрфорса оползневого массива от разрушения, повышение устойчивости откоса механическими и физико-химическими средствами, террасирование склонов, посадку зеленых насаждений. Противооползневые мероприятия следует осуществлять на основе комплексного изучения геологических и гидрогеологических условий районов.

6.2 Учет электромагнитных полей при проектировании жилого здания

Напряженность электрического поля промышленной частоты 50 Гц в жилых помещениях (на расстоянии от 0,2 м от стен и окон и на высоте 0,5 - 1,8 м от пола) не должна превышать 0,5 кВ/м. Индукция магнитного поля промышленной частоты 50 Гц в жилых помещениях (на расстоянии от 0,2 м от стен и окон и на высоте 0,5 - 1,5 м от пола) не должна превышать 10 мкТл Электрическое и магнитное поля промышленной частоты 50 Гц в жилых помещениях оцениваются при полностью отключенных изделиях бытовой техники, включая устройства местного освещения. Электрическое поле оценивается при полностью выключенном общем освещении, а магнитное поле - при полностью включенном общем освещении. Напряженность электрического поля промышленной частоты 50 Гц на территории жилой застройки от воздушных линий электропередачи переменного тока и других объектов не должна превышать 1 кВ/м на высоте 1,8 м от поверхности земли. Индукция магнитного поля промышленной частоты 50 Гц на территории жилой застройки от воздушных линий электропередачи переменного тока и других объектов не должна превышать 50 мкТл на высоте 1,8 м от поверхности земли. Напряженность электрического поля и индукция магнитного поля промышленной частоты 50 Гц от изделий бытовой техники, в том числе от устройств местного освещения, оцениваются в соответствии с санитарно - эпидемиологическими требованиями к этим изделиям. Если источником ЭМИ является бытовая техника, находящаяся (или предназначенная) для использования внутри жилых помещений, оценка ее влияния на человека производится в соответствии с требованиями действующих санитарных норм допустимых уровней физических факторов при применении товаров народного потребления в бытовых условиях. При этом измерение потенциально вредных факторов следует производить в зоне возможно близкого пребывания людей к бытовым приборам в соответствии с инструкцией по их эксплуатации. Если такие сведения отсутствуют, то при проведении измерений необходимо руководствоваться следующим: Измерение электромагнитных и электростатических полей следует проводить на расстоянии 10 +/- 0,1 см от изделий спереди, сзади и с боков (за исключением телевизионных приемников и видеомониторов телевизионных игровых автоматов). Для телевизионных приемников и видеомониторов телевизионных игровых автоматов при диагонали экрана менее 51 см (20 дюймов) измерения проводятся на расстоянии 50 +/- 0,2 см спереди, с боков и сзади на уровне центра экрана (при диагонали экрана свыше 51 см измерения проводятся аналогичным образом, но на расстоянии 1 +/- 0,02 м), если инструкция по эксплуатации изделия не требует расположения пользователя на меньшем расстоянии. Оценка переменных электрических и магнитных полей производится по среднеквадратичным значениям; электростатических полей - по максимальному значению. С допустимым значением сравниваются измеренные величины, к которым прибавлена погрешность измерения в соответствии с руководством по эксплуатации к средству измерения. Перед проведением измерения изделие должно быть предварительно включено и проработать не менее 20 мин. При гигиенической оценке изделий должны соблюдаться условия: температура воздуха - 22 +/- 5 град. C, относительная влажность - 40 - 60%, напряженность электрических и магнитных полей в диапазоне измерения - соответственно не более 2,5 В/м и 2,5 нТл.

Требования к проведению контроля уровней электромагнитных полей на рабочих местах. Общие требования к проведению контроля.

Контроль за соблюдением требований настоящих СанПиН на рабочих местах должен осуществляться: - при проектировании, приемке в эксплуатацию, изменении конструкции источников ЭМП и технологического оборудования, их включающего; - при организации новых рабочих мест; - при аттестации рабочих мест; - в порядке текущего надзора за действующими источниками ЭМП. Контроль уровней ЭМП может осуществляться путем использования расчетных методов и/или проведения измерений на рабочих местах. Расчетные методы используются преимущественно при проектировании новых или реконструкции действующих объектов, являющихся источниками ЭМП. Для действующих объектов контроль ЭМП осуществляется преимущественно посредством инструментальных измерений, позволяющих с достаточной степенью точности оценивать напряженности ЭП и МП или ППЭ. Для оценки уровней ЭМП используются приборы направленного приема (однокоординатные) и приборы ненаправленного приема, оснащенные изотропными (трехкоординатными) датчиками. Измерения выполняются при работе источника с максимальной мощностью. Измерения уровней ЭМП на рабочих местах должны осуществляться после выведения работника из зоны контроля. Инструментальный контроль должен осуществляться приборами, прошедшими государственную аттестацию и имеющими свидетельство о поверке. Пределы основной погрешности измерения должны соответствовать требованиям, установленными настоящими санитарными правилами. Гигиеническая оценка результатов измерений должна осуществляться с учетом погрешности используемого средства метрологического контроля. Не допускается проведение измерений при наличии атмосферных осадков, а также при температуре и влажности воздуха, выходящих за предельные рабочие параметры средств измерений. Результаты измерений следует оформлять в виде протокола и (или) карты распределения уровней электрических, магнитных или электромагнитных полей, совмещенной с планом размещения оборудования или помещения, где производились измерения. Периодичность контроля - 1 раз в 3 года. Требования к проведению контроля уровней электромагнитного поля частотой 50 Гц. Контроль за соблюдением требований п. 3.4 настоящих СанПиН должен осуществляться на рабочих местах персонала, обслуживающего электроустановки переменного тока (линии электропередачи, распределительные устройства и др.), электросварочное оборудование, высоковольтное электрооборудование промышленного, научного и медицинского назначения и др. Контроль уровней ЭМП частотой 50 Гц осуществляется раздельно для ЭП и МП. В электроустановках с однофазными источниками ЭМП контролируются действующие (эффективные) значения

ЭП и МП Е = Ем / \/ 2 и Н = Нм / \/ 2 ,

где Ем и Нм - амплитудные значения изменения во времени напряженностей ЭП и МП. В электроустановках с двух- и более фазными источниками ЭМП контролируются действующие (эффективные) значения напряженностей Emax и Hmax, где Emax и Hmax - действующие значения напряженностей по большей полуоси эллипса или эллипсоида. На стадии проектирования допускается определение уровней ЭП и МП расчетным способом с учетом технических характеристик источника ЭМП по методикам (программам), обеспечивающим получение результатов с погрешностью не более 10%, а также по результатам измерений уровней электромагнитных полей, создаваемых аналогичным оборудованием. Для случая воздушных линий электропередачи (ВЛ) при расчетах на основании учета технических характеристик проектируемых ВЛ (номинальное напряжение, ток, мощность, пропускная способность, высота подвеса и габарит проводов, тип опор, длина пролетов на трассе ВЛ и др.) строят общие (усредненные) вертикальные или горизонтальные профили напряженности Е и Н вдоль трассы ВЛ. При этом используют ряд усовершенствованных программ, учитывающих для отдельных участков трассы ВЛ рельеф местности и некоторые характеристики грунта, что позволяет повысить точность расчета. При проведении контроля за уровнями ЭМП частотой 50 Гц на рабочих местах должны соблюдаться установленные требованиями безопасности при эксплуатации электроустановок предельно допустимые расстояния от оператора, проводящего измерения, и измерительного прибора до токоведущих частей, находящихся под напряжением. Контроль уровней ЭП и МП частотой 50 Гц должен осуществляться во всех зонах возможного нахождения человека при выполнении им работ, связанных с эксплуатацией и ремонтом электроустановок. Измерения напряженности ЭП и МП частотой 50 Гц должны проводиться на высоте 0,5; 1,5 и 1,8 м от поверхности земли, пола помещения или площадки обслуживания оборудования и на расстоянии 0,5 м от оборудования и конструкций, стен зданий и сооружений. На рабочих местах, расположенных на уровне земли и вне зоны действия экранирующих устройств, в соответствии с государственным стандартом на устройства экранирующие для защиты от электрических полей промышленной частоты, напряженность ЭП частотой 50 Гц допускается измерять лишь на высоте 1,8 м. При расположении нового рабочего места над источником МП напряженность (индукция) МП частотой 50 Гц должна измеряться на уровне земли, пола помещения, кабельного канала или лотка. Измерения и расчет напряженности ЭП частотой 50 Гц должны производиться при наибольшем рабочем напряжении электроустановки или 14 измеренные значения должны пересчитываться на это напряжение путем умножения измеренного значения на отношение Umax/U, где Umax - наибольшее рабочее напряжение электроустановки, U - напряжение электроустановки при измерениях. Измерения уровней ЭП частотой 50 Гц следует проводить приборами, не искажающими ЭП, в строгом соответствии с инструкцией по эксплуатации прибора при обеспечении необходимых расстояний от датчика до земли, тела оператора, проводящего измерения, и объектов, имеющих фиксированный потенциал. Измерения ЭП 50 Гц рекомендуется производить приборами ненаправленного приема с трехкоординатным емкостным датчиком, автоматически определяющим максимальный модуль напряженности ЭП при любом положении в пространстве. Допускается применение приборов направленного приема с датчиком в виде диполя, требующих ориентации датчика, обеспечивающей совпадение направления оси диполя и максимального вектора напряженности с допустимой относительной погрешностью +/- 20%. Измерения и расчет напряженности (индукции) МП частотой 50 Гц должны производиться при максимальном рабочем токе электроустановки, или измеренные значения должны пересчитываться на максимальный рабочий ток (Imax) путем умножения измеренных значений на отношение Imax/I, где I - ток электроустановки при измерениях. Измеряется напряженность (индукция) МП, при обеспечении отсутствия его искажения находящимися вблизи рабочего места железосодержащими предметами. Измерения рекомендуется производить приборами с трехкоординатным индукционным датчиком, обеспечивающим автоматическое измерение модуля напряженности МП при любой ориентации датчика в пространстве с допустимой относительной погрешностью +/- 10%. При использовании средств измерения приборов направленного приема (преобразователем Холла и т.п.) необходимо осуществлять поиск максимального регистрируемого значения путем ориентации датчика в каждой точке в разных плоскостях.

жилой здание благоустройство архитектурный

Заключение

В своем дипломном проекте я запроектировала многоквартирный жилой дом в г. Вологде. Переменной этажности здание с цокольным этажом, имеющее конструктивную схему с продольными несущими стенами. Рассчитал фундаменты, монолитный участок, выполнила теплотехнический расчет ограждающих конструкций. Составила технологическую карту на выполнение работ нулевого цикла.

В данном проекте учтены правила по безопасности при проектно-монтажных работах и соблюдена экологичность проекта.

В целом проект выполнен в полном объеме и дает полную характеристику производимых работ.

СПИСОК ИСПОЛЬЗОВАННЫХ ИСТОЧНИКОВ

1.       СП 50.13330.2012. Свод правил. Тепловая защита зданий: введ. 01.01.2012 - М: НИИСФ РААСН, 2012. - 100 с.

.        СП 20.13330.2011. Свод правил. Нагрузки и воздействия. Актуализированная редакция СНиП 2.01.07-85: введ. 20.05.2011// Техэксперт: инф.-справ. Система/ Консорциум «Кодекс».

.        СП 22.13330.2011. Свод правил. Основания зданий и сооружений: введ. 20.05.2011.- М.: НИИОСП им. Н.М. Герсеванова, 2010. -138 с.

4.       СП 63.13330.2010. Свод правил. Бетонные и железобетонные конструкции. Основные положения. Актуализированная редакция СНиП 52-01-2003: введ. 01.01.2013.- М.: НИИЖБ им. А.А. Гвоздева, 2012.- 161 с.

5.       СНиП 23-02-2003. Строительные нормы и правила: тепловая защита зданий./Введены 1 окт. 2003г. - М.: Госстрой России, 2004. - 25 с.

.        ГОСТ 12.1.046-2001. Система стандартов безопасности труда. Нормы освещения строительных площадок: введ. 25.04.85., с попр. 2001. - М.: Госстрой России, 2001.- 14 с.

.        СНиП 12-03-2001. Строительные нормы и правила. Безопасность труда в строительстве/ часть 1, Госстрой России.-М.: ФГУП ЦПП, 2002.-46с.

.        СНиП 12-04-2002. Строительные нормы и правила. Безопасность труда в строительстве/ часть 2, Госстрой России.-М.: ФГУП ЦПП, 2003.-54с.

.        СП 16.13330.2011. Свод правил. Стальные конструкции. Актуализированная редакция СНиП II-23-81*: введ. 20.05.2011.- М.: ЦНИИПСК им. В.А. Кучеренко, 2011.- 143 с.

.        СНиП 3.04.01-87. Строительные нормы и правила: изоляционные и отделочные покрытия./Введен 01.07.88 - М.: Госстрой СССР 1988. - 41 с.

.        СНиП 1.04.03.-85*. Строительные нормы и правила. Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений: введ. 17.04.85., с попр. 1990 - М.:Стройиздат, 1985.-232.

.        СНиП 12-01-2004. Строительные нормы и правила. Организация строительства: введ. 01.01.05.- М.: Госстрой России, 2004.- 23 с.

.        ЕНИР Е2-1. Единые нормы и расценки на строительные, монтажные и ремонтно-строительные работы: утв. Госстроем СССР 18.12.90 г. Сб. Е2: Земляные работы. Вып. 1. Механизированные и ручные земляные работы. - М., 1990. - 134с.

.        СП 126.13330.2012. Свод правил. Геодезические работы в строительстве. Актуализированная редакция СНиП 3.01.03-84. Введ. 29.12.2011/ Минрегион России, 2012. - 78 с.

.        ГОСТ Р 12.3.048-2002. Система стандартов безопасности труда. Строительство. Производство земляных работ способом гидромеханизации. Требования безопасности: введ. 21.01.2002 - М.: Госстрой России, 2002. - 17 с.

.        ГОСТ Р 52085-2003. Опалубка. Общие технические условия: введ. 01.06.2003 - М.: Госстрой России, 2003. - 17 с.

.        Архитектура гражданских и промышленных зданий. В 5 т. Учебник для вузов. Том 4. Общественные здания./Под общ. ред. К.К. Шевцова. - М.: Стройиздат, 1983. - 239 с.

.        Конструкции гражданских зданий: Учебное пособие для вузов/Т.Г. Маклакова, С.М. Нанасов, Е.Д. Бородай и др.: Под ред. Т.Г. Маклаковой. - М.: Стройиздат, 1986. -135 с.

.        СП 30.13330.2012. Свод правил. Внутренний водопровод и канализация зданий. Актуализированная редакция СНиП 2.04.01-85*. Введ. 01.01.2013/ ОАО «СантехНИИпроект», ОАО «НИЦ «Строительство», 2011. - 48 с.

.        СП 70.13330.2012. Свод правил. Несущие и ограждающие конструкции. Актуализированная редакция СНиП 3.03.01-87. Введ. 01.01.2013/ ЗАО «ЦНИИПСК им. Мельникова», 2012. - 170 с.

.        Ф.И.Седельников. Безопасность жизнедеятельности (охрана труда). Учебное пособие. - Вологда: ВоГТУ, 2001. - 388 с.

.        Пчелинцев В.А. и др. Охрана труда в строительстве: Учебник для строительных вузов. - М.: Высш. шк., 1991. - 227 с.

.        ГОСТ Р 15.201-2000. Система разработки и постановки продукции на производство. Продукция производственно-технического назначения. Порядок разработки и постановки продукции на производство: введ. 01.01.2001 - М.: Госстрой России, 2000. - 10 с.

.        Расход материалов на общестроительные работы: Справочник/С.И. Днипровский, В.И. Лубяной, В.А. Прохоровский, Г.С. Таций. - 2-е изд., перераб. - К.: Будивельник, 1986. - 559 с.

.        СНиП 3.05.06-85. Строительные нормы и правила. Электротехнические устройства: введ. 11.12.85.- М.: Госкомитет СССР, 1985.- 34 с.

.        СНиП 3.05.03-85*. Строительные нормы и правила. Электротехнические устройства: введ. 15.04.85.- М.: Госкомитет СССР, 1985.- 16 с.

.        СНиП 3.05.04-85*. Строительные нормы и правила. Наружные сети и сооружения водоснабжения и канализации: введ. 10.11.84.- М.: Госкомитет СССР, 1990.- 33 с.

.        ГОСТ 23407-78(2002). Ограждения инвентарные строительных площадок и участков производства строительно-монтажных работ: введ. 01.01.86. - М.: ГП ЦПП, 2001-5 с.

.        Технология строительных процессов/ Под ред. Н.Н. Данилова, О.М. Терентьева. - М.: Высш. шк., 1997. - 464 с.

.        Технология строительного производства: Методические указания к курсовому проекту. - Вологда, ВоПИ, 1989. - 43 с.

.        Каталог монтажной оснастки, приспособлений и инвентаря. - Москва, 1983. - 112 с.

.        Каталог индивидуальных наборов ручного строительного, слесарно-монтажного и контрольно-измерительного инструмента для основных профессий строительных рабочих/ ВНИПИ труда в строительстве. - М.: Стройиздат, 1987. - 64 с.

.        СП 131.13330.2012. Свод правил. Строительная климатология. Актуализированная редакция СНиП 23-01-99*. Введ. 01.01.2013/НИИСФ РААСН, 2012. - 113 с.

.        СП 28.13330.2012. Свод правил. Защита строительных конструкций от коррозии. Актуализированная редакция СНиП 2.03.11-85. Введ. 01.01.2013/ЦНИИСК им. В.А.Кучеренко, 2011. - 63 с.

Похожие работы на - Многоквартирный жилой дом в г. Вологда

Не нашли материал для своей работы?
Поможем написать уникальную работу
Без плагиата!
