Организация деятельности ООО 'Проект 'ЭСПА-Плюс' в г. Екатеринбурге

Государственное автономное образовательное учреждение среднего профессионального образования Свердловской области

Уральский колледж строительства, архитектуры и предпринимательства

Специальность: 270802

ОТЧЕТ

по производственной практике

Выполнила: Иванова А.Н.

Студентка группа: СИП-51

Руководители практики:

от колледжа: Вертиков В.М.

на производстве: Семенов А.С.

Екатеринбург - 2015 г.

Введение

Производственная практика является видом учебно-вспомогательного процесса, в ходе которого закрепляются теоретические знания на производстве, и важным этапом подготовки квалифицированных специалистов. Практика - завершающий этап в процессе подготовки инженера к самостоятельной производственной деятельности.

Данная практика ставит перед собой следующие задачи:

приобретение производственно-технологических навыков по специальности;

закрепление знаний, полученных при изучении специальных предметов;

применение компетенций, полученных во время производственной учебной практики и получение новых практических навыков;

ознакомление с технологией и организацией строительно-монтажных работ и строительной организации;

развитие коммуникабельности и толерантности при работе учащихся в производственном коллективе;

воспитание культуры труда и добросовестного отношения к порученной работе.

В ходе практики происходит знакомство с:

структурой организации;

связью основных и вспомогательных участков;

системой материально-технического снабжения организации и складским хозяйством;

транспортом, строительными машинами и механизмами, применяемыми в строительстве;

функциями главных специалистов;

режимом работы организации и правилами внутреннего трудового распорядка.

1. Организация СМО

1.1 Место прохождения производственной практики

Общество с ограниченной ответственностью «Проект «ЭСПА-Плюс», находящееся по адресу: г. Екатеринбург, ул. Анри-Барбюса, д. 13, к. 1.

1.2 Сфера деятельности

Основным видом деятельности компании является «Деятельность в области архитектуры, инженерно-техническое проектирование в промышленности и строительстве». Организация также осуществляет деятельность по следующим неосновным направлениям: «Геодезическая и картографическая деятельность», «Консультирование по вопросам коммерческой деятельности и управления». Основная отрасль компании - «Проектные, проектно-изыскательские и изыскательские организации».

Строительная компания заняла прочное место на рынке строительства и продолжает укрепляться благодаря высококвалифицированному составу инженерно-технических работников. Компания имеет состав рабочих высокой квалификации. Каждый рабочий владеет несколькими профессиями, что позволяет быстро и качественно выполнять запланированные объемы работ. В составе технической базы имеются собственные строительные механизмы, машины, оборудование, электроинструмент, нормы комплекта для отделочных работ, оргтехника. Компания предоставляет свои услуги по возведению жилых и производственных объектов, от закладки фундаментов до сдачи объектов под ключ.

Объем выполнения СМР составляет 10-12 млрд. руб. в год.

1.3 Результаты лицензирования и сертификации

ООО «Проект «ЭСПА-Плюс» имеет лицензию, предоставляющую право осуществления следующих видов деятельности:

  подготовительные работы;

-        земляные работы;

         устройство скважин;

         свайные работы. Закрепление грунтов;

         устройство бетонных и железобетонных монолитных конструкций;

         монтаж сборных бетонных и железобетонных монолитных конструкций;

         монтаж металлических конструкций;

         защита строительных конструкций, трубопроводов и оборудования (кроме магистральных и промысловых трубопроводов);

         устройство наружных сетей водопровода;

         устройство наружных сетей канализации;

         устройство наружных сетей теплоснабжения;

         монтажные работы;

         пусконаладочные работы;

         устройство автомобильных дорог и аэродромов;

         работы по осуществлению строительного контроля;

         работы по организации строительства, реконструкции и капитального ремонта.

1.4 Формы и системы оплаты труда

Системой оплаты труда называется класс систем оплаты труда, сгруппированных по определённому признаку. Различают сдельную и повременную формы оплаты труда. При сдельной форме в качестве основного показателя выступает объём продукции, при повременной - количество отработанного времени. В ООО «Проект «ЭСПА-Плюс» для оплаты труда рабочих используется сдельная форма оплаты труда. Для оплаты труда управленческого и административного персонала используется повременная форма.

1.5 Организационно-управленческая структура организации ООО «Проект «ЭСПА-Плюс»

Рис. 1. Организационно-управленческая структура организации

1.6 Обязанности и права прораба

Прораб обязан:

осуществлять руководство производственно-хозяйственной деятельностью участка;

- обеспечивать выполнение плана по вводу объектов в эксплуатацию в установленные сроки и выполнению строительно-монтажных и пусконаладочных работ по всем количественным и качественным показателям с соблюдением проектов производства работ;

- организовать производство строительно-монтажных работ в соответствии с проектной документацией, строительными нормами и правилами, техническими условиями и другими нормативными документами.

обеспечить соблюдение технологической последовательности производства строительно-монтажных работ на участке;

осуществлять мероприятия по повышению уровня механизации работ, внедрению новой техники, совершенствованию организации труда, снижению стоимости строительно-монтажных и пусконаладочных работ, экономному расходованию материалов;

проводить работу по распространению передовых приемов и методов труда;

обеспечивать получение технической документации на строительство объектов;

составлять заявки на строительные машины, транспорт, средства механизации, материалы, конструкции, детали, инструмент, инвентарь и обеспечивать их эффективное использование;

вести учет выполненных работ, оформлять техническую документацию;

участвовать в сдаче заказчикам законченных строительством объектов, отдельных этапов и комплексов работ по возводимым объектам;

приготавливать фронт работ для субподрядных (специализированных) организаций и участвовать в приемке от них выполненных работ;

устанавливать мастерам производственные задания по объемам строительно-монтажных и пусконаладочных работ, контролировать их выполнение;

проводить инструктаж рабочих непосредственно на рабочем месте по безопасным методам выполнения работ;

обеспечивать применение технологической оснастки (лесов, подмостей, защитных приспособлений, креплений стенок котлованов и траншей, подкосов, кондукторов и других устройств), строительных машин, энергетических установок, транспортных средств и средств защиты работающих.

следить за соблюдением норм переноски тяжестей, чистоты и порядка на рабочих местах, в проходах и на подъездных путях, правильным содержанием и эксплуатацией подкрановых путей, обеспечением рабочих мест знаками безопасности.

организовывать приобъектное складское хозяйство и охрану материальных ценностей;

контролировать состояние техники безопасности и принимать меры к устранению выявленных недостатков, нарушений правил производственной санитарии, соблюдение рабочими инструкций по охране труда;

контролировать соблюдение работниками производственной и трудовой дисциплины;

вносить предложения о поощрении отличившихся работников, наложении дисциплинарных взысканий на нарушителей трудовой и производственной дисциплины;

оказывать помощь рационализаторам;

проводить воспитательную работу в коллективе и организовывать повышение квалификации рабочих.

Прораб имеет право:

знакомиться с проектами решений руководства организации, касающихся работы участка;

вносить на рассмотрение руководства организации предложения по улучшению деятельности участка;

осуществлять взаимодействие с сотрудниками организации;

подписывать и визировать документы в пределах своей компетенции;

вносить предложения о поощрении отличившихся работников, наложении взысканий на нарушителей трудовой дисциплины.

требовать от руководства организации содействия в исполнении своих должностных обязанностей и прав.

1.7 Обязанности и права мастера

Важная составляющая работы мастера участка - это контроль за работой подчиненных сотрудников, в том числе за соблюдением ими трудовой дисциплины. Не менее важный блок должностных обязанностей мастера участка - обеспечение качества выпускаемой продукции и борьба с браком. Право приостановить работу, если оборудование неисправно - это особенность должностной инструкции мастера участка.

Мастер участка выполняет следующие должностные обязанности:

осуществляет руководство возглавляемым им производственным участком;

обеспечивает выполнение участком в установленные сроки производственных заданий по объему производства продукции (работ, услуг), качеству, заданной номенклатуре (ассортименту), повышение производительности труда, снижение трудоемкости продукции на основе рациональной загрузки оборудования и использования его технических возможностей, повышение коэффициента сменности работы оборудования, экономное расходование сырья, материалов, топлива, энергии и снижение издержек;

определяет расстановку рабочих и бригад, осуществляет формирование бригад (их количественный, профессиональный и квалификационный состав), координирует их деятельность;

контролирует соблюдение технологических процессов, оперативно выявляет и устраняет причины их нарушения;

участвует в разработке новых и совершенствовании действующих технологических процессов и режимов производства, а также производственных графиков;

проверяет качество выпускаемой продукции или выполняемых работ;

осуществляет мероприятия по предупреждению брака и повышению качества продукции;

принимает участие в приемке законченных работ по реконструкции участка, ремонту технологического оборудования, механизации и автоматизации производственных процессов и ручных работ;

устанавливает и своевременно доводит производственные задания бригадам и отдельным рабочим (не входящим в состав бригад) в соответствии с утвержденными производственными планами и графиками, нормативные показатели по использованию оборудования, сырья, материалов, инструмента, топлива, энергии;

осуществляет производственный инструктаж рабочих, проводит мероприятия по выполнению правил охраны труда, техники безопасности и производственной санитарии, технической эксплуатации оборудования и инструмента, а также контроль за их соблюдением;

обеспечивает правильность и своевременность оформления первичных документов по учету рабочего времени, выработки, простоев;

обеспечивает своевременный пересмотр в установленном порядке норм трудовых затрат, внедрение технически обоснованных норм и нормированных заданий, правильное и эффективное применение систем заработной платы и премирования;

контролирует соблюдение рабочими правил охраны труда и техники безопасности, производственной и трудовой дисциплины, правил внутреннего трудового распорядка;

готовит предложения о поощрении рабочих или применении мер материального воздействия, о наложении дисциплинарных взысканий на нарушителей производственной и трудовой дисциплины.

организует работу по повышению квалификации и профессионального мастерства рабочих и бригадиров, обучению их вторым и смежным профессиям, проводит воспитательную работу в коллективе.

Мастер участка имеет право:

подписывать и визировать документы в пределах своей компетенции;

давать подчиненным работникам обязательные для исполнения указания по вопросам производственной деятельности и осуществлять контроль за их выполнением;

приостанавливать выполнение работ на неисправном оборудовании, а также при поступлении сырья и материалов ненадлежащего качества до устранения указанных недостатков;

сообщать своему непосредственному руководителю о всех выявленных в процессе своей деятельности недостатках и вносить предложения по их устранению;

требовать от руководства предприятия обеспечения организационно-технических условий, необходимых для исполнения должностных обязанностей;

вносить на рассмотрение руководителя предприятия представления о назначении, перемещении и освобождении от занимаемых должностей непосредственно подчиненных ему работников; предложения о поощрении отличившихся работников и наложении взысканий на нарушителей производственной и трудовой дисциплины.

1.8 Обязанности и права бригадира

Бригада представляет собой одну из прогрессивных форм коллективной организации труда, наиболее полно отвечающую требованиям научно-технического прогресса и задачам повышения эффективности производства. В бригаду объединяются рабочие для совместного и согласованного выполнения общего производственного задания.

В строительстве бригадная форма работы расширяет возможности для научной организации труда, повышения его содержательности, ускорения роста производительности труда, улучшения качества строительно-монтажных работ. Бригада развивает у своих членов чувство коллективизма, товарищескую взаимопомощь, повышает творческую активность.

Бригада организуется в соответствии с приказом (распоряжением) руководителя строительно-монтажной организации. Приказом назначается бригадир и устанавливается численный состав бригады.

Непосредственно бригадой руководит бригадир - рабочий из ее состава, уделяющий часть своего рабочего времени руководству бригадой.

Бригадир назначается из числа наиболее квалифицированных рабочих, обладающих организаторскими способностями и имеющих необходимую общеобразовательную подготовку. Если бригада работает в две или три смены, то для руководства группами рабочих, занятых в сменах, назначаются сменные бригадиры (помощники).

Назначение бригадира и освобождение его от руководства производится приказом (распоряжением) руководителя строительно-монтажной организации по представлению производителя работ и мастера.

Бригадир-строитель наряду со знаниями, предусмотренными для его профессии тарифно-квалификационным справочником работ и профессий рабочих, должен дополнительно обладать следующими знаниями в области поручаемых бригаде работ:

уметь читать рабочие чертежи и монтажные схемы;

применять при производстве работ документацию по организации труда (технологические карты, карты трудовых процессов строительного производства);

знать правила производства и приемки строительных и монтажных работ, требования к качеству работ, строительных материалов, изделий и конструкций; знать инструкции по охране труда, технике безопасности, производственной санитарии и противопожарной безопасности;

знать номенклатуру, правила эксплуатации и хранения ручного и механизированного инструмента, инвентаря и приспособлений;

уметь пользоваться нормами и расценками на строительно-монтажные работы; применять калькуляции трудовых затрат и производить замеры выполняемых бригадой работ;

знать принципы, формы и условия применения бригадного хозрасчета, системы оплаты труда и премирования рабочих;

Бригадир обязан:

обеспечивать выполнение бригадой порученных ей работ в установленные сроки и с соблюдением требований по качеству; постоянно способствовать росту производительности труда рабочих бригады; бережно относиться к материалам, конструкциям, инструментам, приспособлениям, инвентарю и требовать такого же отношения к ним от членов бригады; эффективно использовать машины и механизмы; соблюдать требования безопасного производства работ;

с начала работ изучить чертежи; получить наряд и ознакомить с ним всех членов бригады; распределить задания между рабочими, произвести их расстановку по рабочим местам с учетом профессии и квалификации; разъяснить им особые условия фронта работ; обеспечить рабочие места материалами, инструментом, приспособлениями, инвентарем; в необходимых случаях принимать меры для устранения обнаруженных недостатков;

принимать участие в разработке перспективных планов работы бригады по объектам; обеспечивать выполнение всеми рабочими установленных норм выработки; инструктировать рабочих и помогать им осваивать передовые приемы и методы труда;

внедрять в бригаде мероприятия по научной организации труда; систематически повышать свою квалификацию и заботиться о повышении квалификации членов бригады; способствовать освоению смежных профессий;

требовать от членов бригады высокого качественного выполнения работ; заботиться о поддержании порядка и чистоты на рабочих местах;

сдавать выполненные работы мастеру и участвовать в сдаче их заказчикам или исполнителям последующих видов работ;

поддерживать творческую инициативу рабочих, оказывать необходимую помощь новаторам производства, изобретателям и рационализаторам;

быть примером в работе, поддерживать высокую трудовую дисциплину среди членов бригады; требовать от рабочих соблюдения правил внутреннего распорядка, инструкций и правил по охране труда, технике безопасности и производственной санитарии; систематически повышать свой культурно-технический уровень.

Бригадир имеет право:

представлять совместно с мастером предложения производителю работ о количественном и профессионально-квалификационном составе рабочих бригад и вносить предложения о выводе отдельных рабочих из бригады;

представлять мастеру предложения о присвоении рабочим в установленном порядке тарифных разрядов, о премировании рабочих из фонда мастера за образцовое выполнение производственных заданий;

представлять совместно с профгрупоргом предложения о поощрении победителей социалистического соревнования, о присвоении звания «Лучший рабочий по профессии», о занесении на доску Почета, о награждении Почетной грамотой и о других поощрениях;

при нарушении членами бригады правил внутреннего трудового распорядка совместно с профгрупоргом представлять мастеру предложения о применении мер общественного воздействия или наложении дисциплинарных взысканий на нарушителей дисциплины;

участвовать в технических и производственных совещаниях о работе бригады, а также в разработке планов по научной организации труда в бригаде;

заключать от имени бригады договор со строительно-монтажной организацией в соответствии с Положением о новой форме хозрасчета.

Для более широкого привлечения рабочих к управлению производством в крупных бригадах может быть создан совет бригады, избираемый ее членами из своего состава открытым голосованием. Совет

бригады рассматривает вопросы внутрибригадной жизни и деятельности,

совершенствования организации труда, хозяйственного расчета, развития социалистического соревнования, выполнения производственных заданий, соблюдения технологической и трудовой дисциплины, повышения качества продукции и др.

Предложения, выработанные в бригаде, выносятся на рассмотрение мастера (производителя работ).

2  . Архитектура зданий

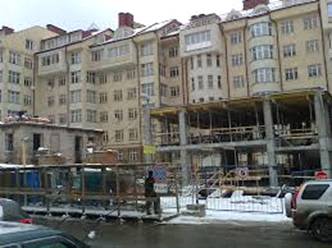

2.1 Описание конструктивной схемы здания, конструктивных элементов, составляющих остов здания (сооружения) и основные мероприятия по обеспечению жесткости и устойчивости здания

Во время производственной практики я познакомилась с документацией объекта культурного наследия «Усадьба Шумкова», находящегося по адресу г. Екатеринбург, ул. Красноармейская 53. Это здание получило проект на реставрацию и приспособление под административное здание.

На момент прохождения практики здание уже приобрело свою окончательную «форму». Реставрация завершена.

. Работа заключалась в следующем:

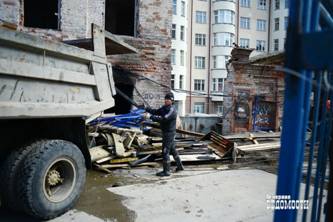

) Снос кирпичной калитки (между зданием и историческими воротами) и позднейшего пристроя с восточной стороны здания.

2)      Замена деревянных перекрытий на отм. -0.100 и +2.900 на монолитные железобетонные на отм. 0.000 и +2.900.

)        Сохранение и восстановление несущей способности конструкции кирпичных несущих (наружных и внутренних) стен.

)        Перепланировка помещений 1 и 2-го этажа с приспособлением здания под посольство. В процессе перепланировки удаляются и заменяются на новые, в соответствии с проектом, перегородки, пробиваются и расширяются дверные проемы в несущих стенах, закладываются пробитые в позднейшее время дверные и оконные проемы.

)        Отделка помещений учтена в ведомости отделки помещений. Интерьеры помещений в проекте не разрабатываются. Предлагается замена всех заполнений дверных и оконных проемов на новые, деревянные, разработанные в соответствии с историческими аналогами. Также предлагается декорировать потолки лепниной, выполненной по шаблонам исторического интерьера здания. Существующие исторические гранитные подоконники второго этажа аккуратно вынуть, провести реставрацию (провести кислотную обработку гранита от загрязнений, заделку швов, грубую шлифовку, полировку, нанести защитный слой), установить на прежнее место.

)        Вход на первый этаж здания через первоначальный дверной проем на участке западной стены между осями 4 и 3.

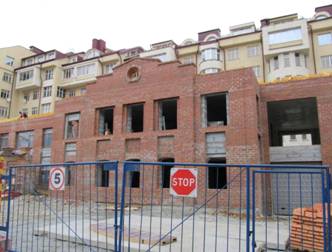

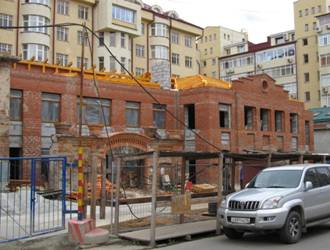

)        Восстановление фасадного облика здания на период 1860-1880-х гг.:

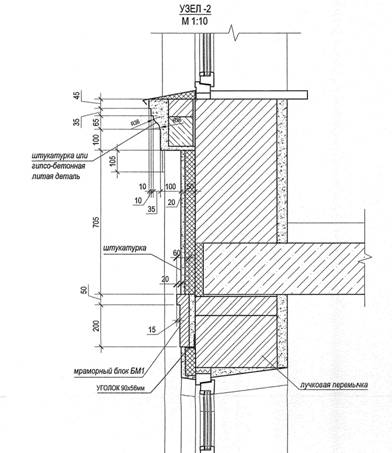

7.1 Облицовка цоколя здания гранитными блоками с огневой обработкой лицевой поверхности;

7.2    Полное удаление штукатурного слоя, демонтаж декоративных элементов вследствие их неудовлетворительного состояния.

.3      Воссоздание штукатурной отделки фасадов с воссозданием утраченных или искаженных тянутых профилей и наличников, идентичных историческим.

.4      Сохранение и реставрация ворот, состоящих из проездной арки и 2-х фальш-калиток.

7.5 Восстановление лучкового завершения въездной арки ворот в кирпичной кладке по деревянным кружалам.

.6 Установка двустворчатых металлических кованных ворот и 2-х металлических кованых калиток в существующие проемы воротной группы.

7.7 Полная замена кровельного покрытия ограды.

7.8 Устройство отмостки по периметру здания и вдоль ворот

8) Степень огнестойкости здания - II.

9)      Класс конструктивной пожарной опасности С 2.

)        Класс функциональной пожарной опасности Ф 4.3

)        За относительную отметку 0.000 принята абсолютная отметка +247.20.

2. Требования к выполнению работ:

. Герметизация стыков ограждающих конструкций в помещениях выполняются в соответствии со СНиП 3.03-01-87.

2.      Кровельные, гидроизоляционные и герметизирующие материалы должны удовлетворять требованиям действующих ГОСТ и ТУ.

.        В соответствии со СНиП 2.0311-85 «защита строительных конструкций от коррозии» все деревянные конструкции подвергнуть глубокой пропитке древесины для биозащиты и огнезащиты составом ТХЭФ (трихлорэтилфосфат-40% и четыреххлористый углерод-60%) с расходом 600г/м2. Все деревянные конструкции должны быть защищены от соприкосновения с кирпичной кладкой прокладками из двух слоев рубероида.

.        При устройстве кровель и полов надлежит соблюдать требования правил производства работ и правил техники безопасности согласно СНиП 3.04.01-87.

.        Устройство полов следует производить только после завершения всех монтажных работ по проводке инженерных коммуникаций.

.        Проект разработан для производства работ в летнее время. В зимний период работы должны вестись согласно указаниям СНиП 3.03.01- 87 «Несущие и ограждающие конструкции» (Состав мероприятий предусматривается при разработке проекта производства работ).

.        Антикоррозионная защита выполняется в соответствии со СНиП 2.03.11-85; СНиП 3.04.03-85 «Защита строительных конструкций и сооружений от коррозии».

.        В соответствии с «законом о сертификации» РФ все, указанные в рабочих чертежах изделия и материалы, сертифицированы в отношении гигиенической и пожарной безопасности и на соответствие государственным стандартам.

.        Перед размещением заказа на заполнение проемов необходимо производить контрольные замеры.

.        Перечень видов работ ,по которым необходимо составление актов освидетельствования скрытых работ:

- устройство оснований всех видов под полы

устройство гидроизоляции в попах;

заделка по периметру оконных проемов;

устройство отдельных споев покрытuя.

. Без штампа к производству работ технадзора заказчика чертежи данного комплекта не имеют силы и могут использоваться только для подготовительных работ.

. Рабочие чертежи разработаны в соответствии с действующими нормами, правилами и стандартами.

Конструктивные элементы здания: несущий каркас здания - колонны монолитные ж/б, стены внешние из твинблока; перегородки - кирпичные, газобетонные; фундаменты - свайные буронабивные; лестницы, ворота; двери и окна-деревянные, изготовленные по спец. заказу; плиты перекрытия-монолитные ж/б.

Общая устойчивость и пространственная жесткость здания зависят от взаимного сочетания и расположения конструктивных элементов, прочности узлов соединений и т.д. В зданиях с несущими стенами пространственная жесткость обеспечивается:

*внутренними поперечными стенами, в том числе и стенами лестничных клеток, соединяющимися с продольными наружными стенами;

*междуэтажными перекрытиями, связывающими стены и расчленяющими их по высоте на ярусы.

2.2 Объемно-планировочные решения здания

1. На подвальном этаже предусмотрены:

а/парковка на 7 мест, общей площадью 382,4 м2;

помещение ИТП, 28,4 м2;

помещение автоподъемника, 22,4 м2;

помещение гидростанции а/подъемника, автономной установки автоматического пожаротушения, 24,9 м2;

Так же на этаже предусмотрены лестницы ЛП№1 и ЛП№2 для сообщения между подвальным и первым этажами.

. На 1ом этаже расположены:

А/стоянка-бокс на 1 м/место, офисные помещения для приема граждан и для работников администрации общей площадью 184,59 м2, так же на этаже предусмотрены гардеробная комната, комната для приемы пищи и санузлы как для персонала, так и для граждан. Имеются вентпомещение, электрощитовая, подсобное помещение и кладовая.

Между первым и вторым этажами предусмотрены 4 лестничных клетки для сообщения между ними.

. На 2ом этаже располагаются 5 кабинетов общей площадью 50,75 м2 и кабинет Генерального консула пл. 51,46 м2, так же располагаются гостиная, приемная и комната отдыха, гостевой санузел и санузлы для сотрудников, кухня-столовая и зимний сад.

Высота 1го и 2го этажа - 3м каждый. Общая высота здания 8,2 м.

На мой взгляд интересными архитектурно-конструктивными элементами этого здания являются буронабивные сваи и монолитные железобетонные перекрытия (см. п. 2.5).

Буронабивные сваи

Строительство и реконструкцию в стесненных условиях существующей городской застройки следует осуществлять методами, обеспечивающими защиту действующих зданий и сооружений от повреждений (предотвращение деформаций, обеспечение прочности и устойчивости существующих зданий, строений и сооружений и др.).

При строительстве в районах сложившейся застройки и непосредственной близости от эксплуатируемых сооружений метрополитена мелкого заложения запрещается использовать метод погружения свай забивкой. Одним из альтернативных методов является устройство ограждений из буронабивных свай.

В России имеется богатый опыт применения буронабивных свай на крупных и ответственных стройках.

Удельный вес фундаментов из буронабивных свай в целом по стране достигает 10%. В США, ФРГ и Японии удельный вес набивных свай составляет 40-60% всего объема применяемых свай.

К преимуществам фундаментов из буронабивных свай следует отнести:

повышение надежности сооружений за счет уменьшения общих и неравномерных осадок;

снижение влияния зимнего периода на темпы и качество работ;

возможность использования в качестве основания прочных грунтов, залегающих на большой глубине;

возможность устройства свай разной длины, опирающихся на необходимой отметке при резко пересеченном рельефе кровли прочных грунтов, принятых за основание свай;

возможность передачи на одну сваю большого диапазона нагрузок, например от 1000 до 10000 кН и более;

возможность устройства свай большого диаметра (по сравнению с забивными сваями), что значительно улучшает работу свай на горизонтальную нагрузку;

возможность устраивать сваи без армирования в нижней ее части, где отсутствует передача моментов и горизонтальных сил;

отсутствие существенных вибраций и сотрясений в процессе производства работ.

Ограждения из буронабивных свай характеризуются повышенной жесткостью и позволяют почти полностью исключить подвижки и деформации грунтового массива и расположенных поблизости зданий и инженерных коммуникаций. Они также почти полностью исключают подвижки грунтов под существующими фундаментами и вокруг существующих подземных сооружений и обеспечивают сохранение свойств грунтов при бурении скважин.

К недостаткам ограждений и фундаментов из буронабивных свай следует отнести:

повышенное применение ручного труда и технологическая сложность их устройства, особенно в неустойчивых грунтах;

увеличение расхода бетона по сравнению с забивными сваями за счет отсутствия уплотнения грунта около сваи в процессе ее изготовления;

сложность контроля за изготовлением свай и др.

Устройство буронабивных свай может проводиться круглый год вне зависимости от погодных условий, а высокий уровень механизации работ позволяет форсировать темпы сооружения ограждений и фундаментов.

.3 Материалы, применяемые для наружной и внутренней отделки

Наружная отделка

Для облицовки цоколя применялись керамогранитные плиты по всему периметру здания. Для отделки фасада здания применялось оштукатуривание стен, что являлось подготовительным слоем для дальнейшего окрашивания акриловой краской.

Внутренняя отделка

Для внутренней отделки здания были проведены такие работы, как: оштукатуривание поверхностей стен, огрунтовка и покраска помещений. Были установлены деревянные окна, изготовленные по спец. заказу, как исторический аналог и деревянные двери. Полы в кабинетах были выполнены из ламината. В холе и коридорах были установлены плиты из керамогранита, в санузлах - керамическая плитка. Потолки были оштукатурены и декорированы лепниной, выполненной по шаблонам исторического интерьера здания. После чего - огрунтованы и покрашены водоэмульсионной краской.

3. Строительные конструкции

3.1 Узел сопряжения внешней стены

Данный узел сопряжения внешней стены (твинблок) с монолитной ж/б плитой перекрытия работает на сжатие и прогиб. На плиту передается нагрузка от вышележащего чердачного покрытия, временные нагрузки. Все эти нагрузки так же передаются на фундамент.

В строительстве самым распространенным изделием из железобетона считается плита перекрытия. Для придания такой конструкции крепкой основы выполняют армирование монолитной плиты перекрытия - в этом случае арматуру протягивают, выдерживая специально подобранные размеры (они зависят от перекрываемой площади). Армирование в данном случае позволяет создать прочную и качественную поверхность, обладающую рядом преимуществ:

· для таких операций не требуется громоздкая строительная техника, в частности - подъемный кран;

·              таким образом, могут создаваться даже нестандартные по размерам перекрытия;

·              конструкция получается очень прочной, способна выдерживать колоссальные напряжения и длительное воздействие огня (для сравнения - перекрытие из дерева способно выдержать огневое воздействие только 25 минут, а монолитное выдерживает более часа).

Основные правила армирования плиты перекрытия

Понятно, что армирование плиты перекрытия должно осуществляться в соответствии с определенными технологическими требованиями. Всего таких требований несколько, о них и пойдет речь далее:

1. Напряженная сетка, состоящая из высокопрочных канатов, используется для армирования плит, перекрывающих пролеты и имеющих длину более 8 метров;

2.      Чаще всего для армирования используют стандартные сварные сетки из прутьев диаметром более 6 мм (в основном, от 8 до 14 мм). Расстояние между такими прутьями не должно быть более 60 см;

 <#"889467.files/image004.jpg"> <#"889467.files/image005.jpg">

ТБ-400, 625х100х250 мм

ТБ-300, 625х300х250 мм

ТБ-200, 625х200х250 мм

ТБ-100, 625х100х250 мм

Длина всех блоков составляет 630 мм, а высота 250 мм. А число в наименовании маркировки сообщает о ширине блока. Самый малый вес (сухое состояние) имеет маркировка ТБ-100 (8 кг), а самый большой ТБ-400 (33).

Характеристики твинблоков

Наименование

Значение

Комментарий

Плотность

500 (600) кг/м3

Плотность (удельный вес) изделия составляет 500 (600) кг/м3. С увеличением плотности блока, увеличивается его прочность, однако материал становится холоднее.

Теплопроводность

0, 105 Вт/(м°с)

Средний показатель теплопроводности твинблока - 0, 105 Вт/(м°с).

Морозоустойчивость

50-100F

Материал обладает прекрасной морозоустойчивостью и отлично выносит перепад температур. Специалисты заявляют, что его можно 100 раз окатить холодной водой, дать твинблоку возможность обледенеть, а потом нагреть материал. Это так называемый, цикл морозоустойчивости. Данный стройматериал выдерживает свыше 100 циклов.

Усадка

0,56-0,59 мм/м.

Усадка высыхания материала составляет 0,56-0,59 мм/м.

Водопоглощение

16-22%

Паропроницаемость

0,18-0.25

Огнестойкость

12 часов

Этот материал считается негорючим и способен свыше 12 часов сопротивляться огню.

Звуконепроницаемость

Высокая

Твинблоки надежно защищают помещение от шумов, хорошо поглощая низкие шумовые частоты.

Цены

3700-4200 рублей

Цена твинблоков на российском строительном рынке колеблется от 3700 рублей (квадратный метр) до 4200 рублей.

Максимальная этажность

Конструктивная особенность твинблоков такова, что при каркасно-монолитном возведении можно строить сооружения любой этажности. Но при строительстве несущих стен - максимальная этажность составляет три этажа.

· Преимущества применения твинблоков:

·              Доступность. Для изготовления твинблоков применяются «недефицитные» доступные материалы (цемент, известь, зола, алюминиевая паста). Технология изготовления не включает в себя сложные энергоемкие операции. По этой причине автоклавный газобетон является доступным стеновым материалом. В соотношении «цена-качество» твинблок превосходит керамический кирпич, поризованный керамоблок и другие стеновые материалы.

·              Микроклимат. Немецкие исследования, проведенные в конце 80-х годов, показали, что именно в домах из автоклавного газобетона люди в меньшей степени страдали от различных заболеваний. Объяснялся данный факт тем, что автоклавный газобетон формирует благоприятный микроклимат для проживания человека. Это обеспечивалось:

o низкой теплопроводностью и высоким сопротивлением теплопередачи. Стены из автоклавного газобетона - теплые, но в тоже время инертные к передаче тепла. Зимой они предотвращают значительные потери тепла, а летом позволяют избежать слишком высоких температур.

o     высокой паропроницаемостью. Другими словами, автоклавный газобетон обладает способностью переносить влагу (или проще говоря, «дышать»). Когда в помещении слишком влажно, он впитывает в себя влагу и передает её наружу. Когда в помещении сухо (батареи еще работают, а на улице уже тепло) газобетон забирает влагу с улицы и передает её в помещение.

· Огнестойкость. Автоклавный газобетон относится к негорючим материалам (об этом, в частности, говорится в ГОСТ 31359 и ГОСТ 30244). За счет низкой теплопроводности и тепловой инерции он очень медленно разогревается до температуры разрушения.

·              Удобство в работе. Мы считаем твинблок самым технологичным стеновым материалом по следующим причинам:

o он легкий. Так, например, твинблок толщиной 300 мм марки D400 весит всего 18 кг;

o     он ровный. Точность геометрических размеров: ± 1-2 мм. Это позволяет использовать для его монтажа клей и получать шов толщиной 2-3 мм (а значит экономия на клее и отделке, повышение теплотехники стены в целом);

o     он имеет захватные карманы для рук. Это облегчает его перемещение и позволяет установить непосредственно в требуемое положение в кладке. Однако, захватный карман будет вреден, если вы захотите поставить блок на ребро. В этом случае, карманы создадут «дырки» в стене (не экономьте и не экспериментируйте, наши менеджеры подберут необходимый типоразмер блока в соответствии с конструкцией планируемого Вами здания).

o     он легко обрабатывается. Твинблоки легко обрабатываются простейшим инструментом (ножовка, штраборез, рубанок и др.). Из блока легко сделать «доборыш», прорезать в нем штрабу для проводки, вбить гвоздь или вкрутить саморез.

o     он быстро укладывается. За счет низкой массы и точности геометрических размеров продолжительность монтажа стен из твинблоков в сравнении с кирпичной кладкой сокращается. Один каменщик выложит 1м2 перегородки толщиной 100 мм за 20 мин (если, конечно, не будет помощников).

· Экологичность. В литературе автоклавный газобетон называют минеральным деревом. Как и дерево, газобетон - легкий, теплоэффективный, дышащий, легкообрабатываемый материал. При этом в отличие от дерева он не гниет, не горит и не подвержен действию насекомых, грызунов и т.п. Но главная схожесть этих материалов - это экологичность.

Возьмем другой аспект проблемы. Вы хотите построить деревянный дом площадью 100 м2. Для этого потребуется вырубить 0,1 га соснового бора с возрастом деревьев не менее 50 лет. Для возведения кирпичного дома потребуется 100 т глины и огромный расход энергии на её обжиг. Если Вы выберете твинблок, то для строительства дома площадью 100 м2 потребуется 5 т минерального сырья и 10 т золы, которая не ляжет в огромные золоотвалы, но будет эффективно использована. Таким образом, делая свой выбор в пользу твинблока вы экономите природные ресурсы и делаете свой вклад в экологию нашего региона.

3.4 Защита металлических конструкций на объекте

Сначала все металлические конструкции грунтуют. Это делается с помощью грунтовки ГФ-021.

Грунтовка ГФ-021 представляют собой суспензию пигментов и наполнителей в глифталевом лаке или в алкидном лаке соответственно с добавлением сиккатива, растворителя и стабилизирующих добавок. Грунтовка ГФ- 021 - вязкая жидкость с характерным запахом применяемых растворителей, красно-коричневого или серого цвета.

Грунтовка ГФ-021 применяется при строительстве и ремонте для грунтования металлических и деревянных поверхностей, перед покрытием красками, лаками и эмалями. Грунтовка ГФ-021 обеспечивает прочное соединение лакокрасочных материалов с окрашиваемой поверхностью. Грунтовка ГФ- 021 создает дополнительную защиту от коррозии. Устойчива к температурным изменениям (от -45С до +60С).

Далее конструкции покрываются эмалью ПФ-115.

Эмаль ПФ-115 является финишным покрытием. Она характеризуется очень надёжным сцеплением со слоем грунтовки ГФ 021 <#"889467.files/image009.jpg">

Техническая документация

Требуемое качество и надежность зданий и сооружений должны обеспечиваться строительными организациями путем осуществления комплекса технических, экономических и организационных мер эффективного контроля на всех стадиях создания строительной продукции.

Контроль качества строительно-монтажных работ должен осуществляться специалистами или специальными службами, входящими в состав строительных организаций или привлекаемыми со стороны и оснащенными техническими средствами, обеспечивающими необходимую достоверность и полноту контроля.

Производственный контроль качества строительно-монтажных работ должен включать входной контроль рабочей документации, конструкций, изделий, материалов и оборудования, операционный контроль отдельных строительных процессов или производственных операций и приемочный контроль строительно-монтажных работ.

При входном контроле рабочей документации должна производиться проверка ее комплектности и достаточности содержащейся в ней технической информации для производства работ.

При входном контроле строительных конструкций, изделий, материалов и оборудования следует проверять внешним осмотром соответствие их требованиям стандартов или других нормативных документов и рабочей документации, а также наличие и содержание паспортов, сертификатов и других сопроводительных документов.

Операционный контроль должен осуществляться в ходе выполнения строительных процессов или производственных операций и обеспечивать своевременное выявление дефектов и принятие мер по их устранению и предупреждению.

При операционном контроле следует проверять соблюдение технологии выполнения строительно-монтажных процессов; соответствие выполняемых работ рабочим чертежам, строительным нормам, правилам и стандартам. Особое внимание следует обращать на выполнение специальных мероприятий при строительстве на просадочных грунтах, в районах с оползнями и карстовыми явлениями, вечной мерзлоты, а также при строительстве сложных и уникальных объектов. Результаты операционного контроля должны фиксироваться в журнале работ.

Основными документами при операционном контроле являются нормативные документы части 3 СНиП, технологические (типовые технологические) карты и схемы операционного контроля качества.

Схемы операционного контроля качества, как правило, должны содержать эскизы конструкций с указанием допускаемых отклонений в размерах, перечни операций или процессов, контролируемых производителем работ (мастером) с участием, при необходимости, строительной лаборатории, геодезической и других служб специального контроля, данные о составе, сроках и способах контроля.

При приемочном контроле необходимо производить проверку качества выполненных строительно-монтажных работ, а также ответственных конструкций.

Скрытые работы подлежат освидетельствованию с составлением актов скрытых работ. Акт освидетельствования скрытых работ должен составляться на завершенный процесс, выполненный самостоятельным подразделением исполнителей.

Освидетельствование скрытых работ и составление акта в случаях, когда последующие работы должны начинаться после перерыва, следует производить непосредственно перед производством последующих работ.

Запрещается выполнение последующих работ при отсутствии актов освидетельствования предшествующих скрытых работ во всех случаях.

Ответственные конструкции по мере их готовности подлежат приемке в процессе строительства (с участием представителя проектной организации или авторского надзора) с составлением акта промежуточной приемки этих конструкций.

Управление качеством строительно-монтажных работ должно осуществляться строительными организациями и включать совокупность мероприятий, методов и средств, направленных на обеспечение соответствия качества строительно-монтажных работ и законченных строительством объектов требованиям нормативных документов и проектной документации.

На всех стадиях строительства с целью проверки эффективности ранее выполненного производственного контроля должен выборочно осуществляться инспекционный контроль.

По результатам производственного и инспекционного контроля качества строительно-монтажных работ должны разрабатываться мероприятия по устранению выявленных дефектов, при этом также должны учитываться требования авторского надзора проектных организаций и органов государственного надзора и контроля, действующих на основании специальных положений.

Порядок разработки, согласования и утверждения проектной документации

Разработка проектной документации осуществляется при наличии утвержденного решения о предварительном согласовании места размещения объекта, на основе утвержденных (одобренных) обоснований инвестиций в строительство или иных предпроектных материалов, договора, задания на проектирование и материалов инженерных изысканий.

При проектировании предприятий, зданий и сооружений производственного назначения следует учитывать решения, принятые в схемах и проектах районной планировки, генеральных планах городов, поселков и сельских поселений, проектах планировки жилых, промышленных и других функциональных зон.

Проектирование объектов жилищно-гражданского назначения осуществляется в соответствии с утвержденными в установленном порядке генеральными планами городов, поселков и сельских поселений, схемами и проектами районной планировки и разработанными на их основе проектами застройки. Проектная документация разрабатывается преимущественно на конкурсной основе, в том числе через торги подряда (тендер).

При проектировании особо сложных и уникальных зданий и сооружений заказчиком совместно с соответствующими научно-исследовательскими и специализированными организациями должны разрабатываться специальные технические условия, отражающие специфику их проектирования, строительства и эксплуатации.

Проектная документация на строительство предприятия, здания и сооружения, разработанная в соответствии с государственными нормами, правилами и стандартами, что должно быть удостоверено соответствующей записью ответственного лица за проект (главного инженера проекта, главного архитектора проекта, управляющего проектом), согласованию с органами государственного надзора и другими заинтересованными организациями не подлежит, за исключением случаев, предусмотренных законодательством Российской Федерации.

Обоснованные отступления от требований нормативных документов допускаются только при наличии разрешений органов, которые утвердили и(или) ввели в действие эти документы.

Проектная документация, разработанная в соответствии с исходными данными, техническими условиями и требованиями, выданными органами государственного надзора (контроля) и заинтересованными организациями при согласовании места размещения объекта, дополнительному согласованию не подлежит за исключением случаев, особо оговоренных законодательством Российской Федерации.

Проекты, рабочие проекты на строительство объектов, независимо от источников финансирования, форм собственности и принадлежности подлежат государственной экспертизе в соответствии с порядком, установленным в Российской Федерации.

Утверждение проектов, рабочих проектов на строительство объектов в зависимости от источников его финансирования производится:

при строительстве за счет государственных капитальных вложений, финансируемых из республиканского бюджета Российской Федерации - в порядке, установленном Минстроем России совместно с заинтересованными министерствами и ведомствами;

при строительстве за счет капитальных вложений, финансируемых из соответствующих бюджетов республик в составе Российской Федерации, краев, областей, автономных образований, городов Москвы и Санкт-Петербурга - соответствующими органами государственного управления или в устанавливаемом ими порядке;

при строительстве за счет собственных финансовых ресурсов, заемных и привлеченных средств инвесторов (включая иностранных инвесторов) - непосредственно заказчиками (инвесторами).

Состав и содержание проектной документации на строительство предприятий, зданий и сооружений

Проект на строительство объектов жилищно-гражданского назначения состоит из следующих разделов:

Общая пояснительная записка;

Архитектурно-строительные решения;

Технологические решения;

Решения по инженерному оборудованию;

Охрана окружающей среды;

Инженерно-технические мероприятия гражданской обороны. Мероприятия по предупреждению чрезвычайных ситуаций;

Организация строительства (при необходимости);

Сметная документация;

Эффективность инвестиций (при необходимости);

Рекомендуемый состав и содержание проекта.

. Общая пояснительная записка.

. Технологические решения

Функциональное назначение объекта; краткая характеристика и обоснование решений по технологии, механизации, автоматизации технологических процессов и соответствия их заданному заказчиком уровню и нормативам по безопасности, комфорту труда.

. Архитектурно-строительные решения

Сведения об инженерно-геологических, гидрогеологических условиях; решения и основные показатели по генеральному плану и благоустройству участка, обоснование архитектурно-строительных решений и их соответствие архитектурному замыслу, функциональному назначению с учетом градостроительных требований; охрана памятников истории и культуры, соответствие объемно-планировочных и конструктивных решений установленным заказчиком требованиям и техническим условиям; соображения по организации строительства (при необходимости разрабатывается отдельный раздел); мероприятия по взрыво- и пожарной безопасности объекта, защите строительных конструкций от коррозии, данные об обеспечении в помещениях требуемого комфорта; мероприятия по охране здоровья работающих и обеспечению условий жизнедеятельности маломобильных групп населения.

. Решения по инженерному оборудованию

Обоснование принципиальных решений по инженерному оборудованию - отоплению, вентиляции, кондиционированию воздуха, газоснабжению, водоснабжению, канализации; решения по диспетчеризации, автоматизации и управлению инженерными системами; принципиальные решения по электрооборудованию, электроосвещению, молниезащите, охранной и противопожарной сигнализации; мероприятия по защите инженерных сетей и оборудования от блуждающих токов и антикоррозийной защите; решения по средствам связи и сигнализации, радиофикации, телевидению; оборудование для создания благоприятных условий труда; проектные решения по противопожарным мероприятиям.

. Охрана окружающей среды

Раздел разрабатывается в соответствии с государственными стандартами, строительными нормами и правилами, утвержденными Минстроем России, нормативными документами Минприроды России и другими нормативными актами, регулирующими природоохранную деятельность.

. Инженерно-технические мероприятия гражданской обороны. Мероприятия по предупреждению чрезвычайных ситуаций

Настоящий раздел выполняется в соответствии с нормами и правилами в области гражданской обороны, защиты населения и территорий от чрезвычайных ситуаций природного и техногенного характера.

. Организация строительства

Настоящий раздел разрабатывается в соответствии со СНиП "Организация строительного производства" и с учетом условий и требований, изложенных в договоре на выполнение проектных работ и имеющихся данных о рынке строительных услуг.

. Сметная документация

. Эффективность инвестиций

Основные чертежи:

ситуационный план в масштабе 1:5000, 1:10000;

схема генерального плана или генеральный план участка на топографической основе в масштабе 1:500, 1:1000;

планы этажей, фасады, разрезы зданий и сооружений со схематическим изображением основных несущих и ограждающих конструкций (по индивидуальным и повторно применяемым проектам);

каталожные листы привязываемых проектов массового применения;

интерьеры основных помещений (разрабатываются в соответствии с заданием на проектирование);

схематическое изображение индивидуальных конструктивных решений;

технологические компоновки со ссылками на нормали или поэтажные планы расстановки основного оборудования;

примеры расстановки мебели для жилых домов;

принципиальные схемы устройства инженерного оборудования;

схемы трасс внешних инженерных коммуникаций;

планы трасс внутриплощадочных сетей и сооружений к ним;

схема электроснабжения объекта;

принципиальные схемы автоматизации управления средствами инженерного оборудования, санитарно-техническими устройствами;

схемы организации связи и сигнализации;

схемы мусороудаления.

Рабочий проект

Рабочий проект разрабатывается в сокращенном объеме и составе, определяемом в зависимости от вида строительства и функционального назначения объекта, применительно к составу и содержанию проекта.

В состав рабочего проекта включается рабочая документация

5. Состав рабочей документации

5.1 Состав рабочей документации на строительство предприятий, зданий и сооружений определяется соответствующими государственными стандартами СПДС и уточняется заказчиком и проектировщиком в договоре (контракте) на проектирование.

.2 Государственные, отраслевые и республиканские стандарты, а также чертежи типовых конструкций, изделий и узлов, на которые имеются ссылки в рабочих чертежах, не входят в состав рабочей документации и могут передаваться проектировщиком заказчику, если это оговорено в договоре.

5.1 Охрана труда и техника безопасности

Техника безопасности - это система организационных и технических мероприятий и средств, предотвращающих воздействие на работающих опасных производственных факторов. Технические инспектора контролируют выполнение трудового законодательства и правила техники безопасности и принимают меры по устранению выявленных нарушений и недостатков.

Инспекторам предоставлено право давать обязательные для администрации предписания об устранении обнаруженных недостатков с установлением сроков исполнения. Технические инспектора также имеют право привлекать нарушителей трудового законодательства к административной ответственности.

Ответственные за состояние техники безопасности - мастера и прорабы в пределах порученных им участков работы. Руководство охраной труда, ее обеспечение и ответственность за ее состояние возлагают на главных инженеров и начальников строек, а также на специально назначенных работников службы техники безопасности. Инженерно-техническим работникам поручено не только обеспечивать безопасную организацию производства, обучение и снабжение рабочих спецодеждой и средствами индивидуальной защиты, но и осуществлять контроль за применением и правильным использованием спецодежды и защитных приспособлений, за соблюдением правил техники безопасности.

Производственная травма - это травма, полученная работающим на производстве и вызванная несоблюдением требований безопасности труда. Для успешной борьбы с травматизмом необходимо своевременно разрабатывать и проводить мероприятия по ликвидации его причин.

Травматизм на строительной площадке может быть вызван тем, что рабочие не соблюдают режима личной безопасности при выполнении работ и недостаточно хорошо владеют безопасными приемами работ; нарушается технология, установленная проектом производства работ; работающие не обеспечены средствами индивидуальной защиты или неправильно ими пользуются, не установлены защитные ограждения на машинах и механизмах, а также устройства, необходимые для безопасного выполнения строительного процесса. Так, каменщик, применяющий неправильные приемы хватки и укладки кирпича, может повредить пальцы рук.

Если на лесах, подмостях и стремянках нет ограждений, рабочие с них могут упасть. Подмостки, перегруженные материалами, могут обрушиться. Отсутствие защитных козырьков, оставленный на стене кирпич, инструмент, захламленность рабочего места - все это может привести к травме.

При монтаже конструкций несчастный случай может произойти из-за неисправности такелажных приспособлений, неправильной строповки конструкций, отсутствия оградительных устройств, оборудования и инструмента. Нарушение технологии монтажа конструкций, неправильные сигнализация и приемы работ, любое нарушение правил техники безопасности и производства работ могут привести к тяжелым последствиям. Чтобы этого не случилось, необходимо строго соблюдать правила безопасного выполнения работ на строительном объекте и на каждом рабочем месте.

Все производственные травмы с потерей трудоспособности более одного рабочего дня подлежат расследованию и регистрации: мастер или производитель работ, получив сообщение о несчастном случае, обязан срочно сообщить об этом директору предприятия или начальнику строительства, а затем вместе со старшим общественным инспектором по охране труда в течение 24 ч расследовать причины случившегося и составить акт. На месте, где произошел несчастный случай со смертельным исходом, запрещается работать до начала расследования или менять расположение станков, приспособлений, инструментов, лесов и т. п.; только после окончания расследования или с разрешения комиссии, производившей расследование, можно начинать работы вновь. Объективное выявление причин несчастного случая, четкое и правильное выполнение акта имеют большое значение как для разработки мероприятий по предупреждению аналогичных случаев, так и для оформления пособия пострадавшему.

Все вновь принятые в строительные организации могут быть допущены к работе только после вводного (общего) инструктажа по технике безопасности, производственной санитарии и оказанию доврачебной помощи, а также инструктажа непосредственно на рабочем месте. На вводном инструктаже рабочих знакомят с общим характером и производственной обстановкой данного строительства, внутренним распорядком; указывают на необходимость соблюдения правил техники безопасности и личной гигиены, рассказывают об индивидуальных защитных средствах и порядке пользования ими, правилах электробезопасности, мерах оказания первой помощи при несчастных случаях.

При инструктаже на рабочем месте рабочих знакомят с их обязанностями на данной работе и рабочем месте; требованиями к организации и содержанию рабочего места; с основными причинами несчастных случаев на данном строительстве и данных работах; с предохранительными приспособлениями и ограждениями, их назначением и правилами пользования ими; правилами эксплуатации грузоподъемных механизмов и транспортных средств; правилами пользования электрооборудованием и электрифицированным инструментом; индивидуальными защитными средствами, инструментами, приспособлениями; схемами сигнализации и правилами личной гигиены. Инструктаж на рабочем месте проводят при каждом изменении условий труда, переходе на новую работу или на новый объект строительства.

Повторный инструктаж проводят для всех рабочих не реже одного раза в три месяца для периодической проверки знаний правил техники безопасности рабочими. Строителям приходится выполнять процессы в

постоянно обновляющейся обстановке: меняется положение рабочего места по мере возведения здания или сооружения, перемещаются и сами рабочие вместе со своим инструментом и инвентарем; одни производственные процессы сменяются другими; появляются новые механизмы, материалы, строительные детали. Это требует строгого соблюдения безопасных приемов труда и производственной дисциплины. В этих условиях углубление знаний правил техники безопасности, их повторение на инструктажах имеют важное профилактическое значение.

Кроме инструктажа не позднее трех месяцев со дня зачисления рабочих в организацию проводят обучение их безопасным методам и приемам работ по утвержденным главным инженером строительно-монтажной организации программам, составленным по типовым программам с учетом специфики работы данной организации. После окончания обучения и в дальнейшем ежегодно главный инженер организации проверяет знания работающими методов и приемов работ и выдает рабочим соответствующие удостоверения.

Каждый рабочий может быть допущен к работе лишь после проведения вводного инструктажа по технике безопасности, инструктажа по безопасным приемам работы на рабочем месте и после прохождения курсов по технике безопасности.

Вводный инструктаж проводится инженером по технике безопасности с каждым вновь поступающим рабочим путем беседы и показа наглядных пособий. Проведение вводного инструктажа регистрируют в журнале, находящемся у инженера по технике безопасности или у главного инженера стройки.

При вводном инструктаже рабочий узнает основные причины, вызывающие травматизм: неисправность оборудования, инструмента, лесов, подмостей, электросети и т.п., неправильные приемы работы. Рабочий знакомится также с правилами поведения на территории строительного участка, зоне работ с кранами, лебедками, автотранспортом и при погрузочно-разгрузочных работах. Кроме того, каждый работающий должен знать организацию своего рабочего места, приемы безопасной работы на машинах и с инструментом, рассмотреть вопрос электробезопасности и ознакомиться с правилами личной гигиены на производстве.

На рабочем месте инструктаж проводит производитель работ или мастер, подробно объясняющий обязанности, порядок содержания рабочего места.

Рабочий должен знать, как обращаться с материалом, готовыми изделиями, как подносить материалы и укладывать их, правила пользования защитными приспособлениями, рабочей одеждой и т.д.

К работе на кранах, бульдозерах, автопогрузчиках, автомашинах и сварочных аппаратах допускаются рабочие, имеющие специальное удостоверение об окончании профессионально-технического училища, школы или курсов.

Современные строительные площадки представляют собой высокомеханизированное производство, в котором участвуют десятки специализированных строительных и монтажных организаций; на объектах применяют совмещенные методы ведения работ. Чтобы в этих сложных условиях обеспечить безопасность труда, необходимо все работы выполнять, руководствуясь проектом производства работ.

Общие мероприятия по технике безопасности на стройках предусматривают создание безопасных условий как для непосредственно работающих на строительной площадке, так и для людей, временно пребывающих на ней.

Территорию строительства в населенных пунктах ограждают во избежание свободного доступа на нее посторонних лиц. Строящиеся объекты, расположенные в населенных местах вдоль улиц, проездов и проходов общего пользования, ограждают забором. Если забор устанавливают близко от строящегося объекта, то его делают с защитным козырьком над местом прохода людей.

Участки территории, где производят монтажные и кровельные работы, т.е. в верхней части объекта, считаются «опасными зонами», поэтому их ограждают и устанавливают около них предупредительные плакаты или надписи.

Входы в строящиеся здания должны иметь защитный козырек, а дверные или оконные проемы, не используемые в процессе строительства, закрывают щитами.

Территория строительства и рабочие места должны быть достаточно освещены.

Строительные площадки оборудуют санитарно-бытовыми и санитарно-гигиеническими помещениями, которые располагают на площадке с учетом минимальных переходов от них к местам работы.

На территории строительства устраивают внутриплощадочные дороги, а места проходов и проездов обозначают указателями. Зоны, опасные для движения, ограждают либо выставляют на их границах предупредительные надписи и сигналы, видимые днем и ночью.

Проходы для рабочих, расположенные на уступах, откосах и косогорах с уклоном более 20°, оборудуют стремянками или лестницами с односторонними перилами; в местах перехода через канавы, траншеи делают мостики шириной не менее 0,6 м с перилами высотой 1 м.

Машины и оборудование размещают на площадке так, чтобы не загромождать проходы, подъемы. На машинах и механизмах должны быть установлены приспособления, обеспечивающие безопасность труда. Особое внимание при этом обращают на ограждение движущихся частей механизмов. Сигнализация на машинах должна быть в исправном состоянии. На машинах и в зоне их работы вывешивают предупредительные надписи, знаки, плакаты и инструкции по технике безопасности.

При использовании на строительстве башенных кранов следят за исправностью крановых путей. Состояние путей ежедневно проверяют, своевременно их ремонтируют. Неработающие краны должны быть закреплены противоугонными устройствами и отключены от источников энергоснабжения.

Для защиты людей от поражения электрическим током временные электрические установки и сети на строительстве выполняют с изолированным проводом, его подвешивают на высоте не менее 2,4 м над рабочими местами, 3,5 м над проходами и 5 м проездами. Строительные машины и механизмы, электродвигатели, пусковые аппараты и другие устройства на строительстве, которые могут оказаться под напряжением, заземляют в соответствии с утвержденными инструкциями по электробезопасности.

Все установки, находящиеся под напряжением, снабжают надписями, предупреждающими об опасности. К работе с электрифицированными и пневматическими инструментами допускаются только лица, прошедшие производственное обучение и овладевшие правилами работы с ними.

Каменщики и монтажники на высоте должны работать в испытанных и проверенных предохранительных поясах. Выполнять работы на высоте с лесов, подмостей, люлек разрешается только после проверки этих средств подмащивания производителем работ или мастером.

Запрещается вести сварочные работы в непосредственной близости от огнеопасных и легко воспламеняющихся материалов: бензина, керосина, пакли, стружки.

На высоте сварочные работы разрешается вести, после того как будут приняты меры против возгорания настилов и падения расплавленного металла на работающих или проходящих внизу людей.

При ветре 6 баллов и больше прекращают каменные и монтажные работы на высоте и в открытых местах. Также не разрешают работать на высоте при гололеде, грозе, тумане, снижающем видимость.

Рабочие места каменщиков и монтажников должны быть защищены от ударов молний. С этой целью устраивают заземление молниеприемники (громоотводы), которые располагают выше наиболее высоких частей каркаса не менее чем на 6 м. Исправность заземления проверяют не реже одного раза в месяц.

Все лица, занятые на строительно-монтажных работах, должны быть обучены приемам оказания первой доврачебной помощи при поражении человека электрическим током. Независимо от состояния здоровья пострадавшего нужно немедленно вызвать врача. Особо строго надо выполнять правила по технике безопасности при работе на лесах и подмостях, так как при малейшей неосторожности можно получить тяжелую травму. Нагрузка на рабочие настилы лесов и подмостей не должна превышать величины, предусмотренной проектом. Штукатурные работы обычно ведут не более чем на трех ярусах лесов. К возведению лесов допускаются лица не моложе 18 лет, прошедшие обучение правилам техники безопасности и допущенные к этой работе медицинской комиссией.

Все студенты, поступившие на практику, приобретают достаточный запас сведений, касающихся безопасного ведения работ. Студентов обучают этим правилам в учебном заведении; по прибытии на место работы они получают вводный инструктаж, а также инструктажи на рабочих местах; с учетом конкретного характера работы их обучают технике безопасности. Принимающая строительная организация обязана создать необходимые санитарно-гигиенические условия на производстве и в быту. Всех работающих обеспечивают комплектом спецодежды и индивидуальными средствами защиты в соответствии с нормами для различных строительных профессий.

Правильная организация труда, соблюдение технологии производства работ и правил техники безопасности исключают травматизм на стройке. Однако для достижения этого требуются усилия всех членов строительной организации и руководящих органов. Все они задействованы в организации и проведении трехступенчатого контроля охраны труда.

организационный управленческий производственный строительный

5.2 Новые технологии производства работ

Буронабивные сваи диаметром от 0,6 до 2 м устраивают в устойчивых грунтах с помощью установок СО-2, СО-1200 и СО-1200/2000. Бурение производят через тяжелый кондуктор. После достижения заданной глубины скважины его снимают и устанавливают короткий обсадной патрубок; в него опускают арматурный каркас и с помощью бетонолитной трубы заполняют скважину бетонной смесью. Закончив бетонирование, удаляют обсадной патрубок и формуют голову сваи.

В неустойчивых грунтах бурение ствола скважины ведут теми же установками, но не с обсадными трубами, а под защитой гидростатического давления глинистого раствора плотностью 1,15... ...1,25 т/м,3 которым заполняют скважину до устья. Циркулирующий в скважине раствор выносит разрушенные бурами грунты и укрепляет ее стенки.

Закончив разбуривание уширения, продолжают подачу в скважину свежего глинистого раствора до полной замены раствора, загрязненного грунтом. Затем уширитель извлекают, опускают в глинистый раствор арматурный каркас и ведут бетонирование методом вертикально перемещающейся трубы (ВПТ), постепенно поднимая ее, но так, чтобы конец трубы всегда находился в бетоне не менее чем на 2 и не более чем на 4 м. Заполнив скважину, формуют оголовок сваи в инвентарной опалубке.

Набивные сваи любого типа нужно бетонировать без перерывов. Если набивные сваи расположены ближе 1,5 м одна от другой, их делают сначала через ось, чтобы не повредить соседней свежей сваи, а вторым проходом установки - пропущенные.

В процессе изготовления набивных свай ведут журналы, в которых записывают все данные о бурении и бетонировании.

Несущую способность набивных свай и буровых опор можно увеличить, расширив площадь их опирания на грунт, что достигается следующими способами: втрамбовыванием в основание жесткой бетонной смеси; камуфлетным взрывом; разбуриванием или устройством корневидного основания.

Уширение пяты трамбованием выполняют с помощью вибропогружателя и штампа, жестко связанных штангой. Инвентарную обсадную трубу на 1 м не доводят до дна скважины, заполняют ее нижнюю часть на высоту до 1,5 м жесткой бетонной смесью с осадкой конуса 0...2 см и втрамбовывают ее в грунт. Очередные порции бетонной смеси добавляют до тех пор, пока размер уширения, который приближенно определяют по объему втрамбованной смеси, не достигнет заданного.

Камуфлетным взрывом пяту уширяют, взрывая заряд ВВ под слоем бетонной смеси. В готовую скважину опускают обсадную трубу и устанавливают ее так, чтобы нижний конец оказался на 1,2... 1,5 м выше дна скважины, т.е. за пределами действия камуфлетного взрыва. На дно скважины опускают заряд взрывчатки расчетной массы и выводят проводники от детонатора к подрывной машинке. Трубу заполняют бетонной смесью (осадка конуса 20...25 см) и производят взрыв. Энергия взрыва уплотняет грунт, создавая сферическую полость, в которую немедленно устремляется бетонная смесь из обсадной трубы.

Уширение разбуриванием выполняют специальными приспособлениями. Верхнее уширение разбуривают в готовой скважине расширителем, нижнее - фрезой, увеличивая затем его втрамбовыванием виброштампом жесткой бетонной смеси.

Корневидное основание устраивают с помощью пакета железобетонных свай длиной до 1,5 м, в котором средняя имеет симметричное острие, а крайние заканчиваются скошенными наружу плоскостями. Пакет опускают в освобожденную от грунта обсадную трубу и с помощью стальной мачты и вибропогружателя забивают в грунт основания.

Косые плоскости крайних свай разводят их при этом в разные стороны, что и приводит к значительному увеличению опорной площади буровой опоры.

Для увеличения несущей способности набивных свай в песчаных грунтах, когда уширение пяты нерационально или невозможно, применяют глубинное уплотнение оснований. Изготовленную обычным способом сваю после приобретения бетоном достаточной прочности подвергают вибрированию мощным низкочастотным вибропогружателем, под воздействием которого происходит срыв сваи по боковой поверхности и ее осадка (добивка). В результате основание уплотняется и его несущая способность увеличивается в 1,5-2 раза. Вибротрамбование прекращают по достижении заданного отказа.

Буронабивные опоры глубокого заложения и большой несущей способности наиболее эффективно выполнять с помощью специальных комплексных агрегатов, состоящих из нескольких систем оборудования, предназначенных для бурения различными способами, погружения и извлечения обсадной трубы, удаления пород и бетонирования различными методами.

Отечественная установка такого типа БСО-1 обеспечивает изготовление опор глубиной 70 м и диаметром 820... 1220 мм при скорости проходки скважин до 6 м/ч.

Применяемые в СССР установки ЕДФ-55 французской фирмы «Беното» позволяют делать буронабивные опоры глубиной до 120 м и диаметром до 2100 мм. Скорость проходки скважин - до 6 м/ч.

Японские установки 20-ТН фирмы «Като» при скорости проходки грейфером 3...5 м/ч и ротором 18 м/ч обеспечивают получение опор диаметром до 1200 мм, глубиной до 27 м.

Использование таких установок во многих случаях может освободить от применения сложных опор глубокого заложения в виде опускных колодцев или кессонов.

В качестве объекта-представителя при разработке карты принят свайный фундамент из буронабивных свай с уширенным основанием из втрамбованного щебня, длиной 6 м и диаметром 325 мм.

Работы выполняются в летний период.

При привязке технологической карты к конкретному объекту и условиям строительства определяют объемы работ, калькуляцию затрат труда и график выполнения работ.

Технология и организация изготовления буронабивных свай

Подготовительные работы

Подготовительные работы включают:

уточнение расположения инженерных коммуникаций в пределах расположения свай (свайного поля);

удаление асфальтовых, бетонных и др. прочных (твердых) покрытий;

уточнение расположения наружных граней существующих фундаментов зданий (в условиях плотной застройки и реконструкции);

разбивку осей свай.

Разбивка осей <#"889467.files/image015.jpg">

Рис. 1 Технологическая схема устройства буронабивной сваи (БСИу):

- скважина; 2 - обсадная труба; 3 - сухая бетонная смесь; 4 - трамбующий снаряд; 5 - маловодопроницаемая бетонная пробка; 6 - уплотненная зона; 7 - арматурный каркас; 8 - воронка; 9 - литой бетон; 10 - буронабивная свая

е) извлечение обсадной трубы (2), в т.ч. с вибрацией, и образование буронабивной сваи (10) с последующим удалением верхнего слоя грунта и устройством ростверка <#"889467.files/image016.jpg">
