Прогнозирование и оптимизация сложного комплекса работ

  • Вид работы:
    Контрольная работа
  • Предмет:
    Менеджмент
  • Язык:
    Русский
    ,
    Формат файла:
    MS Word
    219,16 Кб
  • Опубликовано:
    2014-03-31
Вы можете узнать стоимость помощи в написании студенческой работы.
Помощь в написании работы, которую точно примут!

Прогнозирование и оптимизация сложного комплекса работ

Министерство образования и науки Российской Федерации

Федеральное государственное бюджетное образовательное учреждение высшего профессионального образования

Национальный минерально-сырьевой университет "Горный"

Кафедра организации и управления







Курсовой проект

Тема: "Прогнозирование и оптимизация сложного комплекса работ"

По дисциплине: Экономико-математические методы и модели в логистике










Санкт-Петербург

Содержание

Введение

.        Краткосрочное прогнозирование типового комплекса работ снабжения логистической компании

.        Краткосрочное прогнозирование типового комплекса работ снабжения логистической компании. Сетевые графики

Заключение

Введение

Тема курсовой работы связана с разработкой плана организации работы по оптимизации поставок на предприятии.

В ходе выполнения курсового проекта было выполнено прогнозирование основных характеристик каждой работы из всего комплекса работ, после чего построена сетевая модель организации этих работ, рассчитаны её параметры и оптимизация работы.

1. Краткосрочное прогнозирование типового комплекса работ снабжения логистической компании

Каждая работа, являющаяся составной частью всего комплекса работ логистического предприятия, в исходных данных представлена двумя характеристиками - продолжительностью работы τ и количеством исполнителей данной работы λ. Перемножение этих двух показателей, как известно, представляет собой трудоёмкость работы:

. (1)

С течением времени изменяются и продолжительность выполнения каждой работы, и количество исполнителей этой работы, и трудоёмкость работы. Поскольку одну и ту же работу можно выполнить, привлекая разное количество исполнителей, которые будут выполнять её с разной продолжительностью, статистические ряды продолжительности работы τ и количества исполнителей работы λ претерпевают во времени существенные изменения. Например, работу трудоёмкостью в 10 человеко-дней могут два человека выполнять в течение пяти дней или пять человек - за два дня. Вариации времени и труда, как видно, довольно значительны, а трудоёмкость работы остаётся постоянной. Однако, со временем трудоёмкость выполнения каждой работы изменяется (как правило, уменьшаясь), поскольку улучшаются условия труда, инструменты труда, появляются трудовые навыки у исполнителей и они, повышая свою квалификацию, увеличивают производительность своего труда.

Поэтому объектом прогнозирования выступают именно трудоёмкости каждой работы, а не время или количество её исполнителей. Трудоёмкости каждой работы, изменяющиеся во времени, находят с помощью формулы (1).

В итоге каждая работа всего комплекса логистических работ представляется в виде динамического ряда {θt}. Этот динамический ряд следует проанализировать на предмет наличия в нём ошибок.

Важнейшими из показателей, характеризующих генеральные совокупности, являются средние величины, вычисляемые на основе выборочных значений. Довольно часто при прогнозировании однородных стационарных социально-экономических процессов средняя величина отражает типичные черты процесса и может выступать как прогнозное значение изучаемого показателя.

Существует несколько типов средних величин, но при прогнозировании в экономике используются только две средних - средняя арифметическая и средняя геометрическая. Для всех средних величин выполняется такое свойство - средняя всегда меньше максимального значения ряда и всегда больше минимального значения ряда за исключением ситуации, когда все переменные равны друг другу.

В числе средних величин, используемых в прогнозировании, на первом месте стоит средняя арифметическая. Она, как известно, представляет собой частное от деления суммы значений показателя на число элементов выборочной совокупности:

. (2)

Далее мы будем опускать пределы суммирования, понимая, что оно осуществляется в пределах от 1 до n.

Для того, чтобы иметь представление о генеральной совокупности, необходимо знать такой "центр группирования" случайной величины, вокруг которого и находится основная часть всех наблюдений. Этот "центр группирования" называется, как известно, математическим ожиданием случайной величины. По определению, математическое ожидание дискретной случайной величины Y при конечном числе её возможных значений есть сумма произведений каждого из этих значений на его вероятности. Если рассматривать случайную выборку из генеральной совокупности нормально распределённых величин, то вероятности появления каждого значения этой величины равны, а потому лучшей оценкой математического ожидания на выборке как раз и выступает средняя арифметическая (2).

Другой важной характеристикой генеральной совокупности является дисперсия дискретной случайной величины, которая представляет собой сумму квадратов отклонения каждого значения случайной величины от её математического ожидания, умноженную на вероятность этого значения.

Переходя к выборочным значениям, получим, опираясь на это определение, такую формулу для вычисления дисперсии:

. (3)

Чаще всего в практике прогнозирования стационарных однородных процессов приходится встречаться с нормальным законом распределения вероятностей. В этом случае роль средней арифметической является центральной. Действительно, если попытаться найти такую оценку случайной дискретной величины, для которой выполняется требование сходимости по вероятности оценки к оцениваемому параметру при неограниченном возрастании объёма наблюдения, то такой оценкой будет выступать именно средняя арифметическая (2). Это свойство полученных оценок называется состоятельностью.

Вторым требованием, предъявляемым к статистической оценке, является требование отсутствия в ней систематической погрешности. Это требование соответствует несмещённой оценке. Средняя арифметическая в рассматриваемом случае как раз и удовлетворяет этому требованию.

Помимо состоятельности и несмещённостисредняя арифметическая характеризуется ещё одним важным свойством. Дисперсии случайной величины относительно её возможных оценок принимают разные значения. Та оценка, для которой указанная дисперсия является минимальной, называется эффективной. Дисперсия случайной нормально распределённой величины относительно её средней арифметической как раз и обладает этим свойством.

Итак, среднее арифметическое обладает важными свойствами - состоятельности, несмещённости и эффективности, а, следовательно, она является лучшей оценкой генеральной совокупности и, являясь такой оценкой, может выступать как прогнозная величина.

В то же время следует помнить о том, что средняя арифметическая представляет собой лишь одну из оценок математического ожидания генеральной совокупности. Если в распоряжении исследователя появится новое значение из выборки, то средняя арифметическая будет уточнена и изменит своё значение. Поэтому использовать просто величину средней арифметической как прогнозную величину показателя будет не верным - следует определить те границы, в которых будет находиться математическое ожидание. Иначе говоря, среднее арифметическое в рассматриваемом случае будет наилучшей прогнозной оценкой математического ожидания, но прогноз будет заключаться ещё и в том, чтобы определить те доверительные границы, в которых может находиться прогнозная величина с учётом воздействия на неё множества случайных факторов. Для этого необходимо использовать выборочное значение дисперсии.

Теперь у прогнозиста имеются все величины для осуществления прогноза случайного стационарного процесса, протекающего в условиях однородности. Для этого он вычисляет среднюю арифметическую, после чего определяет величину дисперсии для данной выборки. Средняя арифметическая характеризует наиболее вероятное значение прогнозной величины, а дисперсия - меру колеблемости относительно этой величины.

Следующее значение случайной величины будет находиться в пределах, определяемых интервалом:

, (4)

где tα - статистика Стьюдента для данного числа наблюдений и доверительной вероятности α.

В курсовом проекте необходимо определить те работы, характеристики которых описываются средней арифметической, вычислить её, затем - дисперсию, верхнюю и нижнюю границы прогнозируемого показателя.

Некоторые процессы имеют явную тенденцию к росту или уменьшению. В этом случае необходимо выявить форму тренда и оценить коэффициенты модели.

Для выявления формы тренда необходимо построить график изменения этого показателя во времени, анализ которого позволяет определить ту элементарную функцию, которую можно использовать как модель тренда. Чаще всего нет оснований предполагать наличие более сложной динамики, нежели линейной:

. (5)

Здесь t=T-T0, гдеТ - номер текущего года, квартала или месяца наблюдения, T0 - номер первого наблюдения.

Необходимо найти коэффициенты тренда по статистическим данным, для того, чтобы с помощью этой модели описать реальный ряд данных:

, (6)

где εt - ошибка аппроксимации.

Задача заключается в том, чтобы модель наилучшим образом описала реальные данные, то есть - чтобы ошибка аппроксимации была минимальна. Для этого чаще всего используют метод наименьших квадратов (МНК), который, применительно к линейному тренду (5) приводит к необходимости решения системы нормальных уравнений такого вида:

 (7)

Здесь N- число наблюдений.

Впрочем, осуществляя предварительное центрирование исходных переменных относительно их средних арифметических:

, , (8)

можно получить формулы МНК для вычисления каждого коэффициента тренда:

, . (9)

Решение:

Вариант №14

"Вычисляем данные для работы №1 "

Табл.2.1

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

2,3

3

6,9

1,2

5

6

2,4

2

4,8

5,8

1

5,8

1,4

5

7

2,8

2

5,6

4,9

1

4,9

1,6

4

6,4


Табл.2.2

ср. арифметич

коэф. вариации

5,925

0,130392718



дисперсия

среднекв. откл

0,596875

0,772576857



Табл.2.3

ср. кол-во работников

2,875

ст.

2,3





МНК

5,6356







прогн. на 9 наблюдение

1,87853333



Доверительные границы


1,28622441

≤y9≤

2,470842257

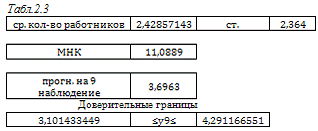

Табл.2.1"Вычисляем данные для работы №2 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

2,3

12

27,6

1,2

4

4,8

2,5

2

5

5

1

5

1,3

4

5,2

2,6

2

5,2

5,4

1

5,4

1,8

3

5,4


Табл.2.2

ср. арифметич

коэф. вариации

5,142857143

0,040061681



дисперсия

среднекв. откл

0,04244898

0,206031501



Табл.2.3

ср. кол-во работников

2,42857143

ст.

2,364





МНК

5,6429







прогн. на 9 наблюдение

1,88096667



Доверительные границы


1,718888552

≤y9≤

2,043044781



Табл.2.1"Вычисляем данные для работы №3 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

4,1

6

24,6

2,1

12

25,2

4,8

5

24

6,5

4

26

2,4

10

24

4,3

6

25,8

12

2

24

2,9

9

26,1


Табл.2.2

ср. арифметич

коэф. вариации

24,9625

0,034804905



дисперсия

среднекв. откл

0,75484375

0,868817443



Табл.2.3

ст. стьюдента

2,30


ср. кол-во работников

6,75


прогн. на 9 наблюдение

3,56607143


Доверительные границы

3,28060284

≤y9≤

3,851540017


Табл.2.1 "Вычисляем данные для работы №4 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

3,9

10

39

2,2

19

41,8

4,4

9

39,6

5,7

7

39,9

2,6

16

41,6

3,9

10

39

10

4

40

2,9

14

40,6



Табл.2.2

ср. арифметич

коэф. вариации

40,1875

0,024959061

дисперсия

среднекв. откл

1,00609375

1,003042247



Табл.2.3

ст. стьюдента

2,30





ср. кол-во работников

11,125





прогн. на 9 наблюдение

3,34895833


Доверительные границы

3,156708569

≤y9≤

3,541208097


Табл.2.1"Вычисляем данные для работы №5 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

7,5

1

7,5

2,9

3

8,7

9

1

9

8,3

1

8,3

3,6

2

7,2

7,2

1

7,2

7

1

7

6

1

6


Табл.2.2

ср. арифметич

коэф. вариации

7,6125

0,122075199

дисперсия

среднекв. откл

0,86359375

0,92929745



Табл.2.3

ср. кол-во работников

1,375

ст.

2,3





МНК

6,2462







прогн. на 9 наблюдение

3,1231



Доверительные границы


2,054407933

≤y9≤

4,191792067



Табл.2.1" Вычисляем данные для работы №6 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

4,1

6

24,6

2,3

10

23

4,8

5

24

6,2

4

24,8

2,6

9

23,4

4,8

5

24

12,4

2

24,8

3,3

7

23,1


Табл.2.2

ср. арифметич

коэф. вариации

23,9625

0,028756977



дисперсия

среднекв. откл

0,47484375

0,689089073




Табл.2.3

ср. кол-во работников

6





ст.





прогн. на 9 наблюдение

3,99375


Доверительные границы

3,729599189

≤y9≤

4,257900811


Табл.2.1"Вычисляем данные для работы №7 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

3,4

2

6,8

1,6

4

6,4

4,9

1

4,9

5,8

1

5,8

1,4

5

7

2,8

2

5,6

4,9

1

4,9

1,6

4

6,4


Табл.2.2

ср. арифметич

коэф. вариации

5,975

0,126564715



дисперсия

среднекв. откл

0,571875

0,756224173




Табл.2.3

ср. кол-во работников

2,5

ст.

2,3





МНК

5,6003







прогн. на 9 наблюдение

1,86676667



Доверительные границы


1,286994801

≤y9≤

2,446538533



Табл.2.1" Вычисляем данные для работы №8 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

1,7

319

542,3

0,9

36

32,4

1,6

21

33,6

4,6

7

32,2

1,3

25

32,5

2

17

34

4,6

7

32,2

1,4

23

32,2


Табл.2.2

ср. арифметич

коэф. вариации

32,72857143

0,021213624



дисперсия

среднекв. откл

0,482040816

0,694291593




Табл.2.3

ср. кол-во работников

19,4285714


ст.

2,364


прогн. на 9 наблюдение

1,63642857


1,556585038

≤y9≤

1,716272105


Табл.2.1" Вычисляем данные для работы №9 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

1,7

9

15,3

0,9

19

17,1

1,4

12

16,8

14,9

1

14,9

1,5

10

15

2,1

8

16,8

5,4

3

16,2

1,5

10

15


Табл.2.2

ср. арифметич

коэф. вариации

15,8875

0,055091601

дисперсия

среднекв. откл

0,76609375

0,875267816




Табл.2.3

ср. кол-во работников

9


ст.

2,3


прогн. на 9 наблюдение

1,76527778


Доверительные границы

1,541598225

≤y9≤

1,988957331


Табл.2.1"Вычисляем данные для работы №10 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

1,7

14

23,8

1

26

26

1,8

13

23,4

2,6

10

26

1

24

24

0,9

30

27

5,9

4

23,6

1,5

17

25,5


Табл.2.2

ср. арифметич

коэф. вариации

24,9125

0,051461202

дисперсия

среднекв. откл

1,64359375

1,282027203



Табл.2.3

ст. стьюдента

2,30


ср. кол-во работников

17,25


прогн. на 9 наблюдение

1,245625


Доверительные границы

1,098191872

≤y9≤

1,393058128


Табл.2.1" Вычисляем данные для работы №11 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

3,6

3

10,8

2,1

5

10,5

5,1

2

10,2

4,8

2

9,6

1,8

5

9

1

9

9

8

1

8

4,5

2

9


Табл.2.2

ср. арифметич

коэф. вариации

9,5125

0,092461686

дисперсия

среднекв. откл

0,77359375

0,879541784



Табл.2.3

ср. кол-во работников

3,625

ст.

2,3

МНК

7,9428



прогн. на 9 наблюдение

1,9857



Доверительные границы


1,465890806

≤y9≤

2,505509194



Табл.2.1" Вычисляем данные для работы №12 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

1,9

10

19

1,1

18

19,8

2,3

9

20,7

2,8

7

19,6

1,2

16

19,2

2,1

10

21

4,8

4

19,2

1,4

14

19,6


Табл.2.2

ср. арифметич

коэф. вариации

19,58571429

0,034623082



дисперсия

среднекв. откл

0,45984375

0,6781178



Табл.2.3

ср. кол-во работников

11





ст.

2,364





прогн. на 9 наблюдение

1,78051948


Доверительные границы

1,634785801

≤y9≤

1,92625316


Табл.2.1" Вычисляем данные для работы №13 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

3,7

3

11,1

2,2

5

11

5,2

2

10,4

9,9

1

9,9

2,4

4

9,6

4,6

2

9,2

9,2

1

9,2

3,1

3

9,3


Табл.2.2

ср. арифметич

коэф. вариации

9,9625

0,073579658

дисперсия

среднекв. откл

0,53734375

0,733037346



Табл.2.3

ср. кол-во работников

2,625

ст.

2,3

МНК

8,5966



прогн. на 9 наблюдение

3,32083333

≤y9≤

3,427528632



Табл.2.1" Вычисляем данные для работы №14 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

2,9

5

14,5

1,5

11

16,5

2,6

6

15,6

3,6

4

14,4

2,4

6

14,4

2,7

6

16,2

7,8

2

15,6

1,8

8

14,4


Табл.2.2

ср. арифметич

коэф. вариации

15,2

0,054151571

дисперсия

среднекв. откл

0,6775

0,823103882




Табл.2.3

ср. кол-во работников

6





ст.

2,3





прогн. на 9 наблюдение

2,53333333


Доверительные границы

2,217810179

≤y9≤

2,848856488


Табл.2.1" Вычисляем данные для работы №15 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

4,1

3

12,3

2

6

12

4

3

12

5,7

2

11,4

3,6

3

10,8

5,2

2

10,4

10,1

1

10,1

2,5

4

10


Табл.2.2

ср. арифметич

коэф. вариации

11,125

0,077422172



дисперсия

среднекв. откл

0,741875

0,861321659




Табл.2.3

ср. кол-во работников

3

ст.

2,3

МНК

9,465



прогн. на 9 наблюдение

3,155



Доверительные границы


2,494653395

≤y9≤

3,815346605



Табл.2.1" Вычисляем данные для работы №16 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

2,1

9

18,9

1,2

16

19,2

2,3

9

20,7

3,2

6

19,2

1,4

14

19,6

2,1

10

21

4,8

4

19,2

1,5

13

19,5


Табл.2.2

ср. арифметич

коэф. вариации

19,77142857

0,035529742

дисперсия

среднекв. откл

0,493469388

0,702473763




Табл.2.3

ст. стьюдента

2,36


ср. кол-во работников

10,125


прогн. на 9 наблюдение

1,7974026


Доверительные границы

1,6464346

≤y9≤

1,948370595


Табл.2.1" Вычисляем данные для работы №17 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

32,8

1

32,8

1,2

27

32,4

1,2

28

33,6

11

3

33

1,3

26

33,8

1,1

31

34,1

4,8

7

33,6

1,5

23

34,5


Табл.2.2

ср. арифметич

коэф. вариации

33,475

0,019517751

дисперсия

среднекв. откл

0,426875

0,653356717



Табл.2.3

ст. стьюдента

2,30


ср. кол-во работников

18,25


прогн. на 9 наблюдение

4,78214286


Доверительные границы

4,567468507

≤y9≤

4,996817207


Табл.2.1" Вычисляем данные для работы №18 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

63,1

4

252,4

6,4

2

12,8

6,5

2

13

3,2

4

12,8

6,2

2

12,4

11,9

1

11,9

2,9

4

11,6

3,7

3

11,1


Табл.2.2

ср. арифметич

коэф. вариации

12,22857143

0,054016953

дисперсия

среднекв. откл

0,436326531

0,660550173



Табл.2.3

ср. кол-во работников

2,57142857

ст.

2,364

МНК

10,6573



прогн. на 9 наблюдение

3,55243333



Доверительные границы


3,046011534

≤y9≤

4,058855132



Табл.2.1" Вычисляем данные для работы №19 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

3,2

7

22,4

5,6

4

22,4

7,5

3

22,5

3,2

7

22,4

4,4

5

22

10,9

2

21,8

3,1

7

21,7

4,3

5

21,5


Табл.2.2

ср. арифметич

коэф. вариации

22,0875

0,016392471



дисперсия

среднекв. откл

0,13109375

0,362068709



Табл.2.3

ср. кол-во работников

5

ст.

2,3





МНК

21,4284







прогн. на 9 наблюдение

4,28568



Доверительные границы


4,119128394

≤y9≤

4,452231606



Табл.2.1" Вычисляем данные для работы №20 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

2,7

4

10,8

5,5

2

11

10,6

1

10,6

3,4

3

10,2

4,8

2

9,6

9,2

1

9,2

3

3

9

4,5

2

9


Табл.2.2

ср. арифметич

коэф. вариации

9,925

0,078004345



дисперсия

среднекв. откл

0,599375

0,774193128



Табл.2.3

ср. кол-во работников

2,25

ст.

2,3





МНК

8,4572







прогн. на 9 наблюдение

2,81906667



Доверительные границы

≤y9≤

3,412614732



Табл.2.1"Вычисляем данные для работы №21 "

Продолжительность работы в днях

Количество занятых рабочих

Трудоемкость

3,2

34

108,8

6,8

2

13,6

6,9

2

13,8

3,4

4

13,6

6,6

2

13,2

12,6

1

12,6

4

3

12

3,9

3

11,7



Табл.2.2

ср. арифметич

коэф. вариации

12,92857143

0,060015362



дисперсия

среднекв. откл

0,602040816

0,775912892




. Краткосрочное прогнозирование типового комплекса работ снабжения логистической компании. Сетевые графики

прогнозирование логистический оптимизация поставка

Цель разработки сетевого графика - подготовка рациональной организации всего комплекса работ путём установления наиболее целесообразной последовательности работ и их взаимной увязки, что, в конечном итоге, позволит определить оптимальное количество работников, привлечённых к выполнению всего комплекса работ.

После того, как по всем правилам построен сетевой график, следует рассчитать его временные параметры. Исходными данными для этих расчётов являются прогнозные значения продолжительности работ, которые были получены им в первой главе - спрогнозированное с помощью МНК или средней арифметической ожидаемое время выполнения работы t, а также минимальное tminи максимальное значение tmaxпродолжительности выполнения работы, которые были определены как нижнее и верхнее значения доверительного интервала с помощью t-статистики Стьюдента. Считается, что закон распределения продолжительности времени выполнения работ представляет собой случайный процесс с левой асимптотой, когда математическое ожидание срока выполнения работ находится левее среднего значения. Поэтому наиболее ожидаемый срок выполнения каждой работы определяется так:

. (10)

Именно это расчётное значение и будет использоваться во всех дальнейших расчётах сетевой модели. В отчёте текста курсового проекта размещается результаты этих вычислений в виде таблицы:

Табл.3.1 "Таблица сетевого графика"

i-j

ti-jmin

ti-j

ti-jmax

ti-jo


Тогда, используя наиболее ожидаемые значения срока выполнения работ to, приведённые в последнем столбце, строится график сетевой модели и определяются ранние и поздние сроки свершения событий на этом графике, после чего находится критический путь - путь, имеющий максимальную продолжительность выполнения работTk. На графике критический путь выделяется жирной линией.

После этого рассчитывают параметры сетевой модели табличным методом. После таблицы располагается текст с анализом её значений. Здесь уместно сравнить результаты табличных расчётов с графическими. Ряд резервов времени в табличной форме выявляется более чётко, чем в графической, на что следует указать.

Сетевые модели нужны для представления о структуре сложного комплекса работ, поиске тех резервов времени, которым располагает каждая работа. Выявление резервов каждой работы служит основанием для оптимизации всего комплекса работ. Проводят оптимизацию сетевого графика по критерию "время" или "персонал". Выбор критерия оптимизации задаётся преподавателем - руководителем курсовой работы

Для получения оптимальной загрузки персонала следует вначале построить диаграмму загрузки персонала за всё время выполнения комплекса работ.

Начинать построение этой диаграммы следует с предварительного представления сетевого графика в отмасштабированном виде. Для этого критический путь располагается на прямой горизонтальной линии времени в соответствующем масштабе. Работы, не лежащие на критическом пути, наносятся на этот график в масштабе времени в виде параллельных критическому пути прямых линий. Эти работы также изображаются в масштабе времени, принятом для данного сетевого графика.

После того, как все работы сетевого графика отображены в масштабе времени, резервы времени видны особенно наглядно. После построения такого отмасштабированного графика следует в тексте отчёта оставить комментарий о возможных путях оптимизации работ, воспользовавшись резервами времени, которые видны на этом графике особо наглядно.

Диаграмма загрузки представляет собой график изменения во времени количества привлекаемых к работам исполнителям. На диаграмму следует вначале поместить загрузку исполнителей работ критического пути, затем работ меньшей продолжительности, чем критического пути, после чего все остальные - по мере уменьшения продолжительности путей.

Предполагается, что для скорейшего выполнения всего комплекса работ необходимо привлечь исполнителей, число которых соответствует максимальной загрузке на графике L=Lmax- это основание для оптимизации по времени. Если перед студентом стоит задача оптимизации количества исполнителей, то за основу берётся длина критического пути - срок выполнения всего комплекса работ. Следует так использовать резервы работ, не лежащих на критическом пути, чтобы можно было растянуть или задержать выполнение этой работы, добиваясь того, чтобы загрузка исполнителей на всём протяжении комплекса работ была максимально равномерной.

Студент самостоятельно решает о том, как изменить количество привлекаемых к выполнению каждой работы количества исполнителей, чтобы добиться поставленной задачи оптимизации. Как правило, диаграмма загрузки оптимизируется за три - четыре итерации. Это значит, что необходимо последовательно строить соответствующее количество диаграмм загрузки, показывая логику поиска наилучшего решения.

Основанием для оптимизации сетевой модели является трудоёмкость выполнения каждой работы, которая, в известных пределах, является величиной постоянной.

В результате оптимизации графика по исполнителям, обеспечивается равномерная загрузка персонала во времени без пиков и авралов, сокращение числа привлекаемых работников и времени выполнения работ.

В завершении оптимизации студент должен указать продолжительность выполнения работ и количество привлекаемых исполнителей до оптимизации сетевой модели и после её оптимизации - вычислить на сколько сократится количество исполнителей и срок выполнения работы и определить эту величину в процентах к исходным данным.

Решение

Табл.3.2 "Таблица сетевого графика"

i-j

ti-jmin

ti-j

ti-jmax

ti-jo

0-1

1,2862

1,8785

2,4708

1,780

0-2

3,1567

3,349

3,5412

3,317

0-3

2,0544

3,1231

4,1918

2,945

1-4

1,7189

1,881

2,043

1,854

1-5

3,2806

3,5661

3,8515

3,518

2-13

1,4659

1,9857

2,5055

1,899

2-14

2,2178

2,5333

2,8489

2,481

3-6

3,7296

3,9938

4,2579

3,950

4-7

1,0982

1,2456

1,3931

1,2211

4-8

1,6348

1,7805

1,9263

1,7562

4-9

2,3035

3,3208

3,4275

3,000

5-13

1,4659

1,9857

2,5055

1,899

5-14

2,2178

2,5333

2,8489

2,481

6-10

1,287

1,8668

2,4465

1,770

6-11

1,5566

1,6364

1,7163

1,623

6-12

1,5416

1,7653

1,989

1,728

7-13

1,4659

1,9857

2,5055

1,899

7-14

2,2178

2,5333

2,8489

2,481

8-14

2,2178

2,5333

2,8489

2,481

9-15

2,4947

3,155

3,8153

3,045

10-16

1,6464

1,7974

1,9484

1,772

10-17

3,046

3,5524

4,0589

3,468

11-18

4,5675

4,7821

4,9968

4,746

11-19

2,2255

2,8191

3,4126

2,720

12-18

4,5675

4,7821

4,9968

4,746

12-19

2,2255

2,8191

3,4126

2,720

13-20

4,1191

4,2857

4,4522

4,258

14-21

3,1014

3,6963

4,2912

3,597

15-21

3,1014

3,6963

4,2912

3,597

16-20

4,1191

4,2857

4,4522

4,2579

17-21

0

0

0

0,000

18-20

4,1191

4,2857

4,4522

4,2579

19-21

0

0

0

0,000

20-21

0

0

0

0,000


Табл.3.3 "Расчет сетевой модели табличным методом"

i-j

ti-j

Tip

Tjp

Tin

Tjn

Rij

0-1

1,780

0

1,780

4,352

6,131

4,352

0-2

3,317

0,000

3,317

8,153

11,470

8,153

0-3

2,945

0,000

2,945

0,000

2,945

0,000

1-4

1,854

1,780

3,634

6,131

7,985

4,352

1-5

3,518

1,780

5,298

7,952

11,470

6,172

2-13

1,899

3,317

5,216

11,470

13,369

8,153

2-14

2,481

3,317

5,798

11,549

14,030

8,232

3-6

3,950

2,945

6,895

2,945

6,895

0,000

4-7

1,2211

3,634

4,855

10,249

11,470

6,615

4-8

1,7562

3,634

5,390

9,793

11,549

6,159

4-9

3,000

3,634

6,633

7,985

10,985

4,352

5-13

1,899

5,298

7,197

11,470

13,369

6,172

5-14

2,481

5,298

7,779

11,549

14,030

6,251

6-10

1,770

6,895

8,665

11,597

2,932

6-11

1,623

6,895

8,518

7,000

8,623

0,105

6-12

1,728

6,895

8,623

6,895

8,623

0,000

7-13

1,899

4,855

6,754

11,470

13,369

6,615

7-14

2,481

4,855

7,336

11,549

14,030

6,694

8-14

2,481

5,390

7,871

11,549

14,030

6,159

9-15

3,045

6,633

9,678

10,985

14,030

4,352

10-16

1,772

8,665

10,437

11,597

13,369

2,932

10-17

3,468

8,665

12,133

14,159

17,627

5,494

11-18

4,746

8,518

13,264

8,623

13,369

0,105

11-19

2,720

8,518

11,238

14,907

17,627

6,389

12-18

4,746

8,623

13,369

8,623

13,369

0,000

12-19

2,720

8,623

11,343

14,907

17,627

6,284

13-20

4,258

7,197

11,455

13,369

17,627

6,172

14-21

3,597

7,871

11,468

14,030

17,627

6,159

15-21

3,597

9,678

13,275

14,030

17,627

4,352

16-20

4,2579

10,437

14,695

13,369

17,627

2,932

17-21

0,000

12,133

12,133

17,627

17,627

5,494

18-20

4,2579

13,369

17,627

13,369

17,627

0,000

19-21

0,000

11,343

11,343

17,627

17,627

6,284

20-21

0,000

17,627

17,627

17,627

17,627

0,000


Табл.3.4 "График работ по количеству исполнителей"

i-j

ti-j

Rij

lij

Tij

0-1

1,2862

4,35161

3

3,85867

0-2

3,1567

8,15309

12

37,8805

0-3

2,0544

0

2

4,10882

1-4

1,7189

4,35161

3

5,15667

1-5

3,2806

6,1717

7

22,9642

2-13

1,4659

8,15309

4

5,86356

2-14

2,2178

8,23217

6

13,3069

3-6

3,7296

0

6

22,3776

4-7

1,0982

6,61518

18

19,7675

4-8

1,6348

6,15909

11

17,9826

4-9

2,3035

4,35161

3

6,91061

5-13

1,4659

6,1717

4

5,86356

5-14

2,2178

6,25078

6

13,3069

6-10

1,287

2,93198

3

3,86098

6-11

1,5566

0,10488

20

31,1317

6-12

1,5416

0

9

13,8744

7-13

1,4659

6,61518

4

5,86356

7-14

2,2178

6,69427

6

13,3069

8-14

2,2178

6,15909

6

13,3069

9-15

2,4947

4,35161

3

7,48396

10-16

1,6464

2,93198

11

18,1108

10-17

3,046

5,49412

3

9,13803

11-18

4,5675

0,10488

19

86,7819

11-19

2,2255

6,38902

3

6,67656

12-18

4,5675

0

19

86,7819

12-19

2,2255

6,28414

3

6,67656

13-20

4,1191

6,1717

5

20,5956

14-21

3,1014

6,15909

3

9,3043

15-21

3,1014

4,35161

3

9,3043

16-20

4,1191

2,93198

5

20,5956

17-21

0

5,49412

0

0

18-20

4,1191

0

5

20,5956

19-21

0

6,28414

0

0

20-21

0

0

0

0



Заключение

Целью данного курсового проекта является построение сетевого графика - расчет прогнозных характеристик выполнения типового комплекса работ и вычисление его основных характеристик: ранние и поздние сроки свершения каждого события, критический путь, выполнение оптимизации сетевой модели по исполнителям.

В результате оптимизации, количество рабочих удалось сократить на 28 человек.

В итоге будет задействовано не 66 рабочих, а всего лишь 38.За счет уменьшения количества рабочих предприятия появилась возможность сократить фонд заработной платы, что приведет к уменьшению себестоимости продукции и увеличению прибыли предприятия. Либо сохранив фонд заработной платы неизменным, увеличить заработную плату рабочим.

Похожие работы на - Прогнозирование и оптимизация сложного комплекса работ



Не нашли материал для своей работы?
Поможем написать уникальную работу
Без плагиата!
