Использование принципов сетевого планирования при организации системы закупок














Курсовая работа

“Использование принципов сетевого планирования при организации системы закупок”

Содержание



Введение

Понятие закупочной логистики

Служба закупок на предприятии

Выбор поставщика

Понятие сетевого планирования.

Основные принципы сетевого планирования

Построение сетевых моделей

Метод критического пути и его применение в сетевом планировании.

Основные принципы сетевого планирования в системе закупок

Построение сетевого графика.

Заключение

Список литературы:



Введение


Во времена стремительного развития как бизнеса, так и экономики в целом, каждое предприятие находится в условиях жесткой конкуренции. Чтобы выстоять на этом «поле боя» предприятию необходимо эффективное управление и способность его удерживать имеющееся или подниматься выше в положении на рынке.

Любое производство, да и розничная торговля, начинаются с закупки, т.е. обеспечения предприятия необходимыми ресурсами. А так как рынки постоянно растут, то выбор конкретных поставщиков становится все сложнее. Поэтому руководство предприятия должны наиболее эффективно планировать свою закупочную деятельность.

В вопросах планирования могут помочь сетевые модели планирования. В настоящее время данные модели практически унифицированы. В основном они используются в планировании проведения работ на производстве, но также могут применятся в системе закупок.

В данной работе рассмотрены понятия закупочной логистики, сетевого планирования, а также способы возможного применения принципов сетевого планирования в системе закупок.

Ссылаясь на то, что данный вопрос недостаточно раскрыт в различных учебных пособиях, приведенная ниже работа содержит в себе больше общего теоретического материала, а практика является не проверенной на практике, но возможной ситуацией.

Понятие закупочной логистики


Закупочная логистика - это управление материальными потоками в процессе обеспечения предприятия материальными ресурсами.

Значимым элементом микрологистической системы является подсистема закупок, организующая вход материального потока в логистическую систему. Управление материальными потоками на данном этапе имеет известную специфику, что объясняет необходимость выделения закупочной логистики в отдельный раздел изучаемой дисциплины.

Любое предприятие, как производственное, так и торговое, в котором обрабатываются материальные потоки, имеет в своем составе службу, осуществляющую закупку, доставку и временное хранение предметов труда (служба снабжения): сырья, полуфабрикатов, изделий народного потребления.

Служба закупок на предприятии


В соответствии с концепцией логистики в процессе обеспечения предприятия предметами труда должны иметь место мероприятия по реализации системного подхода к управлению материальными потоками в пределах самой службы снабжения.

Для обеспечения предприятия предметами труда необходимо решить задачи:

·              что закупить;

·              сколько закупить;

·              у кого закупить;

·              на каких условиях закупить.

Кроме того, необходимо выполнить работы:

·              заключить договор;

·              проконтролировать исполнение договора;

·              организовать доставку;

·              организовать складирование.

Что, сколько и у кого закупить - задачи сложные по своей природе. В России их решение осложнено тем, что в недавнем прошлом предприятия эти задачи в полном объеме зачастую не решали вообще, так как ресурсы распределялись.

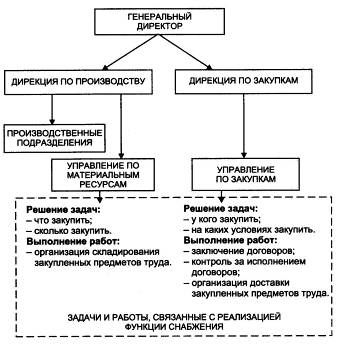

Рис. 1. (26) Реализация функции снабжения в процессе работы различных подразделений предприятия

закупочный логистика сетевой график

Рассмотрим два варианта организации снабжения, принципиально отличающиеся друг от друга возможностями реализации системного подхода к управлению материальными потоками в процессе обеспечения предприятия сырьем.

На рис. 26 представлен вариант организационной структуры предприятия с распределением перечисленных выше задач между различными функциональными подразделениями. Как видим, задачи что закупить и сколько закупить решаются дирекцией по производству. Здесь же выполняются и работы по складированию закупленных предметов труда.

Задачи, у кого и на каких условиях закупить решаются дирекцией по закупкам. Здесь же выполняются и перечисленные работы по снабжению, то есть заключаются договоры, контролируется их исполнение, организуется доставка закупленных предметов труда. В результате функция управления материальным потоком в процессе снабжения предприятия сырьем и материалами разделена между различными службами и ее эффективная реализация затруднена.

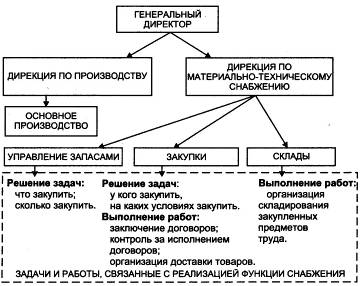

Рис. 2 (27) Реализация функции снабжения в процессе работы одного подразделения предприятия

Другой вариант, представленный на рис. 27, предполагает сосредоточение всех функций снабжения предприятия в одних руках, например, в дирекции по материально-техническому снабжению. Такая структура создает широкие возможности логистической оптимизации материального потока на стадии закупок предметов труда.

Методы закупок:

Ø   прямые закупки - закупки продукции непосредственно у производителей;

Ø   встречные закупки - закупки у поставщиков, одновременно являющихся и потребителями;

Ø   лизинг - аренда, например, складского оборудования;

Ø   новая закупка - ситуация осуществления закупки предприятием, при которой покупатель совершает покупку данной продукции впервые, может потребовать проведения серьезных исследований;

Ø   обычная повторная закупка;

Ø   измененная повторная закупка - ситуация осуществления закупки, при которой предприятие-покупатель изменяет спецификацию заказа, цену, условия поставки или поставщика продукции, требует проведения небольших исследований;

Ø   комплексная закупка - осуществляется на основе комплексного решения и не требует принятия каких-либо отдельных решений.

Выбор поставщика


После того, как решена предприятие определило, какое сырье и какие материалы необходимо закупить, решают задачу выбора поставщика. Перечислим и охарактеризуем основные этапы решения этой задачи.

. Поиск потенциальных поставщиков. При этом могут быть использованы следующие методы:

·              объявление конкурса;

·              изучение рекламных материалов: фирменных каталогов, объявлений в средствах массовой информации и т. п.;

·              посещение выставок и ярмарок;

·              переписка и личные контакты с возможными поставщиками.

В результате перечисленных мероприятий формируется список потенциальных поставщиков, который постоянно обновляется и дополняется.

. Анализ потенциальных поставщиков. Составленный перечень потенциальных поставщиков анализируется на основании специальных критериев, позволяющих осуществить отбор приемлемых поставщиков. Количество таких критериев может составлять несколько десятков, однако зачастую ограничиваются ценой и качеством поставляемой продукции, а также надежностью поставок, под которой понимают соблюдение поставщиком обязательств по срокам поставки, ассортименту, комплектности, качеству и количеству поставляемой продукции. К другим критериям, принимаемым во внимание при выборе поставщика, относят следующие:

·              удаленность поставщика от потребителя;

·              сроки выполнения текущих и экстренных заказов;

·              наличие резервных мощностей;

·              организация управления качеством у поставщика;

·              психологический климат у поставщика (возможности забастовок);

·              способность обеспечить поставку запасных частей в течение всего срока службы поставляемого оборудования;

·              финансовое положение поставщика, его кредитоспособность и др.

В результате анализа потенциальных поставщиков формируется перечень конкретных поставщиков, с которыми проводится работа по заключению договорных отношений.

. Оценка результатов работы с поставщиками. На выбор поставщика существенное влияние оказывают результаты работы по уже заключенным договорам. Для этого разрабатывается специальная шкала оценок, позволяющая рассчитать рейтинг* поставщика. Перед расчетом рейтинга необходимо выполнить дифференциацию закупаемых предметов труда. * Рейтинг - субъективная оценка какого-либо явления по заданной шкале. С помощью рейтинга осуществляется первичная классификация объектов по степени выраженности общего для них свойства (экспертные оценки). Рейтинг может служить основой для построения шкал оценок, в частности, при оценке надежности отдельных поставщиков (35).

Закупаемые товары, сырье и комплектующие изделия, как правило, неравнозначны с точки зрения целей производственного или торгового процесса. Отсутствие некоторых комплектующих, требующихся регулярно, может привести к остановке производственного процесса (равно как и дефицит некоторых товаров в торговле - к резкому падению прибыли торгового предприятия). Главным критерием при выборе поставщика данной категории предметов труда будет надежность поставки.

Если закупаемые предметы труда не являются значимыми с точки зрения производственного или торгового процесса, то при выборе их поставщика главным критерием будут служить затраты на приобретение и доставку.

Приведем пример расчета рейтинга поставщика (табл. 5). Допустим, что предприятию необходимо закупить товар А, дефицит которого недопустим. Соответственно, на первое место при выборе поставщика будет поставлен критерий надежности поставки. Значимость остальных критериев, установленная так же как и значимость первого, экспертным путем сотрудниками службы снабжения, приведена в табл. 1.

Таблица 1 Пример расчета рейтинга поставщика

Критерий выбора поставщика

Удельный вес критерия

Оценка значения критерия по десятибалльной шкале у данного поставщика

Произведение удельного веса критерия на оценку

1. Надежность поставки

0.30

7

2.1

2. Цена

6

1.5

3. Качество товара

0.15

8

1.2

4. Условия платежа

0.15

4

0.6

5. Возможность внеплановых поставок

0.10

7

~0.7

6. Финансовое состояние поставщика

0.05

4

0.2

Итого

1.00

.

6.3


Итоговое значение рейтинга определяется путем суммирования произведений значимости критерия на его оценку для данного поставщика. Рассчитывая рейтинг для разных поставщиков и сравнивая полученные значения, определяют наилучшего партнера.

Вступая в хозяйственную связь с неизвестным поставщиком, предприятие подвергается определенному риску. В случае несостоятельности или недобросовестности поставщика у потребителя могут возникнуть срывы в выполнении производственных программ или же прямые финансовые потери. Возмещение понесенных убытков наталкивается, как правило, на определенные трудности. В связи с этим предприятия изыскивают различные способы, позволяющие выявлять ненадлежащих поставщиков, например, западные фирмы нередко прибегают к услугам специализированных агентств, готовящих справки о поставщиках в том числе и с использованием неформальных каналов. Эти справки могут содержать следующую информацию о финансовом состоянии поставщика:

·              отношение ликвидности поставщика к сумме долговых обязательств;

·              отношение объема продаж к дебиторской задолженности;

·              отношение чистой прибыли к объему продаж;

·              движение денежной наличности;

·              оборачиваемость запасов и др.

Отечественные предприятия при выборе поставщика в настоящее время в основном полагаются на собственную информацию. При этом на предприятии, имеющем много поставщиков, может быть сформирован список хорошо известных, заслуживающих доверия поставщиков. Утверждение договоров с этими поставщиками, разрешение предварительной оплаты намеченной к поставке продукции осуществляется по упрощенной схеме. Если же намечается заключение договора с поставщиком, отсутствующим в названном списке, то процедура утверждения и оплаты усложняется проведением необходимых мероприятий, обеспечивающих безопасность финансовых и других интересов предприятия.



Понятие сетевого планирования


Сетевое планирование - это одна из форм графического отражения содержания работ и продолжительности выполнения планов. Как правило, сетевое планирование используется при составлении стратегических планов и долгосрочных комплексов различных видов деятельности предприятия (проектной, плановой, организационной и др.).

Наряду с линейными графиками и табличными расчетами сетевые методы планирования широко применяются при разработке перспективных планов и моделей сложных производственных систем и других объектов долгосрочного использования.

Сетевые планы работ предприятия по созданию новой конкурентоспособной продукции содержат не только общую длительность всего комплекса проектно-производственной и финансово экономической деятельности, но и продолжительность и последовательность отдельных процессов или этапов, а также потребность необходимых экономических ресурсов.

Сетевое планирование служит основой для экономических и математических расчетов, графических и аналитических вычислений, организационных и управленческих решений, оперативных и стратегических планов. Сетевое планирование обеспечивает не только изображение, но и моделирование, анализ и оптимизацию проектов выполнения сложных технических заданий, конструкторских разработок и т.д.

Под сетевым планированием принято понимать графическое изображение определенного комплекса выполняемых работ, которое не только отражает их логическую последовательность, существующую взаимосвязь и планируемую продолжительность, но обеспечивает также последующую оптимизацию разработанного графика с тем, чтобы использовать его для текущего управления ходом работ.

Основные принципы сетевого планирования


Сетевое планирование основываемся на теории графов. Под графом понимается совокупность точек (узлов), соединенных между собой линиями. Направление линий показывается стрелками. Отрезки, соединяющие вершины, называются ребрами (дугами) графов. Ориентированным называется такой граф, на котором стрелками указаны направления всех его ребер, или дуг. Графы носят названия карт, лабиринтов, сетей и диаграмм.

Теория графов оперирует такими понятиями, как дуги, контуры и др. Путь это последовательное соединение дуг, т.е. конец каждого предыдущего отрезка совпадает с началом последующего. Контур это путь, начальная вершина которого совпадает с конечной. Другими словами, сетевой график - это ориентированный граф без контуров, дуги (ребра) которого имеют одну или несколько числовых характеристик. На графике ребрами считаются работы, а вершинами - события.

Работой называется любой производственный процесс или иные действия, приводящие к достижению определенных результатов. Работой считается и возможное ожидание начала последующих процессов, связанное с перерывами или дополнительными затратами времени. Работа-ожидание требует обычно затрат рабочего времени без использования ресурсов, например остывание нагретых заготовок, затвердевание бетона и т.д. Кроме действительных работ и работ-ожиданий, существуют фиктивные работы, или зависимости. Фиктивной работой считается логическая связь или зависимость между какими-то конечными процессами или событиями, не требующая затрат времени. На графике фиктивная работа изображается штриховой линией.

Событиями считаются конечные результаты предшествующих работ. Событие фиксирует факт выполнения работы, конкретизирует процесс планирования, исключает возможность различного толкования различных процессов и работ. В отличие от работы, как правило, имеющей свою продолжительность во времени, событие представляет только момент свершения планируемого действия, например: цель выбрана, план составлен, товар произведен, продукция оплачена, деньги поступили и т.д. События бывают начальными (исходными) или конечными (завершающими), простыми или сложными, а также промежуточными, предшествующими или последующими и т.д.

Существуют три основных способа изображения событий и работ на сетевых графиках: вершины-работы, вершины-события и смешанные сети.

В сетях типа вершины-работы все процессы или действия представлены в виде следующих один за другим прямоугольников, связанных логическими зависимостями (рис. 1).

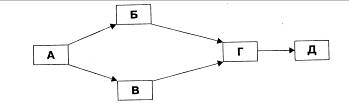

Как видно из сетевого графика, на нем изображена простая модель, или сеть, состоящая из пяти взаимосвязанных работ: А, Б, В, Г и Д. Исходной, или начальной, является работа А, за которой следуют промежуточные работы - Б, В и Г и далее завершающая работа Д.

Рис. 1. Сеть типа «вершины-работы»

В сетях типа вершины-события все работы или действия представлены стрелками, а события - кружками (рис.2).

Рис. 2. Сеть типа «вершины-события»

На этом сетевом графике отражен простой производственный процесс, включающий шесть взаимосвязанных событий: 0, 1, 2, 3, 4 и 5. Начальным в данном случае является нулевое событие, завершающим - пятое, все остальные - промежуточные. Между каждым из двух событий заключено по одной действительной работе, изображенной в виде сплошной линии-стрелки. События 2 и 3 соединены между собой фиктивной работой, которая означает наличие между ними временной зависимости или логической связи. Иными словами, событие 3 не может быть завершено до окончания события 2.

Во всех сетевых графиках важным показателем служит путь, определяющий последовательность работ или событий, в которой конечный процесс, или результат, одной стадии совпадает с начальным показателем следующей за ней другой фазы. В любом графике принято различать несколько путей:

полный путь от исходного до завершающего события;

путь, предшествующий данному событию от начального;

путь, следующий за данным событием до завершающего;

путь между несколькими событиями;

критический путь от исходного до конечного события максимальной продолжительности.

Построение сетевых моделей


Важнейшие этапы сетевого планирования производственных систем:

·  разбивка комплекса работ на отдельные составляющие и их закрепление за ответственными исполнителями;

·  выявление и описание каждым исполнителем событий и работ, необходимых для достижения поставленной цели;

·  построение первичных сетевых графиков и уточнение содержания планируемых работ;

·  сшивание частных сетей и построение сводного сетевого графика выполнения комплекса работ;

·  обоснование или уточнение времени выполнения каждой работы в сетевом графике.

Разбивку (расчленение) комплекса планируемых работ осуществляет руководитель проекта. В ходе сетевого планирования применяются два способа распределения выполняемых работ: разделение функций между исполнителями (горизонтальное распределение); построение схемы уровней руководства проектом (вертикальное распределение). В первом случае простая система или объект подразделяются на отдельные процессы, части или элементы, для чего может быть построен укрупненный сетевой график. Затем каждый процесс делится на операции, приемы и другие расчетные действия. На каждую составляющую комплекса работ создается свой сетевой график. Во втором случае сложный проектируемый объект делится на отдельные части путем построения известной иерархической структуры соответствующих уровней управления проектом.

Завершающий этап сетевого планирования - определение продолжительности выполнения отдельных работ или совокупных процессов. В детерминированных моделях длительность работ считается неизменной. В реальных условиях время выполнения разнообразных работ зависит от большого числа факторов (как внутренних, так и внешних) и поэтому считается случайной величиной. Для установления длительности любых работ необходимо в первую очередь пользоваться соответствующими нормативами или нормами трудовых затрат. При отсутствии исходных нормативных данных продолжительность всех процессов и работ может быть установлена различными методами, в том числе и с применением экспертных оценок.

Длительность планируемого процесса должны оценивать наиболее опытные специалисты-эксперты, руководители или ответственные исполнители работ. При выборе оценки необходимо максимально использовать имеющиеся на производстве справочно-нормативные материалы.

Полученную оценку следует рассматривать как временной ориентир или возможный вариант продолжительности работ. При изменении проектных условий установленные оценки необходимо корректировать в ходе выполнения сетевых графиков.

Завершающим этапом сетевого планирования является определение продолжительности выполнения отдельных работ или совокупных процессов. Для установления длительности любых работ необходимо в первую очередь пользоваться соответствующими нормативами или нормами трудовых затрат. А при отсутствии исходных нормативных данных продолжительность всех процессов и работ может быть установлена различными методами, в том числе и с применением экспертных оценок.

Для определения продолжительности работ, содержащихся в сетевых моделях, могут быть использованы следующие методы.

По действующим нормам, с помощью которых может быть наиболее точно обоснована на каждом предприятии длительность самых различных трудовых, технологических и производственных процессов.

По достигнутой производительности труда, на основе которой можно установить продолжительность ранее выполнявшихся работ на различных типах технологического оборудования.

По экспертным оценкам, которые обычно применяются для определения продолжительности вновь проектируемых оригинальных работ. При установлении экспертных оценок необходимо соблюдать ряд требований:

оценку длительности планируемого процесса должны производить наиболее опытные специалисты-эксперты, руководители или ответственные исполнители работ;

полученную оценку следует рассматривать как временной ориентир или возможный вариант продолжительности работ;

установленные оценки на стадии разработки сетевых графиков необходимо корректировать в ходе их выполнения при изменении проектных условий.

В процессе сетевого планирования экспертные оценки длительности предстоящих работ обычно устанавливаются ответственными исполнителями. По каждой работе, как правило, дается несколько оценок времени: минимальная Tmin, максимальная Tmax и наиболее вероятная Тнв. Если определять продолжительность работ только по одной оценке времени, то она может оказаться далекой от реальности, что приведет к нарушению всего хода работ по сетевому графику. Оценка продолжительности работ выражается в человеко-часах, человеко-днях или других единицах времени.

Минимальное время - это наименьшее из возможных рабочее время выполнения проектируемых процессов. Вероятность осуществления работы за такое время невелика. Максимальное время - это наибольшее время выполнения работы с учетом риска и крайне неудачного стечения обстоятельств. Наиболее вероятное время - это возможное или близкое к реальным условиям время выполнения работы.

Полученная наиболее вероятная оценка времени не может быть принята в качестве нормативного показателя ожидаемого времени выполнения работ, так как в большинстве случаев эта оценка субъективна и во многом зависит от опыта ответственного исполнителя работ. Поэтому, для того чтобы определить ожидаемое время выполнения каждой работы, экспертные оценки подвергают статистической обработке. При допущении, что вероятность продолжительности любой работы соответствует закону нормального распределения, ожидаемое время ее выполнения можно рассчитать по формуле

Тож = 1/6 (Tmin + 4 Тнв + Tmax)

При допустимой ошибке, не превышающей 1%, Тож может быть рассчитано и по двум оценкам:

Тож = 1/5 (3Tmin + 2 Tmax)

Рассчитанные по этим двум формулам усредненные значения продолжительности работ позволяют рассматривать вероятностную модель сетевого графика как детерминированную. Найденные средние значения ожидаемого времени выполнения работ необходимо отражать на сетевом графике (рис. 3) или в таблице исходных данных.

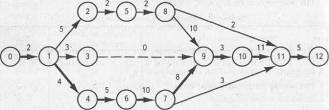

Рис. 3. Сетевой график выполнения проекта



Метод критического пути и его применение в сетевом планировании.

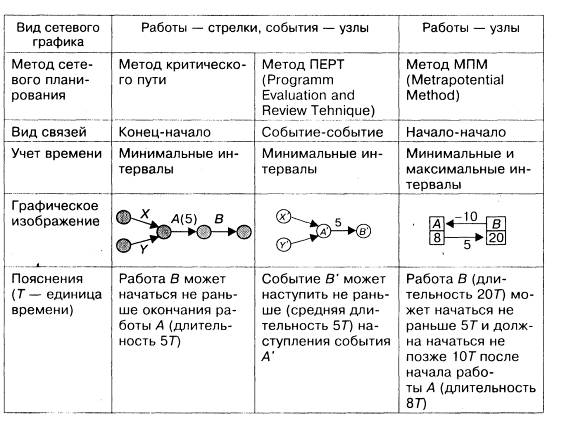

В практике сетевого планирования наиболее распространен метод критического пути (сеть типа «вершина-событие»), в котором узлы представляют собой начало или окончание завершающего события процесса работы и изображаются кружками, а сами работы - стрелками (табл. 1).


Практическое структурирование проекта начинается с составления перечня работ, в котором все виды работ приводятся с соответствующими условными обозначениями. Определить и тем самым разграничить работы по видам достаточно сложно. Важно соблюдать соответствующую проблеме степень детализации. Перечень работ содержит характеристики необходимых для их выполнения материалов и мощностей по видам (персонала, машин, инструмента), срокам и объемам.

В заключение последовательно устанавливают причинно-следственные связи между работами. Это делают, либо задавая параметры одних работ, непосредственно предшествующих другим работам, либо указывая непосредственно следующие работы. После этого составляют соответствующий сетевой план.

При комплексной последовательности работ этот процесс протекает не последовательно, а интерактивно. На основании первого проекта сетевого плана в перечень работ вносят изменения, прежде всего «мнимые» (не требующие ресурсов) и дополнительные работы.

Основные принципы сетевого планирования в системе закупок


Сетевое планирование в системе закупок довольно плохо рассматриваемое в литературе, да и в практической деятельности понятие. Но независимо от этого оно может использоваться. Какие же принципы сетевого планирования могут иметь место в системе закупок на предприятии? Сетевое планирование основывается на теории графов, включающих в себя работы, события, пути и т.д.

При применении данного метода планирования в сестеме закупок могут быть выбраны, например, первичные этапы процесса закупок на предприятии:

. Определение масштаба проекта (определение объема производства и продаж, оценка величины затрат). Добываются, анализируются и оцениваются данные о поставщике (параметры бюджета, предложения, подготовленные спецификации, невыполненные заказы, справочные списки потребителей).

. Формирование плана закупок, предварительная оценка поставщиков. Составляется список всех будущих закупок для проекта, а также график закупок каждого вида продукции.

. Разработка предварительного графика закупки на основании известной требуемой даты поставки. Для этого устанавливается дата начала и завершения той или иной работы по формированию плана закупок, определяются важнейшие этапы этой работы. Затем следует организовать получение информации от поставщика по каждому виду продукции.

.
