Комплекс промышленных зданий и сооружений

  • Вид работы:
    Курсовая работа (т)
  • Предмет:
    Строительство
  • Язык:
    Русский
    ,
    Формат файла:
    MS Word
    64,02 Кб
  • Опубликовано:
    2014-11-28
Вы можете узнать стоимость помощи в написании студенческой работы.
Помощь в написании работы, которую точно примут!

Комплекс промышленных зданий и сооружений

МИНИСТЕНРСТВО СЕЛЬСКОГО ХОЗЯЙСТВА РОССИЙСКОЙ ФЕДЕРАЦИИ

ФГБОУ ВПО ДАЛЬНЕВОСТОЧНЫЙ ГОСУДАРСТВЕННЫЙ АГРАРНЫЙ УНИВЕРСИТЕТ

Факультет строительства и природообустройства

КУРСОВОЙ ПРОЕКТ

По дисциплине "Организация, управление и планирование в строительстве"

На тему "Комплекс промышленных зданий и сооружений"

Выполнил: студент ФЗДПО 4 курса

Астрон К.Я.

Проверил: к.э.н., доцент Бурчик В.В.

Благовещенск 2014

Оглавление

Исходные данные

Введение

. Характеристика промышленного предприятия и условий его строительства

. Организация поточного строительства комплекса объектов

.1 Структура комплексного подхода

.2 Виды и объемы работ подготовительного периода

.3 Определение объемов работ, затрат труда и времени

.4 Организационно-технологические решения

.5 Расчет параметров и построение циклограммы комплексного потока

.6 Графики распределения трудовых и денежных средств

. Потребность в материально-технических ресурсах, временных зданиях и сооружениях

.1 Расчет временных зданий

.2 Расчет потребности в основных материалах, изделиях и полуфабрикатах

3.3 Расчет временных складов

.4 Расчет потребности строительства в электроэнергии и воде

4. Стройгенплан предприятия

. Технико-экономические показатели принятых решений

Список литературы

Исходные данные

Завод по производству строительных стальных конструкций мощностью 90 тыс. т в год.

Число зданий: одноэтажных - 4; многоэтажных - 4; территориальный пояс - I; климатический район - II; объектные потоки в составе комплексного - I, II, III, IV.

Техническая характеристика одноэтажных зданий, вариант А:

Размеры здания в плане: 132х120 м, объем здания - 242 тыс. м3.

Число конструктивных элементов: колонн массой до 10 т - 74; до 15 т -21; подкрановые балки ж/б - 88 шт; ферм стропильных 30 метровых - 39 шт, плит покрытия длиной 12 м - 440 шт; стеновых панелей площадью до 10 м2 - 252 шт; стеновых панелей площадью до 20 м2 - 84 шт; количество металлических оконных переплетов - 4540 м2; конструкций светоаэрационных фонарей - 3,5 т.

Количество монтажных кранов - 2 шт.

Техническая характеристика многоэтажных зданий, вариант А:

Размеры здания в плане 120х18 м; объем здания 23,4 тыс. м3.

Число конструктивных элементов: колонны монтируемые в стаканы фундаментов массой до 6 т - 88 шт; монтируемые на нижестоящие колонны массой до 2 т - 88 шт; ригели - 198 шт; плиты перекрытий и покрытия - 720 шт; стеновые панели - 184 шт; перегородки - 180 шт; лестничные марши - 12 шт; лестничные площадки - 6 шт; количество металлических оконных переплетов - 1490 м2.

Число монтажных кранов - 1 шт.

Введение

Строительная деятельность представляет собой совокупность действий государства, юридических и физических лиц в процессе разработки строительного проекта и возведение зданий и сооружений.

Организация строительного производства должна обеспечивать принятие эффективных решений, направленных на достижение конечного результата - своевременный ввод объекта в эксплуатацию. Эти вопросы решаются с помощью разработки календарных планов и строительных генеральных планов в составе проектов организации строительства и проектов производства работ.

К календарным планам (КП) в строительстве относятся все документы по планированию, в которых на основе объемов СМР и принятых организационных и технологических решений определены последовательность и сроки осуществления строительства, КП являются основными документами в составе ПОС и ППР.

Основным параметром, определяющим весь остальной состав КП, является период времени, на который он рассчитан. В КП строительства, входящем в состав ПОС, таким периодом является год, квартал, месяц, декада, неделя, день; в графике выполнения работ в составе технологической карты в зависимости от объемов и продолжительности.

КП строительства объекта предназначен для определения последовательности и сроков выполнения общестроительных, специальных и монтажных работ, осуществляемых при возведении объекта. Эти сроки устанавливают в результате рациональной увязки сроков выполнения отдельных видов работ, учета состава и количества основных ресурсов, в первую очередь рабочих бригад и ведущих механизмов, а также специфических условий района строительства, отдельной площадки и ряда других существенных факторов.

1.      Характеристика промышленного предприятия и условий его строительства

Сведения о строительной площадки приведены в таблице 1.1 (форма 1).

Форма № 1

Таблица 1.2. - Сведения о строительной площадке

вариант

Число объектов

Территориальный пояс

Климатический район

Протяженность проектируемых инженерных сетей, м

автомобильных дорог

Одноэтажных

Многоэтажных

водопровода

канализации

электросети

слаботочной сети

теплопровода

8

4

4

I

II

1000

1000

1000

2000

1000

2000

Схема генплана выполняется по данным задания, исходя из количества производственных зданий (одноэтажных и многоэтажных) с учетом рекомендаций СНиП II-89-80 и Правилам выполнения рабочей документации генеральных планов предприятий, сооружений и жилищно-гражданских объектов Международного стандарта ГОСТ 21.508-93.

На схеме генплана показаны проектируемые производственные здания, сооружения энергетического хозяйства - трансформаторная подстанция, проектируемые автодороги, инженерные коммуникации, площадки озеленения.

При разработке схемы генерального плана учтены рекомендуемые разрывы между производственными зданиями и сооружениями, ширина и радиусы закругления автомобильных дорог, расстояния между дорогами и производственными зданиями и сооружениями (см. рис. 1).

Таблица 1.2 - Титульный список строительства завода

 Главы

 Объекты и работы

Ед. изм.

 Объемы

Сметная стоимость, млн. руб

СМР

Оборудо-вания

Общая

1

2

3

4

5

6

7

1

Подготовка территории строительства

млн. руб.

2% СМР

1,638

-

1,638

2

Одноэтажные здания:

I1

м3

242000

15,488

17,038

32,526

I2

м3

242000

15,488

17,038

32,526

I3

м3

242000

15,488

17,038

32,526

I4

м3

242000

15,488

17,038

32,526

Прочие работы, 2% СМР

млн. руб

1,239

-

1,239

3

Многоэтажные здания

II1

м3

23400

4,984

-

4,984

II2

м3

23,400

4,984

-

4,984

II3

м3

23,400

4,984

-

4,984

II4

м3

23,400

4,984

-

4,984

Итого по главам 1-3

млн. руб.

-

84,855

68,152

153,007

4

Объекты энергетического хозяйства:

кабельная электросеть

м

1000

0,130

-

0,130

трансформаторная подстанция

м3

236

0,037

-

0,037

5

Объекты транспортного хозяйства и связи:

автомобильные дороги

м2

2000

1,440

-

1,440

слаботочные сети

м

2000

0,108

-

0,108

6

Наружные инженерные сети:

 водопровод

м

1000

0,300

-

0,300

 канализация

м

1000

0,510

-

0,510

 теплопровод

м

1000

1,070

-

1,070

7

Благоустройство и озеле-нение территории

млн. руб.

3% СМР

2,456

-

2,456

Итого по главам 1-7:

-

90,906

68,152

150,058

8

Временные здания и сооружения 2,7% (1-7)

млн. руб.

-

2,454

-

2,454

Итого по главам 1-8:

-

93,360

68,152

161,512

Прочие работы и затраты, 13% (1-8)

млн. руб.

-

12,137

-

12,137

Всего:

млн. руб.

-

105,497

68,152

173,649

Стоимость одноэтажных промышленных зданий определяем согласно приложению 1 таблица 1 и 2 (методических указаний), как произведение объема здание на стоимость 1 м3 (64 руб) с учетом территориального пояса II и поправочного коэффициента по климатическим районам и отрасли промышленности - промышленность строительных материалов, К=1,00 (в ценах 2001 г). Стоимость СМР одного здания будет равна:

Ссмр.од. = 242х64х1,00 = 15,488 млн. руб.

Стоимость технологического оборудования определяем согласно приложения 4 методических указаний, она составляет 110% от стоимости СМР (промышленность строительных материалов):

Ст.об.= 15,488х1,10 = 17,037 млн. руб.

Стоимость прочих работ и расходов составляет для одноэтажных зданий 2% от стоимости СМР:

Спр = 15,488х4х0,02 = 1,239 млн. руб.

Стоимость многоэтажных промышленных зданий находим аналогично одноэтажным, но согласно заданию стоимость оборудования в них не учитывается

Ссмр. мн. = 23,4х213х1,00 = 4,984 млн. руб.

Стоимость работ по подготовке территории принимается в размере 2%, а по благоустройству площадки - 3% суммарной стоимости одноэтажных и многоэтажных зданий и вносим в графы 1 и 7 формы №2 /5, с. 14/.

Стоимость работ по подготовке территории:

Спод. = (15,488х4+ 4,984х4)х0,02 = 1,638 млн. руб.

Стоимость работ по благоустройству и озеленению площадки составит:

Сбл. = (15,488х4+ 4,984х4)х0,03 = 2,456 млн. руб.

Стоимость водопровода составит:

Св = 300х1000 = 0,300 млн. руб.

где 300 - стоимость 1 метра водопровода в рублях.

Стоимость теплопровода:

Ст = 1000х1070 = 1,070 млн. руб.

где 1070- стоимость 1 метра теплопровода в рублях .

Стоимость канализации:

Ск = 510х1000 = 0,510 млн. руб

где 510 - стоимость 1 метра канализации в рублях.

Стоимость кабельной электросети:

Сэл = 130х1000 = 0,130 млн. руб

где 130 - стоимость 1 метра кабельной электросети в рублях .

Стоимость СМР трансформаторной подстанции (рассчитывается аналогично с одноэтажными промышленными зданиями, но без учета оборудования):

Стр = 216х170х1,00 = 0,037 млн. руб

где 170 - стоимость 1 м3 трансформаторной подстанции в рублях.

Стоимость слаботочной сети:

Ссл = 60х1800 = 0,108 млн. руб.

где 60 - стоимость 1 метра слаботочной сети в рублях.

Стоимость автомобильных дорог:

Сд = 120х6х2000 = 1,440 млн. руб

где 120 - стоимость 1 квадратного метра автомобильной дороги, асфальтированной по бетонному основанию в рублях; 6 - ширина автомобильной дороги.

Стоимость временных зданий и сооружений принимаем от итога глав 1-7 в размере 2,7% согласно методических указаний /5, с. 7/.

Свр = 90,906х0,027 = 2,454 млн. руб

Стоимость прочих работ, принимаем ориентировочно в размере 13% от итога глав 1-8, согласно методических указаний.

Стоимость прочих работ составит:

Спр = 93,360х0,13 = 12,137 млн. руб.

. Организация поточного строительства комплекса объектов

Структура комплексного потока

Завод предусматриваем возводить одним комплексным потоком, в его состав входят ряд объектных и специализированных потоков (табл. 2.1).

Таблица 2.1. - Структура комплексного подтока

№ потоков

Потоки

Объектные

Специализированные

I

Возведение одноэтажных зданий

1. Возведение подземной части 2. Возведение надземной части 3. Кровельные работы 4. Санитарно-технические работы 5. Электромонтажные работы 6. Монтаж оборудования 7. Пусконаладочные работы 8. Отделочные работы

II

Возведение многоэтажных зданий

1. Возведение подземной части 2. Возведение надземной части 3. Кровельные работы 4. Санитарно-технические работы 5. Электромонтажные работы 6. Отделочные работы

III

Устройство автомобильных дорог

1. Устройство автомобильных дорог

IV

Устройство инженерных сетей

2. Устройство водопровода 3. Устройство канализации 4. Устройство теплопровода

Вне потока

1. Подготовка строительной площадки 2. Временные здания и сооружения 3. Устройство кабельной электросети 4. Устройство трансформаторной подстанции 5. Благоустройство территории и озеленение территории

Виды и объемы работ подготовительного периода

В состав работ подготовительного периода (см. таблица 2.2) должны входитьработы - обеспечивающие нормальное развитие строительства в основном периоде.

Таблица 2.2 - объемы и стоимость работ подготовительного периода

 Работы

Работы по титульному списку

В т.ч. работы подго-товительного периода

% от полного объема

 Ед. изм.

Объем в натур. показателях

Ст-ть, млн. руб

Объем в натур. по-казателях

Ст-ть, млн. руб

Кабельная эл. сеть

м

1000

0,130

400

0,052

40

Временные дороги

м2

2000

1,440

500

0,288

20

Водопровод

м

1000

0,300

300

0,090

30

Канализация

м

1000

0,510

0,153

30

Временные здания и сооружения

млн.руб.

2,456

-

2,456

100

Подготовка территории

млн. руб

-

1,638

-

1,638

100

Итого:

6,474

4,667

72,2

Определение объемов работ, затрат труда и времени работы машин по объектным и специализированным потокам

Выполнение объемов работ, затрат труда и времени работы машин производим по одному одноэтажному и одному многоэтажному зданиям, для ведущих специализированных потоков по возведению конструкций надземной части зданий (см. табл. 2.3)

Таблица 2.3 - Ведомость объемов работ, трудозатрат и количества машино-час

 Виды работ

Объем работ

№, ГЭСН

Норма на ед изм

Норма на весь объем

Ед. изм.

Кол-во

чел-ч

маш-ч

чел-ч

маш-ч

Монтаж::

колонн массой до 10 т

100 шт

0,74

07-01-011-14

1254,30

214,28

928,18

158,57

Колонн массой до 15 т

100 шт

0,21

07-01-011-15

1542,90

278,69

324,01

58,52

подкрановых балок ж/б

100 шт

0,88

07-01-019-10

1040,48

139,51

915,62

122,77

стропильных ферм 30 м

100 шт

0,39

07-01-022-23

1709,4

274,2

666,67

106,94

плит покрытий 12 м

100 шт

4,40

07-01-027-13

408,48

68,67

1797,31

302,15

стеновых панелей 10 м2

100 шт

2,52

07-01-034-5

630,56

94,08

1589,01

237,08

стеновых панелей 20 м2

100 шт

0,84

07-01-037-5

992,34

148,1

833,57

124,40

металлических оконных переплетов

100 м2

45,4

09-04-009-1

92,35

5,52

4192,69

250,61

конструкций фонарей

т

3,5

09-03-021-1

24,51

5,21

85,79

18,24

 Итого по зданию:

-

-

-

-

11332,85

1379,28

Монтаж:

Колонн до 6 т

100 шт

0,88

07-01-011-015

1542,9

189,10

1357,75

166,41

Колонн до 2 т

100 шт

0,88

07-01-014-1

825,92

61,00

750,57

53,68

Ригелей

100 шт

1,98

07-01-020-1

1252,8

81,11

2480,54

160,60

Плит перекрытий и покрытий

100 шт

7,20

07-01-029-7

466,48

50,42

3358,66

363,02

Стеновых панелей

100 шт

1,84

07-01-034-5

630,56

94,08

1160,23

173,11

Перегородок

100 шт

1,80

07-01-036-1

337,90

24,61

608,22

44,30

Лестничных маршей

100 шт

0,12

07-01-047-2

286,79

54,72

34,41

6,57

Лестничных площадок

100 шт

0,06

07-01-047-3

347,48

83,30

20,85

5,00

Металлических оконных переплетов

100 м2

14,9

09-04-009-1

92,35

5,52

1376,02

82,25

 Итого по зданию:

-

-

13 748,67

1 054,94

Результаты в виде сводной ведомости приводим в табл. 2.4 в /5, с. 12/.

Таблица 2.4 - Сводная ведомость стоимости СМР и трудозатрат по потокам

 № потока

 Наименование потока

Стоимость СМР, млн. руб.

Трудозатраты,чел-дн

по зданию

по потоку

по зданию

по потоку

  I

Возведение одноэтажных зданий:

В том числе по специализированным потокам:

 возведение подземной части, 15%

2,323

9,292

212,4

849,6

 возведение надземной части, 37%

5,731

22,924

523,92

2095,68

 кровельные работы, 12%

1,859

7,436

169,92

679,68

 санитарно-технические работы, 6%

0,929

3,716

84,96

339,84

 электромонтажные работы, 10%

1,549

6,196

141,6

566,4

 монтаж тех-кого оборудования

2,556

10,224

176,25

705,00

 пусконаладочные работы

0,852

3,408

852

3,408

 отделочные работы, 20%

0,398

1,592

398

1592

Итого по потоку:

16,197

64,788

2 532,05

10 128,2

   II

Возведение многоэтажных зданий

В том числе по специализированным потокам:

 возведение подземной части, 12%

2,808

11,232

206

824

 возведение надземной части, 42%

9,828

39,312

722

2888

 кровельные работы, 6%

1,404

5,616

103

412

 санитарно-технические работы, 7%

1,638

6,552

120

480

 электромонтажные работы, 8%

1,872

7,488

138

552

 отделочные работы, 25%

5,850

23,400

430

1720

Итого по потоку:

23,400

93,600

1 719

6 876

Устройство автомобильных дорог

III

Строительство автодорог

-

1,440

-

900

Итого по потоку

-

1,440

-

900

  IV

Устройство инженерных сетей

Устройство водопровода

-

0,300

-

250

Устройство канализации

-

0,510

-

425

Устройство теплопровода

-

1,070

-

892

Устройство слаботочных сетей

-

0,108

-

90

Итого по потоку:

-

1,988

-

1 657

Вне потока

1

Подготовка строительства

-

1,638

-

1618

3

Временные здания и сооружения

-

3,273

-

2728

4

Кабельная электросеть

-

0,130

-

108

5

Трансформаторная подстанция

-

0,037

-

31

6

Благоустройство и озеленение

-

-

2047

6

Прочие работы и затраты

-

12,423

-

10553

Итого:

-

19,957

-

17085

Всего:

-

181,773

-

36 642,2

Примечание: Монтаж технологического оборудования 15% от стоимости оборудования, пусконаладочные работы 5% - стоимость оборудования - 17,037 млн. руб. Стоимость СМР специализированных потоков для каждого объекта определяют по удельному весу в %, приведенных в приложении 3 /5 с. 29/. Трудоемкость монтажа оборудования находим как результат деления стоимости монтажа на выработку одного рабочего (приложение 6) и умножив на продолжительность смены. Аналогично находим трудоемкость пусконаладочных работ:

Qм.об = См.об/Вх8 = 2256000/1600х8 = 176,3 чел/дн

Qп-н = 852000/1000 = 852 чел/дн

Расчет стоимости и трудоемкости многоэтажных зданий. Проводим аналогично одноэтажного здания (без учета технологического оборудования). Результаты расчета своди в таблицу 2.4. Расчет стоимости и трудоемкости III потока: (автомобильных дорог): Устройство автомобильных дорог принимаем по титульному списку - 1,440 млн. руб. Трудоемкость возведения автомобильных дорог по потоку, составит:

Тд = 1440000/470х8 = 383 чел. дн.

Расчет стоимости и трудоемкости IV потока (инженерных сетей):

Стоимость возведения наружных инженерных сетей принимаем по титульному списку. Трудоемкость возведения наружных инженерных сетей определяем аналогично автомобильным дорогам. Результаты расчета своди в таблицу 2.4.

Вне потока: работы определяем согласно титульному списку и выработке рабочих. Результаты расчета своди в таблицу 2.4.

Организационно технологические решения

Последовательность возведения зданий принимается следующая одновременно возводим одноэтажные и многоэтажные здания, но возведение каждого из них ведем последовательно, согласно нумерации принятой на стройгенплане.

Для ведущих специализированных потоков по монтажу конструкций надземной части (для каждого объектного потока):

Принимаем для монтажа одноэтажного здания принимаем 3 крана, для монтажа многоэтажного здания принимаем 3 крана, согласно заданию.

Количество маш-смен для одноэтажного здания составит: 1379,28/8 = 172 маш.-см, где 1379,28 маш.-ч по форме №4, количество маш-смен для возведения надземной части многоэтажного здания составит: 1054,94/8 = 132 маш.-смен, где 1054,94 маш.-ч по форме №4.

Сменность устанавливаем в две смены, для более полного использования основных монтажных механизмов и сокращения сроков монтажа надземной части .

Продолжительность работ определяем по формуле:

t= M/AхR

где t - продолжительность работ в днях; М - количество маш-смен принятых по форме №4 (табл. 2,3). R - количество монтажных кранов.

Для одноэтажного здания:

t = 172/х2х2 = 43 дн

Для многоэтажного здания:

t = 132/2х1 = 66 дн

. Потоки III и IV в форме №6 не рассматриваем так, как они являются по устройству автомобильных дорог и возведения инженерных сетей соответственно - работ по монтажу надземной части не имеют.

Таблица 2.5 - Продолжительность монтажа конструкций надземной части

№ объектного потока

Число монтажных кранов, R

Количество маш-смен, М

Сменность, А

Продолжительност, дни (t)

I

2

172

2

43

II

2

132

1

66

Расчет параметров и построение циклограммы комплексного потока

Обоснование продолжительности и последовательности возведения объектных потоков и отдельных сооружений, а также общего срока возведения промышленного предприятия производится путем расчета параметров и построения циклограммы комплексного потока.

Расчет параметров потока осуществляем по методике изложенной в приложении 6 /4, с. 34.36/.

Технологические расчеты и построение циклограммы комплексного потока ведем в следующей последовательности:

1. По МДС 12-43.2008 устанавливаем продолжительность строительства завода крупнопанельного домостроения мощностью 100 тыс. м2 панелей в год. Т = 24 мес. или 2 года и в том числе подготовительного периода Тп.= 3 мес; период передачи оборудования в монтаж - 8-22; монтаж оборудования - 15 мес (9-23).

2. Разрабатываем расчетную схему комплексного подхода, учитывающую технологические условия увязки объектных потоков между собой и работами, выполняемыми вне потока по исходным данным и по форме №3 (см. табл. 2.2)

Объектные потоки I и II(по возведению одноэтажных и многоэтажных промышленных зданий) ведем параллельно.

Принимаем для объектного потока I:

ТпI = Тп = 3 мес.

ТобI = Т - Тп = 24 - 3 = 21 мес.= 630 сут.

для объектного потока II:

ТпII = 0,8Тп = 0,8х3 = 2,4 мес.

ТобII = 0,8 ТобI = 0,8х21 = 16,8 мес. = 504 сут.

Объектные потоки III и IV начинаем в подготовительный период. В этот период должны быть освоены объемы работ на сумму СаIII и СaIV (в млн. руб.) в соответствии с данными формы 3 (табл. 2.2):

СаIII = 0,288 млн. руб;

СaIV = 0,143 млн. руб.

3. По данным приложения 7 /4, с 36/ принимаем периоды развертывания объектных потоков :

I потока: одноэтажных производственных зданий - 50 дней = 1,7 мес.

II потока: многоэтажных зданий - 80 дней = 2,7 мес.

III потока: автомобильных дорог - 50 дней = 1,7 мес.

IV потока; наружных инженерных сетей - 70 дней = 2,3 мес.

. Определяем продолжительность выпуска продукции Тпр каждым объектным потоком:

для объектных потоков I и II: Тпр = Тоб -

ТпрI = 21 - 1,7 = 19,3 мес.

Тпр II = 16,8 - 2,7 = 14,1 мес.

для объектных потоков III выполняется условие III < Тп. max ; 1,7 < 3. в этом случае период выпуска продукции объектного потока III определяем из подобия треугольников абв и аdг (см. рис.2 - циклограмму).

ТпрIII = CIIIп. max - III)/CaIII

где CIII - стоимость СМР (в тыс. руб) объектного потока III по титульному списку - 1,440 млн. руб. (форма 2);

CaIII - стоимость работ подготовительного периода - 0,288 млн. руб (форма 3).

где CIV - стоимость СМР ( объектного потока IV по титульному списку - 1,880 млн. руб. (форма 2);

CaIV - стоимость работ подготовительного периода - 0,143 млн. руб (форма 3).

Тогда, период выпуска продукции потока III составит:

ТпрIII = 1,440(3 - 1,7)/0,288 = 6,5 мес.

Для объектных потоков IV выполняется условие IV < Тп. max; 2,3 < 3. в этом случае период выпуска продукции потока IV находится аналогично III потоку:

ТпрIV = 1,880(3 - 2,3)/0,143 = 9,2 мес.

. Рассчитываем продолжительность объектных потоков III и IV по формуле:

ТобIII(IV) = ТпрIII(IV) + III(IV)

ТобIII = 6,5 + 1,7 = 8,2 мес.= 246 сут.

ТобIV = 9,2 + 2,3 = 11,5 мес. = 345 сут.

. За расчетную продолжительность основного периода строительства Тосн принимаем максимальную величину Тоб:

Тосн = max Тоб

ТобI = 21 мес.

ТобII = 16,8 мес.

ТобIII = 6,5 мес.

ТобIV = 9,2 мес.

Максимальной величиной продолжительности объектных потоков является ТобI = 21 мес., ее и принимаем за расчетную продолжительность основного периода строительства.

Для построения циклограммы по оси абцисс откладываем полную продолжительность строительства Т, а также продолжительность подготовительного Тп и основного Тосн периодов, выраженную в месяцах, кварталах и годах. На оси ординат приводим в определенном масштабе стоимость С (в тыс. руб) СМР по объектным потокам и объектам, входящим в потоки.

По полученным результатам расчета значении параметров строим графики объектных потоков в виде полос, ширина которых равна периоду развертывания объектных потоков , а длина - продолжительности объектных потоков Тоб.

Работы, выполненные вне потока, показываем в виде линейных графиков. Степень готовности этих работ в различные периоды строительства показываем в процентах от полного объема (форма №3, табл. 2.2).

Затем определяем суточную интенсивность У (в руб./сут) потребления денежных ресурсов (табл. 2.6), путем деления стоимости СМР объектных потоков и работ на продолжительность потоков (работ).

Таблица 2.6 - Интенсивность потребления денежных средств

Объектные потоки и работы вне потока

Стоимость СМР,С, млн. руб.

Продолжитель- ность Т, сут

Интенсив- ность У, тыс. руб./сут.

I

64,788

630

102,84

II

93,600

504

185,71

III

1,440

246

5,85

IV

1,880

345

5,45

Графики распределения трудовых и денежных средств

На основании циклограммы строим графики распределения сметной стоимости СМР по кварталам строительства; распределения рабочих кадров по кварталам строительства; интегральный график (в виде кривой) освоения капитальных вложений.

Стоимость СМР подсчитываем путем суммирования затрат по всем СМР, выполненных в течении квартала. Если в течении квартала работа не заканчивается, а выполняется только ее часть, то вычисляется стоимость этой части по интенсивности выполнения работ (форма 7, табл. 2,6).

Численность работающих N определяем по формуле:

строительство циклограмма стройгенплан трудовой

N = C/B

где С - стоимость СМР; В - выработка на одного работающего с учетом роста производительности труда, руб/чел.- квартал, 1 год - 120 000, 2 год -125 000. Численность рабочих приведена на графике движения рабочих.

График освоения капитальных вложений (кривая финансирования) строится нарастающим итого путем суммирования стоимости СМР и оборудования, поставка которого предусмотрена в период выпуска продукции объектным потоком I в размере 68,152млн.руб. (форма №2).

Максимальная численность работающих по графику составила 228 человек.

3.      Потребность в материально-технических ресурсах, временных зданиях и сооружениях

Рабочие составляют 84%, или 228 чел. (тогда общее количество работающих составит - 271 человек (228х100/84). ИТР - 11%, что составляет 30 чел. (271х0,11); МОП и работники охраны - 5%, это составит 14 человек (271х0,05). Расчетное число рабочих в наиболее загруженную смену принимается в размере 65% это составит - 148 чел (228х0,65), а ИТР, служащих, МОП и охраны - 75% списочного состава, что составляет ИТР - 23 человека (30х0,75), МОП и охраны - 11 человек (14х0,75). Женщины составляют 15% от списочного состава - 41 человек (271х0,15).

Расчет временных зданиях в таблице 3.1.

Таблица 3.1 - Ведомость расчета временных зданий

Номенклатуру временных зданий подбираем по данным в /1, 2, 3/.

Расчет потребности в основных материалах, изделиях и полуфабрикатах

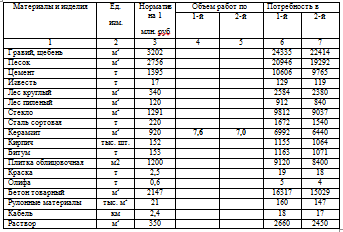

Потребность строительства в основных материалах определяется исходя из норматива 1 млн. руб (прил.8, 4, с. 36) и объема СМР (в млн. руб). Объем работ по годам строительства принимаем по графику распределения стоимости СМР. Результаты расчетов заносим в табл. 3.3 выполненную по форме 10 (в ценах 1984 г). Переводной коэффициент в цены 2001 от цен 1984 года равняется 11,851, таким образом в ценах 1984 г Ссмр 1 года = 7,6 млн. руб. (90,150/11,851) , второго года Ссмр 2 года = 7,0 млн. руб.

Таблица 3.3 - Потребность строительства в основных материалах и изделиях

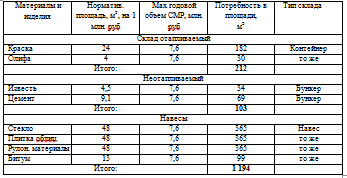

Расчет временных складов

Площади открытых складов, навесов приведенные в таблице 3.3 рассчитанной по форме №10, определяем расчетом по форме №11 (табл. 3.4). Нормы запасов материалов принимаем по нормативным данным /2, с. 238/, К1 = 1.3; К2 = 1.1 соответственно. В году принято 300 рабочих дней.

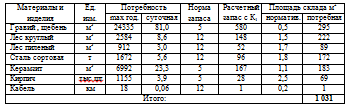

Таблица 3.4 - Ведомость расчета площадей складов открытого типа

Результаты расчетов временных закрытых складов заносим в таблицу 3.5

Таблица 3.5 - Ведомость расчета площадей временных закрытых складов

Потребность во временных зданиях принимаем согласно расчета площадей временных зданий произведенной в таблице 3.1. и приводим с кратким их описанием по конструкции и назначению в таблице 3.6.

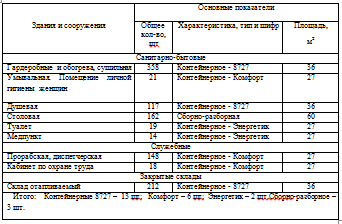

Таблица 3.6 - Экспликация временных зданий и сооружений

Нормативная площадь склада приведена в /2, с. 239-240/. Перечень всех временных зданий и сооружений на площадке заносим в табл. 3.6 выполненной по форме №13 и приводим в графической части на стройгенплане.

Для временных зданий применяем унифицированные типовые секции /1, 2, 3/. При их подборе учитываем оптимальную продолжительность их эксплуатации.

Расчет потребности строительства в электроэнергии, воде

Потребность строительства в данных и других ресурсах устанавливаем в зависимости от территориального расположения строительства, отрасли промышленности и объема СМР, оформляем в виде таблицы 3.7

Таблица 3.7 - Расчетная потребность в ресурсах

Норму расхода принимаем по данным нормативных документов /2, с. 261, 293/. Коэффициенты К1 и К2 принимаем для I территориального пояса 0,87 и 0,99 соответственно.

Нормативные показатели по расходу воды не предусматривают потребность воды на пожаротушение. Расход воды на пожаротушение может быть принят: при площади застраиваемой территории 50 га - 20 л/с; при большей площади - 20 л/с на первые 50 га территории и на каждые дополнительные 20 га по 5 л/с.

Территория занимаемая заводом по ремонту шин составляет 800х500 м = 400 000 м2 или 40 га. Значит на 1-й год необходимо 24,9 л/с; на 2-й год соответственно - 24,5 л/с.

В виду отсутствия укрупненных нормативов в потребности на теплоснабжение, сжатый воздух и газ не рассчитывались.

Расчеты площади складов, временных зданий и сооружений будут использованы при проектировании строительного генерального плана на строительства завода.

4.                                                 Строительный генеральный план

На комплекс зданий сооружений, разрабатывается общеплощадочный стройгенплан, который решает принципиальные хозяйственные решения строительной площадке. Общеплощадочный стройгенплан разрабатывается в проекте организации строительства (ПОСе).

Исходными данными служат: генплан площадки строительства; геологические, гидрогеологические и инженерно-экономические изыскания; сводный календарный план; расчеты объемов временного строительства и другие материалы.

Первоначально размещаются проектируемые здания и сооружения, затем делается привязка монтажных кранов, размещаются склады, дороги и временные коммуникации.

Стройгенплан разрабатываем на весь период строительства, на нем отражаем все элементы временного строительного хозяйства. Выделяем объекты и сети возводимые в подготовительный период.

На стройгенплане показываем постоянные проектируемые и временные здания и сооружения, дороги, инженерные коммуникации, сети, общеплощадочные и объектные склады (в том числе склады технологического оборудования), основные монтажные краны и ограждения.

На стройгенплане приводят последовательность возведения зданий каждого объектного потока, помещаем условные обозначения и экспликацию постоянных и временных зданий и сооружений.

Отражаем на стройгенплане требования охраны труда, производственной санитарии и противопожарных мер в строительстве.

Показываем размещение светильников для освещения дорог (через 40-50 м), прожекторов (через 100-200 м), пожарных гидрантов на водопроводной сети (через 90-100 м), временных дорог шириной 3,5 м или 6 м при двухстороннем движении.

5.                                                 Технико-экономические показатели принятых решений

1.                                                 Сметная стоимость строительства комплекса - 249,925 млн. руб.

2.      Сметная стоимость строительно-монтажных работ - 173,649 млн. руб.

.        Трудоемкость работ по всему комплексу - 36 642 чел. дн.

.        Средняя выработка на 1 чел. дн - 4 739 руб.

.        Строительный объем зданий - 1 079,6 тыс. м3

.        Стоимость 1 м3 здания - 0,231 тыс. руб.

.        Трудоемкость 1 м3 здания - 0,033 чел. дн.

.        Продолжительность строительства по циклограмме - 2 года.

.        Максимальное количество рабочих - 228 чел.

.        Площадь застройки - 40,0 га

10. Коэффициент застройки определяем по формуле:

Коэффициент использования площади определяется по формуле:

Список литературы

1.         Дикман Л.Г. Организация жилищно-гражданского строительства (Справочник строителя). - 2-е изд., перераб. И доп. - М: Стройиздат, 1990. - 495 с.

2.      Дикман Л.Г. Организация строительного производства / Учебник для строительных вузов - М.: Издательство АСВ, 2006. - 608 с.

.        Кирнев А.Д. Организация в строительстве. Курсовое и дипломное проектирование: Учебное пособие. 2-е изд., перераб. и доп. - СПб.: Издательство "Лань", 2012.-528 с.

.        Соколов Г.К. Технология и оргшанизация строительства: Учебник. -М.: Издательский центр "Академия", 2002. - 528 с.

.        Стаценко А.С. Технология и организация строительного производства: Учеб. пособие - 2-е изд., испр. - Мн.: Выш. Шк., 2002. - 367 с.

6.         Сбоорник ГЭСН 2001 года 07-01 железобетонные сборные и монолитные конструкции и 09-04 металлические конструкции

Похожие работы на - Комплекс промышленных зданий и сооружений

Не нашли материал для своей работы?
Поможем написать уникальную работу
Без плагиата!
