Организация строительных работ по возведению здания

Введение

Возведение зданий и сооружений складывается из ряда строительных работ, которые, в свою очередь, подразделяются на отдельные процессы. При этом выполнение строительных работ осуществляется в определенной технологической последовательности: подготовительные работы - производство работ подземной части, или так называемый «нулевой цикл», - возведение надземной части - отделочные работы - благоустройство территории.

В целях сокращения сроков строительства эти виды работ совмещают по времени, т. е. осуществляют поточным методом, что позволяет более эффективно использовать машины и механизмы, повысить производительность труда и снизить стоимость строительства.

Монтаж строительных конструкций является ведущим технологическим процессом, который во многом определяет структуру объектных потоков, общий темп строительства объекта, порядок и методы производства других строительных работ. При этом необходимо иметь в виду, что выполнение всех видов строительных работ, включая и монтаж конструкций, должно быть увязано в единый технологический процесс - поток, конечной целью которого является получение готовой продукции в виде здания или сооружения.

Поточный метод строительства основан на применении принципов непрерывности и равномерности выполнения процессов в строительном производстве. Для организации поточного производства необходимо: разделить общий фронт строительных работ (при возведении здания или сооружения) на отдельные захватки. Захватки выбирают таким образом, чтобы трудоемкость работ на каждой из них отличалась не более чем на 15...20%, что обеспечивает примерно одинаковую продолжительность работ на каждой захватке. Затем назначают потоки и определяют их направление, для чего весь комплекс работ по строительству объектов расчленяют на составляющие строительные процессы и закрепляют каждый из них за бригадами или звеньями, максимально совмещая во времени и пространстве выполнение этих процессов по захваткам.

стройгенплан здание строительный

1. Календарный план

.1 Исходные данные для проектирования календарного плана

рабочие чертежи зданий и сооружений (курсовой проект 1,2 по ГиПЗ);

тех.карта на работы нулевого цикла ;

ТКП 45-1.03-161-2009 (02250)- организация строительного производства ;

РСН;

нормативная продолжительность строительства определяется по СНиП 1.04.03-85 «Н ормы продолжительности и задела строительства»;

.2 Определение номенклатуры работ. Разбивка работ на циклы

. Подготовительный период, нулевой цикл.

.1 Устройство временных зданий и сооружений.

.2 Работы нулевого цикла.

.3 Прокладка наружных сетей и устройство вводов.

. Надземная часть.

.1 Кладка наружных стен.

.2 Кладка внутренних стен.

.3 Укладка перемычек.

.4 Кладка карниза.

.5 Укладка лестничных площадок.

.6 Укладка лестничных маршей.

.7 Укладка плит перекрытия.

.8 Укладка балконных плит.

.9 Установка козырьков.

.10 Устройство пароизоляции.

.11 Утепление кровли газосиликатом.

.12 Устройство выравнивающей цементно-песчаной стяжки.

.13 Установка стропил.

.14 Устройство слуховых окон.

.15 Устройство покрытия.

.16 Устройство желобов.

.17 Устройство водосточных труб.

.18 Устройство ограждения.

.19 Устройство перегородок из кирпича.

.20 Установка оконных блоков.

.21 Установка балконных блоков.

.22 Герметизация мест примыкания оконных и балконных блоков к стенам.

.23 Установка подоконных досок.

.24 Установка дверных блоков в стенах.

.25 Установка дверных блоков в перегородках.

.26 Уплотнение грунта щебнем.

.27 Устройство бетонной подготовки.

. Специальный цикл.

.1. Сантехмонтаж.

.2 Электромонтаж.

.3 Слаботочные работы.

. Отделочный цикл.

.1 Подготовка стен под окраску.

.2 Улучшенная штукатурка стен и перегородок.

.3 Улучшенная штукатурка оконных и дверных откосов.

.4 Облицовка стен плиткой.

.5 Утепление пола над подвалам газосиликатными блоками.

.6 Устройство стяжки.

.7 Укладка лаг по бетонным подкладкам.

.8 Укладка лаг по плитам перекрытия.

.9 Настил паркетных досок.

.10 Устройство деревянного плинтуса.

.11 Устройство гидроизоляции под плиточные полы.

.12 Устройство легкобетонной стяжки.

.13 Настилка плиточных полов.

.14 Устройство плиточного плинтуса.

.15 Устройство стяжки под линолиум.

.16 Наклейка линолеумного ковра.

.17 Окраска потолков водными составами.

.18 Окраска стен и перегородок водными составами.

.19 Окраска стен и перегородок неводными составами.

.20 Оклейка стен обоями.

.21 Устройство крылец.

.22 Разработка карыта под отмостку.

.23 Устройство щебёночной отмостки.

.24 Устройство з асфальтобетонной отмостки..

.25 Благоустройство и озеленение.

.26 Прочие неучтённые работы.

.3 Подсчёт объёмов работ

Подсчёт строительного объёма здания

Vстр=a∙b∙h= 14,62∙31,92∙14,9=6953,389 м3

Таблица 1 - Подсчёт объёмов каменной кладки

Ось

Длина, м

Высота, м

Площадь брутто, м2

Проемы

Площадь, нетто, м2

Толщина, м

Объем кладки, м3

ширина, м

высота, м

площадь блока, м2

кол-во, шт

общая площадь, м2

А-А

14,04

14,25

200,21

1,5

1,5

2,25

20

45

155,21

0,66

102,32

 Б-Б

 20,00

 14,25

 285

1,5 1,2 0,7

1,5 1,5 2,2

2,25 1,8 1,54

10 20 10

22,5 36 15,4

 211,1

 0,66

 139,32

В-В

30,6

14,25

436,05

1,0 0,9

2,1 2,1

2,1 1,89

20 10

42 18,9

375,6

0,38

143,73

Г-Г

31,92

14,25

454,8

1,2 0,7 1,8

1,5 2,2 1,5

1,8 1,54 2,7

40 20 10

72 308 27

 325

 0,66

 214,5

1-1

13,3

14,25

189,53

-

-

-

-

-

189,53

0,66

125,09

2-2

12,4

14,25

176,7

1,0

2,1

2,1

5

10,5

166,2

0,38

62,16

3-3

6,31

14,25

89,92

1,0

2,1

2,1

5

10,5

79,42

0,38

30,02

4-4

6,31

14,25

89,92

-

-

-

-

-

89,92

0,38

34,17

5-5

13,3

14,25

189,53

-

-

-

-

-

189,53

0,66

125,09

6-6

12,4

14,25

176,7

1,0

2,1

2,1

5

10,5

166,2

0,38

62,16

7-7

6,31

14,25

89,92

1,0

2,1

2,1

5

10,5

79,42

0,38

30,02

Карниз

80,23

Итого

1149,81

Таблица 2- Подсчет объемов сборных конструкций

 Наименова-ние кон-струкций, марка

Размеры

Расход на 1 элемент

Кол-во, шт

Общий расход

а

в

h

бетон, м3

сталь, кг

вес, т

бетон, м3

сталь, кг

вес, т

ФЛ 12-24

1200

2400

300

0,65

13,86

1,63

20

13

277,2

32,6

ФЛ 12-12

1200

1200

300

0,3

6,6

0,78

9

2,7

59,4

7,02

ФЛ 12-8

1000

2400

300

0,55

8,8

1,38

7

1,4

23,66

3,5

ФЛ 10-24

1000

2400

300

0,55

8,8

1,38

10

5,5

88

13,8

ФЛ 10-12

1000

1200

300

0,26

2,72

0,65

6

1,56

16,32

3,9

ФЛ 10-8

1000

800

300

0,17

2,92

0,42

12

2,04

35,04

5,04

ФЛ 14-12

1400

1200

300

0,36

9,42

0,91

6

2,16

56,52

5,46

ФЛ 14-24

1400

2400

300

0,76

15,19

1,9

14

10,64

212,66

26,6

ФЛ 14-8

1400

800

300

0,23

4,8

0,58

7

1,6

33,6

4,06

Итого

40,61

802,4

101,98

Блоки стен фундамента

ФБС24.4.6

600

600

0,815

-

1,96

108

88,02

-

211,8

ФБС12.6.6

1200

600

600

0,398

-

0,96

40

15,92

-

38,4

ФБС9.6.6

900

600

600

0,293

-

0,7

44

12,892

-

30,8

ФБС24.4.6

2400

400

600

0,543

-

1,3

76

4,27

-

98,8

ФБС12.4.6

1200

400

600

0,265

-

0,64

44

11,66

-

28,16

ФБС9.4.6

900

400

600

0,195

-

0,47

68

13,26

-

31,96

Итого

146,02

-

439,92

Плиты перекрытий

ПК 60.12

1200

6000

220

0,84

38,2

2,1

45

37,8

1719

94,5

ПК 60.15

1500

6000

220

1,12

38,6

2,8

60

67,2

2316

186

ПК 66.12

1200

6600

220

1,93

31,34

2,32

32

29,76

1002,9

74,24

ПК 66.15

1500

6600

220

1,23

47,54

3,09

62

76,86

2947,5

191,58

Итого

211,02

7985,4

546,32

Лестничные марши и площадки

ЛМФ 31-15

3160

1350

1500

0,78

18,03

1,95

18

14,04

324,54

35,1

ЛПФ 31.13-5

3100

1290

320

0,526

17,54

1,32

18

9,468

315,725

23,76

Итого

23,508

640,26

58,86

Плиты балконные

ПБк27.12

1240

2690

340

0,38

25,4

0,975

30

11,7

762

29,25

Итого

432,858

10190,06

1176,33

Таблица 3- Подсчет объемов сборных конструкций

№ пер.

Длина, м

Высота, м

Площадь, брутто, м2

Проемы

Площадь нетто, м2

Кол-во, шт

Общая площадь, м2

ширина, м

высота, м

площадь блока, м2

кол-во, шт

общая площадь, м2

Из блоков мм

Из кирпича мм

100

240

65

1

6,21

2,7

16,77

1,2

2,1

5,54

1

2,54

14,25

10

142,5

-

-

2

2,51

2,7

6,98

0,9

2,1

1,9

1

1,9

4,88

10

48,8

-

-

3

3,0

2,7

8,1

0,9

2,1

1,9

1

1,9

6,2

10

62

-

-

4

4,75

2,7

12,8

-

-

-

-

-

12,8

10

128

-

-

5

5,71

2,7

15,42

0,7

2,1

1,47

2

2,94

12,48

10

-

-

124,8

6

3,78

2,7

7,94

0,7

2,1

1,47

1

1,47

6,47

10

-

-

64,7

7

8,73

2,1

23,57

0,9

2,1

1,9

2

3,8

19,77

10

197,7

-

-

8

3,46

2,7

9,34

1,2

2,1

2,54

1

2,54

6,8

10

68

-

9

6,12

2,7

16,52

0,9

2,1

1,9

1

1,9

14,35

10

143,5

-

-

10

5,7

2,7

15,39

0,9

2,1

1,47

2

2,94

12,45

10

-

-

124,5

11

5,61

2,7

15,15

-

-

-

-

-

15,15

15

-

227,4

-

12

1,11

2,7

3,0

1,0

2,1

2,12

1

2,12

0,88

10

-

8,8

-

Итого

722,5

304,2

314

Марка блока

Размеры, мм

Площадь блок, м2

Кол-во, шт

Общая площадь,

Площадь остекления,, м2

Площадь откосов м2

Кол-во приборов, шт

ширина

высота

до 3 м2

Более 3 м2

ДВДЧ 21-9

900

2100

1,89

70

132,3

-

86

14,28

70

ДВСУ 21-10

1000

2100

2,1

30

63

-

-

29,12

30

ДВДГ21-7ф

700

2100

1,47

50

73,5

-

-

-

50

ДВДЧ 21-12

1200

2100

2,52

20

50,4

-

32,76

-

20

ДКСГ 22-15П

1500

2200

3,3

2

-

6,6

-

6,6

2

ДКДГ 22-15Щ

1500

2200

3,3

2

-

6,6

-

-

2

Итого

319,2

13,2

118,76

50

Таблица 5-Подсчет площади дверей

Марка блока

Размеры, мм

Площадь блока, м2

Кол-во, шт

Общая площадь, м2

Площадь остекления м

Площадь откосов, м2

Кол-во приборов, шт

ширина

высота

О3С12-15СП

1200

1500

1,8

30

54

54

69,03

30

О3С12-15СП

1200

1500

1,8

30

54

54

47,75

30

ОЗС15-15СП

1500

1500

2,25

30

67,5

67,5

79,65

30

ОЗС18-15СП

1800

1500

2,7

8

21,6

21,6

24,07

8

БЗС22-7СП

700

2200

1,54

30

30,03

30,03

65,49

30

Итого

243,3

243,3

285,88

Таблица 6- Подсчет площади стропил

 Наименование конструкции

Размер сечения axb, м

Площадь сечения м2

 Длина, м

Объём еденицы м3

Кол-во едениц

Суммарный объём м3

Стропильная нога

0,12х0,16 0,12х0,16 0,12х0,16 0,12х0,16 0,12х0,16 0,12х0,16 0,12х0,16 0,12х0,16 0,12х0,16 0,12х0,16

0,02 0,02 0,02 0,02 0,02 0,02 0,02 0,02 0,02 0,02

6,47 3,46 1,15 1,85 5,1 3 4,85 6 3,9 0,7

0,13 0,07 0,023 0,037 0,1 0,06 0,097 0,2 0,079 0,014

26 4 4 6 2 4 2 2 2 4

3,36 0,28 0,92 0,222 0,2 0,24 0,19 0,24 0,16 0,056

Ригель

0,05х0,15

0,0075

3,46

0,026

13

0,0975

Кобылка

0,04х0,1

0,004

1,2

0,048

64

0,3

Мауэрлат

0,16х0,18

0,029

89,4

2,59

1

2,59

Стойки

0,14х0,16

0,022

3,6

0,08

5

0,32

Прогон

0,16х0,16

0,026

21,2

0,55

1

0,55

Лежень

0,14х0,16

0,022

21,2

0,47

1

0,47

Подкос

0,08х0,08

0,0064

6,7

0,043

10

0,43

Итого

9,79

Таблица 6- Подсчет площади полов

Наименование помещений

Площадь пола, м2

В том числе

дощатые

Плиточные

Бетонные

линолеумные

по грунту

На 1 эт.

На 2-5 эт.

Жил. комнаты,прих.

994

-

-

-

-

198,8

795,2

Сан узлы

-

102,3

-

-

-

20,46

81,84

Подвал

-

-

300,9

-

-

60,18

240,72

Кухни

-

-

-

279,43

279,43

-

-

Итого

279,43

279,44

1117,76

Таблица 7- Подсчет площади штукатурных работ

Наименование помещений

Площадь брутто, м2

Проемы

Площадь нетто, м2

Площадь откосов, м2

Облицовка плиткой м

высота, м

ширина м

площадь блока, м2

кол-во, шт

Общая площадь, м2

Кухни

1

35,15 351,5

1,2 0,9

1,5 2,1

18 1,89

1 1

1,8 1,89

27,46 274,6

10,04 100,4

4 40

2

33,7 337

1,2 0,9

1,5 2,1

18 1,89

1 1

1,2 0,9

26,42 246,2

9,51 95,1

3,59 35,9

3

34,72 347,2

1,2 0,9

1,5 2,1

18 1,89

1 1

1,2 0,9

27,42 274,2

10,18 101,8

3,61 36,1

Комнаты

1

33,86 338,6

1,5 0,9

1,5 2,1

2,25 1,89

1 1

2,25 1,89

29,72 279,2

29,72 297,2

-

2

41,8 418

1,5 0,9

1,5 2,1

2,25 1,89

1 1

2,25 1,89

37,66 376,6

9,42 94,2

-

3

44,44 444,4

1,5 0,9

1,5 2,1

2,25 1,89

1 1

2,25 1,89

40,3 403

14,7 147

-

Прихожая

 1

36,18 361,8

0,7 0,9 1

2,1 2,1 2,1

1,47 1,89 2,1

2 2 1

2,94 3,78 2,1

27,36 273,6

7,75 77,5

 -

 2

24,95 294,5

1,2 1

2,1 2,1

2,52 2,1

1 2

2,52 4,2

18,23 182,3

5 50

 -

 3

 36,83 368,3

0,7 0,9 1

2,1 2,1 2,1

1,47 1,89 2,1

1,47 3,78 2,1

29,48 294,8

 7,84 78,4

 -

4

39,96 399,6

0,7 1 1,2 0,9

2,1 2,1 2,1 2,1

1,47 2,1 2,52 1,89

2 3 1 2

2,94 6,3 2,52 3,78

24,42 244,2

5,515 55,12

-

Санузлы

1

28,62 572,4

0,7

2,1

1,47

2

2,94

11,88 237,6

3,5 70

13,8 276

2

19,71 197,1

0,7

2,1

1,47

1

1,47

8,44 84,4

3,53 35,3

9,9 99

Залы

1

49,79 497,9

1,2 0,7 1,2

1,5 2,1 2,1

1,8 1,47 2,52

1 1 1

1,8 1,47 2,52

44 440

18,69 186,9

-

2

45,738 457,38

1,2 0,7 1,2

1,5 2,1 2,1

1,8 1,47 2,52

1 1 1

1,8 1,47 2,52

39,35 393,5

16,82 168,2

-

3

41,8 418

1,2 0,7 0,9

1,5 2,1 2,1

1,8 1,47 1,89

1 1 1

1,8 1,47 1,89

36,37 363,7

14,77 147,7

-

Лестничные клетки

1

288,2 576,4

1 1,5 1,5

2,1 1,8 2,1

2,1 2,7 3,15

10 4 2

21 10,8 6,3

250,1 500,2

16,73 33,46

-

Таблица 8- Подсчет площади малярных работ

Наимено-вание помещений

Водная окраска, м2

Масляная окраска, м2

Стены

Полы

Откосы

Оклейка обоями, м2

окна

двери

стены

потолки

площадь блока

k

f

площадь блока

k

f

Комната 1

-

94,2

-

-

-

-

-

-

-

9,42

-

297,2

Комната 2

-

142,2

-

-

-

-

-

-

-

14,22

-

376,6

Комната 3

-

147

-

-

-

-

-

-

-

14,7

-

403

Зал 1

-

186,9

-

18,6

-

440

Зал 2

-

168,2

-

-

-

-

-

-

-

16,8

-

393,5

Зал 3

-

147,7

-

-

-

-

-

-

-

14,77

-

363,7

Кухня 1

109,4

100,4

-

-

-

-

-

-

164,4

10,4

-

-

Кухня 2

105,68

95,1

-

-

-

-

-

-

158,52

9,51

-

-

Кухня 3

109,68

101,8

-

-

-

-

-

-

164,52

10,18

-

-

Сан узел 1

95,04

70

-

-

-

-

-

-

142,56

-

-

-

Сан узел 2

33,36

35,3

-

-

-

-

-

-

50,04

-

-

-

Прихожая 1

-

77,5

-

-

-

-

-

-

-

7,75

-

273,6

Прихожая 2

-

50

-

-

-

-

-

-

-

5

-

182,3

Прихожая 3

-

78,4

-

-

-

-

-

-

-

7,84

-

294,8

Прихожая 4

-

55,14

-

-

-

-

-

-

-

5,5

-

244,2

ЛК

250,1

257,97

-

-

-

-

-

-

250,1

-

-

-

Откосы

-

335,99

-

Подсчёт площади отмостки и крылец

Vкорыта=P∙c∙h=93,08∙1,0∙0,1=13,96 м3

Vщеб=0,5 Vкорыта=6,98 м3

Vгр=0,5 Vкорыта=6,98 м3

Подсчет площади отмостки

Fотм= P∙c=93,08 м2

.4 Выбор и обоснование методов производства основных видов работ

Работы по возведению здания начинаются с освоения территории (валка леса, корчевка пней, срезка кустарника, создание опорной геодезической сети)

Инженерная подготовка площадки включает в себя ограждение территории, прокладка временных дорог, организацию складского хозяйства, прокладка сетей временного водо- и энергоснабжения, устройство временных административно- бытовых и хозяйственных зданий.

Срезка растительного слоя и планировка площадки производится бульдозером ДЗ-18. Растительный слой складируется в отвал до 1,5 м и в последствии используется для озеленения.

Разработка котлована под фундамент ведётся экскаватором ЭО-3322 А .Разработка грунта ведётся с недобором до проектной отметки 15 см. До проектной отметки дорабатывается вручную.

Монтаж фундаментных блоков и фундаментных подушек ведётся краном КС 53-63.

Обратная засыпка пазух выполняется бульдозером ДЗ-18 и частично вручную, непосредственно у фундамента.

Уплотнение грунта ведётся электро-трамбовкой.

Одновременно с работами нулевого цикла производится прокладка наружных сетей в здание.

Возведение надземной части ведётся краном КБ 100.1 с приобъектного склада.

Работы ведутся в две смены в разных захватках.

Башенный кран КБ 100.1 производит подачу лесоматериала для устройства стропильной системы и крыши.

После устройства кровли и перегородок производится установка оконных, дверных и балконных блоков.

Штукатурные работы выполняются с помощью штукатурной станции СО-114. Штукатурные работы выполняются поточно- расчленённым способом, т.е. 1-ое звено - прорезка рустов в плитах перекрытия, 2-ое звено - провешивание стен, 3-ье звено - оштукатуривание оконных и дверных откосов, 4-ое звено - оштукатуривание помещений площадью до 5 м2, и 5-ое звено - обслуживание штукатурной станции.

Таблица 9- Ведомость трудозатрат и машиносмен

Табл. РСН

Наименование работ

Ед.изм.

Объем работ

Трудоемкость работ

Потребность в машинах

на ед., чел-час

всего, чел-час

всего, чел-дн

на ед., маш- час

всего, маш-час

всего, маш-дн

 Е8-49-1

Кладка наружных стен толщиной 660 мм

 м3

706,32

6,52

4605,2

575,65

1,53

1080,7

135,08

 Е8-6-7

Кладка внутренних стен толщиной 380 мм

 м3

363,26

5,49

1994,3

0,49

178

22,2

Е8-16-1

Кладка карниза

м3

80,23

12,3

987

123,4

0,42

33,7

4,2

Е7-44-10

Укладка перемычек

100шт

8,1

17,61

142,6

17,8

4,9

39,69

4,89

Е7-37-1

Монтаж плит перекрытия

100 шт

1,99

316,54

629,9

79,74

23,56

46,9

5,86

 Е7-47-2

Монтаж лестничных площадок

100 шт

0,16

282,03

45,12

5,64

54,88

8,78

1,1

 Е7-47-4

Монтаж лестничных маршей и площадок

100шт

282,3

0.082

0.01

54.98

1.1

0.14

Е7-53-5

Монтаж балконных плит

100 шт

0,3

312,97

93,89

11,74

65,45

19,64

2,45

Е7-53-8

Установка экранов ограждения

100 шт

0,9

120,19

108,17

13,52

27,43

24,74

3,09

Е6-22-2

Устройство монолитных участков в перекрытиях

 100 м3

0,174

687,25

119,06

14,88

20,94

3,64

0,46

 Е8-7-1

Кладка перегородок толщиной 65 мм

100 м2

3,14

155,47

488,18

61,02

2,74

8,6

1,07

 Е8-24-5

Кладка перегородок толщиной 100 мм

100 м2

7,225

100,28

724,5

90,6

3,3

23,8

2,98

 Е8-24-7

Кладка перегородок толщиной 240 мм

100 м2

3,04

190,53

579,2

72,4

6,66

20,2

2,53

Е7-53-5

Устройство козырьков

100 шт

0,02

312,97

6,26

0,78

65,45

1,31

0,16

 Е10-101-2

Установка оконных блоков площадью до 2 м2

100 м2

0,54

134,42

72,59

9,07

-

-

-

 Е10-101-3

Установка оконных блоков площадью до 3 м2

100 м2

1,1

125,62

138,2

17,27

-

-

-

Е10-103-1

Устройство подоконных досок

100 м

1,17

74,37

87

10,9

-

-

-

Е10-102-2

Установка балконных блоков

100 м2

0,98

106,32

104,19

13,01

-

-

-

Е10-103-3

Герметизация стыков

100 м

5,27

13,03

68,67

8,6

-

-

-

Е12-15-1

Устройство пароизоляции

100 м2

3,68

18,44

67,86

8,5

0,24

0,88

0,11

Е12-13-5

Утепление покрытия

100 м2

3,68

112,8

415,1

51,88

6,93

25,5

3,18

Е12-91-1

Устройство цем.- песчаной стяжки

100 м2

3,68

59,59

219,29

27,4

-

-

-

 Е10-14-1

Устройство стропильной системы

 м3

9,79

27

263,33

33,04

0,48

4,699

0,59

Е10-15-1

Устройство слуховых окон

шт

4

7,43

29,72

3,72

-

-

-

 Е12-20-3

Устройство покрытия

100 м2

5,04

53,67

270,6

33,83

1,32

6,66

0,8

Е12-9-1

Устройство желобов

100 м

0,93

94,01

87,4

10,9

 -

-

-

Е12-8-1

Устройство водосточных труб и сливов

 100 м2

18,35

16,79

308,1

38,5

 -

-

-

Е12-12-1

Устройство ограждений

100 м

0,916

7,39

6,77

0,85

 -

-

-

Е10-23-1

Устройство дверных блоков в стенах до 3 м2

100 м2

0,61

109,82

66,99

8,37

9,94

6,06

0,76

Е10-23-3

Устройство дверных блоков в перегородках до 3 м2

 100 м2

1,676

140,54

235,5

29,44

 -

-

-

Е10-23-3

Устройство дверных блоков в стенах более 3 м2

 100 м2

0,066

97,87

6,48

0,8

 -

-

-

Е10-23-4

Устройство дверных блоков в перегородках более 3 м2

 100 м2

0,066

120,06

7,96

0,99

-

-

-

Е11-14-2

Устройство бетонной подготовки

100 м2

2,79

40,93

114,37

14,3

 -

-

-

Е10-23-5

Устройство люков в перекрытиях

100 м2

0,016

150,29

2,4

0,3

7,27

0,116

0,014

Е12-7-4

Герм. стыков между азб. цем листами

100 м2

5,04

55,95

282,13

35,27

 -

-

-

Е12-11-1

Устр. Колпаков над шахтами

шт

8

2,42

19,36

2,42

 -

-

-

Е15-69-3

Подготовка потолков под окраску

100 м2

18,08

7,66

138,49

17,31

-

-

 Е15-315-4

Окраска потолков водными составами

100 м2

18,08

67,61

1222,4

152,8

-

-

-

Е15-69-2

Подготовка перегородок под окраску

100 м2

20,55

37,51

770,83

96,35

-

-

-

Е15-60-5

Улучшенная штукатурка стен

100 м2

28,13

87,5

2405

300,64

-

-

-

 Е15-65-1

Оштукатуривание откосов

100 м2

3,36

228,4

767,42

95,93

-

-

-

Е8-27-1

Устройство крылец

м2

12

1,92

23,04

2,88

0,1

1,2

0,15

Е15-18-1

Облицовка стен плиткой

100 м2

4,87

255,66

1245,06

155,6

-

-

-

Е11-9-1

Утепление пола газосиликатом

100 м2

2,97

31,52

87,9

10,99

-

-

-

Е11-11-2

Уст-во цем.-песч стяжки 30мм

100 м2

9,94

44,58

443,13

55,39

-

-

-

 Е11-12-2

Укладка лаг по бет. потготовке

100 м2

1,988

47,29

94

11,75

-

-

-

 Е11-12-3

 Укладка лаг по плитам перекрытия

 100 м2

7,952

39,35

312,9

39,11

-

-

-

Е11-9-2

Звукоизоляция ДВП

100 м2

9,94

8,96

89,06

11,13

 Е11-34-1

Устройство полов из паркетных досок

100 м2

9,94

38,74

385,1

48,13

-

-

-

 Е11-39-1

Устройство дер. плинтуса

100 м

13,86

9,35

129,59

16,2

-

-

-

Е11-11-2

Уст-во цем.-песч стяжки 40мм под плиточные полы

100 м2

1,023

45,66

46,71

5,84

-

-

-

 Е11-4-5

Устройство гидроизоляции под плиточные полы

100 м2

1,28

29,69

38

4,75

-

-

-

Е11-11-5

Устройство легкобетонной стяжки

100 м2

1,02

54,98

56,07

7

-

-

-

 Е11-47-1

Устройство покрытий полов из плитки ГРЭС

100 м2

1,02

891,92

909,8

113,72

1,73

1,76

0,22

Е11-49-1

Устройство керам. плинтусов

100 м

1,09

51,04

55,63

6,95

-

-

-

Е11-11-2

Уст-во цем.-песч стяжки 40мм под линолеумные полы

100 м2

3,009

45,66

137,39

17,17

-

-

-

Е11-45-1

Устройство полов из линолеума

100 м2

3,01

79,13

238,18

29,77

-

-

-

 Е15-314-1

Окраска стен водными составами

100 м2

7,03

71,12

500

62,5

-

-

-

 Е15-312-2

Окраска стен неводными составами

100 м2

6,8

68,8

467,84

58,48

-

-

-

Е15-267-1

Оклейка стен обоями

100 м2

32,69

52,8

1726

215,75

-

-

-

Е1-164-1

Разработка корыта под отмостку

100 м3

0,0931

205,95

19,17

2,4

-

-

-

Е11-2-4

Устройство щебёночной подготовки

 м3

4,65

3,96

18,4

2,3

-

-

-

Е11-19-3

Устройство асфальтобетонной отмостки

100 м2

0,931

17,47

16,26

2,03

-

-

-

Сан-тех монтаж

100 м3

69,534

33

2294,62

286,82

-

-

-

Электромонтаж

100 м3

69,534

10

695,34

86,91

-

-

-

Слаботочные работы

100 м3

69,534

4

287,14

34,77

-

-

-

Устройство временных зданий

%

7

254,18

Благоустройство и озеленение

%

8

290,5

Прочие неучтённые работы

%

32

2034

Таблица 10- Лимитно - комплектовочная ведомость

№ п.п.

Наименование материала

Ед. изм.

Объём(расход материала)

1

2

3

4

1

Кирпич Силикатный

1000 шт

62,86

2

Блоки газосиликатные

1000 шт

71,9

3

Раствор кладочный цементный М 50

м3

134,32

4

Кирпич керамич. полнотелый М 100

1000 шт

159,64

5

Раствор кладочный цементно-известковый М 50

м3

108,05

6

Электроды Ø 4 мм. Э 50 А

т

0,0567

7

Раствор кладочный тяжёлый М 100

м3

29,265

8

Электроды Ø 6 мм. Э 42А

т

0,122

9

Конструктивные элементы

т

0,237

10

Брусья обрезные l=4-6,5м шириной 75-150мм толщиной 40-75мм 3 сорта

м3

0,66

11

Брусья обрезные l=4-6,5м шириной 150мм толщиной 40-75мм 2 сорта

м3

0,1

Доски хв. l=4-6,5м шириной 75-150мм толщиной 25мм 3 сорта

м3

0,6934

13

Доски хв. l=4-6,5м шириной 75-150мм толщиной 44мм и более 3 сорта

м3

4,42

14

Конструкции одноэт. Произв. зданий от 0,1 до 0,5т

т

0,04

15

Щиты из досок толщиной 25мм

м3

9,15

16

Бетон тяжёлый С12/15

м3

17,66

17

Арматура

т

1,15

18

Биполикрин

м2

659,69

19

Раствор кладочный цементно-известковый М 25

м3

6,94

20

Плиты легкобетонные

м2

1234,88

21

Прокат для армирования Ø 10 мм. S 240

т

0,19

22

Дюбель пластмассовый

шт

1715

23

Анкерная пластина

шт

829

24

Блоки оконные

м2

262

25

Дюбель самораспорный 10х152

шт

324

26

Силиконовый клей

мл

28510

27

Уплотнительная лента ILLMOND -2D

м

553,4

28

Уплотнительная лента ILLDAPE VLIES DIO

м

553,4

29

Пена полиуретановая

мл

54451

30

Доски подоконные

м

117

31

Блоки дверные

м2

241,8

32

Наличники

м

934,54

33

Лазы и люки

м2

1,6

34

Битумы нефтяные марки БНК 90/10

т

0,092

35

Керосин

т

0,22

36

Мастика битумная кровельная

т

0,954

37

Плиты теплоизоляционные

м3

401,07

38

Диски алмазные

шт

2,12

39

Брусья обрезные l=4-6,5м толщиной 100-125мм 2сорта

м3

0,587

40

Брусья обрезные l=4-6,5м шириной 75-150мм толщиной 40-75мм 2 сорта

м3

4,286

41

Доски хв. l=4-6,5м шириной 75-150мм толщиной 44мм 1 сорта

м3

8,126

42

Лесомат. Толщ. 19-22 мм 3 сорта

м3

0,24

43

Доски хв. l=4-6,5м шириной 75-150мм толщиной 19 и 22 мм 3 сорта

м3

0,24

44

Переплёты оконные

м2

2

45

Сталь оцинкованная листовая толщиной 0.5 мм

т

2,216

46

Детали закладные

т

0,21

47

Листы азб - цементные

м2

645,44

48

Доски хв. l=4-6,5м шириной 75-150мм толщиной 44мм и более 2 сорта

м3

2,52

49

Поковки из квадратных заготовок

т

0,093

50

Площадка посадочная калориф.

т

0,275

51

Грунтовка лакрит

кг

508,52

52

Краска вододисперсная лакрит

кг

1004,4

53

Сухая шпатлёвочная смесь

т

1,42

54

Раствор тяжёлый цементный 1:1:6

м3

18,97

55

Раствор тяжёлый известковый 1:2,5

м3

44,786

56

Сетка проволочная

м2

148,53

57

Растворы кладочные 1:3

м3

5,04

58

Плитка керамическая глазурованная

м2

312,48

59

Бетон тяжёлый С10/12.5

м3

42,75

60

Клей КМЦ

т

0,07

61

Обои обыкновенные

100 м2

34,32

62

Шпатлёвка

т

1,27

63

Дисперсия Д50 Н

кг

93,49

64

Олифа комбинированная К-2

т

6,018

65

Шпатлёвка МС 0,06 розовая

т

0,35

66

Грунтовка ГФ - 0119

т

0,054

67

Эмаль ПФ 115

т

0,156

68

Доски хв. l=2-3,75м шириной 75-150мм толщиной 25мм 3 сорта

0,477

69

Лаги антисептированные

м3

8,86

70

Мастика сланцевая

кг

131,1

71

Доски паркетные

м2

1033,76

72

Плинтус

м

1400

73

Плитка керамическая 300х300х8

м2

105

74

Клей М100

т

0,565

75

Дисперсия пластифицирующая

т

0,014

76

Клей бустилат

т

0,117

77

Линолеум поливинилхлоридный

м2

301,69

78

Раствор полимерцементный

м3

0,27

79

Смеси асфальтобетонные щебёночные мелкозернистые тип А, марки I

т

6,04

80

Сборные ЖБК

шт

120

81

Бетон В7,5

м3

0,6

82

Щебень из природного камня М400 фракции 5-20 мм

м3

1,26

83

Щебень из природного камня М400 фракции 40-80 мм

м3

4,65

84

Песок высшего класса

м3

312

85

Бетон лёгкий В12,5

м3

2,08

86

Раствор кладочный М 150

м3

46,86

87

Бензин автомобильный АИ-95

т

0,073

88

Битумы нефтяные марки М 90/10

т

0,2

89

Битумы нефтяные марки М 70/30

т

0,024

90

Мука андезитовая кислотоупорная

т

0,16

Определение продолжительности работ, сменности и состава бригад

Поскольку процесс возведения здания разбивают на 4 цикла внутри каждого этапа формируем частные потоки, т.е. процессы, выполняемые одной бригадой рабочих и одним комплексом машин. Для этого объединяем "родственные" работы, суммируя их объем, трудоемкость и потребность машин.

Продолжительность работ, выполняется с помощью ведущих машин(бульдозер, экскаватор, кран). Определяется по формуле:

,

где Qм-с- машиносменость работ согласно ведомости трудозатрат и машиносмен.

С- сменность работ.

Сменность работ с использованием ведущей машины рекомендуется принимать равной 2.

К таким работам можно отнести земляные работы (срезка, планировка, разработка котлована), монтаж фундаментов и перекрытий над подвалом, кладка стен с монтажом сборных конструкций, монтаж каркаса и т.д.

Продолжительность работ, где машины являют вспомогательную роль, определяются по формуле:

где Qч-д- трудоемкость работ в чел-дни (принимается по ведомости трудозатрат и мошиносмен).

N- число рабочих в смену (принимается самостоятельно, исходя из выработки на 1 рабочего в день в натуральных 1м2, м3 , п.м. и т.д. )

С- сменность работ

Таблица 11- Определение продолжительности работ и состава бригад

Этап цикла

№ п-ка

 Наименование работ

Классификационный состав рабочих

Применяемые машины, механизмы

Надземный цикл

1

1

Устройство стен (кладка стен, перемычек, монтаж сборных конструкций)

Каменщики плотники крановщики монтажники такелажники

Пневмокран

2

Устройство перегородок

Каменщики

Пневмокран

3

Установка дверных и оконных блоков

Плотники

Пневмокран

4

Устройство кровли

Кровельщики

5

Подготовка под полы (бетонная) утепление пола над подвалом керамзит) устройство теплоизоляции древесноволокнистые плиты устройство стяжки цементно-песчаной

Бетонщики

Виброрейка

Специальный цикл

 2

1

Сантехмонтаж

Сантехники

2

Электромонтаж

Электрики

3

Слаботочные работы

Подсобники

Отделочный цикл

3

1

Штукатурка

Штукатуры

Салют-3

2

Облицовка плиткой

Плиточники

3

Настил паркетных досок

Плотники

4

Окраска стен и перегородок, оклейка обоями

Маляры

Таблица 12- Карточка-определитель работ и ресурсов для календарного плана

Наименование работ

Объём

Трудоёмкость чел-дни

Потребность и машины

Продолжительность работ в днях

Число смен

Количество рабочих смен

Состав бригад

Ед. изм.

Кол-во

Марка машины

Число м-см

Кладка стен

м3

1149,4

966,15

КБ-405.1

180

90

22

12

каменщики

Монтаж сборных ЖБ элементов

100ш

10,55

126,31

КБ-100

5

5

22

12

каменщики

Кладка перегородок

100 м2

13,41

224,02

КБ-405.1

40

20

22

6

каменщики

Установка оконных и дверных блоков

100 м2

4,498

98,45

-

-

25

11

4

плотники

Устройство кровли

100 м2 100 м м3 шт

16,08 5,04 9,79 12

246,61

КБ-405.1

25

25

11

10

кровельщики

Штукатурные работы

100 м2

31,49

663,03

Салют -3

60

30

22

11

штукатуры

Устройство плиточных полов

100 м2 100 м

9,21 1,09

239,86

-

-

35

11

7

плиточники

Устройство паркетных и линолиумных полов

100 м2 100 м

43,75 13,86

121,04

-

-

35

11

6

плотники

Молярные работы

100 м2

103,2

336,65

-

-

40

11

9

маляры

Сан-тех монтаж

100 м3

63,53

286,82

-

-

36

11

8

сантехники

Электромонтаж

100 м3

63,53

86,91

-

-

20

11

4

электрики

Слаботочные работы

100 м3

63,53

34,77

-

-

17

11

2

подсобники

1.5 ТЭП

Таблица 13- ТЭП

Наименование показателей

Ед.изм.

Значение

Формула подсчета

1

2

3

4

1 Продолжительность строительства

0,9

Кн=Тп/Тн

2 Строительный объем

м3

6953,39

V=А*В*Н

3 Полезная площадь

м2

1397,2

F= А*В

4 Трудоемкость работ

чел-дн.

7071,99

∑Q пл

5 Трудоемкость на 1м3 здания

чел-дн.

1,02

gv=∑Q пл/V

6 Трудоемкость на 1м2 здания

чел-дн.

5,06

gF=∑Q пл/F

7 Среднее количество рабочих

чел.

35

Аср=∑Q пл/Тпл

8 Коэффициент сменности

1,265

Ксм= ∑а1 t1+∑а2 t2 ∑ t

9 Коэффициент совме-щенности работ

3,26

Ксов==∑t / Тпл

2. Стройгенплан

.1 Исходные данные для проектирования стройгенплана. Условия осуществления строительства

Для разработки стройгенплана необходимы следующие документы:

Гееральные план здания ТЭП к нему

Календарный план строительства

График движения рабочих

График завоза и расхода материалов

График работы основных строительных машин

ТКП 45-1.03-161-2009 (организация строительства)

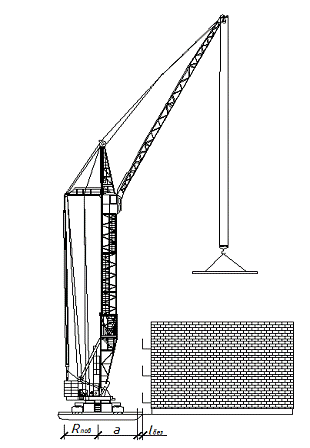

а =Rпов +lбез =3,5+0,5=4 м

где а - расстояние от вертикальной оси монтажного крана до ближайшей конструкции, м.

Rпов - задние габаритные размеры, м;

lбез - расстояние от хвостовой части до строющегося здания, принимаемое 0,5м;

Строящееся здание - пятиэтажный 30-квартирный жилой дом. Район строительства г.Могилев. Рельеф строительной площадки спокойный с перепадом высот не более 1м.

Проектируемое здание размером в осях 31•13,7 м в длину и ширину соответственно. Здание бескаркасное с продольными и поперечными несущими стенами, с подвалом. Стройгенплан разработан на период возведения надземной части здания. Работы выполняются башенным краном КБ 405.1. Поперечная привязка крана- эскиз 1

Продольная привязка

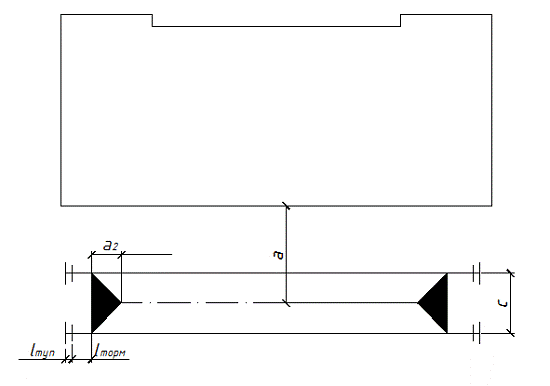

lподкр.путей =lкр+ 2c/2+2lтуп+2lторм

lтуп =0,5 м

lторм =1,5 м

В открытых складах располагаются поддоны с керпичами и блоками, сборные железобетонные конструкции. Сборные железобетонные конструкции хранятся в штабелях.

Между штабелями предусмотрен проход 0,7м. Каждые 25м склада предусматривается проезд шириной 3м. В закрытых складах располагаются оконные и дверные блоки, рулонные материалы, инструменты, спец.одежда.

Временно-административные и хозяйственные здания представлены в виде контейнеров со съемной ходовой.

Rоп=Rмах+lбез+lгр/2

где Rоп - длина опасной зоны в радиусе крана;

lгр - длина самого длинного груза;

lбез - длина, учитывающая отлет груза при падании.

Линия временного водопровода заземляется ниже глубины промерзания грунта на 1,2м.

Временных силовой кабель заглубляется на глубину 0,5м.

Воздушное осветительная линия располагается на столбах высотой 7м через каждые 25м. Освещение места проведения работ и склады производится прожектором на кране.

Охранное освещение дорог и охранное освещение осуществляется люменистцентными светильниками на столбах по периметру.

Площадка ограждена забором и имеет двое ворот.

2.2 Расчеты к стройгенплану

Расчет площади временных зданий

Общее количество рабочих на стройительной плоадке определяется по формуле:

Nобщ =Nмах +Nитр +Nс +Nмопмах/0,85 =Nитр +Nс +Nмоп =Nобщ -Nмах

Nмах - количество работников по графику движения рабочих, принимаемое 87%;

Nитр - количество инженерно-технических работников

Nс - количество служащих

Nмоп - младший обслуживающих персонал

N рмах - количество работников в наиболее многочисленную смену

,05 - коэффициент, учитывающий отпуски, пропгулы и др.

Nобщ=Nмах/0,85=55/0,85=65чел

Nитр+Nс+Nмоп=Nобщ-Nмах=65-55=10чел

Общее количество работающих на строительной площадке:

N рмах=1,05•[Nмах•0,7+(Nитр+Nс+Nмоп)•0,8•0,5]=45чел

Требуемая площадь временных зданий:

F=f•N

где f - норма площади на 1 человека, м;

N - количество работников.

Таблица 14 - Расчёт временных зданий

Наименование помещений

Число работников, пользующих помещений, N, чел

Норма на 1чел, м2 f

Требуемая площадь, м2 F=l•N

Тип здания

Размеры

Кол-во

1 Контора прораба

0,505•(Nитр+ Nс+Nмоп)•0,8= =0,505•10•0,8=4

4

4•4=16

Контейнер 31-315(18)

6,7х3х3

1

2 Диспетчерская

2

7

2•7=14

Контейнер 412-13-1 (14,4)

6х2,7х2,6

1

3 Гардероб

1,04•Nмах=1,04•45=58

0,6

58•0,6=34,8

Контейнер 31-315(18)

6,7х3х3

3

4 Душевая мужская и умывальная

0,7•(1,04•Nмах)•0,7= =0,7•1,04•45•0,7=28

0,43

28•0,43=12,04

Контейнер 494-114 (24)

8х3,5х3,1

1

5 Уборная мужская

Nмах•0,7=55•0,7=32

0,14

32•0,14=4,48

Контейнер 5055-27А (10,5)

3,5х3,1х3

1

6 Душевая женская

0,7•(1,04•Nмах)•0,3= =0,7•1,04•55•0,3=12

0,54

12•0,54=6,5

Контейнер 420-04-21 (14,4)

6х2,7х2,6

1

7 Умывальная женская

N рмах•0,3=50•0,3=15

0,2

15•0,2=3

Контейнер 420-04-21 (14,4)

6х2,7х2,6

1

8 Уборная женская

N рмах•0,3=45•0,3=14

0,7

14•0,7=9,8

Контейнер 5055-27А (10,5)

3,5х3,1х3

1

10 Помещение для обогрева и отдыха

1,04•Nмах•0,7=04•55•0,7=40

0,1

40•0,1=4

Контейнер 494-409 (10,9)

3,8х3,5х3,1

1

11 Помещение для приема пищи

0,75•N рмах=0,75•45=35

0,25

35•0,25=9

Буфет передвижной 420-01-6 (22)

9х2,7х2,6

1

Таблица 15 - Расчет потребности площади склада

Наименов. материала

Ед. изм.

Общ. расход, Q

Продолж. расчетн. периода, Т, дни

Сут. расход q=Q/T

Запас хранен. в днях, t

Коэф-ты

Запас на складе P=q•t•k1•k2

Норма хранен. на 1м2

Площ. без учета прохода, S=P/N,м2

Коэф. прохода, α

Полн. площ. F=P/α м2

Раз-меры м

Тип скла-да

k2

1 Кирпич

1000 шт

222,5

90

2,47

4

1,1

1,3

13,13

0,7

20,19

0,6

33,65

5х7

Откр.

2 Газосиликатные блоки

м3

2586,6

90

28,76

4

1,1

1,3

123,38

0,7

176,3

0,6

293,8

7х44

Откр.

3 СЖ/БК

М3

203,84

5

40,77

4

1,1

1,3

171,6

0,8

214,5

0,7

306

6,7х 3х3

Откр

4 Оконные блоки

м2

243,3

25

9,73

4

1,1

1,3

55,66

25

2,23

0,6

3,7

Закр

5 Дверные блоки

м2

332,4

25

13,3

4

1,1

1,3

76,076

23

3,31

0,5

6,62

Закр.

6 Плитка керамич.

м2

487,1

35

13,9

4

1,1

1,3

79,6

79

1

0,6

1,7

Закр.

Расчет временного водоснабжения

Вода на строительной площадке потребляется для 4 групппотребителей:

группа - производственные нужды (поливка кирпича,поливка бетона, штукатурные работы, окраска водными составами) Нормы расхода:

для кирпича на 100тыс. шт. - 200л, 1м3 - 50-100л;

для бетона на 1м3 - 150-200л (от 2 до 13 поливов в сутки);

для штукатурных работ на м2 - 4-8л;

для малярных работ на 1м2 - 0,5-1л;

для заправки и полива 1 машины в сутки - 400-700л.

группа - хозяйственно-бытовые нужды (столотая, буфеты при отсуствии канализации). Нормы расхода:

для умывальных на 1чел - 4л в сутки;

для питья на 1чел - 2л в сутки

группа - душевые установки. Нормы расхода:

для душевых установок на 1чел - 50л в сутки

группа - пожарные нужды. Нормы расхода:

для строительной площадки площадью менее 10гектаров - 10л/сек.

Расход воды на производственные нужды:

Qпр=Vq пр •kn/(8•3600)

где Qпр - удельный расход воды на 1 ед. объема расхода, л/сек;

Vq пр - объем работы в натуральной единице;

kn - коэффициент неравномерности потребления воды, для людей - 1,6 для машин - 2

Расходы воды на хозяйственные нужды

Qхоз =Nq хоз •kn/(8•3600)

где Qхоз - удельный расход воды, принимаемый 10-15л на 1 человека в сутке;

N - количество работающих на площадке;

q - душевое 50л в сутки на 1чел

kn - коэффициент неравномерности потребления воды, принимаемый 2,7

Таблица 16 - Расчет временного водоснабжения

Наименование работ

Ед. изм.

Кол-во Vi

Удельный расход qi, л

Коэф. неравном.,  kn

Формула подсчета

Водопотребл. л/сек

1 Производственные нужды

1.1 Поливка кирпича

м3

11,9

200

1,6

qi •Vi •kn/(8•3600)

0,132

1.2 Штукатурные работы

м2

156,2

7

1,6

qi •Vi •kn/(8•3600)

0, 06

1.3 Малярные работы

м2

179,75

0,5

1,6

qi •Vi •kn/(8•3600)

0,005

1.4 Заправка и обливка авто

шт

1

400

12

qi •Vi •kn/(8•3600)

0,026

1.5 Зправка и обливка экскаватора

шт

1

600

2

qi •Vi •kn/(8•3600)

0,06

2 Хозяйственные нужды

2.1 Хозяйственно-питьевые нужды

чел

55

15

2,7

qхоз •Vi •kn/(8•3600)

0,08

2.2 Душевые

чел

55

50

2,7

qхоз •Vi •kn/(8•3600)

0,26

Примечание: ввиду дефицита труб большого диаметра (100мм и более) пожарные гидранты проектируются идет на линии постоянного водопровода и расход в пожарные нужды не учитываем.

Таблица 17- График водопотребления на строительной площадке

Диаметр внутреннего водопровода

Д= мм

Принимается внутренний водопровод условным проходом диаметром 20мм и наружным диаметром 26,8 мм.

Расчет временного энергопотребления

Растчет заключается по определению самого напряженного периода строительства с точки зрения энергопотребления. Для этого определяется суммарная мощьность и определяется по формеле:

P= α• ( ∑PС •k1/cos φ1 +∑PТ •k2/cos φ2 +∑Pов •k3 +∑Pоп •k4)

где ∑PС - мощность силовых установок, кВт;

∑PТ - мощность на технические нужды (сварочные работы), кВт;

∑Pов - сумарная мощность врутреннего освещения;

∑Pоп - сумарная мощность наружного освещения;

k - коэффициент неравномерности;

cos φ - коэффициент мощности.

Таблица18 - Расчет временного энергопотребления

Наименование потребителей

Ед. имз.

Кол-во, F

Удельная мощность Р, кВт

Коэф. спроса,

Коэф. мощности

Формула подсчета

Общая потреность в электроэнергии, кВт

cos φ

1 Силовые потребители

1.1Башенный кран КБ 405.1               шт           1              40            0,6           0,7

34,29

1.2 Штукатурная станция «Салют-3»

шт

1

22

0,5

0,6

 18,33

1.3 Электротрамбовщик

шт

1,5

0,1

0,4

 0,375

2 Технологические нужды

2.1 Сварочный аппарат ПСП-5

шт

1

25

0,5

0,4

 31,25

2.2 Вибратор

шт

1

30

0,1

0,4

 7,5

2.3 Шлифовальная машина

шт

1

1,5

0,1

0,4

 0,375

2.4 Краскопульт СО-61

шт

1

0,13

0,1

0,4

 0,033

3 Внутреннее освещение

3.1 Конторы и помещения для приема пищи

100м2

0,8

-

3.2 Гардероб, душевые, помещения для обегрева и отбыха

100м2

0,8

-

3.3 Уборная мужская и женская

100м2

0,8

-

3.4Закрытые склады

100м2

0,35

-

5.1Внутри здания

2

-

4 Наружное освещение

4.1 Место проведения работ

4.1.1 Земляные работы, кладка

100м2

0,8

4.1.2 Монтаж строительных конструкций

100м2

0,3

4.1.3 Охранное освещение

1км

3,5

-

Таблица 19 - Расчет временного энергоснабжения

Определяем суммарную потребляемую мощность и подбираем трансформатор:

Р= Рmax=73,95 кВ.т

Принимаем комплексную трансформаторную подстанцию КГП мощностью 100 кВт, габаритные размеры 1,5х1,9х2,7м.

.3 Мероприятия по охране труда и техники безопасности на строительной площадке

Изоляционные работы.

При выполнении изоляционных работ (гидроизоляционных, теплоизоляционных, антикоррозиционных} с применением огнеопасных материалов, а также выделяющих вредные вещестба следует обеспечить защиту работающих от воздействия вредных веществ, а также от термических и химических ожогов.

Битумную мастику следует доставлять к рабочим местам, в основном по битумопроводу или при помощи грузоподъемных машин. При необходимости перемещения горячего битума на рабочие места вручную, следует применять металлические бачки, имеющие форму усеченного конуса, обращенного широкой частью вниз, с плотно закрывающими крышками и запорными устройствами.

Не допускается использование в работе битумные мастики температурой свыше 180°С.

Котлы для сварки и разогрева битумных мастик должны быть оборудованы приборами для замера температуры мастики и плотно закрывающимися крышками. Загружаемый в котел наполнитель должен быть сухим. Недопустимо попадание в котел льда и снега. Возле варочного котла должны быть средства пожаротушения.

Для обогрева битумных составов внутри помещений не допускается применять устройства с открытым огнем.

При выполнении работ между работающими должно быть расстояние не менее 1м.

На поверхностях с применением горячего битума несколькими рабочими звеньями, расстояние конструкций или оборудования после покрытия их теплоизоляционными материалами, закрепленным вязальной проволокой с целью подготовки под обмазочную изоляцию, не должно быть выступающих концов проволоки,

При приготовлении грунтовки, состоящей из растворителя и битума, следует расплавленный битум вливать в растворитель. Не допускается вливать растворитель в расплавленный битум.

Земляные работы.

До производства земляных работ в местах расположения действующих подземных коммуникаций должны быть разработаны и согласованы с организациями, эксплуатирующими эти коммуникации, мероприятия по безопасным условиям труда, а расположение подземных коммуникаций на местности обозначено соответствующими знаками или надписями.

Производство земляных работ в зоне действующих подземных коммуникаций следует осуществлять под непосредственным руководством прораба или мастера, а в охранной зоне кабелей, находящихся под напряжением, или действующего газопровода, кроме того, под наблюдением работников электрохозяйства или газового хозяйства. При обнаружении взрывоопасных материалов земляные роботы в этих местах следует немедленно прекратить до получения разрешения от соответствующих органов. Перед началом производства земляных работ на участках с возможным патогенным заражением почды (свалка, скотомогильники, кладбища и д.р..) необходимо разрешение органов Государственного санитарного надзора.

Котлованы и траншеи, разрабатываемые на улицах, дворах, в населенных пунктах, а также местах, где происходит движение транспорта, должны быть ограждением с учетом требований ГОСТ 23407- 78. Но ограждении необходимо устанавливать предупредительные надписи и знаки, а в ночное время - сигнальное освещение. Места прохода людей через траншеи должны быть оборудованы переходными мостиками, освещаемыми в ночное бремя.

Грунт, извлеченный из котлована или траншеи, следует размещать на расстоянии не менее 0,5 м от бровки выемки. Разрабатывать грунт в котлованах и траншеях «подкопом» не допускается. Валуны и камни, а также отслоения грунта, обнаруженные на откос должны быть удалены.

При невозможности применения инвентарных креплений стенок котлована или траншей следует применять, крепления, изготовленные по индивидуальным проектам, утвержденным в установленном порядке. При установке креплений верхняя часть их должна выступать над бровкой выемки не менее чем на 15см. Устанавливать крепления необходимо в направлении сверху вниз по мере разработки выемки на глубину не более 0,6 м. Разборку креплений следует производить в напрадлении снизу вверх по мере обратной засыпки выемки.

Разработка роторными и траншейными экскаваторами в связных грунтах {суглинках, глинах) траншей с вертикальными стенками без крепления допускается на глубину не более 3м. В местах, где требуется пребывание рабочих, должны устраиваться крепление траншей или откосов.

Производство работ в котлованах и траншеях с откосами, подвергшийся увлажнению, разрешается только после тщательного осмотра производителем работ (мастером) состояния грунта откосов и обрушения {устойчивого грунта в мостах, не обнаружены «козырьки» или трещины отслоения).

Перед допуском рабочих в котлованы или траншеи глубиной более 3м должна быть проверена устойчивость откосов или крепления стен.

Погрузка грунта на автосамосвалы должна производиться со стороны заднего или бокового борта.

Односторонняя засыпка пазух у свежевыложенных подпорных стен и фундамента допускается после осуществления мероприятий, обеспечивающих устойчивость конструкции, при принятых условиях, способах и порядке засыпки.

Монтажные работы.

На участке (захватке), где ведутся монтажные работы, не допускается выполнение других работ и нахождение посторонних лиц.

При возведении зданий и сооружений запрещается выполнять работы, связанные с нахождением людей в одной секции (захватке, участке) на этажах (ярусах}, над которыми производится перемещение, установка и временное закрепление элементов сборных конструкций или оборудования.

Способы строповки элементов конструкций и оборудования должны обеспечивать их подачу к месту установки в положении, близком к проектному. Запрещается подъем сборных железобетонных конструкций, не имеющих монтажных петель или меток, обеспечивающих их неправильную строповку и монтаж.

Строповку конструкций и оборудования следует производить грузозахватными средствами, удовлетворяющими требованиям и обеспечивающими возможность дистанционной растроповки с рабочего горизонта в случаях, когда высота до замка грузозахватного средства превышает 2м.

Монтаж лестничных маршей и площадок зданий (сооружений] должно осуществляться одновременно с монтажом конструкций здания. На смонтированных лестничных маршах следует незамедлительно устанавливать ограждения.

Углы отклонения от вертикали грузовых канатов и полиспастов грузоподъемных средств в процессе монтажа не должны превышать величину, указанную в паспорте, утвержденном проекте или технических условиях на это грузоподъемное средство.

Не допускается пребывание людей на элементах конструкций и оборудования во время их подъема или перемещения.

Во время перерывов в работе не допускается оставлять поднятые элементы конструкций и оборудование на весу.

Установленные в проектное положение элементы конструкции или оборудования должны быть закреплены так, чтобы обеспечивала устойчивость и геометрическая неизменяемость.

Растроповку элементов конструкций и оборудования, установленной в проектное положение, следует производить после постоянного или временного надежного их закрепления. Перемещать установленные элементы конструкций или оборудования после их растроповки, за исключением случаев, обоснованных ППР, не допускается.

Не допускается выполнять монтажные работы на высоте в открытых местах при скорости ветра 15м/с и более, при гололедице, при тумане, исключающем видимость в пределах фронта работ.

Навесные монтажные площадки, лестницы и другие приспособления, необходимые для работы монтажников на высоте, следует устанавливать и закреплять не монтируемые конструкциях до их подъема.

Каменные работы.

Кирпич, поднимаемый но поддонах должен иметь 3-х или 4-х сменное ограждение и должен лежать не более чем в 3 ряда.

Кладку стен ведут с подмостей или лесов. Запрещается вести кладку стоя на стене. Высота каждого яруса кладки начинается так, чтобы начало кладки было не менее чем на 2 кирпича выше настила подмостей. До установки столярных изделий оконные и дверные проемы следует ограждать. При кладке стен с внутренних подмостей по периметру наружных стен нужно устроить предохранительные козырьки. В виде настила с бортовой доской по наружному краю. Первый ряд козырьков устанавливается на высоте более чем 6м от уровня земли и устанавливают их на все время работы.

Следующий ряд козырьков устанавливают на высоте 6-7 метров от первого ряда и так далее.

При выполнении работ в зимнее время рабочие обеспечиваются теплой одеждой. При наличии в растворе специальных добавок рабочим выдаются очки и рукавицы.

Отделочные работы.

При штукатурных работах основными причинами производственного травматизма могут быть падение работающих с высоты или обрушение лесов, подмостей, люлек, вредное воздействие на рабочих извести и других химических материалов и т.д.

Помещения, которые оштукатуриваются в зимний период, если невозможно использовать систему отопления, просушивают специальными нагревательными приборами. Применять для сушки и обогрева помещения мангалы, бочки или другие емкости, наполненные углем. Выделяющие в помещение продукты сгорания топлива, запрещается. в просушиваемых помещениях, рекомендуется находиться не более 3 часов в день.

При малярных работах на работающих действуют вредные факторы. - выделение пыли при смешивании сухих материалов с олифой и при шлифовке поверхностей наждачной бумагой, выделение веществ и газов при высыхании, При приготовлении малярных составов на строительной площадке необходимо использовать помещения, оборудованные вентиляцией. Малярные работы внутри помещения, начиная с высоты 1,1м от перекрытия или уровня земли, следует выполнять только с прочно установленных инвентарных подмостей. Нельзя выполнять малярные работы одновременно в двух уровнях по вертикали без устройства защитного настила. Малярные работы внутри помещения выполняются при открытых окнах, не допуская при этом сквозняков.

В помещениях, свежеокрашенных масляными красками. запрещается находиться больше четырех часав, курить и работать с использование огня. Работающие, подвергшиеся воздействию вредных Веществ, через каждые три месяца проходят медицинский осмотр. При предварительной подготовке поверхности шлифованием, сглаживанием применяют шлемы, защитные очки.

При облицовочных работах является правильная организация труда и содержание в исправности лесов, подмостей и т.д. Обработка камней и других облицовочных материалов ведется в пределах строительной площадки на расстоянии не менее 3 метров от места проведения работ.. Рабочих, обрабатывающих облицовочные камни и плитки, обеспечивают защитными очками и рукавицами.

Стекольные работы

При стекольных работах стекло может причинить серьезные порезы и ранения. При стекольных работах большое значение имеет правильная организация работ по подъему, переноске, нарезке стекла. До начала работ следует визуально проверить прочность и исправность оконных переплетов. Запрещается резать стекла, если они внесены с мороза. Одновременное производство стекольных работ на нескольких ярусах без соответствующих ограждений не допускается. Работники при сверлении отверстий в стеклах для установки болтов, пользуют защитные очки, а сверло смазывают скипидаром.

.4 Мероприятия по охране окружающей среды

Градостроительные вопросы решают, принимая до внимание проблемы сохранения или преобразования ландшафта с учетом охраны природных ресурсов территории.

При разработке технологии возведения используют решения, минимально преобразующие рельеф, наносящие временный ущерб окружающей среде при условии возможности полного возвращения строительной площадки в естественное состояние: снятие и сохранение почвенного слоя на месте строительства, сборно-разборное покрытие автодорог, монтаж с колес, применение безотходных технологий, минимальные размеры строительных площадок и др. Земли, которые занимают временные земляные сооружения, должны быть рекультивированы. Рекультивация предоставленных во временное пользование земельных участков, производится в ходе строительства, а при невозможности этого - не позднее чем в течении года после завершения строительных работ.

При возведении соблюдаются требования биоархитектуры. Применяются естественные природные материалы, такие как дерево, песок, глина, известь, каменные породы, красители из натуральных материалов. Не применяют пластмассу, ограничивают использование металла. Здания располагают в таких местах, где отсутствуют вредные грунтовые воды, интенсивные магнитные и электромагнитные поля, не используют машины и механизмы, значительно загрязняющие окружающую среду и потребляющие много электроэнергии.

.5 Мероприятия по обеспечению сохранности материалов, изделий, полуфабрикатов, строительной техники

Строительные конструкции доставляются на место строительства с помощью автомобильного транспорта. Их приемка осуществляется прорабом. Размеры конструкций должны соотбетстдодать проектным, а также обязательное наличие монтажных петель. Те конструкции и материалы, которые поступают на строительную площадку, складируют на приобъектном складе, расположенном в зоне действия монтажного крана. Железобетонные конструкции хранятся в монтажном положении (колонны складируются на подклаюдки способом «на ребро» - когда большая из сторон распологается в вертикальном положении), а сборные и штучные конструкции и изделия размещаются на складе по типам и маркам. Штабеля с более тяжелыми элементами располагают ближе к монтажному крану, а более легкие элементы - ближе к глубине склада.

.6 Технико-экономические показатели

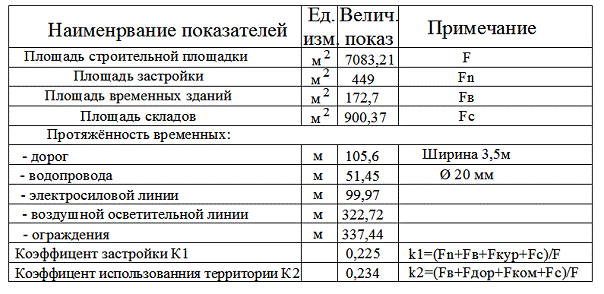

Таблица 20 - Технико-экономические показатели

Список использованных источников

.     Ткп…..*. Организация строительного производства [Текст].- Взамен СНиП III-1-76, СН 47-74 и СН 370-78; введ. 1986 - 01-01. - М.: ЦИТП Госстроя СССР, 1990 - 56 с.

2.       Пособие по разработке проектов организации строительства и проектов производства работ для промышленного строительства (к СНиП 3.01.01-85*) / ЦНИИОМТП. - М.: Стройиздат, 1989. - 160 с.

.        Разработка проектов организации строительства и проектов производства работ /ЦНИИОМТП. - М.: Стройиздат, 1990. - 238 с.

.        СНиП 1.04.03-85. Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений [Текст]. - Взамен СН 440-79; введ. 1985-08-01. - М.: Стройиздат, 1987. - 552 с.

.        Изменение №2 СНиП 1.04.03-85. Нормы продолжительности строительства и задела в строительстве предприятий, зданий и сооружений [Текст]. -Введ. 2005-02-18. - Мн.: Минстройархитектуры, 2005. - 1 с.

.        СНБ 8.03.101-2000. Ресурсно-сметные нормы на строительные конструкции и работы. Сборник 1, 5,6,7.

.        Станевский В.П. Строительные краны. - Киев: Будiвельнiк, 1989.
