Управление проектами

ВВЕДЕНИЕ

Стоит отметить, что человек на протяжении своей истории практически непрерывно создает что-либо. Поэтому можно утверждать, что история управления проектами началась одновременно с историей человека разумного, отличающегося от животных как раз способностью к осознанному и целенаправленному влиянию на окружающий мир с целью его изменения.

В странах с развитой экономикой в современных условиях очень ценится создание неординарных предметов или услуг, или другими словами - уникальных плодов человеческой деятельности. Поэтому не только в мировой экономике, но и в России появилось осознание важности данного умения, то есть умения управлять проектами. Наступило время новой профессии со своими специфическими функциями - руководитель проекта: мировая практика отмечает, что историческая и общественная необходимость в этом назрела.

1. ОСНОВНЫЕ ПОНЯТИЯ УПРАВЛЕНИЯ ПРОЕКТАМИ

1.1 Управление проектом

Понятие «проект» обозначает комплекс взаимосвязанных мероприятий, предназначенных для достижения, в течение заданного периода времени и при установленном бюджете, поставленных задач с четко определенными целями.

Общими признаки проекта являются:

· изменения - основное содержание проекта;

· ограниченная во времени цель;

· ограниченная временная продолжительность проекта;

· бюджет проекта;

· ограниченность требуемых ресурсов;

· новизна;

· комплексность;

· правовое и организационное обеспечение проекта;

· разграничение с другими намерениями и видами деятельности.

Проект всегда нацелен на результат, на достижение определенных целей, на определенную предметную область.

Под результатом проекта понимают продукцию, результаты, полезный эффект проекта. В качестве результата, в зависимости от типа/цели проекта, могут выступать: научная разработка, новый технологический процесс, программное средство, строительный объект, реализованная учебная программа, реструктурированная компания, сертифицированная система качества и т.д.

Об успешности проекта (результата) судят по тому, насколько он (результат) соответствует по своим затратным/доходным, инновационным, качественным, временным, социальным, экологическим и другим характеристикам запланированному уровню.

Продукт проекта - производимое изделие или услуга, которые можно измерить и которое может быть как конечным звеном производственной цепи, так и элементом (продукт проекта - более узкое понятие, чем результат).

Помимо проекта, дисциплина управления проектами оперирует таким понятием, как процесс, программа проектов и портфель проектов.

Процесс - последовательность действий для выполнения какой-либо функции, например деятельность отдела снабжения или бухгалтерии. Это не одноразовое мероприятие, направленное на достижение определенных результатов, а постоянно выполняемые действия. Например, процесс закупки материалов может быть частью проекта.

Программа - совокупность взаимосвязанных проектов, управление которыми координируется для достижения преимуществ и степени управляемости, недоступных при управлении ими по отдельности.

В большинстве случаев проекты программы объединены общей целью. Например, программой проектов можно считать проведение Олимпиады. Проведение Олимпиады возможно рассматривать как один большой проект. Такой проект будет включать большое количество разнообразных работ (строительство новых зданий, дорог, рекламные компании, подготовка команды спортсменов, уборка города, создание талисмана и так далее), объединяет огромное количество участников и заинтересованных лиц, предусматривает множество детальных целей, которые ведут к главной цели - успешному проведению Олимпиады. Из-за сложности и комплексности большие объемы работ принято подразделять на отдельные блоки или проекты.

Примером программы, реализуемой конкретной организаций, можно считать развитие нового микрорайона города. Программа включает в себя следующие проекты:

строительство домов;

строительство дорог;

благоустройство территории;

строительство общественных зданий;

продажа площадей и т.д.

Программы могут также включать повторяющиеся или циклические работы, например, периодическое издание журнала само по себе является непрерывным процессом операций, тогда как подготовка отдельного номера - это проект.

Портфель проектов - набор проектов, программ и других работ, объединенных вместе с целью эффективного управления данными проектами для достижения стратегических целей организации.

Портфель проектов может не иметь ограничений по времени реализации.

Таким образом, отличие программы проектов от портфеля состоит в том, что в программе проекты в ней объединены для достижения лучшей управляемости, а портфель объединяется для достижения стратегических целей, чаще всего выраженных в финансовых показателях.

В компаниях портфелем проектов чаще всего называют совокупность проектов одного бизнес-направления, реализуемых для достижения стратегических целей данного бизнес-направления. Например, портфелем проектов можно считать портфель ИТ-проектов, или портфель маркетинговых проектов.

Управление программами и проектами фокусируется на том, чтобы «делать вещи правильно», в то время как управление портфелями фокусируется на том, чтобы «делать правильные вещи».

Управление проектом - это процесс руководства всеми работами по проекту от начала до завершения. Данный процесс представляет собой методологию организации, планирования, руководства, координации человеческих и материальных ресурсов на протяжении жизненного цикла проекта, направленную на эффективное достижение его целей путем применения системы современных методов, техники и технологий управления для достижения определенных в проекте результатов по составу и объему работ, стоимости, времени, качеству.

В методологии управления проектами выделяют проектный анализ, целью которого является определение результатов (ценности) проекта.

Различают следующие виды проектного анализа:

· технический,

· финансовый,

· коммерческий,

· экологический,

· организационный,

· социальный,

экономический

Управляемыми параметрами проекта являются:

·              объемы и виды работ по проекту;

·              стоимость, издержки, расходы по проекту;

·              временные параметры, включающие сроки, продолжительности и резервы выполнения работ, этапов, фаз проекта; а также взаимосвязи работ;

·              ресурсы, требуемые для осуществления проекта, в том числе: человеческие или трудовые, финансовые ресурсы, материально-технические, разделяемые на строительные материалы, машины, оборудование, комплектующие изделия и детали, а также ограничения по ресурсам;

·              качество проектных решений, применяемых ресурсов, компонентов проекта и прочее.

Проект и процесс его реализации, осуществления являются сложной системой, в которой сам проект выступает как управляемая подсистема, а управляющей подсистемой является управление проектом.

Проект имеет ряд свойств, о которых целесообразно помнить, так как это помогает методически правильно организовать работу по его реализации:

·              проект возникает, существует и развивается в определенном окружении, называемом внешней средой;

·              состав проекта не остается неизменным в процессе его реализации и развития: в нем могут появляться новые элементы (объекты) и из его состава могут удаляться некоторые его элементы;

·              проект, как и всякая система, может быть разделен на элементы, при этом между выделяемыми элементами должны определяться и поддерживаться определенные связи.

В практике бизнес-планирования обычно подлежат изучению три аспекта окружения проекта:

· политический - это отношение федеральных и местных властей к проекту,

·              территориальный - т.е. изучение конкурентных предложений на рынке аналогичной продукции,

·              экологический, связанный с необходимостью обеспечения экологической безопасности проекта.

1.2    Типы и виды проектов

Проекты, реализуемые в различных областях, разными специалистами имеют значительные различия между собой. Поэтому для выбора того или иного подхода к управлению конкретным проектом предварительно необходимо разобраться с особенностями именно данного типа или вида проекта.

Классификация проектов может быть проведена по различным основаниям.

Ø По сферам деятельности, в которых осуществляется проект (типы проектов):

1.      Технический (строительство здания или сооружения, внедрение новой производственной линии, разработка программного обеспечения и т.д.);

.        Организационный (реформирование существующего или создание нового предприятия, внедрение новой системы управления, проведение международной конференции и т.д.);

.        Экономический (приватизация предприятия, внедрение системы финансового планирования и бюджетирования, введение новой системы налогообложения и т.д.);

.        Социальный (реформирование системы социального обеспечения, социальная защита необеспеченных слоев населения, преодоление последствий природных и социальных потрясений);

.        Смешанный (проекты, реализуемые сразу в нескольких областях деятельности, - к примеру, проект реформирования предприятия, включающий внедрение системы финансового планирования и бюджетирования, разработку и внедрение специального программного обеспечения и т.д.).

Ø По составу, структуре и предметной области проекта (классы проектов):

1.      Монопроекты - отдельные проекты различного типа и назначения, имеющие определенную цель, четко очерченные рамки по финансам, ресурсам, времени, качеству и предполагающие создание единой проектной группы (инвестиционные, инновационные и другие проекты);

.        Мультипроект - комплексный проект, состоящий из ряда монопроектов и требующий применения многопроектного управления (реформирование существующих и создание новых предприятий, разработка и внедрение внутрифирменных систем многопроектного управления);

.        Мегапроект - целевые программы развития регионов, отраслей и др. образований, включающие в свой состав ряд моно- и мультипроектов («Проведение Олимпиады 2014», создание Общеевропейского рынка, развитие Южной Кореи и т.д.).

Ø В американской практике существует деление проектов по масштабности:

1.      Малые проекты - капиталовложения до $10-15 млн.; трудозатраты 40-50 тыс. человеко-часов. Примеры: опытно-промышленные установки, небольшие промышленные предприятия, модернизация действующих производств.

.        Мегапроекты - целевые программы, содержащие множество взаимосвязанных проектов, объединенных общей целью, выделенными ресурсами и отпущенными на их выполнение временем. Отличительные черты: капиталовложения - от $ 1млрд. и более, нетрадиционные формы финансирования (акционерные, смешанные) - обычно консорциум фирм, трудоемкость - 2 млн. человеко-часов - на проектирование, 15-20 млн. человеко-часов - на строительство, 5 -7 и более лет - срок реализации.

Ø Различаются по характеру предметной области проекта (виды проектов):

1.      Инвестиционный - главная цель - создание или реновация основных фондов организаций, требующие вложения инвестиций;

.        Инновационный - главная цель - разработка и применение новых технологий, ноу-хау и других нововведений, обеспечивающих развитие организаций;

.        Научно - исследовательский;

.        Учебно-образовательный;

.        Смешанный.

Ø По длительности различаются:

1.  Краткосрочный - до 3-х лет;

2.  Среднесрочный - от 3-х до 5-ти лет;

3.  Долгосрочный - свыше 5-ти лет.

1.3    Миссия и стратегия проекта

Миссия - это генеральная цель проекта, четко выраженная причина его существования. Она детализирует статус проекта, обеспечивает ориентиры для определения целей следующих уровней, а также стратегий на различных организационных уровнях. Говорят также, что миссия - это главная задача проекта с точки зрения его будущих основных услуг или изделий, его важнейших рынков и преимущественных технологий.

Стратегия проекта - центральное звено в выработке направлений действий с целью получения обозначенных миссией и системой целей результатов проекта. Подготовку стратегии проекта можно условно разделить на три последовательных процедуры:

1)      стратегический анализ;

2)      разработка и выбор стратегии;

3)      реализация стратегии.

Стратегический анализ начинается с анализа внешней и внутренней среды (SWOT-анализ).

К числу факторов внешней среды относят:

-       технологические (уровень существующих, наличие новых технологий);

-       ресурсообеспеченность (наличие, доступ.);

-       экономические (инфляция, процентные ставки, курсы валют, налоги);

-               ограничения         государственного сектора (лицензирование, законотворчество);

-       социальные (уровень безработицы, традиции, вкусы, пол, возраст);

-       политические (внешняя, внутренняя, экономическая);

-       экологические (уровень загрязнения, мероприятия);

-       конкуренты (количество, размеры, сила).

Внутренняя среда включает:

-       целевые рынки (ниша, в которой работает фирма, круг ее потребителей);

-       маркетинговые исследования (наличие специалистов, бюджет маркетинга);

-       сбыт (объема продаж, скидки);

-       каналы распределения (как, через кого продается);

-       производство (оборудование, технология, площади);

-       персонал (квалификация, численность, мотивация, корпоративная культура);

-       снабжение (поставщики, условия и системы поставки);

-       исследование и разработка НИОКР (уровень, бюджет);

-       финансы (структура капитала, оборачиваемость, ликвидность, финансовое состояние);

-       номенклатура продукции (степень диверсификации).

Исходя из миссии, целей организации, на основе результатов SWOT-анализа разрабатывается стратегия. Разработка и выбор стратегии осуществляются на 3 разл. организационных уровнях:

Ø  корпоративная стратегия (общее направление развития, т.е. стратегия роста, сохранения или сокращения).

Ø  деловая стратегия (стратегия конкуренции конкретного товара на конкретном рынке). Стратегия проекта разрабатывается в рамках деловой стратегии, т.е. отвечает на вопрос, каким образом продукция проекта будет конкурировать на рынке. Очевидно, что выбор стратегии проекта должен существовать в рамках уже выбранного общего направления развития организации. При разработке деловой стратегии используют три основных подхода:

1. Стратегия лидерства в издержках.

2. Стратегия дифференциации (уникальности по какому-либо направлению).

3. Стратегия концентрации на определенных направлениях (группе покупателей, номенклатуре изделий и географии их сбыта).

Ø  Функциональная стратегия (разрабатывается для каждого функционального подразделения, с целью конкретизации выбранной стратегии проекта).

Реализация стратегии подразумевает, в первую очередь, необходимость определенных изменений, необходимых в организационной структуре и организационной культуре. Поэтому часто необходимо создать специальные координационные механизмы в дополнение к организационной структуре управления: проектные, межпроектные (программные), венчурные (для проектов с высокими уровнями рисков) группы.

1.4 Жизненный цикл проекта

Каждый проект, независимо от его сложности и объема работ, необходимых для его выполнения, проходит в своем развитии определенные состояния: от состояния, когда «проекта еще нет», до состояния, когда «проекта уже нет».

Жизненный цикл проекта - это промежуток времени между моментом появления, зарождения проекта и моментом его ликвидации, завершения. Он является исходным понятием для исследования проблем финансирования работ по проекту и принятия соответствующих решений.

Начало проекта связано с началом его реализации и началом вложения денежных средств в его выполнение.

Окончанием существования проекта может быть:

-       ввод в действие объектов, результатов проекта, начало их эксплуатации и использования результатов выполнения проекта;

-       перевод персонала, выполнявшего проект, на другую работу;

-       достижение проектом заданных результатов;

-       прекращение финансирования проекта;

-       вывод объектов, результатов проекта из эксплуатации.

Обычно как факт начала работ над проектом, так и факт его ликвидации оформляются официальными документами.

Состояния, через которые проходит проект, называют фазами (этапами, стадиями).

Универсального подхода к разделению процесса реализации проекта на фазы не существует. Участники проекта при этом руководствуются своей ролью в проекте, своим опытом и конкретными условиями выполнения проекта.

Укрупненно жизненный цикл инвестиционного проекта можно разделить на три основные смысловые фазы: прединвестиционную, инвестиционную и эксплуатационную.

Жизненный цикл любого проекта может делиться на четыре фазы, в том числе:

1)      фаза инициации проекта, включающая формулирование целей, анализ инвестиционных возможностей, обоснование осуществимости (технико-экономическое обоснование) и планирование проекта;

2)      фаза разработки (планирования) проекта, включающая определение структуры работ и исполнителей, построение календарных графиков работ, бюджета проекта, разработку проектно-сметной документации, переговоры и заключение контрактов с подрядчиками и поставщиками;

)        фаза выполнения проекта, включающая работы по реализации проекта, включая строительство, маркетинг, обучение персонала;

)        фаза завершения проекта, включающая в общем случае приемочные испытания, опытную эксплуатацию и сдачу проекта в эксплуатацию.

Каждая фаза должна заканчиваться измеримым, проверяемым результатом. В конце каждой фазы принимается решение об инициации новой фазы или закрытия (консервация) проекта.

В свою очередь, каждая выделенная фаза (этап) может делиться на фазы (этапы) следующего уровня (подфазы, подэтапы) и т.д.

Выделение множества этапов в крупных проектах связано не только с большой продолжительностью строительства этих объектов (10-15 лет), но и необходимостью более тщательного согласования действий организаций - участников проекта.

Рассмотрим изменение характеристик проекта в течение жизненного цикла.

Что нарастает в ходе проекта и резко снижается к завершению (рис.):

-       уровень затрат;

-       уровень загрузки персонала.

Что увеличивается в ходе проекта:

-       вероятность успешного завершения проекта;

-       стоимость изменений;

-       стоимость исправления ошибок.

Что уменьшается в ходе проекта:

-       неопределенность/риски проекта;

-       возможность участников оказать влияние на конечные характеристики продукта проекта;

-       возможность участников оказать влияние на стоимость продукта проекта.

Существует взаимосвязь жизненного цикла проекта и жизненного цикла продукта.

Жизненный цикл продукта состоит из фаз, которые отслеживаются для производственных и контролирующих нужд компании. В основном жизненный цикл проекта состоит из одного или более жизненных циклов продукта.

2. ОРГАНИЗАЦИЯ УПРАВЛЕНИЯ ПРОЕКТАМИ

2.1 Функции и подсистемы управления проектами

Управленческие функции включают основные, базовые виды деятельности, которые должны осуществлять управляющие работники на всех уровнях и во всех предметных областях по проекту.

Функции управления проектом осуществляются на всех этапах и фазах управления проектом и включают: планирование, контроль проекта, анализ, принятие решений, составление и сопровождение бюджета проекта, организацию осуществления, мониторинг, оценку, отчетность, экспертизу, проверку и приемку, бухгалтерский учет, администрирование.

Подсистемы управления проектами формируются в зависимости от структуры предметных областей и управляемых элементов проекта. Отличие подсистем от функций управления проектом заключается в том, что подсистемы ориентированы на предметную область, а функции нацелены на специфические процессы, процедуры и методы. Управление подсистемой включает выполнение практически всех функций.

В самом общем виде подсистемы включают: управление временем, продолжительностью, управление трудовыми ресурсами, управление стоимостью и издержками, доходами, закупками и поставками ресурсов и услуг, управление запасами ресурсов (уже закупленных), управление изменениями по проекту, управление рисками проекта, управление информацией и коммуникациями, интеграционное управление, управление качеством и прочие. Эти подсистемы присутствуют практически в любом проекте. В каждом конкретном проекте могут добавляться специфические подсистемы.

2.2 Участники проекта

Заинтересованными лицами являются люди и организации, которые могут позитивно или негативно влиять на проект.

Заинтересованные лица имеют разный уровень ответственности в проекте, который может меняться с течением жизненного цикла проекта.

Участники проекта - основной элемент его структуры, так как именно они обеспечивают реализацию его замысла.

В зависимости от типа проекта в его реализации могут принимать участие от одной до нескольких десятков (иногда - сотен) организаций. У каждой из них свои функции, степень участия в проекте и мера ответственности за его судьбу.

Все эти организации, в зависимости от выполняемых ими функций, принято объединять в совершенно конкретные группы (категории) участников проекта.

Главный участник - Заказчик - будущий владелец и пользователь результатов проекта. В качестве заказчика может выступать как физическое, так и юридическое лицо. При этом заказчиком может быть как одна единственная организация, так и несколько организаций, объединивших свои усилия, интересы и капиталы для реализации проекта и использования его результатов.

Заказчиками могут быть инвесторы, а также иные физические и юридические лица, уполномоченные инвесторами осуществлять реализацию инвестиционных проектов.

Не менее важная роль принадлежит Инвестору - стороне, вкладывающей средства в проект. В некоторых случаях это - одно лицо с Заказчиком. Если Инвестор и Заказчик - не одно и то же лицо, инвестор заключает договор с заказчиком, контролирует выполнение контрактов и осуществляет расчеты с другими участниками проекта.

Инвесторами в Российской Федерации могут быть:

·              органы, уполномоченные управлять государственным и муниципальным имуществом;

·              организации и предприятия, предпринимательские объединения, общественные организации и другие юридические лица всех форм собственности;

·              международные организации, иностранные юридические лица;

·              физические лица - граждане Российской Федерации и иностранные граждане.

Проектно-сметную документацию разрабатывают специализированные проектные организации, обобщенно называемые Проектировщиком. При этом ответственной за выполнение всего комплекса этих работ обычно является одна организация, называемая Генеральным Проектировщиком (Генпроектировщиком).

Материально-техническое обеспечение проекта (закупки и поставки) обеспечивают организации - поставщики, которые можно объединить под названием Поставщик (или Генеральный Поставщик).

Подрядчик (Генеральный Подрядчик, Субподрядчик) - юридическое лицо, несущее ответственность за выполнение работ в соответствии с контрактом.

Этим исчерпывается круг привычных для отечественного специалиста участников проекта. В последние годы реалии рыночной экономики и методы Управления Проектами заставили дополнить состав участников проекта новыми лицами.

В первую очередь, это фирмы и специалисты, привлекаемые на контрактных условиях для оказания консультационных услуг другим участникам проекта по всем вопросам его реализации. Их обобщенно называют Консультантом.

Следует упомянуть еще о Лицензиаре - юридическом или физическом лице - обладателе лицензий и "ноу-хау", используемых в проекте. Лицензиар предоставляет (обычно на коммерческих условиях) право использования в проекте необходимых научно-технических достижений.

Особое место в осуществлении проекта занимает Руководитель Проекта (в принятой на Западе терминологии - Проект-менеджер или Менеджер проекта). Это - юридическое лицо, которому заказчик (инвестор или другой участник проекта) делегируют полномочия по руководству работами по проекту: планированию, контролю и координации работ участников проекта. Под руководством Руководителя (менеджера) Проекта работает Команда Проекта - специфическая организационная структура, возглавляемая руководителем проекта и создаваемая на период осуществления проекта с целью эффективного достижения его целей.

Завершая рассмотрение функций основных участников проекта, отметим важнейшую роль Банка - одного из основных инвесторов, обеспечивающих финансирование проекта. В обязанности банка входит непрерывное обеспечение проекта денежными средствами, а также кредитование генподрядчика для расчетов с субподрядчиками, если у заказчика нет необходимых средств.

Типовые функции ролей участников проекта приведены в табл. 2.1.

Таблица 2.1. Функции участников проекта

Роль

Краткое описание функций

Член Проектного комитета

Управляет видением, миссией, стратегией компании Оценивает результаты и корректировки плана работ по портфелям проектов всех уровней управления Утверждает инициацию проектов. Принимает решения о старте, приостановке или прекращении проекта Утверждает основные параметры проекта (бюджет, приоритет и т.д.) Утверждает документы, регламентирующие проектную деятельность компании

Член Управляющего совета проекта

Решает спорные вопросы по проекту, выходящие за рамки компетенции Руководителя программы/проекта Принимает решения по критичным изменениям в проектах

Заказчик

Согласует постановку задачи и условия договора Осуществляет мониторинг и контроль выполнения работ проекта Принимает результат проекта

Руководитель портфеля проектов

Осуществляет управление портфелем проектов ТД Принимает решения по вопросам, эскалированным от нижних уровней управления (по балансировке загрузки ресурсов по портфелю проектов, расстановке приоритетов, управлению критичными изменениями в проектах и т.п.) Принимает решения по балансировке загрузки ресурсов по портфелю проектов департамента и управлению критичными изменениями в проектах

Администратор портфеля проектов

Помогает руководителю портфеля проектов Отслеживает выполнение проектов своего портфеля, предоставляет по нему регулярный отчет Осуществляет сбор данных для анализа и балансировки загрузки ресурсов по портфелю проектов Ведет отчетность по портфелю проектов

Продавец

Осуществляет работы в рамках продажи Ведет переговоры с Заказчиком по продаже и изменениям условий договора в ходе проекта Осуществляет мониторинг и контроль хода работ проекта Участвует в приемке результатов проекта

Руководитель программы

Управляет программой Сводит воедино все элементы по проектам, входящим в программу (сроки, риски, ресурсы, цели, концептуальные подходы и т.д.) Организует коммуникации участников проектов, входящих в программу

Руководитель проекта

Управляет проектом Осуществляет планирование и мониторинг показателей проекта Формирует отчетность по прохождению контрольных точек проекта и достижению результатов проекта Анализирует изменения по проекту, принимает решения по некритичным изменениям Контролирует работы субподрядчиков

Администратор проекта

Помогает Руководителю программы (проекта). Осуществляет мониторинг хода работ проекта Организует коммуникации участников проекта Вносит фактическую информацию в ИСУП Ведет отчетность по проекту и проектную управленческую документацию Архивирует проектную документацию

Архитектор проекта

Контролирует характеристики продукта проекта Осуществляет постановку задач Исполнителям по разработке технического решения Управляет качеством результатов проекта Несет ответственность за реализуемость и качество технического решения проекта Участвует в планировании проекта

Владелец ресурсов

Выделяет ресурсы для работы в проекте, участвует в разрешении ресурсных конфликтов Согласовывает изменения в назначениях ресурсов

Исполнитель

Выполняет поставленные задачи в рамках проекта Отчитывается Руководителю проекта о ходе выполнения работ в ИСУП

Представитель субподрядчика

Согласует постановку задачи Отвечает за выполнение работ или пакетов работ в рамках проекта Отчитывается Руководителю проекта о ходе выполнения работ по электронной почте

Руководитель ОУП

Осуществляет руководство работой ОУП, обеспечивает административную поддержку деятельности ОУП Является владельцем процессов управления проектами, портфелями проектов Назначает Руководителей проектов. Если Руководитель проекта не работает в структуре ОУП, Руководитель ОУП утверждает его назначение по представлению Руководителя портфеля проектов

Методолог

Разрабатывает стандарты и инструменты управления проектами и поддерживает их в актуальном состоянии Оценивает правильность применения руководителями проектов и программ принятой методологии управления проектами, выявляет существующие препятствия и факты сопротивления исполнителей применению существующей методологии, вырабатывает необходимые меры и предложения по совершенствованию процессов управления проектами Отвечает на вопросы участников проектов по методологии Организует обучение сотрудников по управлению проектами

Контролер качества

Проводит регулярные и выборочные проверки качества управления проектом (по разному набору критериев) Проверяет расчет мотивационного фонда проекта

Администратор ИСУП

Осуществляет настройки ИСУП по запросам пользователей, поддержку пользователей при работе в ИСУП Ведет нормативно-справочную базу ИСУП Отслеживает единство настроек конфигурации ИСУП Отвечает на вопросы пользователей ИСУП

2.3 Организационные структуры управления проектом

Реализация проекта происходит в рамках организации, структура которой в значительной степени влияет на успех проекта. Выделяют следующие принципиальные организационные формы управления проектом: функциональная, дивизиональная, проектная и матричная структура.

Функциональная структура

Функциональная структура предполагает использование существующей функциональной иерархической структуры организации. Менеджер проекта осуществляет лишь общую координацию работ.

В функциональной структуре (рис. 2.1) проекты ведутся, как правило, в пределах функционального подразделения. При необходимости привлечения специалистов других подразделений координация осуществляется на уровне руководителей.

Преимущества структуры:

-       каждый сотрудник имеет одного руководителя;

-       сотрудники постоянно повышают свой профессиональный уровень, работая вместе в одном подразделении над проектами и задачами;

-       централизованное управление специалистами, высокий уровень управляемости.

Недостатки структуры:

-       осложнена координация выполнения работ между подразделениями;

-       не назначается руководитель проекта, если назначается - у него недостаточно полномочий влиять на сотрудников других подразделений и их руководителей.

-       ограничен контроль над исполнением проекта. Слабая мотивация персонала для работы в проекте, так как сотрудники прежде всего заинтересованы выполнять свои функциональные обязанности и подчиняться функциональному руководителю, не отвлекаясь на работу в проекте и команды менеджера проекта;

-       затруднены коммуникации в проекте между разными подразделениями.

Вывод: недостатки перевешивают преимущества с точки зрения проектной работы, управлять проектом в функциональной структуре очень сложно.

Проектная структура

Проектная структура предполагает, что комплекс работ проекта разрабатывается независимо от иерархической структуры организации.

В проектной структуре (рис. 2.2) каждое подразделение создается для отдельного, как правило, большого проекта. В это подразделение (команду проекта) входят различные специалисты, полностью занятые в проекте.

Преимущества структуры:

-       руководитель проекта имеет все полномочия для руководства проектом;

-       сотрудники полностью подчиняются руководителю проекта;

-       большая вовлеченность руководителей в проект.

Недостатки структуры:

-       снижается профессиональный уровень специалистов из-за того, что нет центров компетенций по профессиональным областям, которые обычно сосредоточены у функционального руководителя, являющегося одновременно экспертом в своей области. В такой структуре обычно некому заниматься развитием компетенций компании по профессиональным областям и специалисты мало общаются друг с другом по данным вопросам;

-       неясные перспективы для исполнителей проекта после его окончания;

-       проблема простоя (недогрузки) специалистов из-за временного отсутствия работы в проекте.

Вывод: проектная структура может использоваться в крупных, критически важных проектах или в проектно-ориентированных компаниях.

Матричная структура

Матричная структура - это промежуточная форма, объединяющая преимущества проектной и функциональной структур управления.

Могут быть выделены три разновидности матричной структуры организации: cлабая матрица, когда координатор проекта отвечает за координацию задач по проекту, но имеет ограниченную власть над ресурсами; cбалансированная матрица, когда менеджер проекта координирует все работы и разделяет ответственность за достижение цели с руководителями функциональных подразделений; жесткая матрица, когда менеджер проекта обладает максимальными полномочиями, но и несет полную ответственность за выполнение задач проекта.

Управление проектами в различных матричных структурах представлено в табл. 2.3.

Таблица 2.3. Различия принципов управления в матричных структурах

Функциональная

Матричная

Проектная

Слабая матрица

Сбалансированная матрица

Сильная матрица

Полномочия Менеджера проекта

Незначительны или нет

Ограничены

Низкий или средний контроль

Средний или высокий контроль

Высокий или полный контроль

Наличие ресурсов

Незначительно или нет

Ограничено

Низкий или средний контроль

Средний или высокий контроль

Высокий или полный контроль

Кто контролирует бюджет проекта

Функц. руководитель

Функц. руководитель

Смешанный

Менеджер проекта

Менеджер проекта

Роль Менеджера проекта

Частично занят на проекте

Частично занят на проекте

Полностью занят на проекте

Полностью занят на проекте

Полностью занят на проекте

Административный персонал проекта

Частично занят на проекте

Частично занят на проекте

Частично занят на проекте

Полностью занят на проекте

Полностью занят на проекте

Слабая матрица (рис. 2.3).

Основной недостаток матричной структуры - каждый исполнитель имеет двух начальников, в связи с чем часто возникают конфликты приоритетов между работами проекта и функциональными обязанностями (как и в любой матричной структуре). Ситуация осложняется тем, что власть руководителя в слабой матрице существенно ниже, чем у функционального руководителя. Может не существовать роли руководителя проекта, - руководитель проекта называется координатором проекта.

Сбалансированная матрица (рис. 2.4).

В сбалансированной матрице выделяют роль руководителя проекта. Руководитель проекта занимается только руководством проектами, и освобожден от функциональных обязанностей. Это позволяет руководителю проекта повышать свой профессионализм полностью сосредоточиться на достижении целей проекта.

Такая структура все чаще применяется на российских предприятиях.

Сильная матрица (рис. 2.5).

Преимущества сильной матрицы в том, что есть должность руководителя менеджеров проектов, который осуществляет координацию между всеми проектами, а также является центром компетенций по управлению проектами.

Подразделение, которым управляет такой руководитель, называется офисом управления проектами, центром управления проектами, отделом управления проектами и т.д.

2.4 Управление содержанием проекта

Управление содержанием проекта включает процессы, необходимые для того, чтобы удостовериться в том, что проект включает все необходимые работы для достижения успеха проекта.

Управление содержанием осуществляется на протяжении всего жизненного цикла проекта.

Процессы этой области знаний:

-       сбор требований;

-       определение содержания;

-       структуризация (создание иерархической структуры работ);

-       проверка содержания;

-       контроль содержания.

Содержание проекта - работы, которые необходимо выполнить, чтобы получить продукт, услугу или результат с указанными свойствами и функциями.

Сбор требований - это процесс определения и документирования требований участников проекта относительно результатов проекта. В российской практике требования к проекту оформляются в Техническом задании на проект. Часто техническое задание является приложением к договору.

Определение содержания - это создание детального документа, отражающего цели и задачи проектных работ. Обычно, подобный документ называется Техническим проектом, Концепцией или просто Проектом, содержащим проектную документацию (например, чертежи здания).

Включает следующие разделы:

-       описание содержания продукта;

-       критерии приемки продукта;

-       результаты проекта;

-       границы проекта;

-       ограничения проекта;

-       допущения проекта.

Структуризация (создание иерархической структуры работ) - это декомпозиция целей проекта на более мелкие и более управляемые компоненты. На практике структуризация формируется обычно в информационной системе управления проектами.

Проверка содержания - это формальная (официальная) приемка содержания и результатов проекта. Служит для определения соответствия работ и результатов требованиям и критериям приемки продукта. Приемка результатов проекта оформляется актами сдачи-приемки работ или другими официальными документами. Непринятые результаты проекта также должны быть отражены в документации. По ним формируются запросы на изменения и доработку.

Контроль содержания заключается в контроле и координации изменений содержания.

Изменения содержания проекта являются причиной неудачи проекта примерно в 80% случаев. Поэтому руководитель проекта должен уделять внимание отклонениям содержания и отслеживать риски возникновения незапланированных работ.

2.5 Планирование проекта

Сущность планирования состоит в обосновании целей проекта и способов их удовлетворения на основе:

· выявления детального комплекса работ;

· определения эффективных способов и методов их выполнения;

· определения ресурсов всех видов, необходимых для проекта;

· установления взаимодействия между участниками проекта.

В методологии управления проектами сложилась следующая система планов:

1.  Укрупненный (предварительный) план реализации проекта, включающий потребности в основных видах ресурсов - разрабатывается на начальной (прединвестиционной) стадии.

2.  Стратегический план проекта - предназначен для того, чтобы показать, как промежуточные этапы реализации логически выстраиваются по направлению к конечным целям проекта. В нем определяются:

· основные этапы и контрольные точки проекта, характеризующиеся сроками завершения комплексов работ и ввода объектов, производственных мощностей, объемами выпуска продукции;

· порядок взаимодействия исполнителей проекта;

· потребности в материальных, технических и финансовых ресурсах с распределением по годам и квартала.

3 Текущие планы - разрабатываются на год или квартал. Предназначены для уточнения сроков выполнения комплексов работ (подготовительные работы, поставка материалов и оборудования, освоение производственных мощностей и т.д.), четкого разграничения работ, за которые отвечают разные участники.

4 Оперативные планы - разрабатываются на сутки, неделю, месяц и используются для детального определения заданий участникам по комплексам работ.

5 Функциональные планы - разрабатываются по функциям управления проектом (финансовые планы, программа качества и т.д.)

6 Календарные планы - расписания и графики работ, выполняемых различными участниками, которые увязывает эти работы между собой по времени и возможностям обеспечения различными ресурсами. Типы календарных планов выбираются в зависимости от целей планирования и особенностей проекта.

Процесс планирования включает в себя следующие основные этапы:

· структуризация проекта;

· организационно-технологические решения;

· сетевые модели пакетов работ;

· оценка реализуемости, оптимизация по срокам и критериям качества и другим критериям;

· потребности в ресурсах;

· документы по пакету планов;

· утверждение планов и бюджета;

· доведение плановых заданий до исполнителей;

· подготовка и утверждение отчетной документации для контроля планов.

3. МЕТОДЫ УПРАВЛЕНИЯ ПРОЕКТАМИ

Методы управления проектами включают такие, как: сетевое планирование и управление, календарное планирование, структурное планирование, логистика, стандартное планирование, ресурсное планирование, имитационное моделирование на ЭВМ и другие.

3.1 Сетевое планирование

проект управление цель цикл

Сетевая модель (сетевой график, сеть) представляет собой ориентированный граф, изображающий все необходимые для достижения цели проекта операции в технологической взаимосвязи.

Теория графов активно используется при решении многих задач управления в рамках так называемого исследования операций. Граф - геометрическая фигура, состоящая из конечного или бесконечного множества точек (вершин) и соединяющая эти точки линий.

Неориентированный граф Ориентированный граф

Сетевые модели являются основным организационным инструментом управления проектом. Они позволяют осуществлять календарное планирование работ, оптимизировать использование ресурсов, сокращать или увеличивать продолжительность выполнения работ в зависимости от их стоимости, организовывать оперативное управление и контроль в ходе реализации проекта. Именно с сетевых моделей началось развитие методологии управления проектом.

Основными элементами сетевой модели являются:

Работа - это трудовой процесс, требующий затрат времени и ресурсов. В сетевой модели работа изображается в виде сплошной стрелки (дуги графа), над которой стоит цифра, показывающая ее продолжительность (обычно в днях). Работа идентифицируется номерами начального и конечного события (например, работа 1-2, 3-4). В более сложных сетевых моделях на графике указываются (сверху или снизу от стрелок) наименование, стоимость, объем работ, ответственные исполнители, количество необходимых ресурсов. Если модель не имеет каких-либо числовых показателей и обозначений, она называется структурной сетевой моделью, или топологией.

К понятию «работа» относится понятие процесса ожидания, т.е. процесса, не требующего затрат труда, но требующего затрат времени. Ожидание изображают пунктирной стрелкой, над которой указывают его продолжительность (рис. а).

Ожидание может быть вызвано технологическими или организационными особенностями производства моделируемых работ. Так, на рис. б. изображено технологическое ожидание: после производства штукатурных работ необходимо определенное время, чтобы штукатурка высохла, т.е. процесс требует затрат времени, но не требует затрат других ресурсов.

К понятию «работа» также относится понятие «зависимость». Зависимость - это связь между двумя или несколькими событиями, не требующая ни затрат времени, ни затрат ресурсов, например зависимость начала одной или нескольких работ от результатов другой работы. В сетевой модели зависимость (или, как часто ее не совсем правильно называют, фиктивная работа) показывается в виде пунктирной стрелки без указания времени (рис. в).

Зависимость используется в сетевых моделях не только как технологическая или организационная связь, но и как элемент, необходимый для правильного построения сетевых моделей.

Событие - это результат выполнения одной или нескольких работ, позволяющий начинать следующую работу. Как правило, в сетевых моделях событие изображается в виде кружка.

Событие не является процессом и не имеет длительности, т.е. совершается мгновенно. Поэтому каждое событие, включаемое в модель, должно быть полно и точно определено (с точки зрения логической связи работ), его формулировка должна включать результат всех непосредственно предшествующих ему работ.

Событие, стоящее в начале сетевой модели, в которое не входит ни одна работа, называется исходным событием. Событие, стоящее в конце сетевой модели, из которого не выходит ни одной работы, называется завершающим событием.

События делятся на простые и сложные. Простые события - это такие события, в которые входит только одна работа. Сложные события - это такие события, в которые входят две или более работы.

Событие может являться частным результатом отдельной работы или же суммарным результатом нескольких работ. Оно может свершиться только тогда, когда закончатся все работы, ему предшествующие. Последующие работы могут начаться только тогда, когда произойдет это событие. Поэтому события (кроме исходного и завершающего) носят двойственный характер: для всех непосредственно предшествующих событию работ оно является конечным, а для всех непосредственно следующих за ним - начальным.

Как видно из рисунка, событие 2 есть результат работы 0-2, событие 3 - результат работ 1-3 и 2-3. Работа 1-3 может быть начата только после выполнения работы 0-1, т.е. для начала работы необходимо, чтобы свершилось событие 1. Событие 0 - исходное событие сетевой модели, так как в него не входит ни одна работа. Событие 3 является завершающим событием, так как из него не выходит ни одной работы Событие 1 является простым событием, так как в него входит только одна работа - 0-1. Событие 3 является сложным событием, так как в него входят две работы: 1-3 и 2-3. Событие свершится, если будут завершены все входящие в него работы. Так, событие 2 свершится после завершения работы 0-2, т.е. через три дня.

Путь - это непрерывная последовательность работ от исходного до завершающего события сетевой модели. Суммарная продолжительность работ, лежащих на пути, определяет длину пути.

Путь с наибольшей длиной называется критическим. Критический путь определяет общую продолжительность проекта.

Представленная сетевая модель имеет пять путей:

· путь 1, проходящий через события 0-1-3-5, имеет продолжительность 17 дней;

· путь 2, проходящий через события 0-1-2-3-5, имеет продолжительность 23 дня;

· путь 3, проходящий через события 0-1-2-4-5, имеет продолжительность 18 дней;

· путь 4, проходящий через события 0-2-4-5, имеет продолжительность 19 дней;

· путь 5, проходящий через события 0-2-3-5, имеет продолжительность 24 дня.

Путь 5 по своей продолжительности превосходит все остальные, следовательно, именно этот путь и является критическим.

Работы, лежащие на критическом пути, являются узкими местами, поэтому руководитель проекта должен сосредоточить свое внимание именно на этих работах, так как от них зависит выполнение всех работ в установленный срок. Другие работы имеют резерв времени, что дает возможность маневрировать ресурсами или снижать стоимость работ за счет увеличения их продолжительности.

Как показывает практика, чем больше работ охватывает сетевая модель, тем меньше удельный вес работ, лежащих на критическом пути. Например, в модели, включающей 100 работ, на критическом пути будут находиться 10-12% работ; в модели, включающей 1000 работ, - 7-8% работ; в модели, включающей 5000 работ, - 3-4% работ.

Правила построения сетевых моделей

1.      Правило последовательности изображения работ. Сетевые модели следует строить от начала к окончанию, т.е. слева направо.

2.      Правило изображения стрелок. В сетевом графике стрелки, обозначающие работы, ожидания или зависимости, могут иметь различный наклон и длину, но должны идти слева направо, не отклоняясь влево от оси ординат, и всегда направляться от предшествующего события к последующему, т.е. от события с меньшим порядковым номером к событию с большим порядковым номером.

.        Правило пересечения стрелок. При построении сетевого графика следует избегать пересечения стрелок: чем меньше пересечений, тем нагляднее график.

.        Правило обозначения работ. В сетевом графике между обозначениями двух смежных событий может проходить только одна стрелка.

3.2 Календарное планирование (Управление сроками проекта)

Управление сроками проекта включает в себя процессы, обеспечивающие своевременное завершением проекта, а именно:

.        Определение состава операций - определение конкретных плановых операций, которые необходимо выполнить для получения различных результатов проекта. После того, как определен состав операций, мы получаем перечень всех задач проекта. Декомпозиция проводится до тех пор, пока возможно определить сроки и ресурсы по работам.

.        Определение взаимосвязей операций - выявление и документирование зависимостей между плановыми операциями. В настоящее время наиболее часто используется метод диаграмм предшествования - метод построения сетевой диаграммы проекта с использованием узлов для представления работ и соединением их стрелками для показа зависимостей.

.        Оценка ресурсов операций. Процесс призван определить, какие ресурсы (человеческие, оборудование, материальные средства) будут использоваться и в каком количестве, и когда каждый из ресурсов будет доступен для выполнения проектных операций. Процесс оценки ресурсов тесно координируется с процессом оценки стоимости. Оценку доступности ресурсов часто выполняют владельцы ресурсов - функциональные руководители подразделений, у которых менеджер проекта запрашивает информацию.

.        Оценка длительности операций - оценка количества рабочих периодов, необходимых для выполнения отдельных операций.

Так как в реальности все эти процессы происходят одновременно, причем для их выполнения чаще всего используется информационная система, мы будем рассматривать процессы как единое целое и в одном разделе.

Планирование сроков

Входы в процесс

Методы и инструменты

Выходы из процесса

Определение состава операций

Факторы внешней среды предприятия Активы организационного процесса Базовый план по содержанию

Декомпозиция Шаблоны Планирование методом набегающей волны Экспертная оценка

Список операций Параметры операций Список контрольных событий

Определение взаимосвязей операций

Список операций Параметры операций Список контрольных событий Описание содержания проекта Активы организационного процесса

Метод диаграммы предшествования Определение видов зависимостей Применение опережений и задержек Шаблоны сетевых диаграмм расписаний

Сетевые диаграммы расписания проекта Обновления документации проекта

Оценка ресурсов операций

Список операций Параметры операций Календари ресурсов Факторы внешней среды предприятия Активы организационного процесса

Экспертная оценка Анализ альтернатив Опубликованные оценочные данные Оценка «снизу-вверх» Программное обеспечение для управления проектами

Экспертная оценка Анализ альтернатив Опубликованные оценочные данные Оценка «снизу-вверх» Программное обеспечение для управления проектами

Оценка длительности операций

Список операций Параметры операций Требования к ресурсам Календари ресурсов Описание содержания проекта Факторы внешней среды предприятия Активы организационного процесса

Экспертная оценка Оценка по аналогам Параметрическая оценка Оценка по трем точкам Анализ резервов

Оценки длительности операций Обновления документации проекта

Разработка расписания

Список операций Параметры операций Сетевые диаграммы расписания проекта Требования к ресурсам Календари ресурсов Оценки длительности операций Описание содержания проекта Факторы внешней среды предприятия Активы организационного процесса

Анализ сети расписания Метод критического пути Метод критической цепи Выравнивание ресурсов Анализ возможных сценариев Применение опережений и задержек Сокращение расписания Инструмент календарного планирования

Расписание проекта Данные для модели расписания Базовый план по расписанию Обновления документации проекта

Процесс оценки длительности плановых операций использует информацию о содержании работ плановой операции, типах требуемых ресурсов, количестве ресурсов, календарях работы ресурсов с указанием времени их доступности. Очень редко на практике существуют нормативы по длительности тех или иных операций, поэтому длительность чаще всего оценивается по аналогам (то есть по уже реализованным аналогичным работам), либо экспертным путем:

-       экспертная оценка - метод Delphi, использование внешних и внутренних экспертов, баз данных;

-       по аналогам - по аналогии с предыдущими проектами;

-       параметрическая оценка - по объемам работ и производительности;

-       оценка по трем точкам (метод PERT) - получение трех оценок - оптимистичная (О), наиболее вероятная (М), пессимистическая (Р): Оценка PERT = (Р + 4М + О) / 6.

Итогом выполнения всех процессов является Расписание проекта или Графиком работ проекта.

Разработка расписания - составление расписания проекта с учетом последовательностей операций, их длительности, требований к ресурсам и ограничений на сроки.

При разработке расписания используются два основных метода:

-       метод критического пути;

-       метод критической цепи.

Входными данными для расчета расписания являются:

-       перечень задач;

-       зависимости между задачами;

-       оценки продолжительности каждой задачи;

-       календарь рабочего времени проекта (определение собственного календаря для каждой задачи);

-       календари ресурсов;

-       ограничения на сроки начала и окончания отдельных работ или этапов;

-       календарная дата начала проекта.

Графические представления расписания - это:

-       сетевая диаграмма;

-       сетевая диаграмма Гантта;

-       диаграмма контрольных точек.

3.3 Структурное планирование

Структуризация (создание иерархической структуры работ) - это декомпозиция целей проекта на более мелкие и более управляемые компоненты.

Процесс структуризации проекта является неотъемлемой частью общего процесса планирования проекта, определения его целей, а также подготовки сводного (генерального) плана проекта и матрицы распределения ответственности и обязанностей.

Обычно применяют следующие виды структуризации проекта:

продуктовую, когда проект разбивается по элементам продукта проекта (рис. );

функциональную: т.е. декомпозицию по функциональным областям менеджмента (рис. );

по этапам жизненного цикла проекта (рис.).

3.4 Управление стоимостью проекта

Управление стоимостью проекта объединяет процессы, выполняемые в ходе планирования, разработки бюджета и контролирования затрат, и обеспечивающие завершение проекта в рамках утвержденного бюджета.

Управление стоимостью проекта касается, прежде всего, стоимости ресурсов, необходимых для выполнения плановых операций (трудовых, материальных, финансовых, информационных, учет уровня инфляции или расходов на непредвиденные обстоятельства).

Учет затрат в течение жизненного цикла, т.е. управление стоимостью в сочетании с методами оптимизации выгод может способствовать оптимизации процесса принятия решений, а также снижению стоимости и времени выполнения проекта, повышению качества и эффективности результата поставки проекта.

Финансовый цикл проекта - промежуток времени между моментом открытия финансирования по проекту и прекращением обязательств перед инвестором.

Виды оценки стоимости

Стоимостная оценка по аналогам означает, что при оценке стоимости текущего проекта в качестве основы принимается фактическая стоимость предыдущих схожих проектов. Этот метод часто используется при стоимостной оценке в условиях недостатка детальной информации о проекте (например, на ранних фазах проекта). Стоимостная оценка по аналогам производится с использованием экспертной оценки.

Оценка «снизу вверх». Этот метод включает в себя оценку стоимости отдельных пакетов работ или отдельных плановых операций с максимальной степенью детализации. Эта подробно рассчитанная стоимость суммируется или «переходит» на более высокие уровни и используется при составлении отчетов и для контроля за исполнением. Стоимость и точность оценки стоимости по методу «снизу вверх» обычно зависят от размеров и сложности отдельных плановых операций или блоков работ. Обычно чем меньше трудоемкость операций, тем выше точность стоимостной оценки плановых операций.

Параметрическая оценка - это метод, при котором для стоимостной оценки ресурсов плановой операции используется статистическая зависимость между историческими данными и другими переменными (например, величина площади конструкции в строительстве, количество строк в коде программы, количество часов рабочего времени). При помощи данного метода можно получить более точную оценку стоимости. Уровень точности оценки зависит от сложности, количества ресурсов, выделенных для такой работы, и данных о стоимости, встроенных в модель. Например: для того, чтобы получить оценку стоимости, нужно запланированный объем работ умножить на стоимость одной единицы работ в прошлом.

Анализ предложений исполнителей и анализ необходимой стоимости проекта. В случаях, когда проект получают в результате конкурентной борьбы, может потребоваться, чтобы команда проекта провела дополнительную стоимостную оценку и определила стоимость отдельных результатов поставки и окончательную стоимость проекта в целом.

Анализ резервов. Многие специалисты по оценке включают в стоимость плановых операций резервы (иначе называются «средства на непредвиденные обстоятельства»). При этом возникает проблема потенциального завышения стоимостной оценки плановой операции. Резерв на непредвиденные обстоятельства - это оценка стоимости, используемая по усмотрению менеджера проекта в случае возникновения ожидаемых, но не определенных событий.

Стоимость качества - это изменение стоимости работ в зависимости от необходимости достижения определенного качества и затрат на проверку качества.

Бюджетирование проекта

Стоимостные оценки отдельных плановых операций объединяются в группы по пакетам работ в соответствии со структурой работ. Затем стоимостные оценки пакетов работ объединяются в элементы более высоких уровней также согласно структуры работ и, в конце концов, образуется оценка стоимости всего проекта.

Каждая компания использует свои формы бюджета проекта. Бюджет проекта связан с управленческими статьями затрат компании, например:

затраты на фонд оплаты труда;

затраты на оборудование;

затраты на услуги подрядчиков;

затраты на командировки;

затраты на налогообложение;

затраты на непредвиденные расходы и т.д.

Бюджет проекта распределяется по статьям затрат и контролируется руководителем проекта. Кроме того, бюджет проекта контролируется обычно финансовым отделом компании или бухгалтерией, а также руководителем портфеля проектов. Иногда в проекте отдельно выделяется роль финансового контролера для управления бюджетом проекта.

В обязанности руководителя проекта входит также контроль финансовых потоков проекта - т.е. сроки оплаты работ подрядчикам и поставщикам, а также получение средств от спонсора или заказчика. Так как выделение средств из общего бюджета предприятия управляется чаще всего специальными подразделениями, руководитель проекта должен своевременно подавать заявки на выделение средств на затраты проекта и отчитываться по затратам.

Базовый план по стоимости - это распределенный по времени бюджет, используемый для мониторинга и контроля исполнения стоимости проекта. Он разрабатывается путем суммирования оценок стоимости расходов по периодам времени и обычно имеет вид S-кривой.

Базовый план по стоимости является элементом плана управления проектом.

Для анализа исполнения календарного плана проекта и бюджета по стоимостным оценкам, наиболее распространенным методом измерения исполнения проекта и его управления является метод освоенного объема. Метод:

·              представляет сведения об исполнении расходов и расписания проекта в денежных единицах.

·              объединяет параметры содержания проекта, стоимости (или ресурсов) и сроков, что помогает команде управления проектом оценить эффективность исполнения проекта.

Метод использует систему отчетности с нарастающим итогом, которая основана на отслеживании трех показателей проекта.

.        Плановая стоимость запланированных работ или плановый объем - PV (Planned Value). Плановый объем рассчитывается на основании базового плана по стоимости и базового расписания, где каждая операция имеет свои сроки и оценку стоимости. Плановый объем представляет бюджет с нарастающим итогом и отображающий во времени, когда предполагается делать затраты согласно плану проекта.

.        Фактическая стоимость выполненных работ - AC (Actual Cost). Фактическая стоимость с нарастающим итогом отображается во времени для каждого отчетного периода.

.        Плановая стоимость выполненных работ или освоенный объем - EV (Earned Value). Объем работы эквивалентен бюджету, установленному для данной работы. Освоенный объем изображается на графике в конце каждого отчетного периода на основании информации о фактической выполненной работе.

Если проект выполняется в соответствии с планом, все три показателя будут иметь одинаковое значение. Отклонения между показателями могут стать сигналом об отставании проекта по срокам или перерасходе бюджетных средств (рис. ).

Ключевыми показателями методики освоенного объема являются:

отклонение по стоимости - CV (Cost Variance). Равно разнице между плановой стоимостью выполненной работы и ее фактической стоимостью: CV = EV - AC;

отклонение по срокам - SV (Schedule Variance). Равно разнице между плановой стоимостью выполненной работы и плановой стоимостью запланированных работ: SV = EV - PV;

коэффициент выполнения бюджета (или индекс выполнения стоимости) - CPI (Cost Performance Index): CPI = EV / AC;

коэффициент выполнения календарного плана (или индекс выполнения сроков) - SPI (Schedule Performance Index). SPI = EV / PV.

Индексы - применяются, когда сравнение абсолютных показателей проектов невозможно.

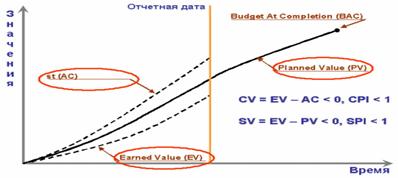

На рис. представлены различные варианты состояния проекта и соответствующие им значения показателей.

3.5 Планирование качества

Качество - это совокупность характеристик объекта, позволяющая ему удовлетворять заявленным или подразумеваемым требованиям.

Критическим аспектом качества в контексте управления проектами является необходимость отражения подразумеваемых требований в содержании проекта. Важно удовлетворить требования всех групп заказчиков и заинтересованных сторон.

Основные принципы управления качеством, согласно Института управления проектами (Project Management Institute), основанного в 1869 г. и являющегося самой крупной в мире некоммерческой ассоциацией профессиональных руководителей проектов.

Удовлетворение заказчика. Обеспечение как формальных требований заказчика (отраженных в контракте), так и неформальных ожиданий конечных пользователей заказчика от использования ими продукта (результата проекта).

Предотвращение прежде, чем устранение. Один из фундаментальных принципов современного управления качеством - предотвращение появления, а не устранение уже появившегося брака (потерь качества продукта).

Непрерывное улучшение. Вся команда проекта непрерывно работает над улучшением процессов выполнения проекта и повышением качества продукта.

Основной подход PMI к управлению проектом соответствует стандартам качества ISO 9000 и ISO 10000 и современным концепциям качества.

Критерии проверки качества управления проектом показаны в табл.

Планирование качества - это документирование того, каким образом будет достигнуто соответствие:

-  требованиям к качеству продукта и проекта;

-       стандартам качества, применимым к продукту и проекту.

Процесс планирования качества использует следующие методы и инструменты.

Анализ прибыли и затрат. Цель метода - выдержать необходимое соотношение между доходами и затратами в проекте. Обеспечение качества проекта, несомненно, приводит к дополнительным расходам, поэтому для каждого предложенного метода обеспечения качества необходимо анализировать коэффициент рентабельности.

Сравнение с эталоном (бенчмаркинг) включает в себя сопоставление действующего или планируемого проекта с другими проектами с целью выработать идеи для усовершенствования и критерии оценки исполнения. Другие проекты могут быть как внутри исполняющей организации, так и за ее пределами, а также могут относиться как к той же области приложения, так и к другой.

Стоимость качества включает стоимость соответствия (затраты на систему качества) и стоимость несоответствия (то есть исправления ошибок).

Критерии качества процесса управления проектом

Контроль качества процесса управления проектом в фазе Инициации проекта

Качество документирования этапов: - должна быть создана Служебная записка на открытие проекта, Устав, Договорные документы и Приказ на открытие проекта. В Карточке проекта, Служебной записке на открытие проекта и Уставе должна быть отображена вся требуемая в регламенте управления проектами информация; - все необходимые документы утверждены; - документы сохранены в соответствии с регламентом по управлению коммуникациями; - соблюдены сроки согласования Устава и Служебной записки на открытие проекта. Качество управления проектом: - назначен Менеджер проекта; - должен быть создан проект в информационной системе управления проектом и введены все требуемые в регламенте управления проектами параметры; - исполнители отчитались о затраченном времени на этап Инициации в системе управления проектами; - все работы по фазе Инициации закрыты

Контроль качества процесса управления проектом в фазе Планирования

Качество документирования этапов: - создан План проекта в соответствии с требованиями регламента; - создан Бюджет проекта в соответствии с требованиями регламента; - создано Окончательное описание содержания проекта; - информация, запрашиваемая от внешних участников проекта, предоставлена своевременно; - сроки работ этапа Планирования не вышли за рамки допустимых отклонений (в том числе согласование документов Заказчиком). Качество управления проектом: - создан Базовый план проекта; - учтены риски проекта; - учтены работы по снабжению, оплате, заключению договоров; - разрешены ресурсные конфликты; - менеджер проекта отчитался о затраченном времени на этап Планирования в системе управления проектами; - введены фактические данные (сроки и трудозатраты по работам этапа Планирования) в План проекта

Контроль качества процесса управления проектом в фазе Исполнения и управления

Качество документирования этапов: - по проекту была создана вся необходимая документация, указанная в Плане управления коммуникациями проекта; - была своевременно предоставлена вся необходимая отчетность по проекту; - по всем изменениям должны быть созданы и завизированы Запросы на изменение проекта; - все запросы на изменение проекта зарегистрированы в Регистрационном журнале изменений; - согласованы новые Базовые планы проектов (по необходимости); - предоставлялась отчетность (Исполнителями - ежедневно, другими участниками - по согласованным срокам); - своевременное реагирование Менеджером проекта на критические ситуации и предоставление отчетности руководителю портфеля проектов. Качество управления проектом: - каждый участник проекта своевременно получал необходимую информацию; - своевременно обновлялась фактическая информация по проекту; - своевременно вносились изменения по проекту; - создан новый Базовый план проекта (по необходимости); - менеджер проекта должен отчитался о затраченном времени на этап Исполнения и контроля в системе управления проектами

Контроль качества процесса управления проектом в фазе Завершения

Качество документирования этапов: - заказчику предоставлен Итоговый отчет; - закрыт Акт приемки работ; - утвержден Приказ о закрытии проекта; - итоговый отчет предоставлен в согласованные сроки; - акт приемки разработки закрыт в согласованные сроки; - все документы по проекту заархивированы. Качество управления проектом: - все работы завершены; - оплаты от заказчика получены

Планирование экспериментов - статистический метод, позволяющий определить факторы, которые оказывают влияние на определенные переменные величины продукта или процесса.

План управления качеством описывает, каким образом команда управления проектом будет претворять политику исполняющей организации в области качества. План управления качеством является частью или вспомогательным планом в составе плана управления проектом.

План управления качеством может быть формальным и неформальным, очень подробным или обобщенным, в зависимости от потребностей проекта. В плане управления качеством мероприятия по обеспечению качества должны быть изложены в самом начале проекта. Это необходимо для обеспечения того, чтобы решения, принимаемые в начале проекта, например, относящиеся к концепции, разработке и испытаниям, были верными и безошибочными. Эти мероприятия должны проводиться на основе независимых экспертных оценок.

Для осуществления процесса контроля качества применяются:

-       диаграмма Парето;

-       диаграмма причинно-следственных связей;

-       контрольная диаграмма;

-       гистограмма;

-       диаграмма разброса;

-       диаграммы зависимостей;

-       линейный график;

-       выборочные оценки;

-       инспекция.

Диаграмма Парето применяется, когда требуется оценить относительную важность выявленных проблем. Диаграмма Парето представляет собой график, где по горизонтальной оси расположены проблемы, а по вертикальной - их относительная важность, оцененная по какому-либо единому для всех них параметру (например, по стоимости наносимого ущерба, или частоте возникновения). Проблемы расположены в порядке убывания важности. Данные для построения диаграммы Парето могут быть взяты, например, из контрольных листков. Диаграмма Парето названа так по принципу Парето, по которому 80% ущерба наносят 20% проблем. Диаграммы Парето позволяют аналитикам принять решение, какие проблемы следует решать, а решение каких не принесет большого эффекта, а также выработать последовательность решения проблем.

Диаграмма причинно-следственных связей. Она также называется диаграмма Ишикавы или диаграмма «рыбий скелет». Причинно-следственная диаграмма позволяет выявить и наглядно представить факторы, влияющие на появление какой-то проблемы или результата, и взаимосвязи между этими факторами. Она применяется для изучения процессов, выявления причин проблем и при планировании, чтобы выделить, что влияет на качество результата. Как правило, выявленные факторы располагают слева, а результат - справа.

Контрольная диаграмма представляет собой график зависимости контрольной величины от времени. Данные для его построения могут быть взяты, например, из контрольных листков. После его построения можно выявить, в какой период произошло что-то, что повлияло на эту величину, и определить, что это было. Например: износ оборудования, изменение субподрядчика, применение другого материала, набор новых сотрудников и т.д.

Гистограмма применяется для исследования распределения измеряемой величины по возможным интервалам значений. Для ее построения промежуток значений, которые может принимать исследуемая величина, делится на несколько интервалов. После этого для каждого интервала определяется количество измерений, значения которых лежат в этом интервале, и на графике строится столбик, высота которого пропорциональна полученному количеству. Примером исследуемого значения может быть толщина изготовленной детали.

Если распределение имеет максимум, то оно называется критическим.

Диаграмма разброса применяется для определения зависимости двух величин друг от друга. Ограничением применения диаграммы разброса является то, что по ней можно с уверенностью сказать, что связи между величинами нет. То, что связь есть, однозначно утверждать нельзя. Это лишь является предпосылкой для дальнейшего исследования.

Диаграмма зависимостей помогает анализировать причины возникновения проблем. Диаграмма зависимостей представляет собой графическое отображение процесса. Существует множество различных стилей представления этих диаграмм, но все они отображают операции, точки принятия решений и порядок обработки данных. Диаграммы зависимостей дают представление о том, как различные элементы системы взаимодействуют между собой. На рис. приведен пример диаграммы зависимостей для контрольных оценок. Такая диаграмма зависимостей может оказать помощь команде проекта в прогнозировании, где и какие могут возникнуть проблемы с качеством, - и, следовательно, в разработке мер по их предотвращению.

Диаграммы зависимостей часто используют для описания бизнес-процессов.

Линейный график является самым простым из типов графиков. Каждая точка соответствует определенному показателю за какой-либо период (день, неделю, месяц и т.п.). Одиночная непрерывная линия соединяет все эти точки.

3.6 Планирование управления рисками

Управление рисками проекта включает в себя процессы, связанные с определением, анализом и реагированием на риски проекта с целью повышения вероятности и степени влияния положительных и снижения вероятности и степени влияния негативных событий в проекте.

Риск проекта - это неопределенное событие или условие, которое в случае возникновения имеет позитивное или негативное воздействие, по меньшей мере, на одну из целей проекта, например, сроки, стоимость, содержание или качество.

В качестве инструментов и методов планирования управлением рисками используют совещания по планированию и анализу. На совещаниях составляются базовые планы по проведению операций управления рисками. Разрабатываются элементы стоимости рисков и плановые операции, которые включаются соответственно в бюджет проекта и расписание. Утверждается распределение ответственности в случае наступления риска.

Пример структуры рисков показан на рис.

Входной информацией для процесса идентификации рисков служат:

-       факторы внешней среды предприятия - информация из открытых источников, в том числе коммерческие базы данных, научные работы, бенчмаркинг и другие исследовательские работы в области управления рисками;

-       активы организационного процесса - информация о выполнении прежних проектов;

-       описание содержания проекта. Допущения проекта приводятся в описании содержания проекта. Неопределенность в допущениях проекта следует рассматривать в качестве потенциального источника возникновения рисков проекта;

-       план управления рисками. Входами для процесса идентификации рисков из плана управления рисками являются схема распределения ролей и ответственности, резерв на операции по управлению рисками в бюджете и в расписании, а также категории рисков;

-       план управления проектом. Для идентификации рисков необходимо понимание планов управления расписанием, стоимостью и качеством, которые входят в план управления проектом, и анализ выходов этих процессов.

При анализе документации используются следующие методы сбора информации.

Метод идентификации

Преимущества

Недостатки

Мозговой штурм

Способствует взаимодействию членов группы. Быстрый. Недорогой

Может проявиться преобладание одной личности. Можно сосредоточиваться только в конкретных областях. Требует сильного ведущего. Для оценки необходимо контролировать склонности группы

Метод Delphi

Нет доминирования одной личности. Может проводиться дистанционно через электронную почту. Исключается проблема ранней оценки. Требует участия каждого члена группы

Занимает много времени. Высокая загрузка ведущего

Метод номинальных групп

Уменьшается эффект доминирующей личности. Обеспечивает взаимодействие участников. Дает упорядоченный список рисков

Требует много времени. Высокая загрузка ведущего

Карточки Кроуфорда

Быстрый. Легко реализуется. Должен участвовать каждый член группы. Вырабатывается большое количество идей. Можно проводить с группами больше обычного размера. Уменьшает эффект доминирующей личности

Меньшее взаимодействие между участниками

Опрос экспертов

Используется прошлый опыт

Эксперт может быть предвзятым. Требует много времени

Контрольные списки

Конкретный и упорядоченный. Легко использовать

Предвзятость. Может не содержать конкретных элементов для данного проекта

Метод аналогии

Использует прошлый опыт для исключения проблем в будущем. Подобные проекты содержат много сходных черт

Требует много времени. Легко получить результаты, не подходящие для данного случая. Аналогия может быть некорректной

Методы с использованием диаграмм

Ясное представление участвующих процессов. Легкость построения. Для них имеется много компьютерных инструментов

Иногда вводит в заблуждение. Может занимать много времени

Результатом процесса идентификации рисков является Реестр рисков, содержащий:

-       список идентифицированных рисков;

-       список потенциальных действий по реагированию;

-       основные причины возникновения риска;

-       уточнение категорий рисков.

Оценка риска:

ü  Критические риски - больше или равны 0,18.

ü  Умеренные риски - больше 0,04.

ü  Незначительные риски - меньше или равны 0,04.

3.7 Управление изменениями

Одним из важных ключевых интеграционных процессов в управлении проектами, пронизывающим весь жизненный цикл проекта, является управление изменениями, которые возникают в ходе реализации проекта.

Под изменением понимается замещение одного решения другим вследствие воздействия различных внешних и внутренних факторов при разработке и реализации проекта.

Виды изменений.

Источники изменений происходят из внутреннего или из внешнего окружения проекта.

К внешним источникам изменений относится практически все, что лежит за рамками проекта: политические, законодательные, экономические, социальные, технологические, экологические, международные, географические, метеорологические и другие аспекты.

Внутренние источники изменений формируются в среде участников проекта, в процессе взаимоотношений, возникающих между ними в ходе реализации проекта.

Основной причиной внесения изменений, как правило. является невозможность предвидения на стадии разработки проекта появления новых проектных решений, более эффективных материалов и конструкций, технологий и т.д.

Первоначальный план проекта может оказаться несостоятельным из-за различных факторов:

·   изменения сроков выполнения проекта;

·   пересмотра стоимостных критериев;

·   изменения технических условий проекта;

·   изменения политики управления;

·   изменения методов ведения работ;

·   изменения потребностей;

·   пересмотра оценок длительности работ;

·   неточного планирования связей между работами;

·   срыва снабженцами или подрядчиком сроков поставок;

·   пересмотра ресурсных требований для операций;

·   невозможности использовать ресурсы по первоначальному плану;

·   неожиданных технических затруднений;

·   неожиданных внешних условий (забастовки, плохая погода и т.п.);

·   изменений экономической конъюнктуры.

Под управлением изменениями понимается процесс прогнозирования и планирования будущих изменений, регистрация всех потенциальных изменений (в содержании проекта, спецификации, стоимости, сетевом графике и др.) для детального изучения, оценки последствий, одобрения или отклонения, а также организация мониторинга и координации исполнителей, реализующих изменения в проекте.

3.8 Завершение проекта

Фаза завершения проекта включает проведение эксплуатационных испытаний, сдачу проекта и закрытие контракта.

Целью проведения эксплуатационных испытаний является получение точных данных, характеризующих уровень результатов, достигнутых в ходе выполнения работ по проекту.

Эксплуатационные испытания включают:

·   Проведение сравнения эксплуатационных характеристик проекта с запланированными показателями;

·   Выявление расхождений между запланированными и реальными показателями;

·   Определение причин выявленных расхождений;

·   Разработку мероприятий по устранению обнаруженных расхождений "недоделок";

·   Организацию работ по устранению недоделок.

Требования к проведению эксплуатационных испытаний определяются гарантийными соглашениями между поставщиками и заказчиком.

Гарантийное соглашение обеспечивает защиту прав обеих сторон и включает следующие пункты:

·   Проверка соответствия проекту установленного оборудования;

·   Наблюдение за испытаниями, началом работ и вводом в эксплуатацию;

·   Определение соответствия исходного сырья, используемого в процессе испытаний;

·   Определение времени и условий проведения испытаний;

·   Установление в процессе испытаний соответствия смонтированного оборудования его паспортным данным;

·   Устранение несоответствий проекту.

Вторым этапом завершения проекта является сдача проекта и закрытие контракта.

Основные этапы закрытия контракта:

·   Проверка финансовой отчетности;

·   Паспортизация;

·   Выявление невыполненных обязательств;

·   Завершение невыполненных обязательств;

·   Гарантийное обслуживание и окончательные расчеты.

Проверка финансовой отчетности относится к отчетности заказчика и подрядчика.

Проверка финансовой отчетности заказчика включает:

·   Проверку полноты выписки фактуры на весь объем завершенных работ;

·   Согласование полученных платежей с представленными счетами-фактурами;

·   Проверку наличия документации по изменениям;

·   Контроль суммы удержаний, произведенных заказчиком.

Проверка финансовой отчетности исполнителя включает:

·   Проверку платежей поставщикам и субподрядчикам;

·   Соответствие суммы заказов закупкам по накладным поставщиков;

·   Поиск просроченных платежей поставщику;

·   Подтверждение соответствующих удержаний.

Паспортизация представляет собой один из важных элементов организации закрытия контракта. Для ее проведения необходимо представить соответствующую документацию. Например, документацию, характеризующую технические условия используемого сырья и материалов. Это могут быть сертификаты, так как ими аттестуется продукция. Вся документация передается заказчику для регистрации.

Невыполненные обязательства должны быть завершены полностью на этапе закрытия контракта. Руководитель проекта должен стараться решить все спорные вопросы путем переговоров.

Гарантийное обслуживание осуществляется после закрытия контракта не командой, работающей над проектом, а функциональной группой, ответственной за гарантийное обслуживание. Этой группе передается:

·   техническая информация;

·   оборудование;

·   инструменты;

·   средства обучения;

·   руководство по эксплуатации;

·   чертежи;

·   результаты испытаний;

·   различные материалы фирм-поставщиков.

ПРИЛОЖЕНИЯ

Шаблоны документов КСУП

Документ

Описание

1

Заявка на проект

Инициатива на реализацию проекта

2

Приказ об открытии проекта

Служит для утверждения начала проекта

3

Первоначальное описание содержания проекта

Описывает цели, задачи, основные этапы и результаты, рамки и границы проекта, критерии завершения проекта

4

Устав проекта

Периодичность отчетности участников проекта, управление проектной документацией, ответственность команды и т.д.

5

Карточка проекта

Краткая информация о проекте

6

Окончательное описание содержания проекта

Подробно описывает продукт проекта, процесс утверждения промежуточных и конечных результатов проекта

7

Включает планы: - расписание проекта; - план управления ресурсами, рисками, коммуникациями и другие планы проекта

8

Бюджет проекта

Перечень статей затрат по работам проекта, распределенный по времени

9

Коммерческое предложение

Предложение для утверждения проекта внешним заказчиком

10

Отчет о состоянии проекта

Отчет по текущему состоянию проекта для заказчика

11

Запрос на изменение параметров проекта

Запрос на изменение предметной области, состава работ проекта и других существенных параметров

12

Регистрационный журнал изменений

Перечень всех запросов на изменения и статуса по ним

13

Протокол совещания по проекту

Регистрирует вопросы, поднятые в ходе совещания по проекту, и принятые решения по ним

14

Итоговый отчет по проекту

Анализ плановых и фактических показателей, реакции заказчика. Сбор накопленного опыта

15

Служебная записка на закрытие

Причины закрытия, основные итоги, результаты приемки проекта, реакция заказчика проекта

16

Приказ о закрытии проекта

Служит для утверждения окончания проекта

17

Служебная записка о распределении материального фонда

Служит для утверждения премий по проекту

18

Акт приемки работ

Служит для утверждения закрытия работ по проекту

19

Опросный лист

Реакция заказчика по итогам реализации проекта

20

Репозиторий

Перечень всех документов проекта

21

Контрольный список по качеству

Контрольный список по критериям качества процесса управления проектами. Перечень типовых критериев качества для анализа по итогам завершения этапов проекта

22

Контрольный список по рискам

Контрольный список по рискам проекта. Перечень наиболее часто встречающихся рисков, на основе которого команда проекта создает План управления рисками

Этапы создания комплексной системы управления проектом (КСУП)

Матрица документации проекта для эффективного распространения информации

Документ/ информация

Президент

Генеральный директор, Спонсор, Инициатор

Руководитель портфеля проектов

Заказчик

Менеджер проекта

Исполнитель, Менеджер ресурсов, Ведущий специалист

Администратор проекта

1

Заявки

2

Описание содержания проекта

Θ*

Θ*

Θ

Θ

3

Устав проекта

Θ

Θ

4

План проекта

Θ

Θ

5

Бюджет проекта

Θ*

Θ*

Θ

Θ

6

Отчет по состоянию проекта

Θ

7

Итоговый отчет по проекту

Θ

Θ

8

Запрос на изменение параметров проекта

Θ

Θ

9

Регистрационный журнал изменений

Θ

Θ

10

Протокол совещания по проекту

Θ*

Θ*

Θ

Θ

11

Акт приемки работ

Θ

Θ

12

Отчетность Исполнителей по проекту

Θ

13

Отчетность Менеджера проекта перед Руководителем портфеля проекта

Θ

14

Информация от Заказчика

Θ*

Θ*

15

Приказы

Θ*

Θ*

Θ

Θ

Θ*

16

Инструкции

Обозначения:

• - разрабатывает;

Θ - согласует;

■ - обязательное знание: активный участник; □ - желательное знание: пассивный участник;

* - звездочка означает, что функция выполняется по необходимости.

Группы процессов и области знаний управления проектами

Процессы и области знаний

Группы процессов управления проектом

Группа процессов инициации

Группа процессов планирования

Группа процессов исполнения

Группа процессов мониторинга и контроля

Группа процессов завершения

Управление интеграцией проекта

Разработка Устава проекта

Разработка плана управления проектом

Управление исполнением проекта

Мониторинг и контроль над работами проекта Общее управление изменениями

Закрытие проекта (или фазы)

Управление содержанием проекта

Сбор требований Определение содержания Создание иерархической структуры работ

Проверка содержания Управление содержанием

Управление сроками проекта

Определение состава операций Определение взаимосвязей операций Оценка ресурсов операций Оценка длительности операций Разработка расписания

Контроль расписания

Управление стоимостью проекта

Стоимостная оценка Разработка бюджета расходов

Контроль стоимости

Управление качеством проекта

Планирование качества

Обеспечение качества

Контроль качества

Управление человеческими ресурсами

Планирование человеческих ресурсов

Набор команды проекта Развитие команды проекта Управление командой проекта

Управление коммуникациями проекта

Идентификация участников проекта

Планирование коммуникаций

Распространение информации Управление ожиданиями участников проекта

Отчетность по исполнению

Управление рисками проекта

Планирование управления рисками Идентификация рисков Качественный анализ рисков Количественный анализ рисков Планирование реагирования на риски

Мониторинг и контроль над рисками

Управление поставками проекта

Планирование поставок

Организация проведения поставок

Администрирование поставок

Закрытие поставок

Не нашли материал для своей работы?
Поможем написать уникальную работу
Без плагиата!
