Организационно-технологическое проектирование в составе ПОС и ППР

Министерство образования Республики Беларусь

Учреждение образования

«Брестский государственный технический университет»

Кафедра экономики и организации строительства

К защите допущен:

________________

«__»_______2011г.

Пояснительная записка

к курсовому проекту по курсу «Организации строительного производства» на тему «Организационно-технологическое проектирование в составе ПОС и ППР»

Выполнил студент гр. КП-18

Омельчук А.В.

Принял преподаватель

Драган Л.А.

Брест 2010

Реферат

Курсовой проект «Организационно-технологическое проектирование в составе ПОС и ППР»: Пояснительная записка к курсовому проекту по дисциплине "Организации строительного производства": 70.02.01 / БрГТУ; Омельчук А.В.; КП-18; Кафедра экономики и организации строительства. - Брест, 2011. - 43 страниц, 4 - иллюстраций, 20 - таблиц, 7- источников.

Ключевые слова: СМР, календарный план, ТЭП, трудоёмкость, выработка, сетевой график, генплан, трудозатраты, проект производства работ, контроль качества.

В пояснительной записке содержится производственный анализ объекта, определение нормативной продолжительности строительства, расчет ведомости объемов основных строительно-монтажных работ, выбор методов производства работ, расчет нормативной трудоемкости и затрат машинного времени, проектирование календарного плана в виде сетевого графика, расчет временного строительного хозяйства (расчет складских помещений, расчет и проектирование временных зданий и сооружений, определение потребности строительства в воде, определение потребности строительства в электричестве), планирование работы бригады, ТЭП ППР.

Оглавление

1.       Краткая характеристика объектов строительства и условий их возведения

1.1.    Краткая характеристика объектов и условий строительства

1.2.    Сведения об инженерных сетях и транспортных коммуникациях

2.       Титульный список объектов строительства

3.       Компоновка генплана комплекса объектов с нанесением инженерных сетей и проектируемых дорог

4.       Структура комплексного потока

5.       Определение нормативной продолжительности строительства отдельных объектов и комплекса зданий и сооружений

6.       Проектирование организационно-технологической модели календарного плана поточного строительства комплекса объектов

7.       Календарный план строительства комплекса объектов с выделением работ подготовительного периода

8.       Ресурсные расчеты в составе ПОС

8.1.    Потребность строительства в материалах и конструкциях по объектам и периодам строительства

8.2.    Расчет складских площадей

8.3.    Потребность строительства в водо-энергетических ресурсах

9.       Технико-экономические показатели ПОС

10.     Производственный анализ объекта

11.     Определение нормативной продолжительности строительства

12.     Расчет ведомости объемов основных строительно-монтажных работ

13.     Расчет нормативной трудоемкости и затрат машинного времени

14.     Проектирование и расчет календарного плана в виде комплексного сетевого графика

14.1.  Порядок разработки календарного плана

14.2.  Привязка сетевой модели к календарю

15.     Расчет и проектирование объектного стройгенплана

15.1.  Подбор и размещение монтажных механизмов на строительной площадке.

15.2.  Расчет складского хозяйства

15.3.  Расчет и проектирование временных зданий

15.4.  Разработка графиков водопотребления строительной площадки.

15.5.  Разработка графиков энергопотребления строительной площадки

15.6.  Мероприятия по технике безопасности, охране окружающей среды и противопожарной безопасности

16.     Технико-экономические показатели ППР

Литература

Введение

Раздел «Организация и планирование строительного производства» включает в себя разработку организационно-технологической документации (проекта производства работ), призванной определить какими силами и средствами, в какой последовательности и в какие сроки должны выполняться подготовительные и основные строительно-монтажные работы на каждом частном фронте работ (захватке, участке, объекте в целом); какие временные здания и сооружения, а также инженерные сети необходимы для возведения объекта; каков должен быть порядок обеспечения стройки трудовыми, материальными, техническими и другими видами ресурсов для достижения конечного результата - ввода объекта в эксплуатацию с необходимым качеством и в установленные сроки.

При разработке организационно-технологической документации в составе ППР необходимо учитывать следующие требования:

-     применение научно обоснованных способов производства работ и методов организации строительства;

      комплексной механизации работ с максимальным использованием машин и механизмов в две и более смен;

      применение поточных методов организации работ, предусматривающих совмещение разнотипных работ во времени и пространстве и обеспечивающих наиболее полное и равномерное использование трудовых ресурсов и производственных мощностей строительных организаций, эффективное освоение фронтов работ в наиболее сжатые сроки строительства;

      осуществление строительства на основе хозяйственного расчета специализированными и комплексными бригадами;

      обеспечение круглогодичности строительства с равномерным использованием ресурсов, но преимущественным выполнением в теплое время года работ, стоимость которых резко возрастает в зимнее время;

      разработка системы контроля качества работ и оценки качества работ и продукции;

      соблюдение правил по производственной санитарии, охране труда, технике безопасности, взрывной, взрывопожарной и пожарной безопасности;

      выполнение мероприятий по охране природы и рекультивации сельскохозяйственных земель и лесных угодий, нарушенных при производстве работ.

Решение ППР для любой стадии строительства должны обеспечивать

      безусловное соблюдение проекта и обоснованность связанных с его решениями организационно-технологических мероприятий по производству работ. Например, членение объекта на монтажные захватки должно обеспечивать устойчивость отдельно возводимых частей здания.

      согласованность действий участников строительства на основе нормальной технологии и принятой схемы производства работ. Должны быть исключены взаимные помехи (одновременная работа разных исполнителей на одном фронте работ) и, по возможности, обеспечена равномерная непрерывная работа каждого исполнителя на объекте: от момента предоставления ему фронта работ до момента приемки его продукции;

      комплектное обеспечение производства работ ресурсами: строительные материалы должны поставляться в количестве, достаточном для производства работ на определенной части здания (захватка, этаж, блок) и в сроки, обеспечивающие темп работ и необходимые резервы ( норму запаса ), а также в место, наиболее удобное для их подачи в зону работ; рабочие кадры прибывают на объект бригадами (звеньями), состав которых согласован: по численности - с емкостью фронта работ, по специальности и квалификации - с особенностями выполняемых ими работ, по выработке - с производительностью используемой ими технике.

      применение прогрессивных методов: организации работ (применение поточных методов, оптимальной очередности); технологии работ (индустриальные методы, передовая механизация); управления (включая определение и страхование различных производственных рисков, обеспечение заданной надежности работ участников и др.).

Состав общего ППР включает в себя:

      календарный план производства работ в виде линейного или сетевого графика;

      строительный генеральный план;

      технологические карты на производство работ;

      графики потребности в ресурсах: кадрах, строительных машинах, материалах, изделиях, оборудовании и др.;

      мероприятия по технике безопасности, пожарной и электробезопасности, защите окружающей среды;

      пояснительную записку с обоснованием потребности в электроэнергии, воде, бытовых зданиях для нужд работающих, разработкой мероприятий по организации работы транспорта, складирования материалов, ограждению и освещению строительной площадки и др.

1. Краткая характеристика объектов строительства и условий их возведения

.1 Краткая характеристика объектов и условий строительства

Краткая характеристика объектов и условий строительства сведена в табл. 1

Таблица 1. Характеристика объектов строительства.

№ п/п

Наименование объекта

Размер в плане, м

Общая площадь, м2

Высо та этажа

Кол-во этажей

Строи тельный объем

Конструктивное решение

1

2-секционная 5-этажная блок-секция на 30 квартир

32.2х11.7

1884

2.8

5

5275

кирпичное

2

2-секционная 5-этажная блок-секция на 30 квартир

32.2х11.7

1884

2.8

5

5275

кирпичное

3

5-этажная блок-секция на 19 квартир

26.4х11.4

1505

2.8

5

4214

панельное

4

детсад-ясли на 140 мест

54х12

648

3.3

2

2139

кирпичное

1.2 Сведения об инженерных сетях и транспортных коммуникациях

Сведения об инженерных сетях, дорогах и элементах благоустройства определяем после проектирования генплана жилого комплекса путем прямого измерения длины сетей и площади дорог и площадок на генплане. Сведения заносим в таблицу 2.

Таблица 2. Сведения об инженерных сетях и транспортных коммуникациях.

№ п/п

Наименование объекта строительства

Протяженность, км

Площадь,м2

Примечание

1

Автодороги

-

2500

До городских магистральных сетей

2

Сети водопровода

0.0928

-

- « - » -

3

Сети канализации

0.0935

-

- « - » -

4

Теплосеть

0.1002

-

- « - » -

5

Газопровод

0.1014

-

- « - » -

6

Слаботочные сети

0.1027

-

- « - » -

7

Кабельные электросети

0.0625

-

От энергоблока до проектируемых объектов

2. Титульный список объектов строительства

В титульный список включаются все объекты, расположенные па генплане, а также внутриплощадочные инженерные коммуникации, дороги, площадки, элементы благоустройства. Титульный список составляется в виде таблицы.

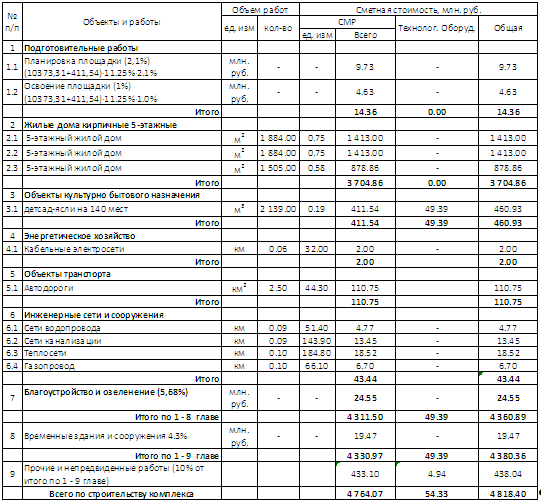

Таблица 3. Титульный список объектов строительства.

Стоимость отдельных видов работ и объектов принимается в % от суммы основной заработной платы и эксплуатации машин в стоимости СМР по основным объектам и объектам культурно-бытового назначения соответственно.

Освоение площадки-1.0%; планировка площадки - 2.1%; временные здания и сооружения - 4.3%; благоустройство - 5.68%.

Для жилищно-гражданского комплекса они составят; основная зарплата - 5.54%; эксплуатация машин - 5.71%.

3. Компоновка генплана комплекса объектов с нанесением инженерных сетей и проектируемых дорог

Рис. 1 Генплан компоновки объектов.

4. Структура комплексного потока

Комплексный поток строительства жилищно-гражданского комплекса включает в себя объектные и специализированные потоки.

Таблица 4. Примерная структура комплексного потока по застройке жилого района

Объектные потоки

Специализированные потоки

Прокладка инженерных сетей

Специализированные потоки не выделяем из-за отсутствия необходимых исходных данных.

Строительство дорог и площадок

Специализированные потоки не выделяем из-за отсутствия необходимых исходных данных.

Возведение жилых домов

1. устройство подземной части 2. устройство надземной части 3. специальные работы 4. отделочные работы

Возведение объектов детских дошкольшых учреждений

1. устройство подземной части 2. устройство надземной части 3. специальные работы 4. отделочные работы

При формировании структуры комплексного потока следует учитывать возможность выделения нескольких объектных потоков по возведению жилых домов или объектов культурно-бытового назначения в том случае, если в комплекс входят объекты, отличающиеся по конструктивным решениям и этажности. В один объектный поток включают объекты одинаковые по конструктивным решениям, а при наличии объектов одного конструктивного решения, отличающихся по этажности более чем на 4-5 этажей, формируют несколько однотипных объектных потоков.

При небольших объемах работ, по сравнению со строительством основных объектов, в объектных потоках по строительству инженерных коммуникаций, дорог и благоустройству специализированные потоки не выделяют.

Вне потока предусмотрено выполнение работ небольшого объема, таких как строительство кабельных электросетей, слаботочных сетей, временных зданий и сооружений, а также подготовительных работ, работ по благоустройству и озеленению территории и прочих работ.

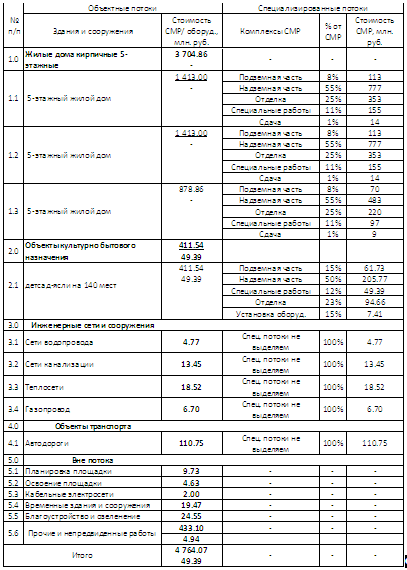

Таблица 5. Структура комплексного объекта.

По всем потокам и работам вне потока определяем общие объемы работ (млн. руб.), а по основным объектным потокам также выделяем отдельные специализированные потоки и объемы работ по ним (млн. руб.).

Данные о распределении объемов работ в млн. руб. по отдельным специализированным потокам принимаем согласно рекомендаций.

Принимаем 4 объектных потока: 1 - строительство основных жилых зданий

- строительство культурно-бытовых объектов

- строительство инженерных сетей

- строительство автодорог

Все расчеты заносим в таблицу 8.

На основе приведенных расчетов составляется организационно-технологическая модель календарного плана строительства комплекса объектов.

5. Определение нормативной продолжительности строительства отдельных объектов и комплекса зданий и сооружений

Продолжительность строительства отдельных объектов определяется по [2]. строительство инженерный монтажный проектируемый

Продолжительность строительства комплекса жилых объектов определяется по формуле:

где - максимальная из продолжительностей возведения подземной части всех жилых зданий, входящих в комплекс, согласно [2];

 - сумма продолжительностей возведения надземных частей жилых домов по [2];

- максимальная из продолжительностей отделочных работ всех жилых зданий, входящих в комплекс, согласно [2];

 - сумма продолжительностей строительства культурно-бытовых объектов, входящих в комплекс.

Нормативный срок строительства жилого дома:

Детсад-ясли на 140 мест: составляет 6.5 месяцев;

-секционная 5-этажная блок-секция на 30 квартир: составляет 7.5 месяцев

подготовительный период - 0.5 мес.

подземная часть -1 мес.;

надземная -4.5 мес.;

отделка - 1.5 мес.

-этажная блок-секция на 19 квартир: составляет 5 месяцев

подготовительный период - 1 мес.

подземная часть -1 мес.;

надземная -2 мес.;

отделка - 1 мес.

6. Проектирование организационно-технологической модели календарного плана поточного строительства комплекса объектов

Организационно-технологическая модель календарного плана строительства комплекса объектов разрабатывается в виде линейного графика или комплексного укрупненного сетевого графика (КУСГ).

Линейная организационно-технологическая модель строительства жилого комплекса представлена в таблице 6.

7. Календарный план строительства комплекса объектов с выделением работ подготовительного периода

Календарный план разрабатывается на основе организационно-технологической модели календарного плана строительства комплекса объектов.

Объем работ, планируемый в рассматриваемом квартале, определяется как сумма произведений интенсивности на продолжительность работы в этом квартале.

Распределение объемов работ разделяется: объем капвложений, в скобках - объем СМР.

Общий объем работ по календарному плану должен соответствовать общей стоимости строительства комплекса, объемы работ по кварталам строительства в сумме должны быть равны общей стоимости строительства комплекса.

График потребности в кадрах строителей получим путем деления значений графика распределения объемов СМР по периодам строительства на среднюю выработку одного рабочего за этот период. Результаты сведены в таблицу 7.

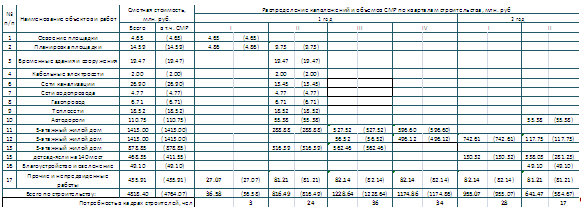

Таблица 6. Линейная организационно-технологическая модель строительства жилого комплекса

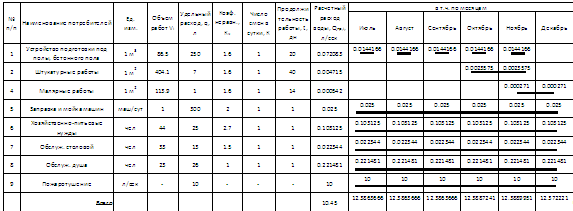

Таблица 7. Календарный план строительства комплекса зданий и сооружений

Примечание: Средняя выработка одного рабочего в месяц: ВСР=4764.07/∑9225·22≈12

8. Ресурсные расчеты в составе ПОС

Рисунок 1. График распределения капвложений по кварталам строительства, млн. руб.

Рисунок 2. График распределения объемов СМР по кварталам строительства, млн. руб.

Рисунок 3. График потребности в кадрах строителей, чел

8.1 Потребность строительства в материалах и конструкциях по объектам и периодам строительства

На основании календарного плана и графика распределения объемов СМР по периодам строительства, определяют объемы СМР - по календарным годам и основным объектам строительства.

Нормативные показатели для определения объемов работ и потребности в материалах, изделия и конструкциях на 100 м2 площади жилых здании и 1000 м3 строительного объема общественных зданий

Потребное количество ресурсов (Р) определяется по формуле:

Р = ρ·C·k,

где ρ - норма расхода ресурса; С - расчетный объем СМР; к - территориальный коэффициент:

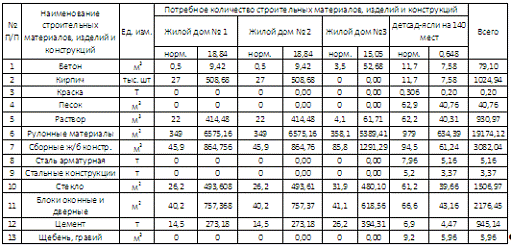

Таблица 8. Ведомость потребности в строительных изделиях и материалах.

8.2 Расчет складских площадей

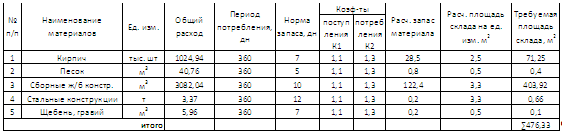

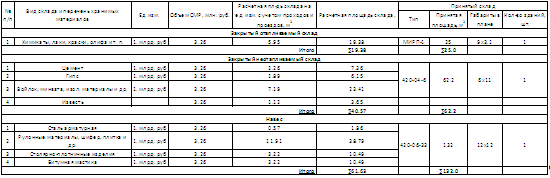

Таблица 9. Расчет и проектирование закрытых складов и навесов

На основе календарного плана, составленного по линейной модели, объемы работ распределены по годам следующим образом:

Всего - 4764,07 млн. руб.

-ый год - (3256,57) млн. руб.; 2-ой год - (1539,74) млн. руб.

Жилой дом № 1 (5-ти этажный жилой дом) - стоимость СМР- 1413,0 млн. руб.

Жилой дом № 2 (5-ти этажный жилой дом) - стоимость СМР- 1413,0 млн. руб.

Жилой дом № 3 (5-ти этажный жилой дом) - стоимость СМР - 878,85 млн. руб.

Детсад-ясли на 140 мест - стоимость СМР - 411.53 млн. руб.

Остальные объекты и работы - 693,36 млн. руб.

Расчет закрытых складов и навесов производится по укрупненным показателям на 1 млрд. руб. объема СМР на весь период строительства.

Расчет закрытых складов производим в форме таблицы.

Открытые складские площадки рассчитывают на основе произведенного расчета годовой потребности в материалах и расчетной нормативной площади склада.

Период потребления материалов принимается равным: 360 дней.

Таблица 10. Расчет и проектирование открытых складских площадок

8.3 Потребность строительства в водо-энергетических ресурсах

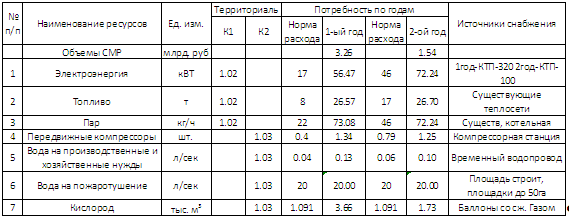

Таблица 11. Расчет потребности в технических ресурсах.

Диаметр временного водопровода

где Q -расход воды с учетом пожаротушения;- средняя скорость движения воды по трубам, равна 1,5-2,0 м/сек.

9. Технико-экономические показатели ПОС

При сокращении сроков строительства жилищно-гражданских комплексов достигается экономический эффект в сфере деятельности строительных организаций за счет сокращения условно-постоянных расходов (Эсмо)

где УПР - условно-постоянные расходы в составе себестоимости СМР по строительству комплекса, определяемые по формуле:

УПР = 1%М + 5%3п + 15%ЭМ + 50%НР;

М,Зп,Эм, HP - соответственно статьи затрат в себестоимости СМР: материалы, основная заработная плата, эксплуатация машин, накладные расходы.

СМР принята следующая

М = 46,1%; Зп = 8.4%; Эм=2,1%; НР=15,7% Тогда

УПР=12893.28·(1%·46.1%+5%·8.4%+15%·2.1%+50%·15.7%)=1166.33 млн. руб.

Технико-экономические показатели ПОС рассчитываются в ценах 2006г.

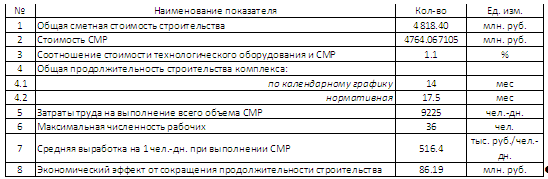

Таблица 12. ТЭП

10. Производственный анализ объекта

Краткая характеристика:

Здание состоит из 5-ти этажей и имеет размеры в плане 32.2 х 11.7 м.

Технико-экономические показатели объекта:

Строительный объем - 5275 м3;

Площадь застройки - 377 м2;

Общая площадь = 1884 м2;

11. Определение нормативной продолжительности строительства

Согласно СНиП 1.04.03-85* «Нормы продолжительности строительства и задела в строительстве зданий и сооружений » часть II.

-х секционная блок-секция 5-этажная 30-квартирная торцевая. Объем до 2500тыс. м3.

Здание: кирпичное

Норма продолжительности строительства: общая -7.5 мес.

12. Расчет ведомости объемов основных строительно-монтажных работ

Таблица 13

№ п/п

Наименование работ

Ед изм

Количество

Прим.

1

2

3

4

5

1

Разработка грунта экскаватором с погрузкой в транспортные средства

м3

236.81

Vтрансп=Vфунд=Vблок+Vподуш

2

То же в отвал

м3

988,41

Vотв=Vобр.зас-Vручн

3

Доработка грунта вручную

м3

51,48

Vручн=0,1*Sкотл

4

Обратная засыпка грунта бульдозером

м3

831,912

Vобр.зас=Vразр-Vфунд Vзас.бульд= 0,8.Vобр.зас

5

Засыпка вручную траншей, пазух котлованов

м3

207,978

Vзас.ручн=0,2.Vобр.зас

6

Уплотнение грунта пневматическими трамбовками

м3

831,912

Vупл=Vзас.бульд

7

Установка ж/б подушек ленточных фундаментов

шт.

95

по плану

8

Устройство ж/б блоков ленточных фундаментов

шт.

286

по плану

9

Вертикальная гидроизоляция

м2

308,9

по плану

10

Горизонтальная гидроизоляция

68,64

по плану

11

Монтаж междуэтажных плит перекрытия

шт

150

по плану

12

Кирпичная кладка наружных стен с облицовкой лицевым кирпичом

м3

424,7

по плану

13

Кирпичная кладка внутренних стен

м3

243,16

по плану

14

Монтаж лестничных маршей

шт

9

по плану

15

Монтаж лестничных площадок

шт

9

по плану

16

Устройство мелкоблочных гипсобетонных перегородок, толщ 80 мм

м2

601,8

Sпер=S-Sдв

17

Укладка перемычек

шт

240

Nок+Nдв

18

Монтаж плит покрытия площадью до 10 м2

шт

30

по плану

19

Монтаж балконных плит

шт

24

по плану

20

Монтаж санкабин

шт

20

по плану

21

Устройство пароизоляции из полиэтил. плёнки

м2

171,6

по плану

22

Укладка плитного утеплителя кровли

м2

171,6

Sкров=171,6

23

Устройство цементной стяжки, толщиной 15 мм

м2

171,6

Sкров=171,6

24

Устройство 4-х слоёв кровли

м2

171,6

Sкров=171,6

25

Утепление пола чердака

м2

171,6

Sкров=171,6

26

Устройство оклеечной пароизоляции

м2

171,6

Sкров=171,6

27

Установка оконных блоков S до 2,5 м2

м2

126

по плану

28

Установка дверных блоков

м2

252

по плану

29

Установка балконных блоков

м2

63

по плану

30

Подготовка под полы

м2

13,73

S1-го эт*0,08

31

Устройство цементной стяжки δ=20 мм

м2

927,3

Sст=(Sвс.полов+Sкерам)

32

Гидроизоляция полов

м2

69,2

по плану

33

Устройство полов из керамической плитки

м2

69,2

Sкерам(сан.узл.)

34

Устройство полов из линолеума

м2

666,125

Sвс.полов-Sкерам-Sбет.

35

Устройство бетонных полов

м2

122,8

по плану

36

Железнение цементных покрытий

м2

122,8

Sбет

37

Сплошное выравнивание поверхности потолков

м2

858.125

по плану

38

Улучшенная штукатурка стен

м2

2273,6

по плану

39

Устройство встроенной мебели -шкафов

м2

10

по плану

40

Устройство встроенной мебели -антресолей

м2

10

по плану

41

Улучшенная масляная окраска стен

м2

429,6

по плану

42

Улучшенная масляная окраска потолков

м2

215,85

Sпот=Sкух+Sсан.уз

43

Улучшенная клеевая окраска внутри помещения

м2

2041,3

В жилых комнатах и передних: Sокр.стен+Sпот=Sстен-Sдв.-Sок

44

Фактурная отделка фасада мраморной крошкой

м2

1246,77

Sфас=Sвс-Sокн.-Sдв

13. Расчет нормативной трудоемкости и затрат машинного времени

Ведомость затрат труда и потребности в материально-технических ресурсах представлена в табл. 2. При расчете затрат труда использованы сборники Ресурсно-сметных норм на строительные конструкции и работы.

Таблица 13 Ведомость затрат труда и потребность в материально-технических ресурсах

Наименование работ

Объём работ

Обосно-вание

Состав звена

Затраты труда

Механизмы

Наименование материала

Ед. изм

Расход

Ед. изм.

Кол-во

На ед. изм. чел-час

На весь объём чел-дн

Меха-низм

Затраты времени

Ед. изм.

Общ.

маш-час

маш-см

1

2

3

4

5

6

7

8

9

10

11

12

13

14

15

1

Разработка грунта экскаватором с погрузкой в транспортные средства, Vковша 0,4м3,грунт II гр.

1000 м3

0,237

Е1-18-2

Маш. 6р-1 Земл. 2р-1

88,23  30,43

3,52

Бульдо- зер (59 кВт) Экскава-тор на гус.ход.

22,10  66,13

2,61

-

-

-

-

2

То же в отвал, V ковша 0,4 м3 , грунт II гр.

1000 м3

0,988

Е1-13-8

Маш. 6р-1 Земл. 2р-1

53,55  12,31

8,13

Экска- ват. на гус.ход.

53,55

6,61

-

-

-

-

3

Доработка грунта вручную, грунт II гр.

100 м3

0,5148

Е1-163-8

Земл. 4р-2 3р-1

503,20

32,38

-

-

-

-

-

-

-

4

Засыпка грунта бульдозером мощностью 59 кВт, грунт II гр.

1000 м3

0,8319

Е1-27-2

Маш. 6р-1

13,70

1,42

Бульдо-зер (59 кВт)

13,70

1,42

-

-

-

-

5

Засыпка вручную траншей, пазух котлованов, грунт II гр.

100 м3

2,0798

Е1-166-2

Земл. 2р-1 1р-1

165,24

42,96

-

-

-

-

-

-

-

6

Уплотнение грунта пневматическими трамбовками, грунт II гр.

100 м3

8,3191

Е1-134-1

Земл. 3р-1

18,36

19,09

Трам-бовка

17,85

18,56

-

-

-

-

7

Укладка ж/б подушек ленточных фундаментов, m до 0,5 т.

100 шт

0,95

Е7-42-1

Монтаж ник 4р-1, 3р-1, 2р-1

69,02

8,2

Кран гусен. до 16 т

19,29

2,29

Бетон тяжелый М150 Раствор кладочн. тяж.цемент.М100 Сборные констр.

 м3  м3 шт

 0,41  1,2 100

 0,39  1,14 131,1

8

Укладка ж/б блоков ленточных фундаментов, m до 1 т.

100 шт.

2,86

Е7-42-2

Монтаж ник 4р-1, 3р-1, 2р-1

96,86

34,63

Кран гусен. до 16 т

26,39

9,43

Бетон тяжелый М150 Раствор кладочн. тяж.цемент.М100 Сборные констр.

 м3  м3 шт

 0,71  1,65 100

 2,03  4,72 286

9

Вертикальная гидроизоляция в 2 слоя

100м2

3,089

Е8-4-7

Изолир. 4р-1, 2р-1

33,5

12,94

-

-

-

Мастика битум-масляная МБ-50 Битум нефтяной Топливо дизельн. Ветошь

 т т т кг

 0,41 0,08 0,053 0,1

 1,27 0,25 0,16 0,309

10

Горизонтальная гидроизоляция в 2 слоя рубероида

100м2

0,686

Е8-4-3

31,76

21,8

-

-

-

Раствор кладочн. тяж.цемент М25 Мастика МБ-50 Топливо дизельн. Рубероид РПП-300 А

 м3 т т  м2

2,5 0,42 0,054  220

1,716 0,29 0,037  151,01

11

Монтаж междуэтажных плит перекрытий с опиранием на 2 стороны площадью до 10 м2

100 шт

1,5

Е7-45-6

Монтажник 4р-1 3р-2 2р-2

385,7

72,32

Башен. кран 10т

28,71

5,38

Раствор кладочн. тяж.цем. М100 Электроды Э-42 Констр.эл-ты, m до 50 кг Сборные ж/б конструкции

м3 т.  т.  шт

6,53 0,05  0,106  100

9,795 0,075  0,159  150

12

Кирпичная кладка наружных стен с облицовкой из керамич.кирпича

м3

849.4

Е8-15-3

Каменщ 5р-1 4р-2 2р-2

8,74

927.98

Кран КБ-308

0,52

55.21

Раствор кладочн. тяж.цем. М50 Кирпич керамич.М100 Кирпич керамич. лицевой М125 Вода Пробки деревян.

 м3 тыс.шт. тыс.шт. м3 м3

 0,23  0,25 0,13 0,35 0,00269

97,68  106,18  52,21 148,65 1,14

13

Кирпичная кладка внутренних стен, толщ. 380 мм,

м3

486.32

Е8-6-7

Каменщ 5р-1 4р-2 2р-2

6,92

420.67

Кран КБ-308

0,62

37.69

Раствор кладочн. тяж.цем. М50 Кирпич керамич.М100 Вода Пробки деревян.

 м3 тыс.шт. м3 м3

 0,24 0,38 0,17 0,00273

58,36  92,4 41,34 0,66

14

Монтаж лестничных площадок при наиб.массе монтажного эл-та < 5т.

100шт

0,09

Е7-47-1

Монтажник 4р-2 3р-1 2р-1

277,65

3,124

Башен. кран 10т

44,66

0,502

Раствор кладочн. тяж.цем М100 Электроды Э-42 d=6мм Сборные ж/б конструкции

м3  т  шт

0,7  0,01  100

0,063  0,001  9

15

Монтаж лестничных маршей при наиб.массе монтажного эл-та < 5т.

100шт

0,09

Е7-47-3

Монтажник 4р-2 3р-1 2р-1

272,60

3,067

Башен. кран 10т

68,01

0,765

Раствор кладочн. тяж.цем М100 Сборные ж/б конструкции

м3  шт

1,16  100

0,104  9

16

Кладка гипсобетонных перегородок, Нэт до 4 м

100м2

6,018

Е8-24-2

Каменщ 4р-2 2р-2

133,04

100,08

Башен. кран 10т

4,76

3,58

Песок природный Вода Гипс.вяжущие Г-3 Поковки Прокат d=10мм Гвозди строит-е Проволока Бруски III сорта Толь ТВК-350 Плиты гипс. толщ до 100мм

м3 м3 т т т кг т м3 м2 м2

0,6 0,24 0,57 0,008 0,013 0,4 0,013 0,1 6,0 91

3,611 1,444 3,43 0,048 0,078 2,407 0,078 0,602 36,108 547,638

17

Монтаж перемычек

100 шт

2,4

Е7-44-10

Каменщ 3р, 2р-2

21,46

6,438

Башен. кран 10т

5,97

1,791

Раствор кладочн. тяж.цем М100 Сборные ж/б конструкции

 м3  шт

 0,25  100

 0,6  240

18

Установка плит покрытия S до 10м3

100 шт

0,3

Е7-45-8

Монтажн. , 4р, 3р, 2р-1

179,8

6,743

Кран башен. до 10т

33,5

1,256

Раствор кладочн. тяж.цем М100 Электроды Э-42 d=6мм Сборные ж/б конструкции

 м3  т  шт

0,38  0,01  100

0,114  0,003  30

19

Монтаж балконных плит, S<5 м2

100шт

0,24

Е7-53-6

Монтажник 5р-1 4р-1 3р-1 2р-1

700,35

21,011

Башен. кран 10т

155,15

4,655

Раствор кладочн. тяж.цем М100 Электроды Э-42 d=6мм Сборные ж/б конструкции

 м3  т  шт

 2,2  0,02  100

 0,528  0,005  24

20

Монтаж санкабин

100шт

0,20

Е7-55-1

Монтажник 5р-1 4р-1 3р-1 2р-1

366,85

9,171

Башен. кран 10т

63,8

1,595

Песок природный Брусья обрезные Сб. ЖБ констр.

м3 м3 шт

8,9 1,5 100

1,78 0,3 20

21

Устройство пароизоляции прокладочной в один слой из полиэтиленовой пленки

100 м2

1,716

Е12-15-306

Изолир. 4р-1, 3р-1

11,47

2,46

Башен. кран 10т

0,16

0,034

Мастика битумн. горяч. кровельн. Пленка полиэтил Топливо дизельн.

 т м2 т

 0,05 110 0,006

 0,086 188,76 0,01

22

  Укладка плитного утеплителя кровли

100м2

1,716

Е12-13-5

Изолир. 2р-2, 4р-1

47,4

10,17

Башен. кран 10т

2,91

0,624

Песок строит. Вода Плиты теплоизоляционные

 м3 м3 м3

 3,06 3,85 10,3

 5,25 6,61 17,67

23

Устройство цементной стяжки толщ.15 мм

100м2

1,716

Е12-17-1

Изолир. 3р-1, 2р-1

38,39

8,23

Башен. кран 10т

3,3

0,708

Раствор кладочн. тяж.цем. М150 Песок строит. Вода Рубероид

 м3 м3 м3 м2

 1,53 3,06 3,85 4,4

2,625 5,25 6,607 7,5504

24

Устройство рулонной кровли (4-ёх слойный рубероидн. ковер)

100м2

1,716

Е12-2-1

Изолир. 4р-1, 3р-1, 2р-2

64,56

13,2

Башен. кран 10т

3,14

0,67

Гравий Мастика битумн. Рубероид Симазин (порошек) Диз. топливо

м3 т м2 т т

1,05 1,26 460 0,001 0,162

1,802 2,162 789,36 0,00172 0,278

25

Утепление пола чердака плитами из фибролита насухо

100 м2

1,716

Е12-13-5

Изолир. 4р-1, 2р-1

47,4

10,167

Башен. кран 10т

2,91

0,62

Песок природный Вода Плиты теплоизоляц.

м3 м3 м3

3,06 3,85 10,30

5,25 6,607 17,675

26

Устройство оклеечной пароизоляции

100 м3

1,716

Е12-15-1

Изолир. 4р-1, 3р-1

19,45

4,172

Башен. кран 10т

0,25

0,054

Битумы нефт. Керосин Мастика битумная Рубероид Топливо дизельн

т т т м2 т

0,025 0,06 0,247 110 0,032

0,0429 0,103 0,424 188,76 0,055

27

Установка оконных блоков, S до 3,0 м2

100м2

1,26

Е10-113 -1

Плотник 4р-1, 2р-1

62,47

9,84

Башен. кран 10т

0,16

0,025

Гвозди 5,0x120 мм Латекс СКС 65 ГП Блоки оконные

Т т м2

0,01 0,01 100

0,0126 0,0126 126

28

Установка дверных блоков, S до 3,0 м2

100м2

2,52

Е10-23 -1

Плотник 4р-1, 2р-1

142,04

44,74

Кран на автом. ходу 16 т

12,86

4,05

Р-р отд.тяж. Гипс.вяжущие Г-3 Гвозди строит-е Доски обрезн. IIIс. Дрова 1м Констр.эл-ты<50кг Толь ТГ-350 Смола Скобяные издел. Блоки дверные

м3 т кг м3 м3 т м2 т комп м2

0,105 0,016 4,13 0,08 0,094 0,004 89 0,024 П 100

0,265 0,04 10,108 0,202 0,237 0,01 224,28 0,06  252

 29

Установка балконных блоков с креплением гвоздями

100м2

0,63

Е10-112 -1

Плотник 4р-1, 2р-1

66,27

5,219

Башен. кран 10т

0,16

0,013

Гвозди 5,0x120 мм Латекс СКС 65 ГП Блоки балконные

т т м2

0,010 0,010 100

0,0063 0,0063 63

30

Устройство подстилающих бетонных слоев

100м3

0,1373

Е11-2-9

Бетонщ. 4р-1, 2р-1

5,78

0,099

-

-

-

Бетон тяжелый Песок Вода Мастика Доски

м3 м3 м3 т м3

1,02 0,31 0,35 0,002 0,001

0,14 0,043 0,048 0,0003 0,00014

31

Устройство цементной стяжки толщ.20 мм

100м2

9,2733

Е11-11-1

Изолир. 3р-1, 2р-1

56,25

65,2

-

-

-

Раствор кладочн. тяж.цем. М150 Песок строит. Вода

 м3 м3 м3

 2,04 3,06 3,5

 18,92 28,38 32,46

32

Гидроизоляция полимерцементн. составом, толщ.30 мм

100м2

0,692

Е11-6 -1

Изолир. 4р, 2р-1

109,65

9,485

-

-

-

Песок природный Вода Жидкость ГКЖ-10 Портландцемент Латекс СКС-65 ГП Мастика холодн.

м3 м3 т т т т

2,32 0,748 0,009 1,67 0,007 0,1

1,605 0,5176 0,0062 1,156 0,0048 0,0692

33

Устройство полов из керамических плиток одноцв. с красителем

100м2

0,692

Е11-27 -3

Облицовщик 4р-1, 3р-2

167,48

14,487

-

-

-

 м3 м3 м3 м2

 1,94 3,06 3,85 102,0

 1,34 2,117 2,664 70,584

34

Устройство полов из линолеума

100м2

6,6613

Е11-36-1

Облицов. 4р-1, 3р-1

60,36

50,26

-

-

-

Линолеум Клей бустилат

М2 т

102 0,05

679,45 0,333

35

Устройство бетонных полов

100м2

1,228

Е11-11-3

Бетонщ. 3р-1, 2р-1

57,83

8,88

-

-

-

Бетон Песок вода

м3 м3 м3

2,04 3,06 3,5

2.505 3.758 4.298

36

Железнение цементных покрытий

100м2

1,228

Е11-15 -8

Бетонщ. 3р-1, 2р-1

19,72

3,027

-

-

-

Цемент М400

т

0,06

0,0737

37

Устройство встроенных шкафов

10 блоков

1

Е10-34 -1

Плотник 4р-1, 2р-1

9,92

1,24

-

-

-

Гвозди Доски обрезн. IV с. Блоки шкафные

кг м3 м2

1,20 0,09 П

1,2 0,09

38

То же, антресолей

10 блоков

1

Е10-34 -2

Плотник 4р-1, 2р-1

4,57

0,57

-

-

-

Гвозди Доски обрезн. IV с. Блоки шкафные

кг м3 м2

1,20 0,06 П

1,20 0,06

39

Улучшенная масляная окраска стен

100м2

4,296

Е15-165-10

Маляр 4р-1, 3р-1

51,15

27,468

-

-

-

Бумага ОВ-120 Краска цветная МА Пемза шлаковая Шпатлёвка маслян. Ветошь Олифа Грунтовка Краска масляная

1000 м2 т м3 т кг т т т

0,0007 0,0183 0,005 0,005 0,16 0,0113 0,0075 0,00007

0,003 ,0786 0,0215 0,0215 0,687 ,0485 0,0322 0,0003

40

Улучшенная масляная окраска потолков

100м2

2,1585

Е15-165-11

Маляр 4р-1, 3р-1

56,1

30,126

-

-

-

Бумага ОВ-120 Краска цветная МА Пемза шлаковая Шпатлёвка маслян. Ветошь Олифа Грунтовка

1000м2 т м3 т кг т т

0,0005 0,021 0,003 0,005 0,16 0,013 0,0089

,0011 0,045 0,0065 0,0464 0,345 0,0281 0,0192

41

 Улучшенная клеевая окраска внутри помещения

100м2

20,413

Е15-151-2

Маляр 4р-1, 3р-1

16,67

56,31

-

-

-

Бумага ОВ-120 Купорос медный А Мыло хозяйствен. Паста меловая ПМ-1 Пемза шлаковая Шпатл. клеемас. Ветошь Краски сухие Клей малярный

1000 м2 т шт т м3 т кг т кг

8.10-5 6.10-4 1,5  0,025 4.10-4 0,0021 0,01 17.10-4 0,9

0,00163 0,0122 30,62 0,51 0,0082 0,0429 0,204 0,0347 18,3717

ИТОГО по общестроительным работам

2833.02

160.14

42

Санитарно-технические работы

8%

170.48

43

Электро-монтажные работы

4%

85.24

44

Слаботочные работы

2%

42.62

45

Благоустройство

2,5%

53.28

ИТОГО по СМР

3184.64

46

Прочие и неучтённые работы

10%

248.26

ВСЕГО  по объекту

3432.9

160.14

Примечание:

Для определения затрат труда, потребности в машинах и механизмах, материалах использованы сборники ресурсно-сметных норм на строительные конструкции и работы.

Состав звена исполнителей определен исходя из среднего разряда рабочих, указанного в ресурсно-сметных нормах на строительные конструкции и работы.

Трудоемкость специальных работ определена в процентах от трудоемкости основных СМР.

Трудоемкость работ по монтажу оборудования определена делением сметной стоимости на среднюю выработку.

14. Проектирование и расчет календарного плана в виде комплексного сетевого графика

14.1 Порядок разработки календарного плана

Календарный план - ключевой раздел ППР, регламентирующий последовательность и продолжительность выполнения работ, принятый способ их совмещения по условиям использования ресурсов или фронтов работ. Календарный план основывается на выбранной организационно-технологической схеме строительства и детализирует сроки выполнения работ.

Календарный план разрабатывается в виде сетевой модели на весь срок строительства, а для сложных объектов целесообразна разработка сетевых графиков на каждую стадию строительства с последующей увязкой их в комплексный сетевой график.

Порядок разработки календарного плана под принятую организационно-технологическую схему возведения объекта:

изучение проектной документации для уточнения степени укрупнения и способов взаимоувязки работ;

составление ведомости потребности в материально-технических ресурсах (затраты рабочего времени, машинного времени, материальные ресурсы)

построение без масштабной модели возведения объекта

составление карточки определителя работ сетевого графика строительства объекта

расчет сетевого графика;

привязка графика к календарю и при необходимости оптимизация его по времени

построение ресурсных графиков (трудовые ресурсы, работы строительных машин, освоение СМР, потребность в материалах) и при необходимости оптимизация календарного плана по трудовым ресурсам;

определение ТЭП календарного плана.

14.2 Привязка сетевой модели к календарю

Построенная сетевая модель рассчитывается обычным методом - либо с пользованием ЭВМ, либо вручную секторным методом. После расчета параметров сетевой модели необходимо построить ее в масштабе времени и привязать к календарю. Для этого необходимо:

определить календарное время начала работ;

вычерчивается календарная шкала, количество порядковых дней в которой соответствует продолжительности строительства по графику. Календарные дни (даты) на ней указываются без учета выходных и праздничных дней.

сохраняя топологию вычерчивается сетевая модель так, чтобы каждое событие располагалось согласно времени раннего начала работы

на графике, построенном в масштабе времени, длина любой стрелки Т (работы или зависимости) равна сумме продолжительностей работы t и ее частного резерва времени r: Т=t+r . Поэтому для работ, имеющих частные резервы времени необходимо на стрелке выделит продолжительность работы t.

если продолжительность строительства по графику превышает нормативную, то необходимо провести его корректировку по времени.

На основе сетевой модели строят ресурсные графики: движения рабочих, работы строительных машин и механизмов, потребности в материальных ресурсах; распределения объемов СМР и др. Если потребное количество ресурсов превышает их наличие, то проводят корректировку по ресурсам.

График движения рабочих строят путем суммирования количества рабочих, занятых на всех работах, выполняемых в рассматриваемом отрезке времени в течение суток.

Календарный план строительства в виде сетевого графика, а также ресурсные графики представлены на листе 1 графической части.

Продолжительность строительства объекта по сетевому графику равна нормативной продолжительности:

Максимальное количество рабочих: Nмакс=31 чел.

Среднее количество рабочих:

Коэффициент неравномерности движения рабочих:

Таблица 14 Карточка-определитель работ сетевого графика.

15. Расчет и проектирование объектного стройгенплана

15.1 Подбор и размещение монтажных механизмов на строительной площадке

Подбор и размещение монтажных кранов на строительной площадке включает в себя решение следующих вопросов:

графическая горизонтальная привязка монтажных кранов к зданию с указанием зон работы крана;

После подбора монтажных кранов осуществляют их горизонтальную привязку в следующем порядке:

определение основных зон работы кранов;

Принимаем башенный кран КБ - 309-ХЛ:

Грузоподъемность т. при вылете: наибольшем - 5т, наименьшем - от 5 до 8 т;

Вылет, м: наибольший - 25 м, наименьший - 12.5 м;

Высота подъема, м:

При наибольшем вылете - 22 м;

При наименьшем вылете - 37 м;

Калея, м - 4.5 м;

База, м: 4.5 м;

Установленная мощность - 58.1 кВт;

Минимальное расстояние от оси движения крана до наружной грани объекта определяется:

где  - ширина поворотной платформы или выступающей части крана, принимаемое по справочным данным;

 - минимальное допустимое расстояние от выступающей части крана до габаритов объекта (принимается 0.7 м).

Наибольшая масса элемента (панель перекрытия) =8 т.

15.2 Расчет складского хозяйства

В составе ППР общий расход материалов определяется по фактическим объемам работ и действующим производственным нормам расхода материалов на СМР. Общий расход материалов определяется по данным ресурсно-сметных норм.

Расчетный запас материалов (Рскл) определяется по формуле:

где Робщ - общий расход данного вида материала в соответствующих физических единицах; Т - период потребления данного материала в днях. Тн - норма запаса материала в днях; k1 - коэффициент, учитывающий неравномерность поступления материала и зависящий от вида используемого транспорта: для автомобильного k=1.1; k2 - коэффициент неравномерного потребления материалов, принимается равным 1.3.

Требуемая площадь склада Sтр определяется по формуле:

где q -количество материалов, изделий и конструкций, укладываемых на 1 м2 площади склада.

кскл - коэффициент использования площади.

Расчёт производится в табличной форме.

Таблица 15. Расчет и проектирование складов в составе ППР.

15.3 Расчет и проектирование временных зданий

Общее количество работающих на строительстве складывается из 4 категорий: рабочие (Р), ИТР (И), служащие (С) и младший обслуживающий персонал (М). Удельный вес (%) категории зависит от вида строительства (см. приложение 4).

Количество работающих в наиболее многочисленную смену:

= 1.05·(P·1.2+(И+С+М)·1.3·0.5), чел

где 1.05 - коэффициент, учитывающий практикантов и учеников на строительной площадке;

.7 и 0.8 - коэффициенты, учитывающие количество различных категорий работающих в одну смену при двухсменной работе (при односменной работе коэффициенты принимаются соответственно 1.2 и 1.3);

.5 - коэффициент, учитывающий линейный персонал работающих.

Требуемая площадь временных зданий определяется по формуле:

= Sn· Nk ,

где Sn - нормативный показатель площади здания на одного пользующегося зданием, м2/чел, принимается по действующим санитарным нормам; - обслуживаемый зданием контингент работающих, чел.

Перед началом расчёта следует определить необходимую номенклатуру временных зданий и численность обслуживаемого каждым зданием контингента работающих.

Для жилищно-гражданского строительства численность рабочих составляет 85%, ИТР- 8%, служащих - 5%, младшего обслуживающего персонала - 2% от общего количества работающих.

Согласно составленному календарному плану максимально-потребное количество рабочих в день составляет 31 человек.

Общее количество работающих будет равно 31:0.85 = 37 человека, из них ИТР 37 ·8% = 3 человека, служащих - 37·5%= 2 человека, М - 42·2%= 1 человек.

= 1.05·(P+(И+С+М)·0.8·0.5) =1.05·(31·1.2+(3+2+1)·0.8·0.5)=42 чел.

Расчет и проектирование временных зданий выполним в табличной форме.

Таблица 16. Расчет и проектирование временных зданий

15.4 Разработка графиков водопотребления строительной площадки

На строительной площадке вода расходуется на производственные, хозяйственно-бытовые и противопожарные нужды.

Суммарный расчетный расход воды - Qобщ определяем по формуле:

Расход воды на производственные нужды - Qпр определяем по формуле:

где 1.2 - коэффициент на неучтённые расходы воды;- средний производственный расход воды в смену, л/сек;

- число часов в смену;

- число секунд в 1 часе.

Средний производственный расход воды в смену определяется:

где qni - удельный расход воды на производственные нужды, определяемый по приложению №7;- общий объём работ данного вида;

Кчi - коэффициент часовой неравномерности водопотребления (см. прил. 6);

Кni - число смен в сутки, принятое при выполнении данной работы (см. календарный план);- продолжительность выполнения данной работы по календарному плану производства работ.

Расход воды на хозяйственно-бытовые нужды определяется по формуле:

где q1, q2, q3 - удельный расход воды на одного работающего, одного пользующеюся столовой, одного пользующегося душем соответственно; - количество работающих в наиболее многочисленную смену (см. расчёт ременных зданий);стол - количество работников, посещающих столовую (см. расчёт временных зданий);душ - количество работников, посещающих душ (см. расчёт временных зданий);

- число часов в смену;

- время работы душа, мин.;

кн1=2.7, кн2=1.5 - коэффициенты часовой неравномерности водопотребления.

Расход воды на противопожарные нужды принимается с учетом степени огнестойкости строящегося объекта, категории его пожарной опасности и строительного объема, принимаем 10 л/с.

Диаметр временного водопровода определяем по формуле:

Таблица 17. Расчет временного водопотребления

15.5 Разработка графиков энергопотребления строительной площадки

Электроснабжение предназначено для обеспечения силовых машин и механизмов и технологических потребностей, внутреннего и наружного освещения объектов строительства, участков строительных работ и инвентарных временных зданий.

Основными потребителями электроэнергии на строительной площадке являются строительные машины и механизмы, технологические нужды и осветительные приборы для внутреннего и наружного освещения.

Общая потребная мощность для нужд строительства определяется:

где α - коэффициент, учитывающий потери мощности в сети, a = 1.05-1.1;

Ртр - суммарная мощность, потребляемая строительными машинами и механизмами, определяется по справочным данным (см. прил. 8) или по паспортам строительных машин или механизмов;

РТ - суммарная мощность на удовлетворение технологических потребностей, определяется расчётами;

РОВ , РОН - суммарная мощность, соответственно расходуемая на внутреннее и наружное освещение, определяется по справочными данными (см. прил. 8) и предыдущими расчетами временного строительного хозяйства;

РС - суммарная мощность, потребляемая сварочным оборудованием, определяется по справочным данным (см. прил. 8).

Потребляемая мощность

где Pi- мощность одного потребителя данного типа (кВт);, - количество потребителей данного типа (шт/), определяется в соответствии с календарным планом;- коэффициент спроса для потребителей данного типа;(ϕi) - коэффициент мощности, принимается для различных групп потребителей.

Потребная мощность трансформатора:

Принимаем для нужд строительства типовую передвижную инвентарную трансформаторную подстанцию КПТП-100 мощностью 100 кВт.

Удельная мощность будет равна:

Принимаем к установке прожектора типа ПЗС-45 с лампами мощностью 1000 Вт.

Количество прожекторов определяем по формуле:

Принимаем 9 опоры с 1 прожектором.

Таблица 18. Расчет временного электроснабжения строительной площадки.

.6 Мероприятия по технике безопасности, охране окружающей среды и противопожарной безопасности

Противопожарные мероприятия

На стройплощадке предусматриваются организационные (назначение ответственных лиц) и технические (соблюдение противопожарных разрывов между временными и возводимыми зданиями, строительство дорог, организация нескольких въездов на стройплощадку, свободного проезда к складским зонам, обеспечение площадки необходимым количеством пожарных гидрантов и т.д.) мероприятия. Кроме того, запрещается загромождать подъезды, проезды, входы и выходы из здания, а также подходы к пожарному инвентарю. На территории стройплощадки должны быть установлены огнетушители, бочки с водой, ящики с песком, а также щиты с противопожарным инвентарем.

Основные указания по ТБ

При производстве работ необходимо строго соблюдать правила техники безопасности в строительстве согласно ТКП 45-1.03-40-2006 и ТКП 45-1.03-44-2006.

Стройплощадка должна быть ограждена.

На всех участках строительства, где это требуется по условиям работ: у машин, механизмов, на автомобильных дорогах и других опасных местах выполняются хорошо видимые, а в темное время суток освещены, предупредительные и указательные надписи или знаки безопасности, плакаты, инструкции.

В местах перехода через канавы и траншеи устраиваются переходные мостики шириной не менее 0.6 м.

В зоне действия землеройных машин производство других работ и нахождение людей запрещается.

Запрещается выполнять строительно-монтажные работы, связанные с нахождением людей в одной захватке на этажах, над которыми производятся перемещение, установка или временное закрепление конструкций здания.

Охрана окружающей среды

В период освоения строительной площадки необходимо выполнить работы по рекультивации земли. Почвенный слой снимается и вывозится за пределы строительной площадки.

Установки, выделяющие вредные газы и пыль на стройплощадке не предусмотрены. При выполнении работ предусматривается применение закрытых лотков для сбрасывания отходов и мусора со строящегося здания.

При выполнении строительно-монтажных работ необходимо максимально сохранять древесно-кустарниковую растительность.

Производственные и бытовые стоки, образующиеся на стройплощадке, должны очищаться и обезвреживаться.

16. Технико-экономические показатели ППР

Таблица 19. ТЭП

Литература

1.   СНиП 3.01.01-85 «Организация строительства производства» Госстрой СССР - М.: 1990 г.

2.       СНиП 1.04.03-85 «Нормы продолжительности строительства и заделка в строительстве предприятий, зданий и сооружений» / Госстрой СССР - М.: 1988 г.

.        СТ БГТУ-01-2008. Стандарт университета. Оформление материалов кур-совых. дипломных проектов и работ. отчетов по практике. Общие требования и пра-вила оформления. Т.Н. Базенков. А.А. Кондратчик. И.И. Обухова. -Брест. БГТУ. 2008

.        Методические указания по выполнению курсовой работы по дисциплине «организация, планирование и управление в проектировании и строительстве» для студентов специальности 69 01 01-«архитектура», Брест 2005.

.        Справочный и нормативный материал для выполнения организационно-технологических расчетов в составе проектов организации строительства и проектов производства работ в курсовом и дипломном проектировании для студентов строительных специальностей дневной и заочной форм обучения, Брест 2009.

.        Методические указания по разработке проекта производства работ (ППР) в составе курсовых и дипломных проектов для студентов строительных специальностей дневной и заочной форм обучения, Брест 2003.
