Сметная стоимость автомобильной дороги
Введение
Сметно-нормативная
база (СНБ) - это совокупность нормативных и
правовых документов устанавливающих порядок определения сметной стоимости
строительства. Ее основу составляют сметные нормативы.
Сметные
нормативы - это совокупность сметных норм, цен и расценок, объединенных в
отдельные сборники вместе с правилами и положениями и положениями, содержащими
в себе необходимые требования. Они служат для определения местной стоимости
строительства, реконструкции зданий и сооружений.
Сметные
нормативы классифицируются следующим образом:
─
по структуре и степени укрупнения: элементные, укрупненные
элементные
→ сметные нормы и цены на ресурсы, сметные нормы и расценки на виды
работ;
укрупненные
→
выраженные в %, показатели и сметные нормативы;
─
по разработке и уровню применения:
Ø государственные
сметные нормативы;
Ø отраслевые
сметные нормативы;
Ø территориальные
сметные нормативы;
Ø фирменные
сметные нормативы (для конкретных предприятий и организаций);
На
их базе рассчитывается потребность в ресурсах: для выполнения работ по
строительству данного объекта; для разработки единичных расценок и определения
стоимости полуфабрикатов, приготавливаемых в стационарных установках.
Сметные
нормы - это совокупность ресурсов установленных на
принятый измеритель работ. Они служат для определения нормативного расхода
ресурсов на выполнение проектного объема соответствующего вида работ как основы
для перехода к стоимостным показателям. Сметные нормы отражают расходы,
относящиеся к прямым затратам. Сметные нормы служат основанием для определения
потребности в ресурсах на стадии ПОС и ППР:
─
разработка
единичных расценок на соответствующие виды работ;
─
разработки
укрупненных сметных нормативов (УПР, УРН).
Сметные
нормы учитывают среднеотраслевой технологический уровень строительного производства.
Влияние специфических условий производства работ, предусмотренных проектами
организации строительства, учитывается коэффициентами, приведенными в
соответствующих сборниках. В сметных нормах предусматриваются единые для всей
территории страны показатели затрат труда, машинного времени и расхода
материала на единицу конструктивного элемента или вида работ.
Единичные
расценки используются для определения сметной
стоимости строительства, в частности прямых затрат (при использовании
базисно-индексного и базисно-компенсационного методов), отдельных видов работ,
конструктивных элементов, предприятий, зданий и сооружений. Они составляются на
принятый измеритель работ. Расценка на принятый измеритель содержит:
наименование и характеристику работ, общий размер прямых затрат, в том числе
дается расшифровка прямых затрат. Кроме того, показываются затраты труда
рабочих-строителей на принятый измеритель работ.
Различают 2 вида
единичных расценок:
1) закрытые – в них
учтены все затраты;
2) открытые – не учитывают
затраты на основные строительные материалы, расход которых:
- либо указывают в
расценках;
- либо принимают по
проекту;
Затраты на материалы не
учтенные расценками, учитываются в локальной смете (локальном сметном расчете),
отдельной строкой после соответствующей расценки:
где НРijмат
- норма расхода материалов, изделий и конструкций, не учтенных единичными
расценками;
Qi
- объем (количество) отдельных видов работ рассчитанные в измерителе единичной
расценки;
Цсмjмат
- сметная цена единицы измерения материальных ресурсов, не учтенных i-той
расценкой;
j
- номенклатура материала не учтенных расценками на i-тый
вид работ;
i
- вид работ;
Формула расчета единичной
расценки:
где CHj
- сметная норма расхода i-го
вида ресурса (определяется по сборникам ГЭСН);
Цсмj -
сметная цена единицы каждого вида ресурса;
j=1-3
номенклатура расходов ресурсов (материальных, трудовых, технических).
Сметная
стоимость строительства.
Сметная
стоимость строительства – сумма денежных средств, необходимая для его
осуществления в соответствии с проектными материалами.
Сметная
стоимость строительства является основой для:
·
определения
размеров капитальных вложений, необходимых для осуществления строительства;
·
формирования
договорных цен на строительную продукцию;
·
расчетов
за выполнение работы между заказчиком и подрядчиком;
·
оплата
расходов по приобретению оборудования и доставке его до стройки;
·
возмещение
прочих расходов и затрат предусмотренных в сводном сметном расчете.
На
базе данного показателя осуществляется учет и отчетность, оценка деятельности
подрядчиков и заказчиков. Исходя из сметной стоимости строительства, в
установленном порядке определяется балансовая стоимость (первоначальная)
вводимых в действие основных фондов по построенным предприятием зданиям и
сооружениям.
На
основе сметной стоимости строительства осуществляется:
·
учет
и отчетность, оценка деятельности подрядных организаций и заказчиков;
·
сравнение
ПОС и ППР;
·
выбор
конструкций и объемно-планировочных решений;
·
сравнение
и выбор строительных материалов и технологии производства работ.
Так
как сметная стоимость строительства служит для определения размера капитальных
вложений, то все затраты в ней группируются в соответствии с технологической
структурой капитальных вложений:
ССТР
= ССТР.Р + СМОНТ.Р + СОБОР. + СПР.
+ СНЕПР.
ССТР.Р
– сметная стоимость строительных работ, а именно:
1.
работы
по возведению зданий и сооружений:
-
земляные
работы;
-
устройство
сборных железобетонных, монолитных бетонных, кирпичных, металлических,
балочных, деревянных и др. строительных конструкций;
-
полов,
кровель;
-
отделочные
работы.
2.
санитарно-технические
работы:
-
устройство
внутреннего водопровода, канализации, отопления, газоснабжения, вентиляции и
др.;
-
строительство
наружных сетей и сооружений газопроводов, магистральных газонефтепроводов,
сооружения для очистки сточных вод, для охраны атмосферы от загрязнения.
3.
работы
выполняемые при спец. строительстве:
-
автомобильные
дороги, железные дороги, аэродромы, мосты и т.д. линии электропередач,
сооружения связи, телевидения, радиовещания, гидротехнические сооружения;
4.
специальные
строительные работы:
-
горно-
и вскрышные работы, буровзрывные, свайные, закрепление грунтов;
-
озеленение,
лесозащитные насаждения;
-
работы
по подготовке территории строительства (вырубка леса, корчевка пней, планировка
территорий, гидронамыв, перенос строений);
-
работы
по устройству оснований и фундаментов под оборудование;
-
разборка
строительных конструкций
СМОНТ.Р
– сметная стоимость монтажных работ.
-
сборка
и установка в проектное положение на месте постоянной эксплуатации всех видов
оборудования;
-
прокладка
линий электроснабжения и сетей к электросиловым установкам, присоединение к
сетям;
-
демонтаж
оборудования при реконструкции, технического перевооружения и капитальном
ремонте действующих предприятий, зданий, сооружений.
СОБОР.
– сметная стоимость оборудования, мебели и инвентаря.
-
приборы
и средства автоматического контроля связи;
-
транспортные
средства автоматически связанные с процессом производства;
-
стоимость
производственного инструмента (контрольно-измерительного, ударного, слесарного
и др.)
-
стоимость
хозяйственного инвентаря (столы, стулья, вешалки, урны, противопожарный
инструмент).
СПР
– стоимость прочих затрат, относящихся, как к строительству в целом, так и к
отдельным объектам и работам.
Они
классифицируются следующим образом:
1.
Прочие
затраты, относящиеся к строительству в целом (гл. 1 Сводного сметного расчета):
отвод земельных участков, выдача архитектурно-планировочного задания, выделение
красной линии застройки, разбивка основных осей здания и сооружения, перенос их
в натуру, закрепление пунктами и знаками, плата за землю при изъятии земельного
участка под строительство, снос и перенос строений. Возмещение убытков и потерь
собственника строений и земель, другие компенсационные затраты предусмотренные
действующим законодательством.
2.
Прочие
затраты, относящиеся к деятельности подрядчика (гл. 9 ССР):
2.1.
Относящиеся
к СМР
-
средства
на строительство и разработку титульных, временных зданий и сооружений (Глава IX
сводного
сметного расчета);
-
дополнительные
затраты, связанные с производством работ в зимнее время (Глава X
сводного
сметного расчета);
-
затраты
на содержание постоянно действующих автомобильных дорог, используемых для нужд
строительства и их восстановление после окончания строительства;
2.2.
не
относящиеся к СМР (Глава X
сводного
сметного расчета);
- перевозка
работников автотранспортом на расстояние свыше 3 км;
- по
перебазированию строительно-монтажной организации с одной стройки на другую;
- по
командированию работников для выполнения СМР;
- по
выполнению работ вахтовым методом;
- по
обеспечению нормальных условий труда;
- по
премированию за ввод объекта в эксплуатацию;
-
по страхованию работников и имущества подрядной организации и др.
затраты, предусмотренные действующим законодательством и нормативными актами.
3.
Прочие
затраты, относящиеся к деятельности заказчика: технический надзор за ходом
строительства (глава XI
сводного
сметного расчета).
4.
Прочие
затраты, связанные с деятельностью других участников строительства (глава XII
ССР): проектно-изыскательские работы; авторский надзор; экспертиза
проектно-сметной документации, разработка тендерной документации.
СНЕПР.
– резерв средств на непредвиденные расходы и затраты, который предназначается
для возмещения стоимости работ и затрат, потребность в которых возникает при: разработке
рабочей документации; в ходе строительства в результате уточнения проектных
решений или условий строительства по объектам.
Сметная
стоимость строительно-монтажных работ.
В
практике сметного нормирования и ценообразования сметная стоимость
строительства стоимость строительно-монтажных работ объединяются в единую
статью затрат– сметная стоимость СМР (ССМР).
ССМР
= ССТР.Р + СМОНТ.Р = ПЗ + НР + Псм
ПЗ
– прямые затраты – затраты, непосредственно связанные с выполнением работ на
строительной площадке, отражающие стоимость используемых ресурсов
(материальных, трудовых, технических).
ПЗ
= М+ЗПС+ЭММ
М
–
сметная стоимость строительных материалов, изделий, конструкций, необходимых
для выполнения проектных объемов работ.
Она
определяется на основе сметных цен на эти материальные ресурсы, вида «франко».
М=
,
где
Рikмат
– расход отдельных видов материальных ресурсов на выполнение i-го
вида работ;
Цсмк1
ед – цена сметная на 1 единицу измеренного отдельного вида материальных
ресурсов:
i = 1-n
– виды выполняемых работ:
к=1-m
– номенклатура используемых материальных ресурсов;
М
и Цсмк1 ед рассчитываются в соответствии с МДС 81-2-1999.
ЗПс
–
затраты на оплату труда рабочих строителей, занятых непосредственно на
выполнение работ, а также рабочих осуществляющих перемещение материальных
ресурсов от приобъектного склада до места укладки или монтажа.
Средства
на оплату труда (ЗПс) включают в себя:
-
тарифную ставку с учетом районного коэффициента в качестве нее
принимается минимальный прожиточный уровень, рассчитанный для конкретного
субъекта РФ;
-
премиальные и выплаты (не менее 20%) от тарифной ставки с
районным коэффициентом;
-
доплату за выслугу лет (от 0,6 до 1,5тарифной ставки с
районным коэффициентом);
-
компенсационные выплаты основного и дополнительных отпусков;
-
северная надбавка для 6 зоны;
-
выплаты за особые условия труда;
Определяется
в соответствии с МДС 83-1-99 «Методрекомендации по определению размера средств
на оплату труда в договорных ценах и сметах на строительство и оплату труда
работников строительно-монтажных и ремонто-строительных организаций.
где
ЗПмес – месячная зарплата рабочего строителя;
Траб
– нормативная трудоемкость выполнения данного вида работ ;
tмес
– среднемесячное количество рабочих часов при 40-часовой рабочей неделе
определяемое следующим образом:
где
Трабгод – годовое количество рабочих часов, установленное
по производственному календарю – утверждается Минздравсоцразвития на 2009 г – 1987 часа.
ЭММ
– затраты, связанные с содержанием и эксплуатацией строительных машин и
механизмов.
ЭММ=
j=1-m
– типы использованных машин на выполнение i-го
вида работ;
Тijмаш-час
– время работы отдельных типов машин и механизмов на выполнение i-х
видов работ;
Цсмjмаш-час
- сметная цена эксплуатации машин и механизмов в расчете на 1 маш-час.
Стоимость
1 маш.-час строительных машин и механизмов, а также автотранспортных средств
определяется в соответствии с МДС 81-3-99. Складывается из: единовременных
затрат (доставка машин и механизмов до строительной площадке, при необходимости
их монтаж и демонтаж); годовые (постоянные затраты) - амортизационные
отчисления на восстановление первоначальной стоимости; текущие
(эксплуатационные затраты) – затраты по оплате труда рабочих, занятых
обслуживанием и управлением строительных машин и механизмов и линейного
персонала в составе участников (бригад); затраты на материальные ресурсы.
НР
– накладные расходы – затраты, на создание строительно-монтажными организациями
общих условий производства, его управление организацией и обслуживанием.
НР
включает в себя следующие статьи затрат:
1.
АХР
– административно-хозяйственные расходы (з/плата административно-хозяйственного
персонала и рабочих их обслуживающих с отчислениями по ЕСН (единый социальный
налог – 26%), государственный фонд пенсионного страхования, в государственный
фонд медицинского и социального страхования);
2.
Расходы
по обслуживанию работников строительного производства: расходы по подготовке и
переподготовке кадров; затраты на содержание санитарно-гигиенических условий;
расходы по охране труда и технике безопасности.
3.
Расходы
по организации работ на строительной площадке:
·
Расходы
на содержание, ремонт, сборку и разборку временных сооружений;
·
Содержание
пожарной и сторожевой охраны, произв. лабораторий, геодезические работы, работы
по проектированию произв. работ;
·
Затраты
по рационализаторству и изобретательству;
·
Благоустройство
и содержание строительной площадки;
·
Подготовка
объектов к сдаче;
·
Переподготовка
строительных организаций и структурных подразделений в пределах стройки.
4.
Прочие
накладные расходы:
·
Расходы
по обязательному страхованию имущества и отдельных категорий работников;
·
Износ
по нематериальным активам;
·
Проценты
по кредитам банков, относимые на себестоимость плюс расходы на рекламу.
5.
Затраты,
не учитываемые в нормах накладных расходов, но относимые на накладные расходы.
·
Пособие
в связи с потерей трудоспособности на производстве по решению суда;
·
Налоги,
сборы, платежи, относимые на себестоимость;
·
Отчисления
в специальные отраслевые ив не бюджетные фонды
·
Отчисления
в резерв на возведение временных (титульных) зданий и сооружений в тех случаях,
когда средства на их возведение предусмотрены в договорной цене на
строительство.
·
Расходы
возмещаемые заказчиком за счет прочих затрат (гл.9 ССР п.б)
НР=
НР
определяется по:
1.
МДС
81-33-2004 «Методические указания по определению величины НР в строительстве»
2.
МДС
81-34-2004 «Методические указания по определению величины НР в строительстве,
осуществляемо в районах крайнего севера и местах приравненных к ним»
Псм
– сметная прибыль - средства, предназначенные для покрытия расходов подрядной
организации на развитие производства и социальной сферы, а также материальным
стимулированием работников:
·
Уплату
отдельных налогов (налог на прибыль и имущество организации);
·
Модернизацию
оборудования, реконструкцию объектов основных фондов;
·
Материальную
помощь работникам, проведение мероприятий по охране здоровья и отдыха;
·
Организацию
помощи и бесплатных услуг учебным заведением.
Нпсм
– норма сметной прибыли, определяемая по МДС 8-25-2001 «Методические указания
по определению величины сметной прибыли в строительстве с учетом письма ФАС и
ЖКХ №АП-5536/06 от 18.11.2004 г «О порядке применения нормативов сметной
прибыли в строительстве»
Сметная
стоимость строительства:
Сметная
стоимость строительства - сумма денежных средств, необходимая для его
осуществления в соответствии с проектными материалами.
В
соответствии с МДС 81-35.2004 при определении сметной стоимости строительства
могут использоваться следующие методы:
1.
Базисно
– индексный
2.
Ресурсный
2.Ресурсно
– индексный
1.Базисно
– индексный метод
На
первом этапе определяется сметная стоимость отдельных видов работ в базисном
уровне цен в зависимости от вида единичных расценок, ПЗ определяется следующим
способом:
При
закрытых расценках:
ПЗ
=.
При
открытых расценках:
где
СНij – норма расхода
материальных ресурсов, неучтенных ЕР;
Цсмj
– сметная цена единицы измерения материала, неучтенных ЕР.
На
втором этапе по заданию заказчика сметная стоимость строительства может быть
переведена в текущий уровень с использованием индексов удорожания. Индексы
удорожания разрабатываются отдельно для строительных и монтажных работ, на
новое строительство, реконструкцию и др.
2.Ресурсный
метод
Представляет
собой расчет в текущих или прогнозных ценах ресурсов, необходимых для
реализации проекта. Для этого необходимо знать:
-
Состав
и количество необходимых ресурсов;
-
Сметные
цены на эти ресурсы;
-
Ресурсы,
включающие в себя:
1.
Затраты
труда рабочих строителей и машинистов в чел-час
2.
Время
использования всех необходимых для выполнения СМР строительных машин и механизмов
с указанием их марок и мощности в маш-час
3.
Расход
материала изделий и конструкций в принятых единицах измерения.
1.Ресурсно-индексный
метод
Сочетание
ресурсного метода с системой индексов удорожания отдельных видов ресурсов. При
этом возможны следующие схемы:
1.
Стоимость
ресурсов определяется в базисном уровне цен
2.
Перевод
в текущий уровень цен осуществляется
А)
с использованием индексов удорожания по статьям ПЗ
Мт/у=
Мб/у * Ууд
Б)
стоимость основных ресурсов определяется в текущем уровне цен (по номенклатуре
ресурсов, цены на которые отслеживаются региональными центрами по
ценообразованию (ежеквартально))
Сметная
стоимость строительства является основой для:
1. определения
размеров капитальных вложений;
2. финансирования
строительства;
3. формирования
договорных цен;
4. взаиморасчета
за выполненные подрядные работы;
5. оплата
расходов по приобретению оборудования и доставке его до стройки;
6. возмещение
прочих расходов и затрат предусмотренных в сводном сметном расчете.
На
базе данного показателя осуществляется учет и отчетность, оценка деятельности
подрядчиков и заказчиков. Исходя из сметной стоимости строительства, в
установленном порядке определяется балансовая стоимость (первоначальная)
вводимых в действие основных фондов по построенным предприятием зданиям и
сооружениям.
На
основе сметной стоимости строительства осуществляется:
Ø сравнение
ПОС и ППР;
Ø выбор
конструкций и объемно-планировочных решений;
Ø выбор
строительных материалов, изделий и конструкций.
Состав
сметной документации:
Для
определения сметной стоимости строительства проектных предприятий, зданий и
сооружений составляется сметная документация:
·
сводный
сметный расчет стоимости строительства и при необходимости сводка затрат по
формам утверждаемым Госстроем РФ.
·
объектные
сметы (сметные расчеты) ;
·
локальные
сметы (сметные расчеты);
·
сметные
расчеты на отдельные виды работ и затрат;
Сметная
документация составляется в определенной последовательности, постоянно переходя
от мелких к более крупным элементам строительства, представляющих собой:
Вид
работ= > объект строительства=> пусковой комплекс =>очередь
строительства => стройка в целом
На
стадии «проект» в состав сметной документации включаются объектные и локальные
сметы, расчеты, сметные расчеты на отдельные виды затрат, сводный сметный
расчет стоимости строительства и при необходимости сводка затрат.
На
стадии «рабочей документации» — объектные и локальные сметы.
Договорная
цена, ее состав:
Взаиморасчеты
между заказчиком и подрядчиком за выполнение работ (оказание услуги) осуществляется
на основе договорной цены. Базой для формирования ДЦ является сметная стоимость
строительства, определяемая в составе сметной документации. ДЦ формируется
заказчиком и подрядчиком на равноправной основе, либо по результатам тендерных
торгов, либо на основе прямых переговоров. В результате совместного решения
оформляется протокол согласования ДЦ на строительную продукцию, который
является неотъемлемой частью договора подряда.
ДЦ
складывается:
ДЦ
= СПодр + Сдр
где
СПодр - сметная стоимость подрядных работ
Сдр
– сметная стоимость других затрат, обязательства по осуществлению которых
возложены на подрядчика
СПодр=Ссмр+
СПроч
СПроч
— сметная стоимость прочих затрат подрядчика, предусмотренных гл.10 сводного
сметного расчета
Ссмр
= ПЗ+НР+Псм+Злим
Злим
– лимитированные затраты ( на устройство временных, титульных зданий и
сооружений, на зимнее удорожание работ)
Относительные
величины структуры:
Относительные
величины - результат сопоставления (деления) двух статистических величин. В
знаменателе находится величина, с которой сравнивается - база сравнения, а в
числителе сравниваемый показатель. Относительные величины структуры
характеризуют удельный вес, в процентах, части совокупности в общей ее величине
принятой за 100%.
Раздел
1. Сметная документация
1.1 Пояснительная записка к сметной документации на строительство
автомобильной дороги III категории в с.
Уват
Сметная документация на
строительство автомобильной дороги в с. Уват составлена с использованием
сметно-нормативной базы 2001 года согласно Методики определения стоимости
строительной продукции на территории Российской Федерации (МДС 81-35.2004) и
Методики определения стоимости строительной продукции на территории Тюменской
области.
Стоимость строительства определена
по Территориальной сметно-нормативной базе, принятой и введенной в действие
Администрацией Тюменской области (6 зона сосредоточенного строительства) в
нормах и ценах, действующих на 1.01.2000 г.
Накладные расходы рассчитаны
по нормам накладных расходов в зависимости от видов строительно-монтажных работ
в процентах от средств на оплату труда рабочих-строителей и механизаторов,
согласно МДС 81-33.2004 с учетом письма ФАС и ЖКХ № ЮТ-260/06 от 31.01.2005 г.
Сметная прибыль рассчитана по
нормам сметной прибыли на виды работ, в % от средств на оплату труда
рабочих-строителей и механизаторов, согласно МДС 81-25.2001 с учетом письма ФАС
и ЖКХ № ЮТ-260/06 от 31.01.2005 г.
Затраты на материалы, не
учтенные расценками, определены по сборникам сметных цен, часть 1 и 4.
Стоимость временных зданий и
сооружений определена по нормам (в процентах от стоимости строительно-монтажных
работ по главам 1-8, согласно требований ГСН 81-05-01-2001. Возвратные суммы
определены в размере 15% сметной стоимости временных зданий и сооружений.
Дополнительные затраты,
связанные с производством работ в зимнее время исчислены по нормам ГСН
81-05-02-2007.
Остальные затраты по главе 10
определены согласно МДС 81-35.2004 на основании исходных данных.
Лимит расходов на содержание
дирекции строящихся дорог по установленным нормативам в соответствии с приказом
Главного управления строительства Тюменской области от 4 декабря 2006 г. № 267-од.
Затраты на экспертизу
проектно-сметной документации определены в соответствии с постановлением Правительства
Российской Федерации от 5 марта 2007 г. № 145 .
Резерв средств на
непредвиденные работы и затраты определен в размере 3% от общей стоимости
строительства, согласно МДС 81-35.2004.
Перевод итогов смет в текущий
уровень цен осуществлен с использованием индекса удорожания СМР на комплекс
работ по состоянию на 3 квартал 2009 г. (К=6,09 – табл. 2 к приказу ГУС ТО №
650 – од от 13.07.2009г.).
Сметная стоимость
строительства автомобильной дороги в текущих ценах по состоянию на 3 квартал 2009 г. составила 169807,20 тыс.руб.
Стоимость 1 км дороги составила 11320,48 тыс.руб.

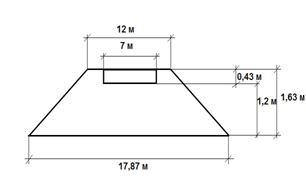

Рис 1.1. Поперечное
сечение земляного полотна
Таблица 1.1.
Ведомость объемов
земляных работ
Наименование
работ
|
Единица
измерения
|
Формула
подсчета
|
Всего
|
1
|
2
|
3
|
4
|
1.
Разработка грунта экскаватором
|
1000
м3
|
|
355,46
|
2.
Транспортировка грунта
|
1
т.
|
|
56873
|
3.
Работа на отвале
|
1000 м3
|
|
106,64
|
4.
Ремонт и содержание грунтовых землевозных дорог
|
1000
м3
|
|
35,546
|
5.
Уплотнение грунта
|
1000 м3
уплотн.
грунта
|
|
319,94
|
6.
Планировка верха и откосов насыпи
|
1000
м2
|
|
448,2
|

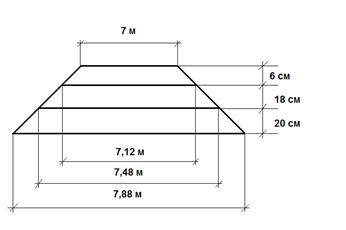

Рис 1.2. Поперечное
сечение дорожной одежды
Таблица 1.2.
Ведомость объемов работ
по устройству дорожной одежды
Наименование
работ
|
Единица
измерения
|
Формула
подсчета
|
Всего
|
1
|
2
|
3
|
4
|
1.
Устройство покрытия из а/б смеси
|
1000 м2
|
|
70,6
|
2.
Устройство основания из ц/гр смеси
|
1000 м2
|
|
73
|
3.
Устройство дополнительного слоя из б/гр смеси
|
1000 м2
|
|
76,8
|
Раздел
2. Расчет структуры сметных затрат
2.1
Расчет структуры сметной стоимости
строительно-монтажных работ (по устройству земляного полотна и дорожной одежды)
В курсовой работе
необходимо рассчитать показатели структуры сметных затрат стоимости работ по
возведению земляного полотна и дорожной одежды и провести анализ полученных
данных (сделать выводы о том, какая это продукция – материалоемкая, трудоемкая
или фондоемкая). Расчеты проводить в табличной форме (см. табл. 2.1.)
Переведем в текущий
уровень цен Ссмр по двум способам:
Земляное полотно
1) Использование
индекса удорожания к статьям прямых затрат на объект строительства:
= 209414,76*12,39
= 2594648,88 руб.
= 5113689*7,04
= 36000370,56 руб.
= 12289,9 *5,36=65873,86 руб.
= 65873,86 +2594648,88 + 36000370,56 =
= 38660893,3 руб.
= 471328,11*12,39*0,94=5489369,97 руб.
=241988,52*12,39=2998237,76 руб.
=38660893,3 +5489369,97 +2998237,76 =47148501,03руб.
2) С использованием
индекса удорожания к СМР по состоянию на 3 квартал 2009 г. -6,09, согласно таблице 2, к приложению 2, к приказу ГУСТО от 10.07.2008. №686 - од
(5335393,61+471328,11*0,94+241988,52)*6,09=36664422,07
руб.
Дорожная одежда
1) Использование
индекса удорожания к статьям прямых затрат на объект строительства:
= 167832,72*12,39
= 2079447,40 руб.
= 1028887,57*7,04
= 7243368,49 руб.
=13338832,54 *5,36=71496142,41 руб.
руб.
= 71496142,41 + 2079447,40 +7243368,49
=80818958,3 руб.
= 434673,36*12,39*0,94=5062466,76
руб.
= 270172,31*12,39= 3347434,92 руб.
= 80818958,3 + 5062466,76 +3347434,92
= 89228859,98 руб.
2) С использованием
индекса удорожания к СМР по состоянию на 3 квартал 2009 г. 6,09 согласно таблице 2, к приложению 2, к приказу ГУСТО от 10.07.2008. №686 - од
(14535552,83+434673,36*0,94+270172,31)*6,09=92655197,22
руб.
Таблица 2.1.
Наименование
затрат
|
Земляное
полотно
|
Дорожная
одежда
|
руб.
|
%
|
руб.
|
%
|
Затраты
на оплату труда рабочих-строителей
|
209414,76
|
3,46
|
167832,72
|
1,11
|
12289,9
|
0,20
|
13338832,54
|
87,52
|
Затраты
на эксплуатацию строительных машин и механизмов
|
5113689
|
84,54
|
1028887,57
|
6,75
|
Накладные
расходы
|
471328,11
|
7,8
|
434673,36
|
2,85
|
Сметная
прибыль
|
241988,52
|
4
|
270172,31
|
1,77
|
Итого
|
6048710,29
|
100%
|
15240398,5
|
100%
|
Норма
рентабельности работ, %, исчисленная
|
в
базисном уровне цен
|
4
|
1,77
|
в
текущем уровне цен
|
6,36
|
3,75
|
Проанализировав
структуру строительно-монтажных работ, можно определить рентабельность этих
работ.
Для земляного полотна:
Для дорожной одежды:
Каждые 1 рублей,
заплаченные заказчиком, приносят 4 копеек прибыли от земляного полотна и 1,77
копеек – от дорожной одежды.
Более материалоёмкими
являются затраты на дорожную одежду, так как затраты на материалы составляет 87,52
%
от стоимости строительно-монтажных работ, статья «эксплуатация машин и
механизмов» напротив, занимает только 6,75 %.
Однако затраты на эксплуатацию машин и механизмов – основные затраты по
возведению земляного полотна – 84,54 %,
следовательно, продукция является фондоемкой, а затрат на материалы 0,2
%,
Более
трудоёмкими являются работы по возведению земляного полотна, так как затраты на
оплату труда занимают здесь 3,46 %, в отличие от
затрат в строительстве дорожной одежды – 1,11 %.
2.2 Расчет структуры сметной стоимости
строительства автомобильной дороги
Расчет структуры по
видам работ:
Расчеты представлены в
табличной форме:
Главы
и пункты сводного сметного расчета
|
Сметная
стоимость
|
Формула
расчета
|
Процент
от Сстр
|
Гл.1
Подготовительные работы
|
2236,53
|
|
1,32%
|
Гл.
2 Земляные работы
|
36664,42
|
|
21,59%
|
Гл.
3 Дорожная одежда
|
92655,20
|
|
54,56%
|
Гл.
4. Искусственные сооружения
|
2126,54
|
|
1,25%
|
Гл.
5 Пересечения и примыкания
|
6572,31
|
|
3,87%
|
Гл.
6 Обстановка и принадлежности дороги
|
1945,76
|
|
1,16%
|
Гл.
7 Здания и сооружения дорожной и автотранспортной службы
|
2316,38
|
|
1,36%
|
Гл.
9 . Временные здания и сооружения
|
5877,34
|
|
3,46%
|
Гл
10. Прочие работы и затраты
|
9445,11
|
|
5,56%
|
Гл.11
Содержание дирекции строящихся дорог
|
2276,19
|
|
1,34%
|
Гл.12
Проектные и изыскательские работы
|
2745,58
|
|
1,62%
|
Резерв
средств на непредвиденные работы и затраты
|
4945,84
|
|
2,91%
|
ИТОГО
|
169807,2
|
|
100%
|
Вывод:
из структуры сметной стоимости видно, что больше всего средств из сметной
стоимости расходуется на устройство дорожной одежды (54,56%) и строительства
земляного полотна (21,59%).
Раздел
3. Договорные отношения в строительстве
3.1 Расчет открытой договорной цены на
строительство
Открытая договорная
цена окончательно может быть определена только по окончанию строительства. Для
обоснования величины договорной цены целесообразно использовать сметно-нормативные
методы. Наиболее распространенным является базисно-индексный метод. При его
использовании договорная цена рассчитывается следующим образом:
где
- сметная стоимость
строительно-монтажных работ в базисном уровне цен, выполненных в
рассматриваемом отчетном периоде (месяце) в пределах оговоренного в договоре подряда
срока выполнения работ;
- текущий индекс удорожания СМР по
отношению к базисному уровню (при его применении необходимо учесть понижающий
коэффициент к накладным расходам, исчисленным в базисном уровне,
= 0,94);
- коэффициент, учитываемый
лимитированные затраты (на возведение титульных временных зданий и сооружений и
зимнее удорожание работ).
Коэффициент,
учитывающий зимнее удорожание работ применяется к стоимости работ, выполняемых
в пределах зимнего периода;
- коэффициент, учитывающий прочие
затраты подрядчика.
- оговоренный в договоре подряда
срок выполнения работ.
За итогом договорной
цены рассчитывается НДС. При формировании договорной цены учесть только работы
по возведению земляного полотна и дорожной одежды, график выполнения которых приведен
в табл. 3.
Таблица 5.1.1.
График производства
работ по договору подряда
Наим.
работ
|
Месяцы
|
04
|
05
|
06
|
07
|
08
|
09
|
Земляное
полотно
|
40%
(14665768,83)
|
50%
(18332211,
04)
|
10%
(366442,21)
|
|
|
|
Дорожная
одежда
|
|
|
30%
(27796559,
17)
|
30%
(27796559,
17)
|
30%
(27796559,
17)
|
10%
(9265519,72)
|
Сметная стоимость
строительно-монтажных работ в базисном уровне цен по графику производства
работ, тыс.руб.
3.2
Расчет твердой договорной цены на строительство
- сметная стоимость СМР в базисном
уровне цен;
- текущий индекс удорожания СМР на
момент согласования договорной цены на 4-ый квартал 2007 года-4,57 по приказу
ГУСТО 691-од от 8.10.2007.
-прогнозный индекс удорожания СМР на
период строительства по отношению к декабрю, на начало строительства 04.2008. -
1,025 и на конец строительства 09.2008. - 1,056 (приложение №9 к приказу от
08.10.2007. № 961-од)
-коэффициент тендерного снижения
договорной цены. Договор подряда заключен на условиях снижения стоимости на 2%.
- коэффициент учитывающий
лимитированные затраты на устройство титульных сооружений и временных зданий
(4,1% от стоимости строительно-монтажных работ согласно ГСН 81-05-01)
- коэффициент учитывающий прочие
затраты (глава 10 сводного сметного расчета, перевозки рабочих автомобильным
транспортом на расстояние более 3 км, 0,85%);
- коэффициент, учитывающий
непредвиденные затраты(1,5% согласно МДС 81-35.2004.)
Список используемой литературы
1. ГЭСН
81-02-27-2001.Государственные элементные сметные нормы на строительные работы
ГЭСН-2001. Автомобильные дороги/Госстрой России/Москва, 2000 г. – 88 с.
2. МДС
81-28-2001. Указания по применению государственных элементных сметных норм на
строительные и специальные строительных работы (ГЭСН-2001) (утв. Постановлением
Госстроя РФ от 23 июля 2001 г. № 85). Введены в действие с 15 июля 2001 г.
3. МДС
81-35-2004. Методика определения стоимости строительной продукции на территории
Российской Федерации/Госстрой России/М., 2004. – 72 с.
4. Методика
определения стоимости строительной продукции на территории Тюменской области.
Утверждена и введена в действие приказом Главного управления в строительстве
Тюменской области № 291-од от 02.11.2005 г.
5. Методические
указания по определению величины сметной прибыли в строительстве, (МДС
81-25.2001)/Госстрой России/М., 2001. - 27 с.
6. Методические
указания по определению величины накладных расходов в строительстве (МДС
81-33.2004)/Госстрой России/М., 2004. - 27 с.
7. Сборник
сметных норм затрат на строительство временных зданий и сооружений. ГСН
81-05-01-2001 /Госстрой России/Москва, 2001 – 24 с.
8. Сборник
сметных норм дополнительных затрат при производстве строительно-монтажных работ
в зимнее время. ГСН-85-05-02-2007. Издание 2-ое, измененное и дополненное.
Росстрой, Москва, 2007 г. – 66 с.
9. Сборник
цен и тарифов на перевозку материалов, изделий и конструкций по зонам
сосредоточенного строительства. ТЕР-2001. Администрация Тюменской области.
–Тюмень, 2004 г.
10. СНиП
2.05.02.-85. Автомобильные дороги.-М.: Стройиздат, 1986.
11. Территориальные
единичные расценки на строительные работы. ТЕР-2001. Сборник № 01. Земляные
работы. Администрация Тюменской области. – Тюмень, 2003 г.
12. Территориальные
единичные расценки на строительные работы. ТЕР-2001. Сборник № 27.
Автомобильные дороги. Администрация Тюменской области. – Тюмень, 2003 г.
13. Территориальный
сборник сметных цен на материалы, изделия и конструкции, применяемые в
строительстве. Часть 1. Материалы для общестроительных работ. Администрация
Тюменской области. – Тюмень, 2002 г.
14. Территориальный
сборник сметных цен на материалы, изделия и конструкции, применяемые в
строительстве. Часть 2. Строительные конструкции и изделия. Администрация
Тюменской области. –Тюмень, 2002 г.
15. Территориальный
сборник сметных цен на материалы, изделия и конструкции, применяемые в
строительстве. Часть 4. Бетонные, железобетонные и керамические изделия.
Нерудные материалы. Товарные бетоны и растворы. Администрация Тюменской
области. – Тюмень, 2002 г.
16. Территориальный
сборник сметных норм и расценок на эксплуатацию строительных машин и
автотранспортных средств. Администрация Тюменской области. –Тюмень, 2002 г.
17. Александров
В.Т., Касьяненко Т.Г. Ценообразование в строительстве – СПб: Питер,2000. –256
с.
18. Александров
В.Т. Ценообразование в строительстве: Учебное пособие. – СПб: Питер, 2001.
19. Ардзинов
В.П. Ценообразование и сметное дело в строительстве. –СПб.: Питер, 2004. – 176
с.
20. Барановская
Н.И., Котов А.А. Основы сметного дела в строительстве. М., СПб, 2005 г. – 480 с.
21. Остапчук
Е.Г. Методические указания к проведению лабораторных занятий по дисциплине
«Основы экономики отрасли» со студентами дневной и заочной формы обучения по
специальности 270205 «Автомобильные дороги». Тюменский государственный
архитектурно-строительный университет, 2007 г. - 35 с.
22. Строительный
вестник/Ежеквартальный научно-технический журнал (приложение). Тюмень, ТюмГАСУ.
23. Толмачев
Е.А., Монахов Б.Е. Экономика строительства: Учебное пособие. – М.: ИД
Юриспруденция, 2003. – 224 с.
